Haus Mülheim/Ruhr

        Der Bauantrag ist fertig gestellt. 23.05.2008

        Das Bauschild steht. 23.06.2008

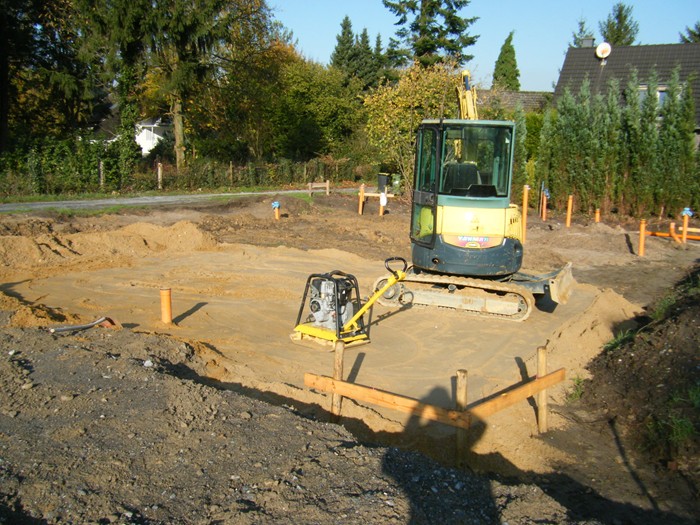

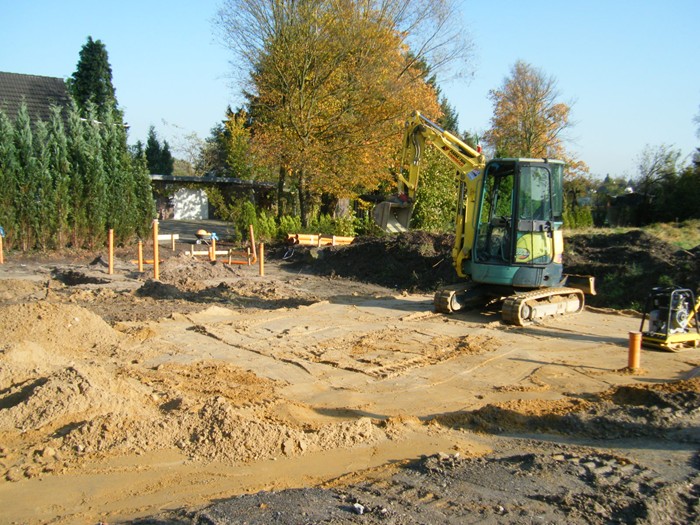

        Nun geht es los. 28.10.2008

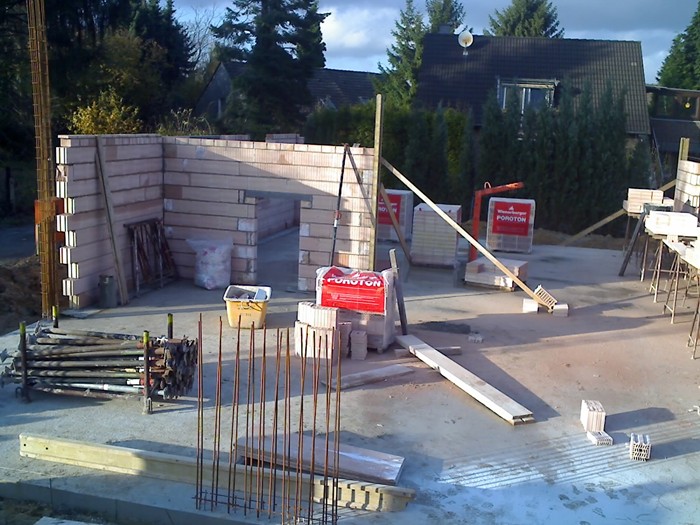

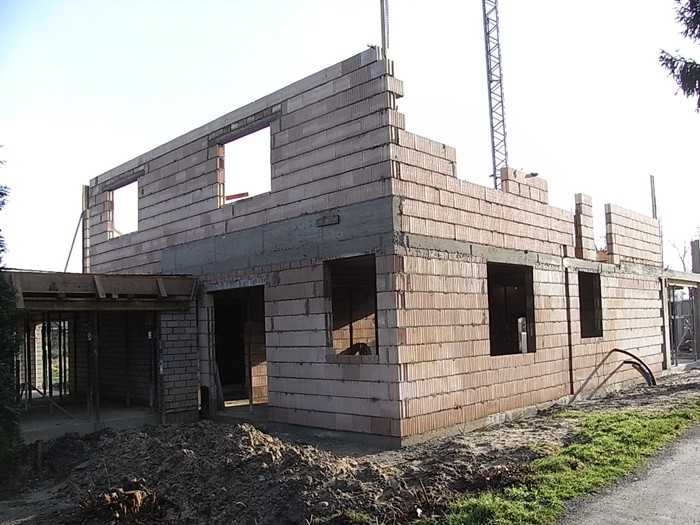

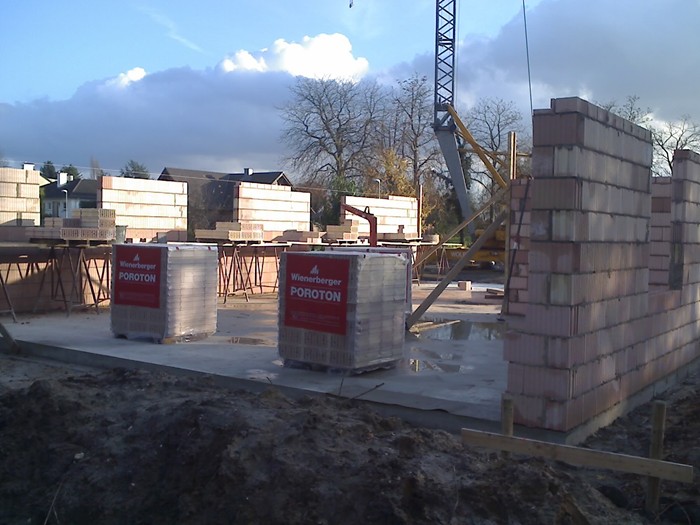

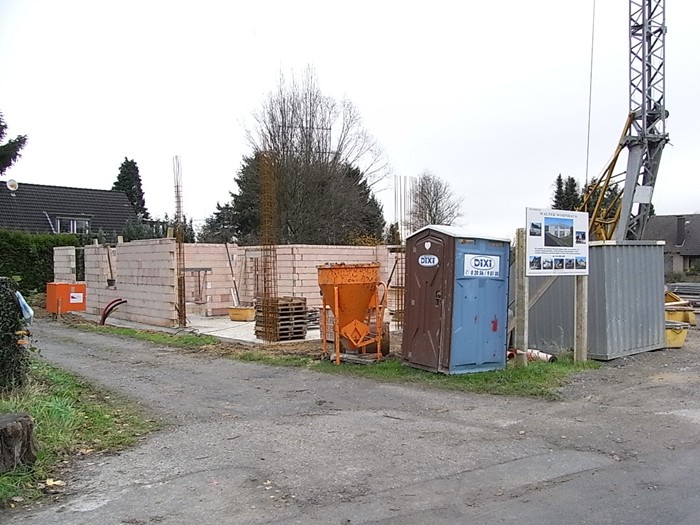

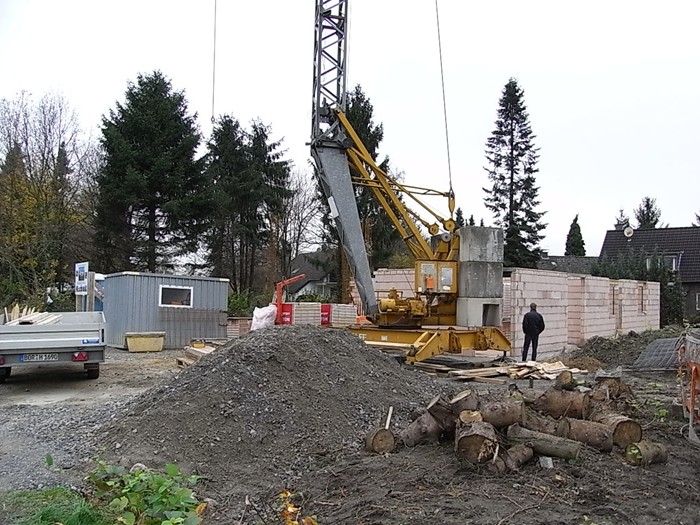

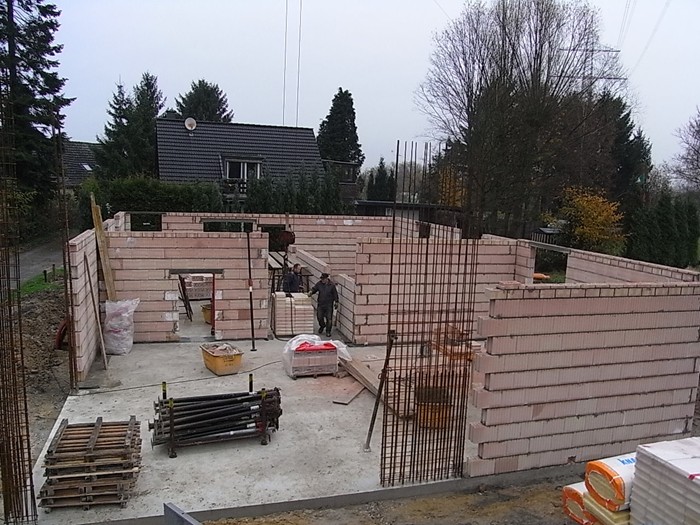

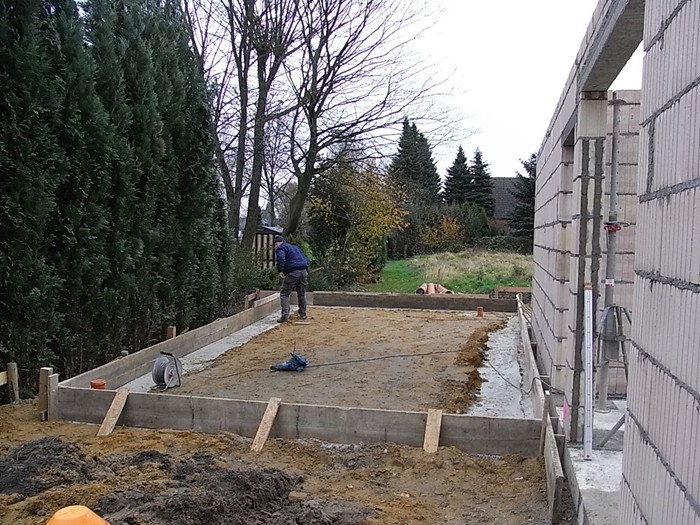

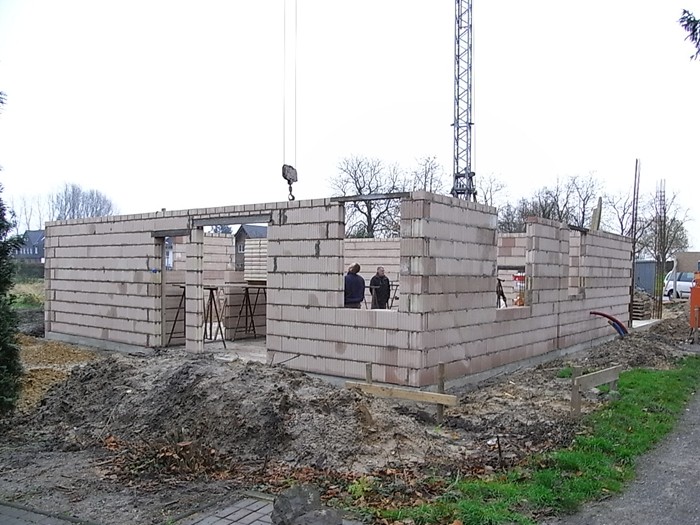

        Das Erdgeschoss wird gemauert. 12.11.2008

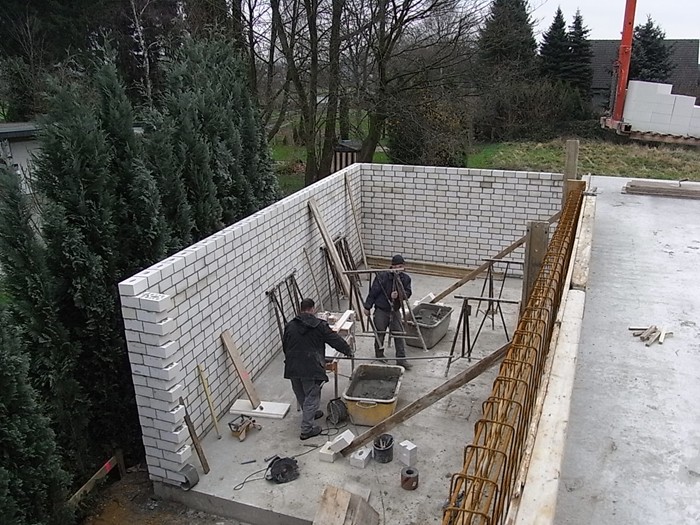

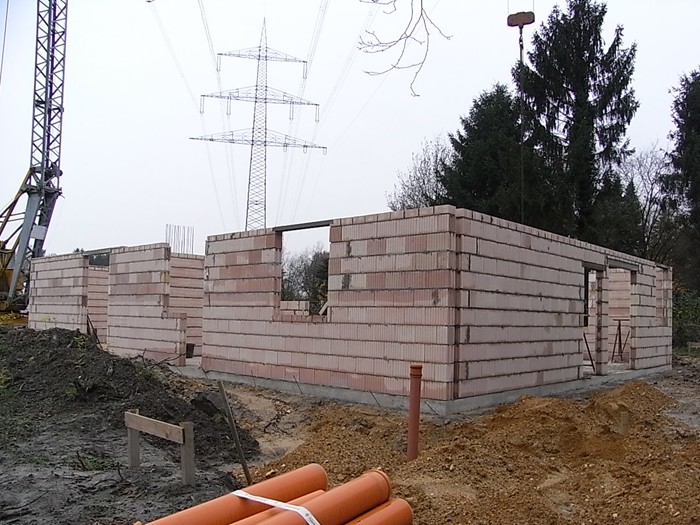

        Erdgeschossmauerwerk wird fertig gestellt. 14.11.2008

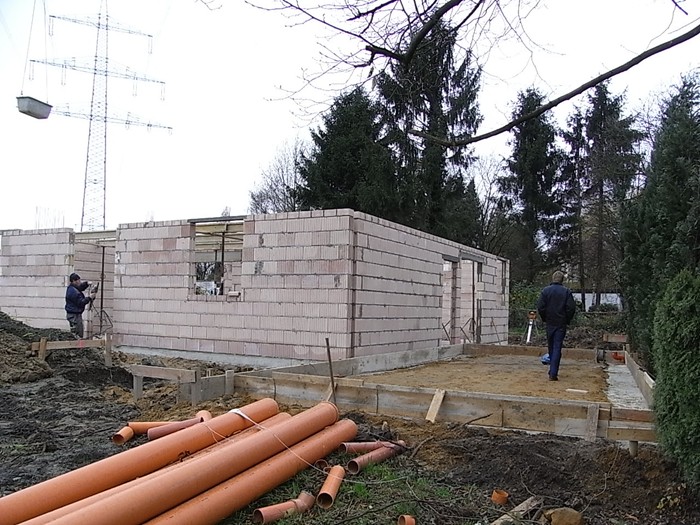

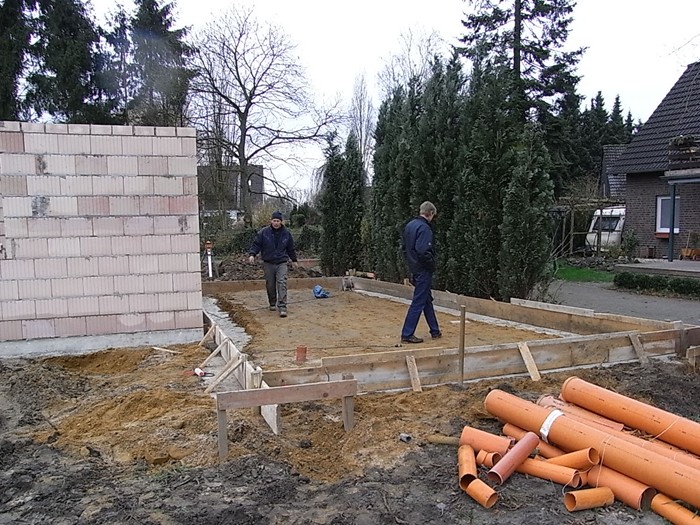

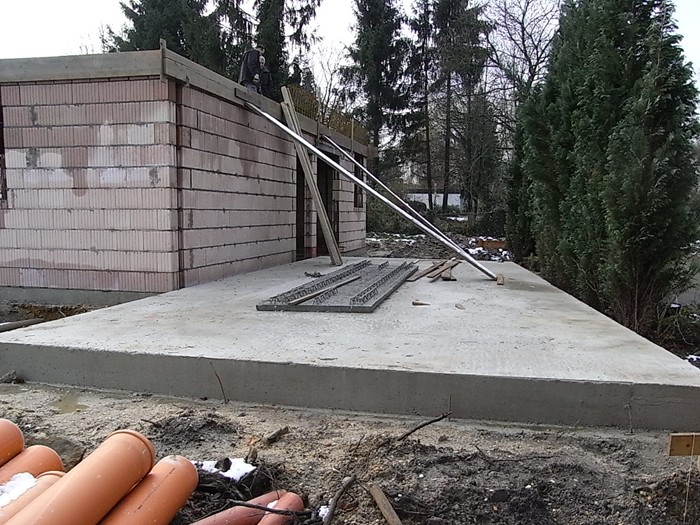

        Erdgeschossmauerwerk fertig gestellt, Garagenboden wird betoniert. 18.11.2008

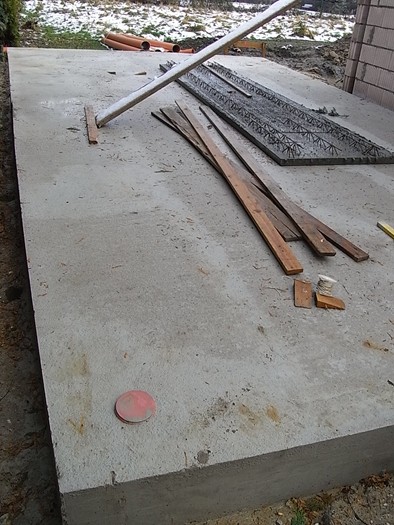

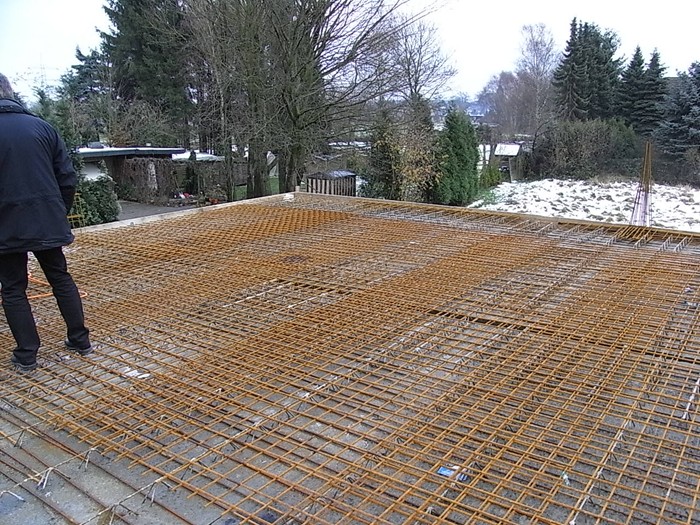

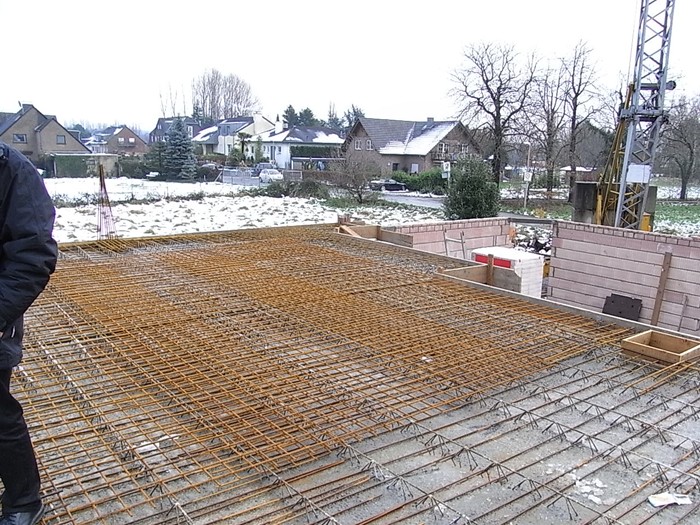

        Garagenboden betoniert, EG-Decke zum Betonieren vorbereitet. 25.11.2005

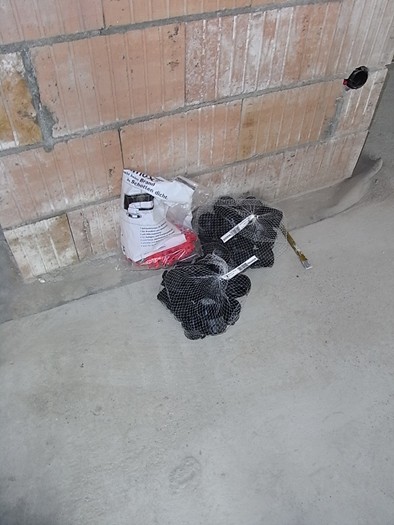

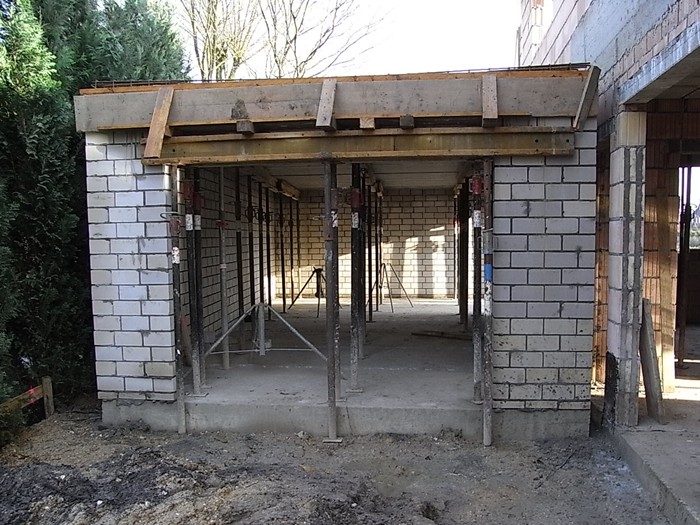

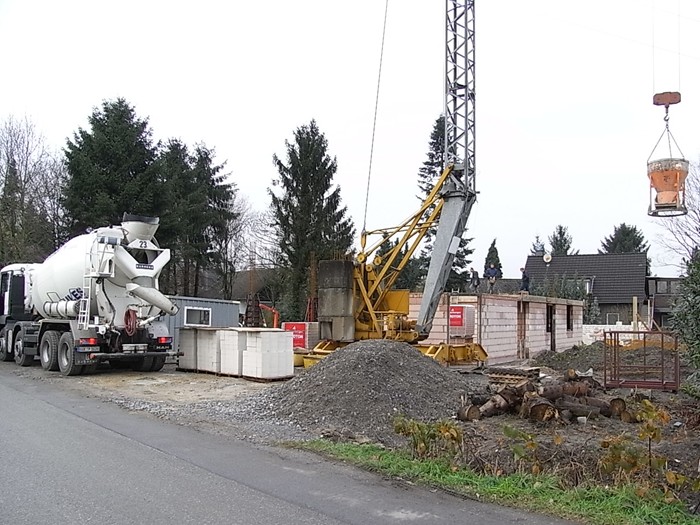

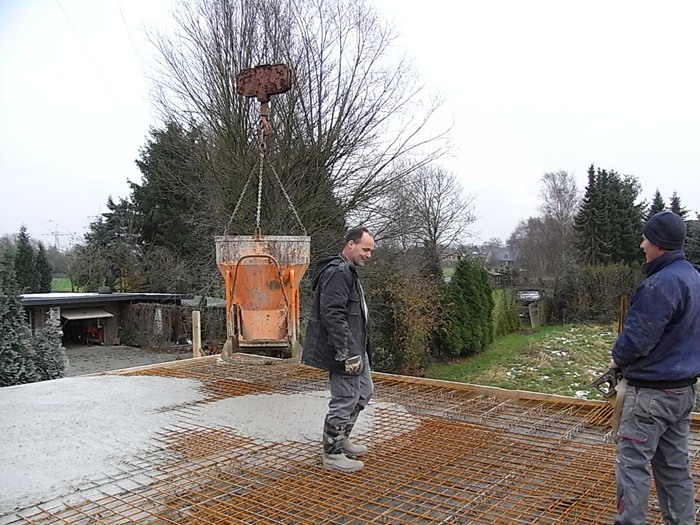

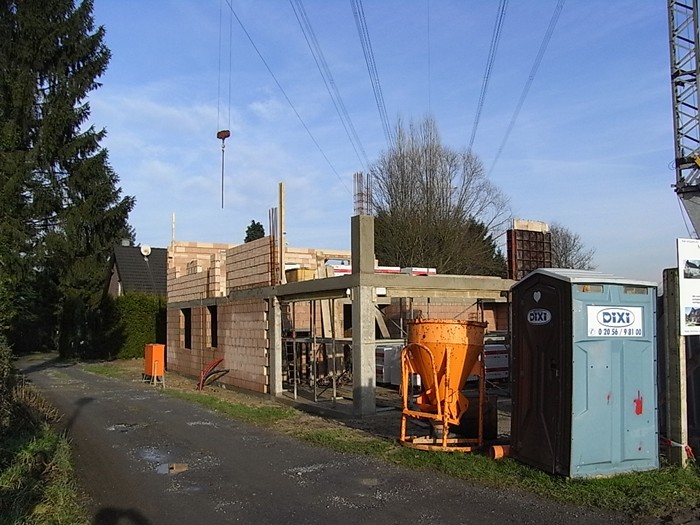

        EG-Decke wird betoniert, Garagenmauerwerk begonnen. 26.11.2008

        EG-Decke betoniert, Garagenmauerwerk fertig gestellt. 28.11.2008

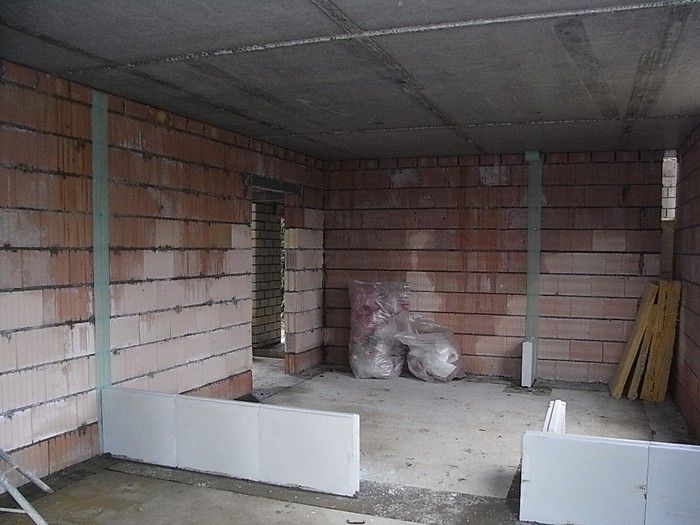

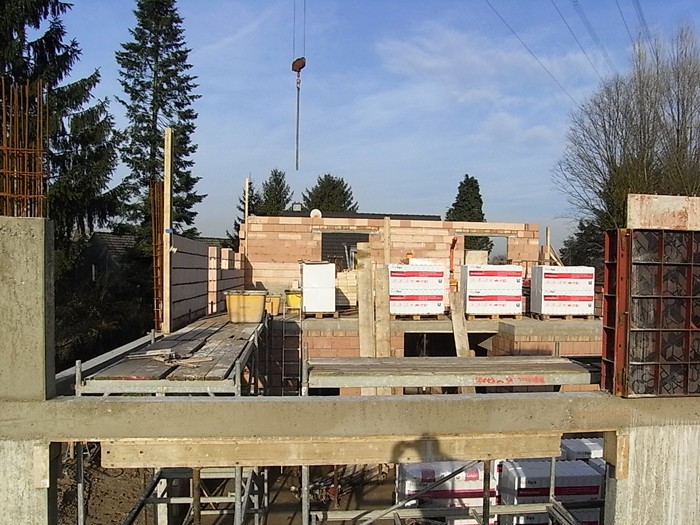

        Garagendecke betoniert, OG-Mauerwerk wird erstellt. 08.12.2008

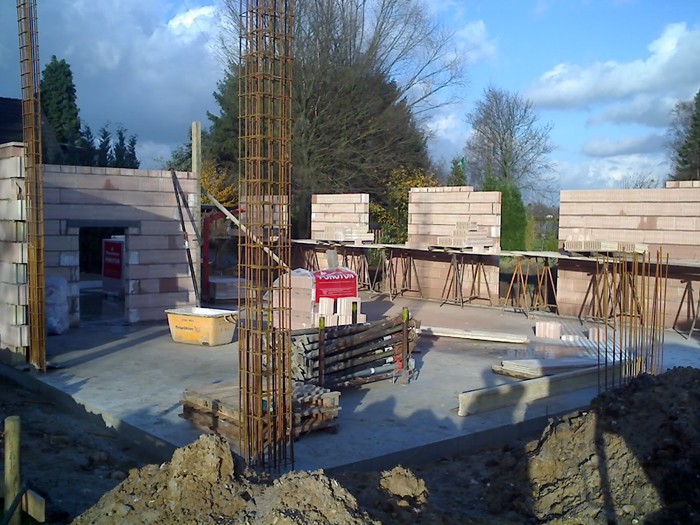

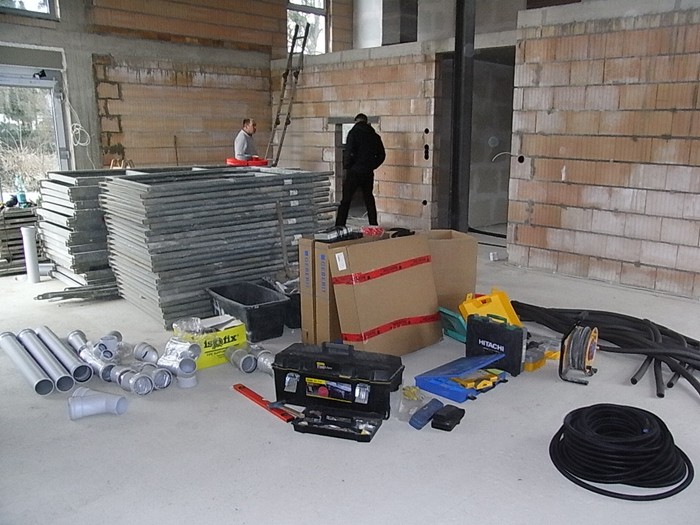

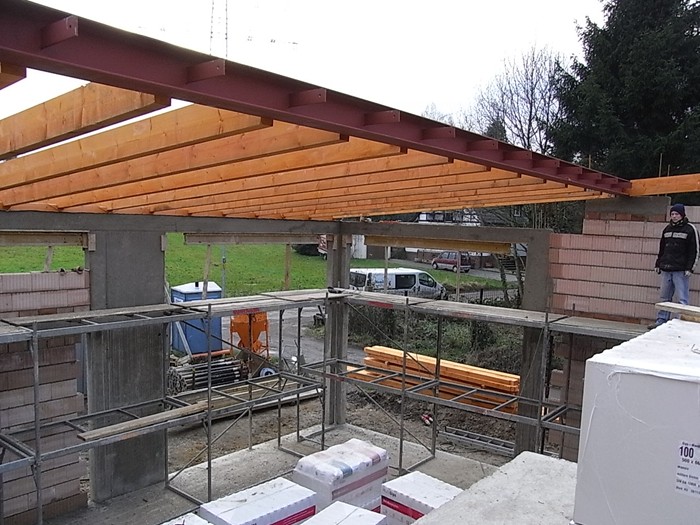

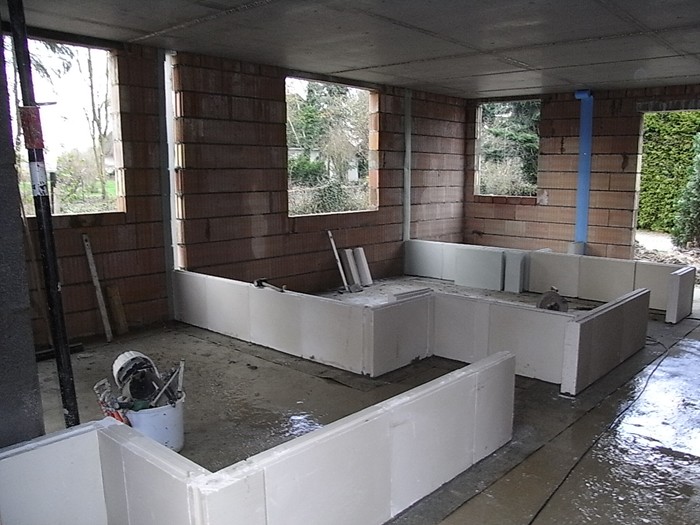

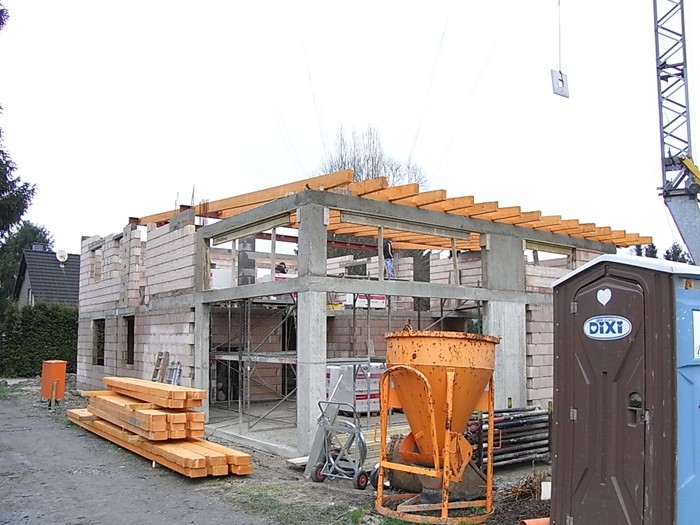

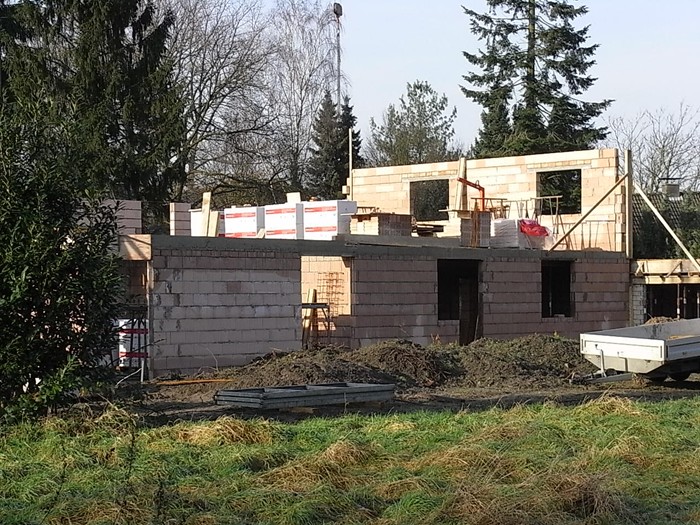

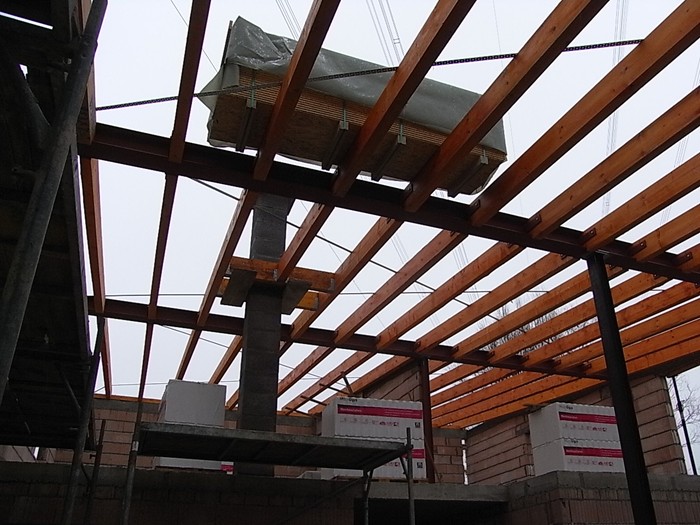

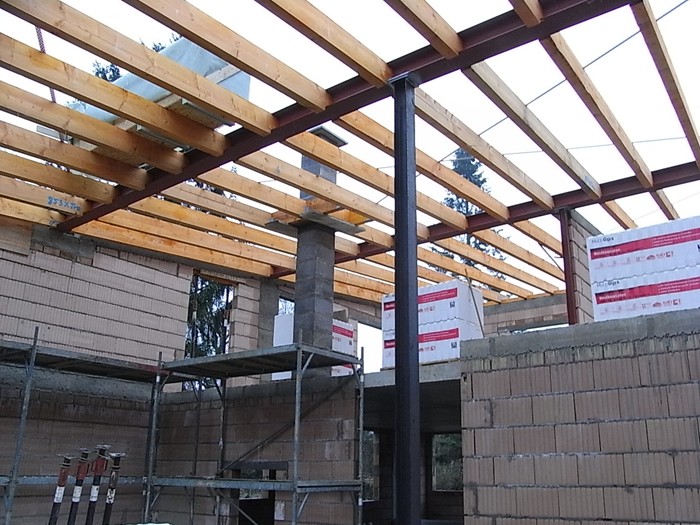

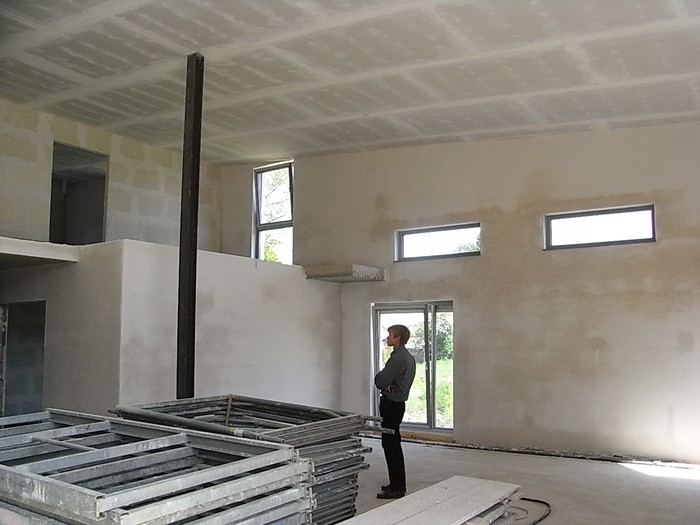

        Dachstuhl wird errichtet, Innenausbau begonnen. 12.12.2008

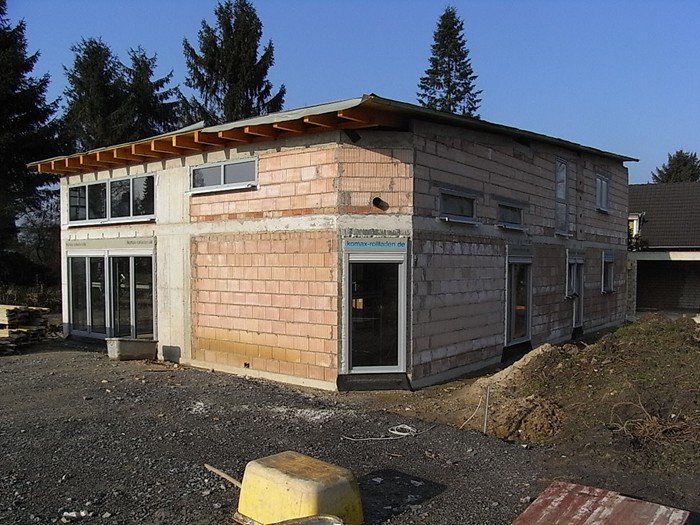

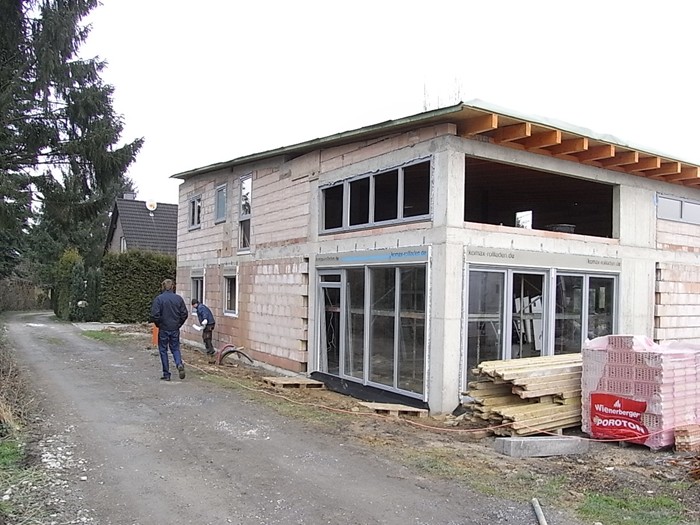

        Dachstuhl fertig gestellt. 17.12.2008

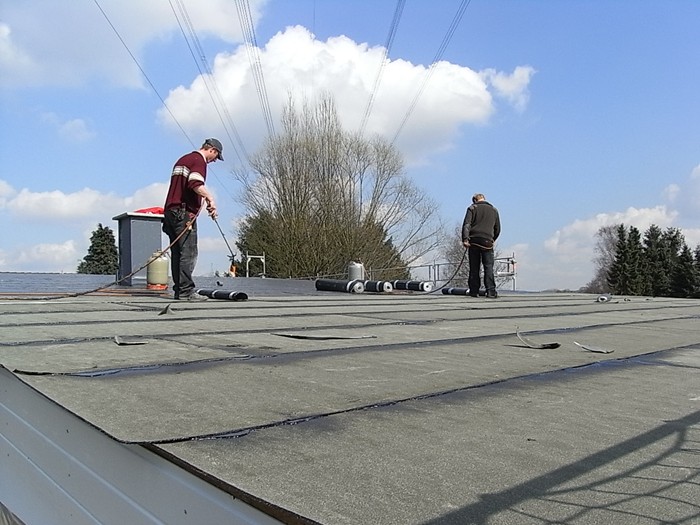

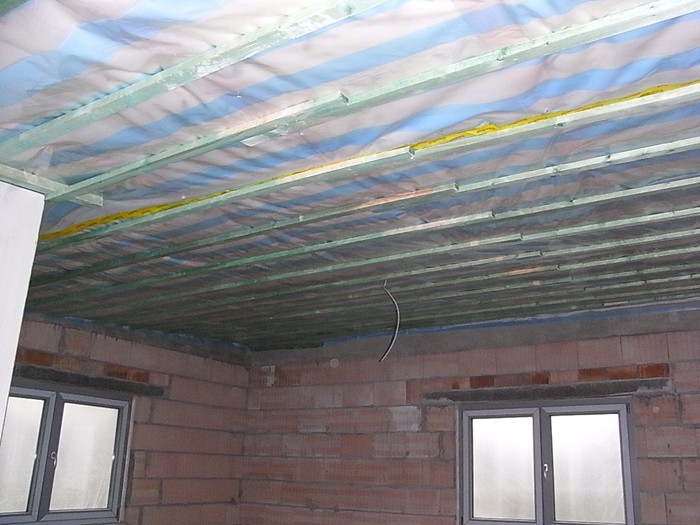

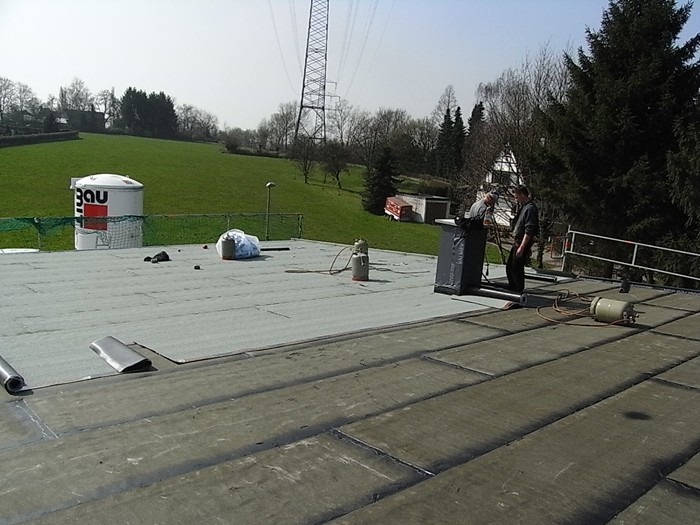

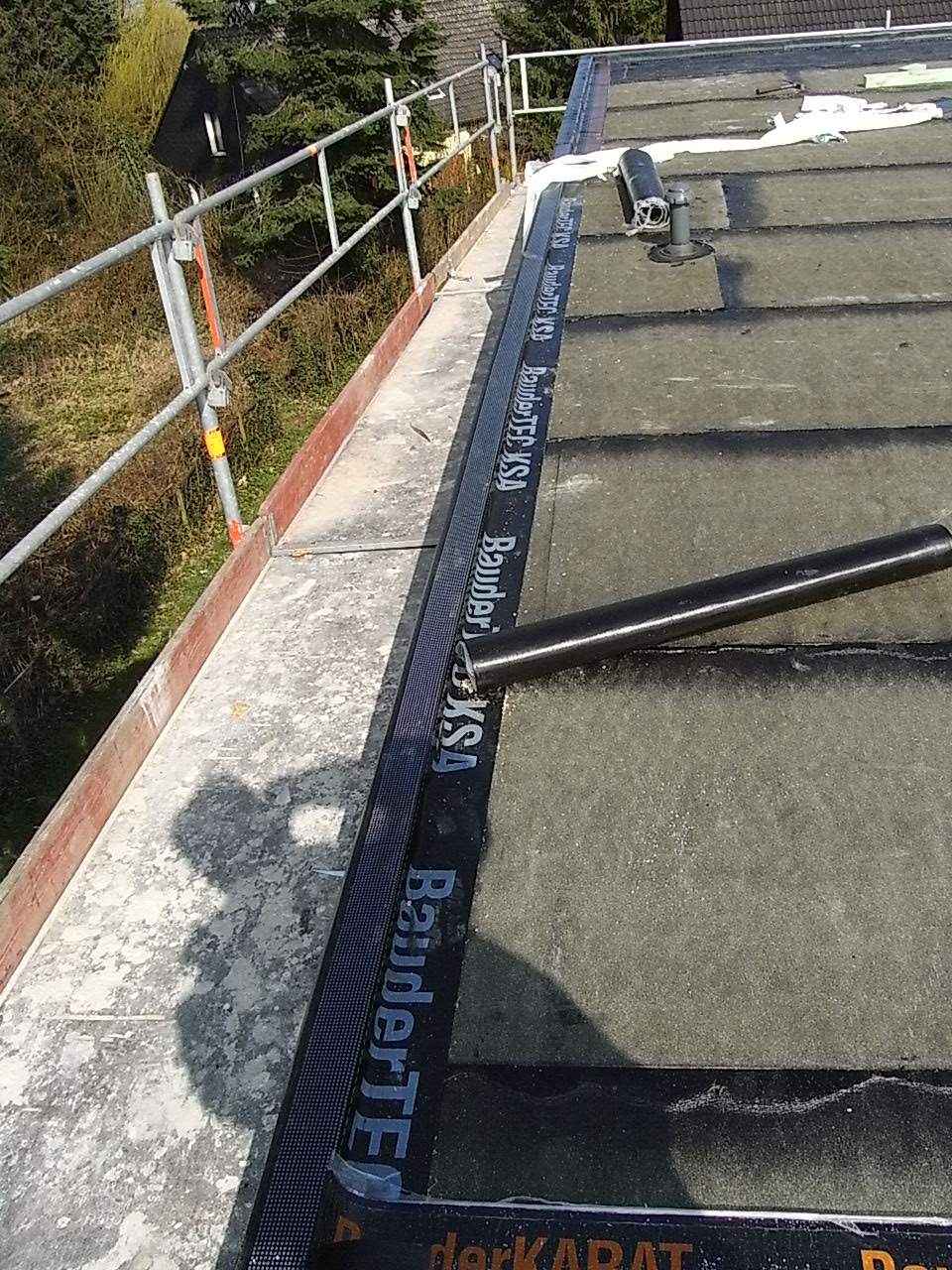

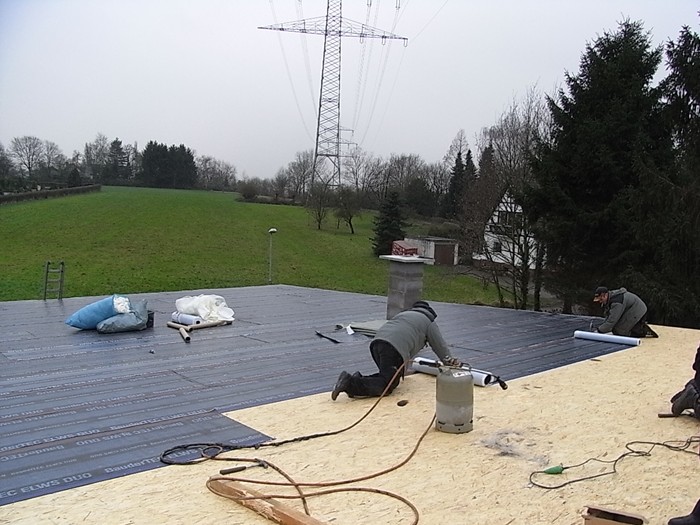

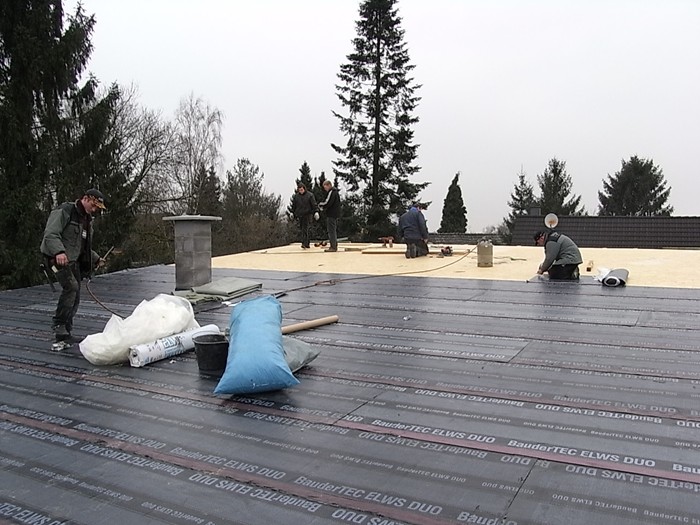

        Das Dach wird abgedichtet. 18.12.2008

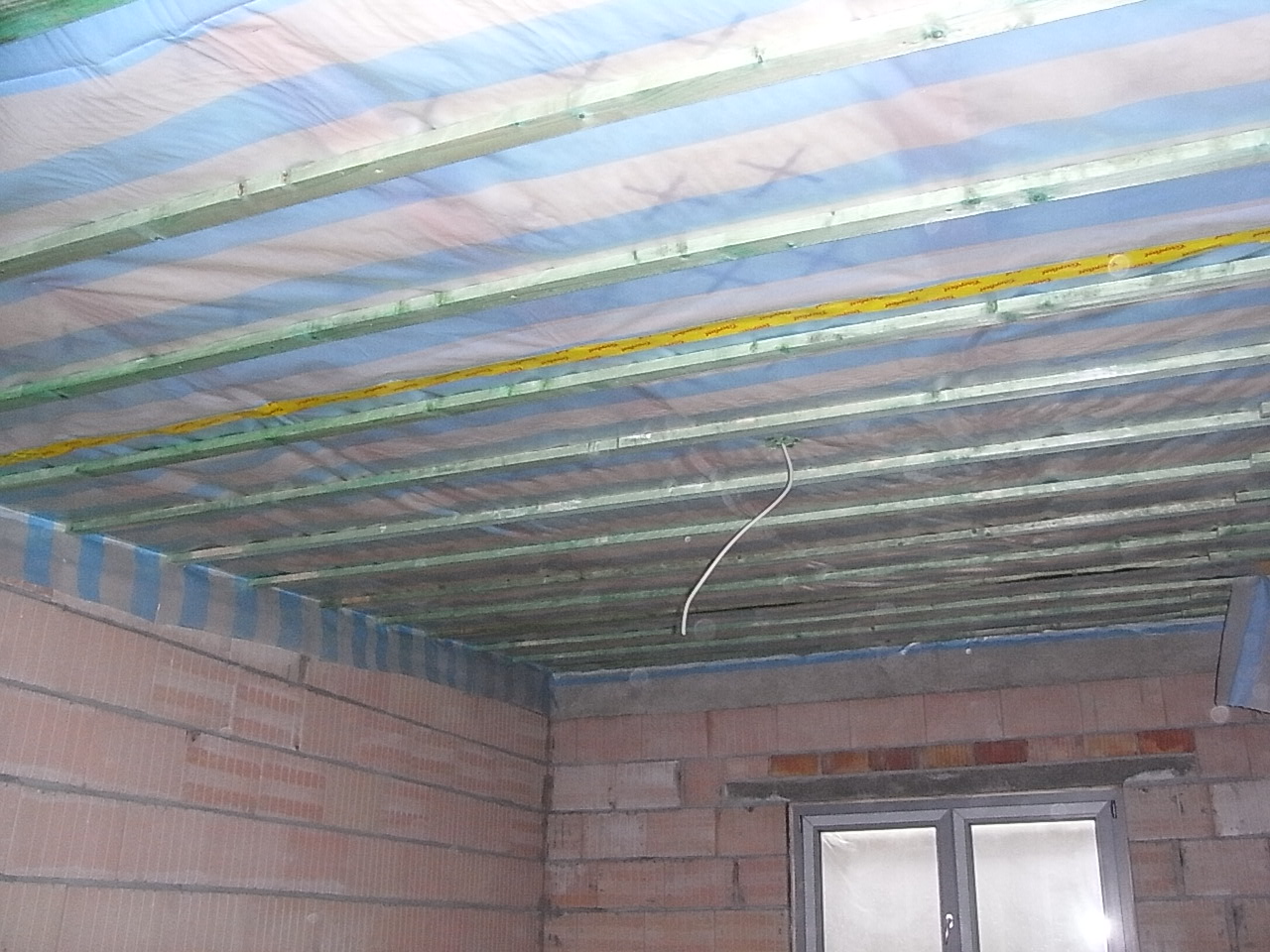

        Nach dem Wintereinbruch kann wieder gearbeitet werden. 14.01.2009

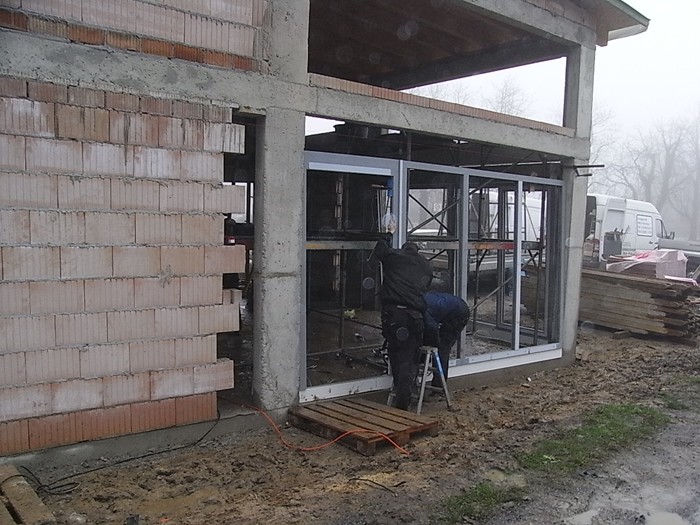

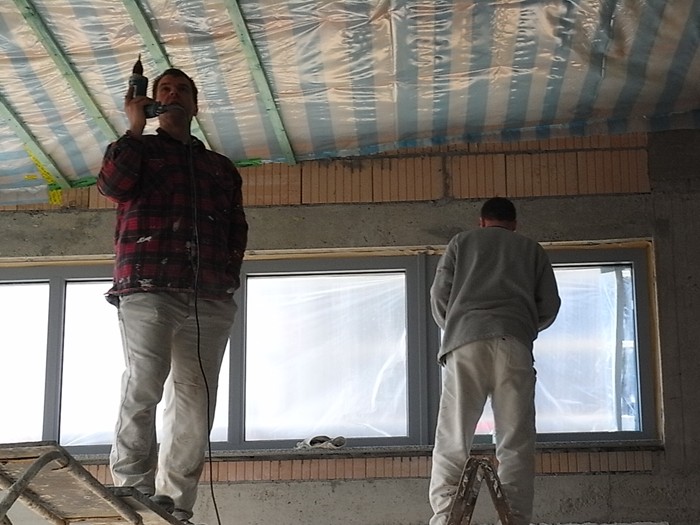

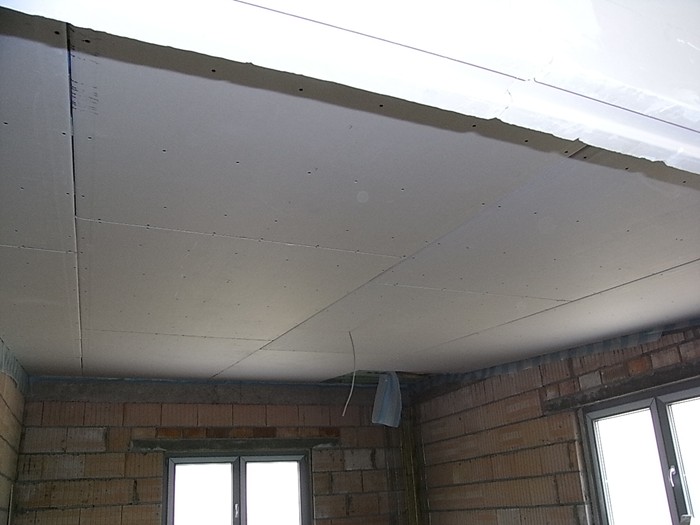

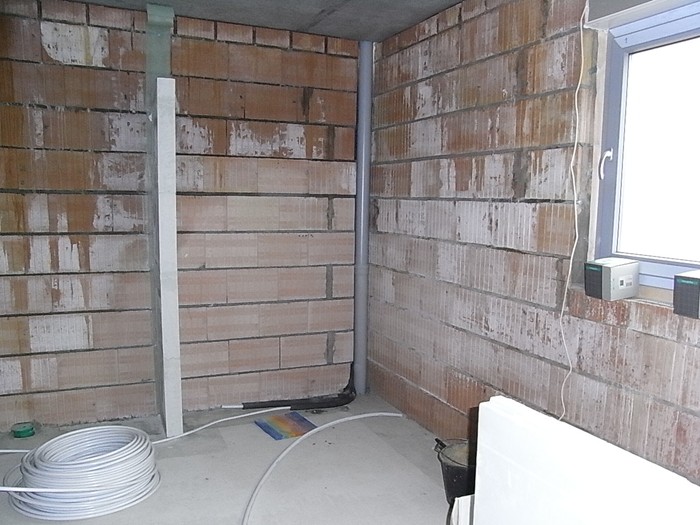

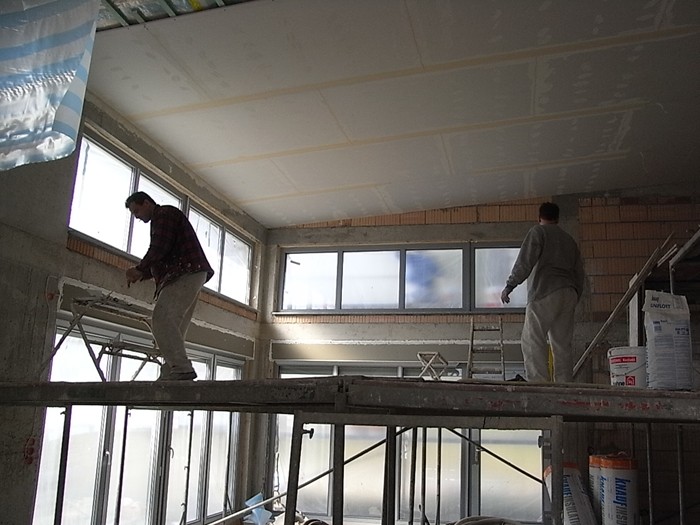

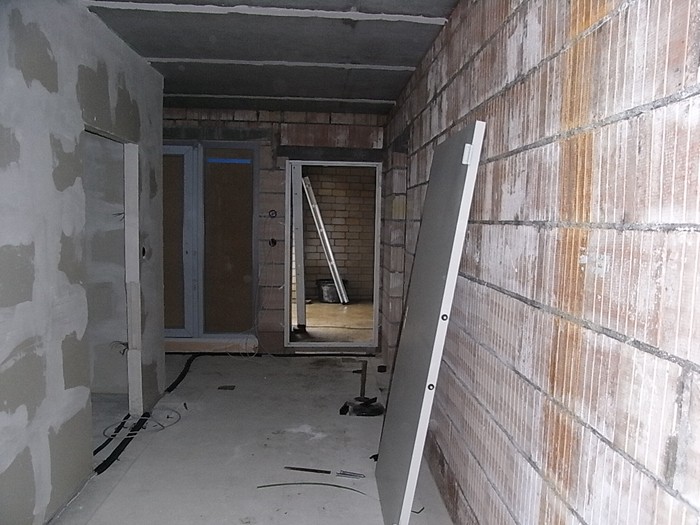

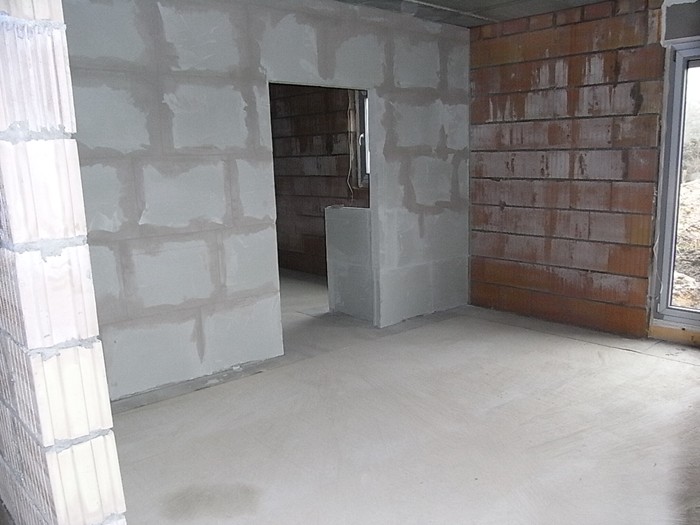

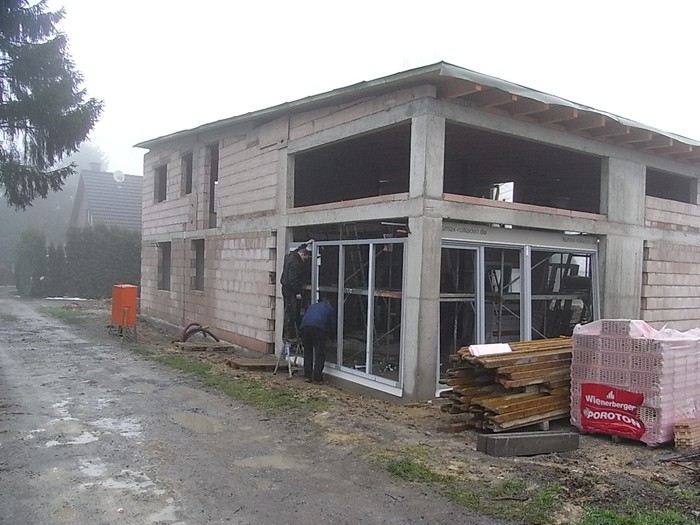

        Fenster sind eingebaut, Innenwände fertig gestellt. 21.01.2009

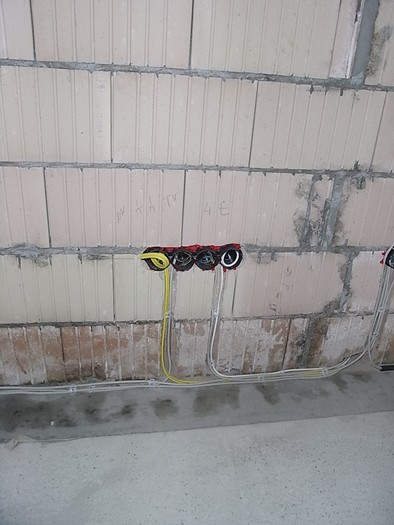

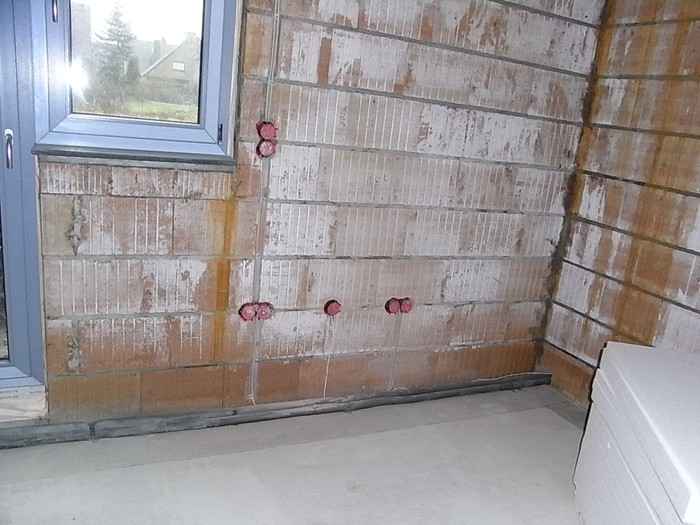

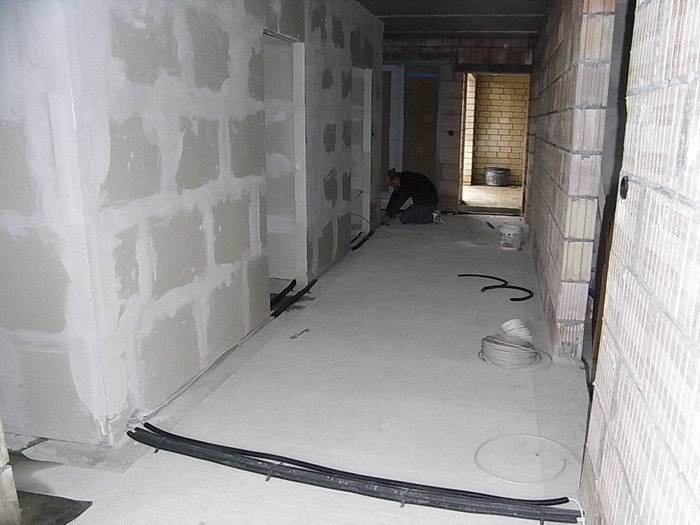

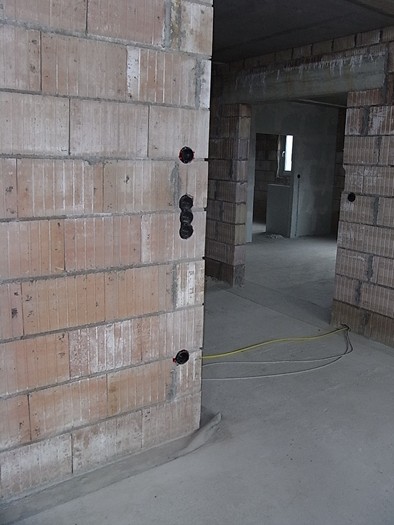

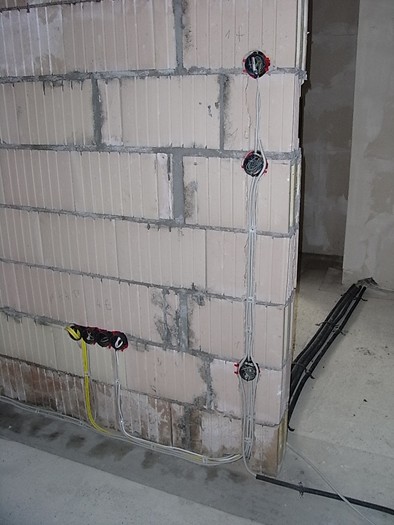

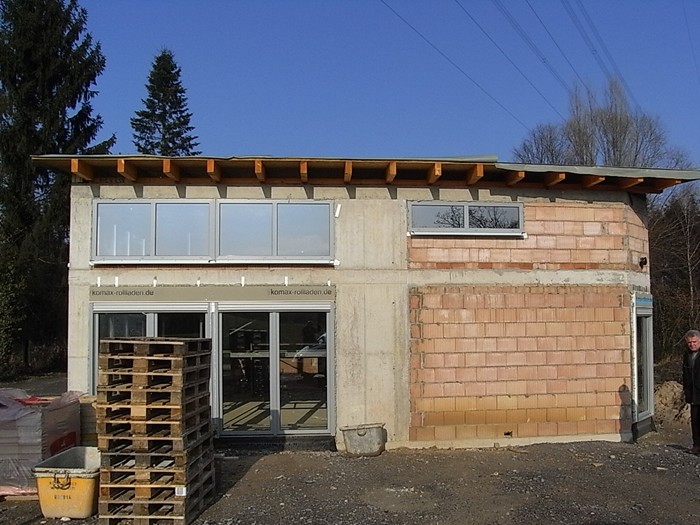

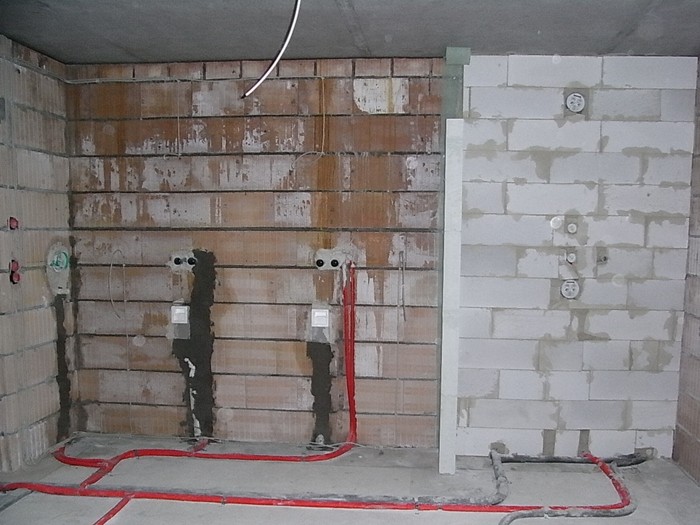

        Elektroinstallationen begonnen. 24.02.2008

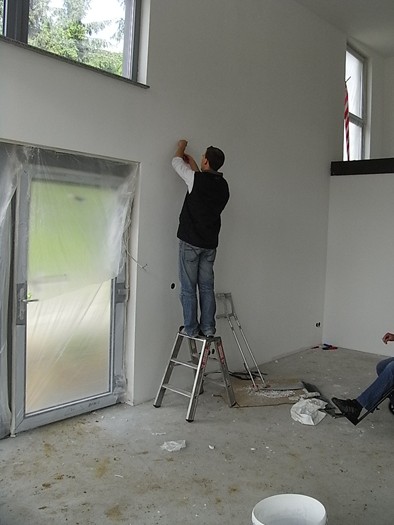

        Sanitär.- und Heizungsinstallationen werden ebenfalls durchgeführt. 26.02.2009

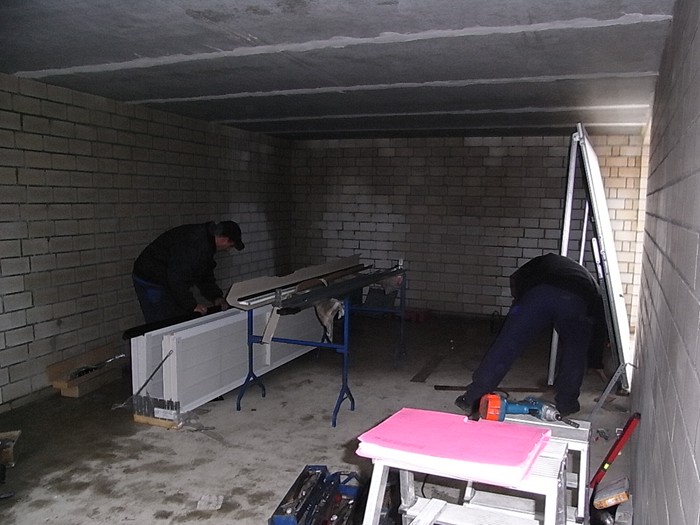

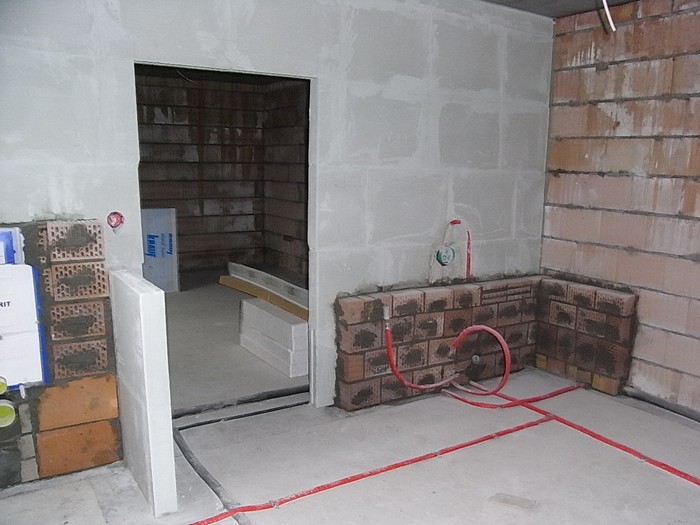

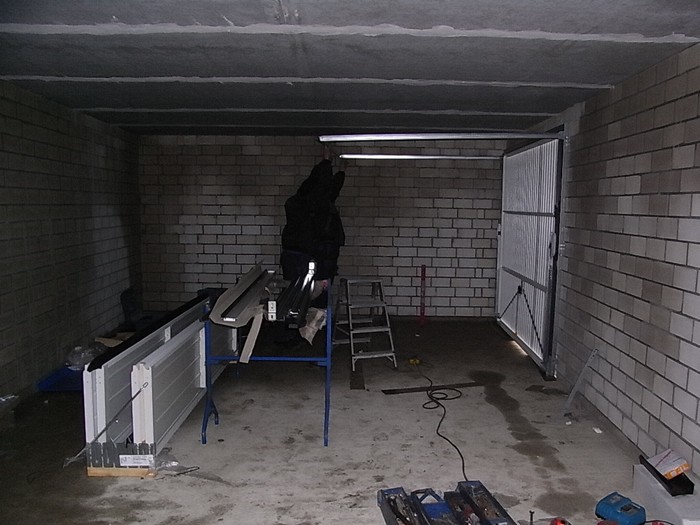

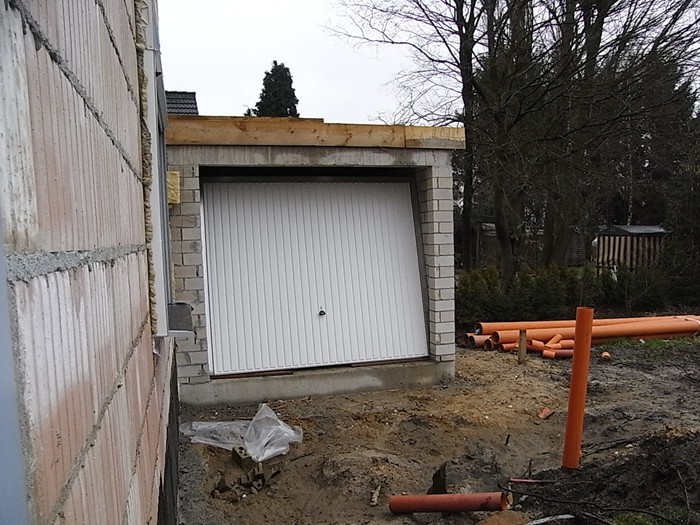

        Garagentore und Stahltüre wird eingebaut. 27.02.2009

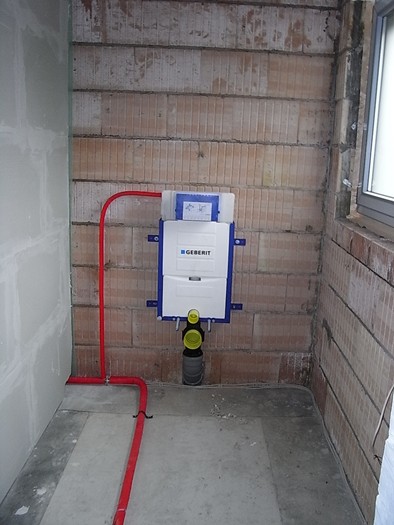

        Sanitär.- und Heizungsinstallationen fast abgeschlossen. 03.03.2009

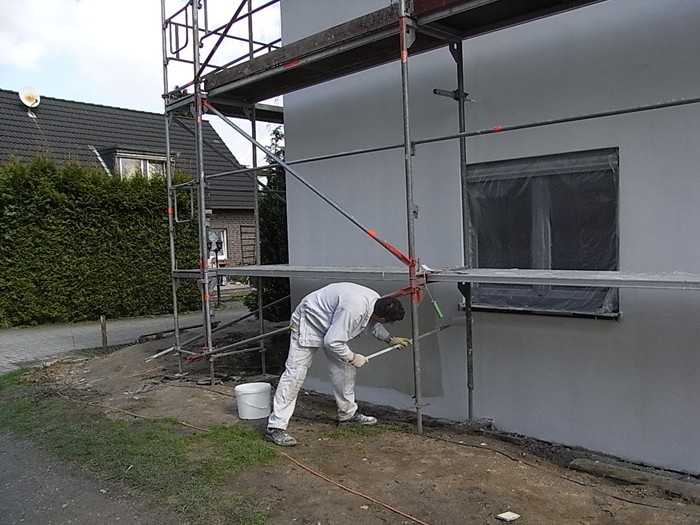

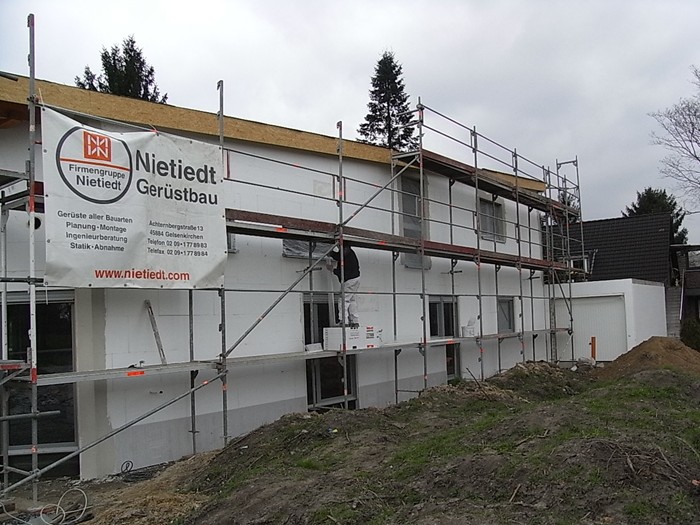

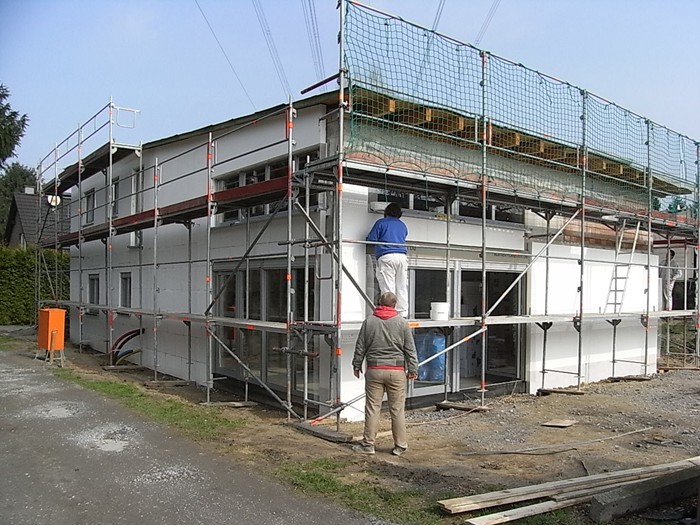

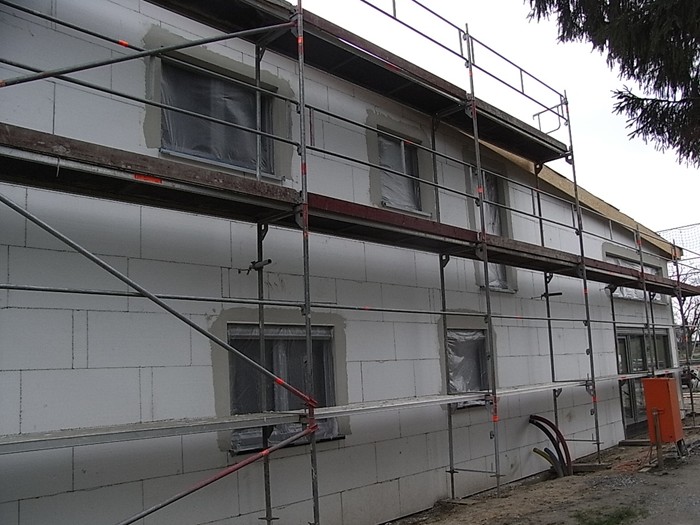

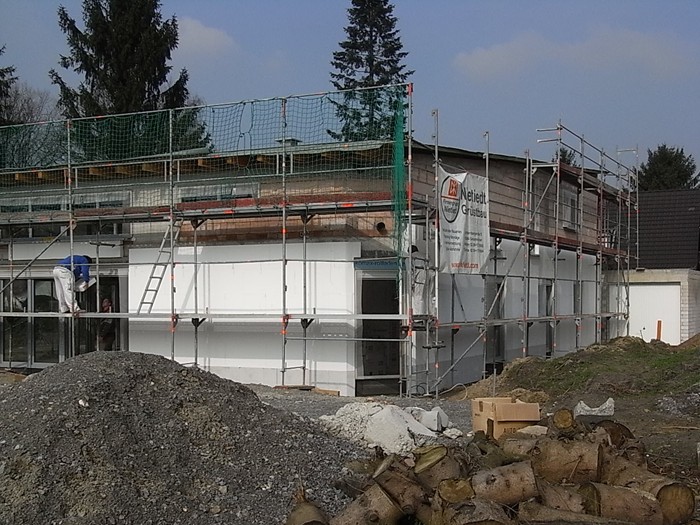

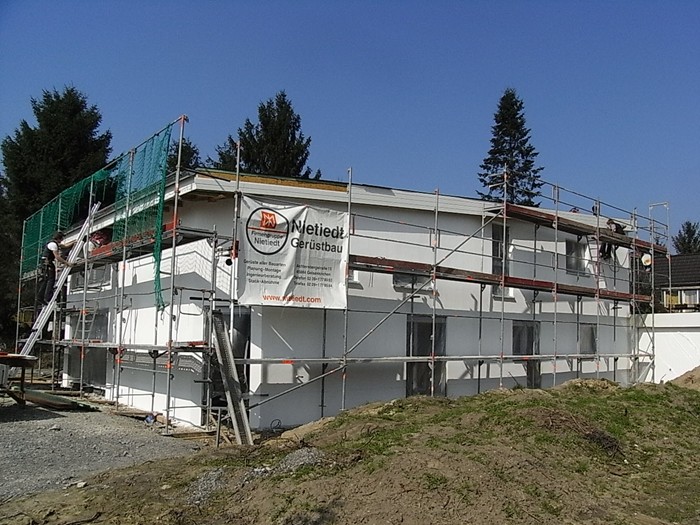

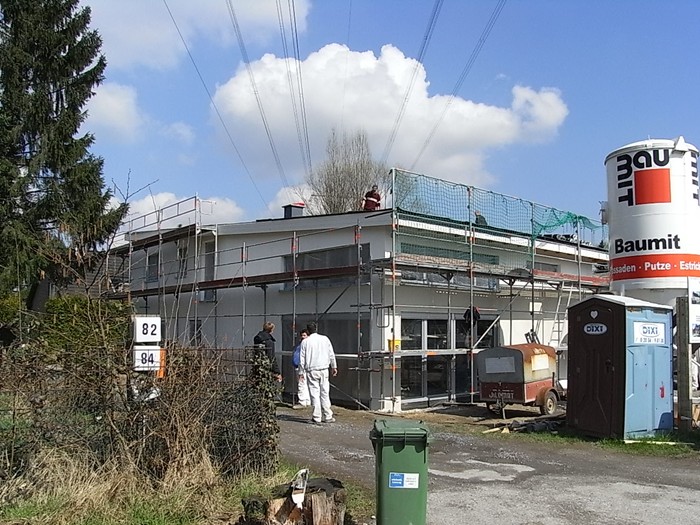

        Außenputzarbeiten begonnen. 05.03.2009

        Der Dauerregen macht zu schaffen. 12.03.2009

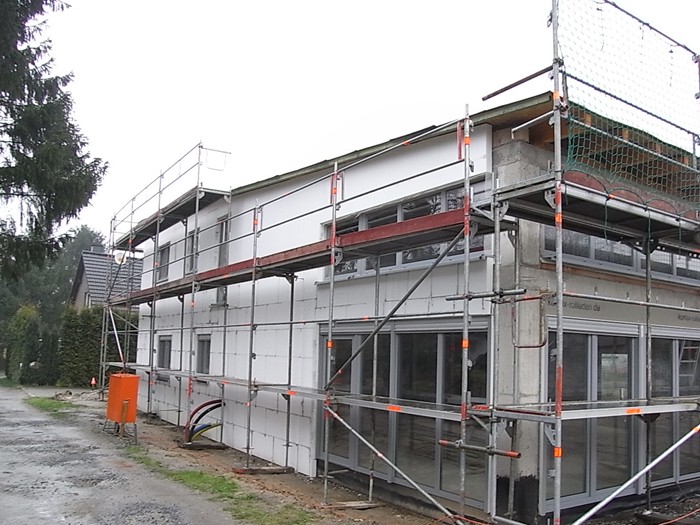

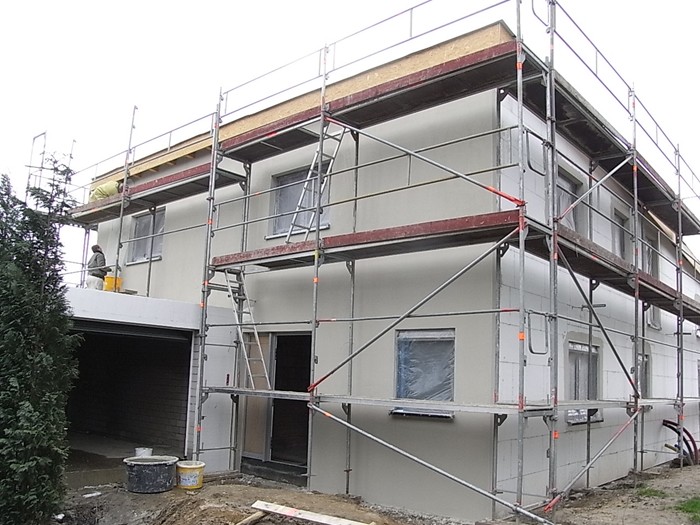

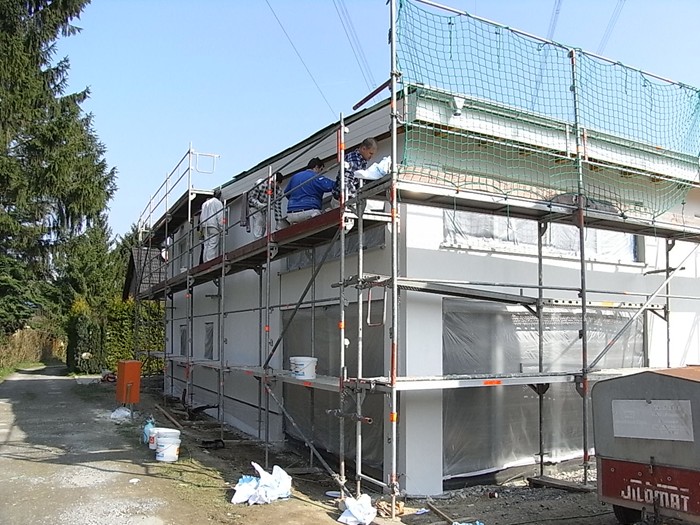

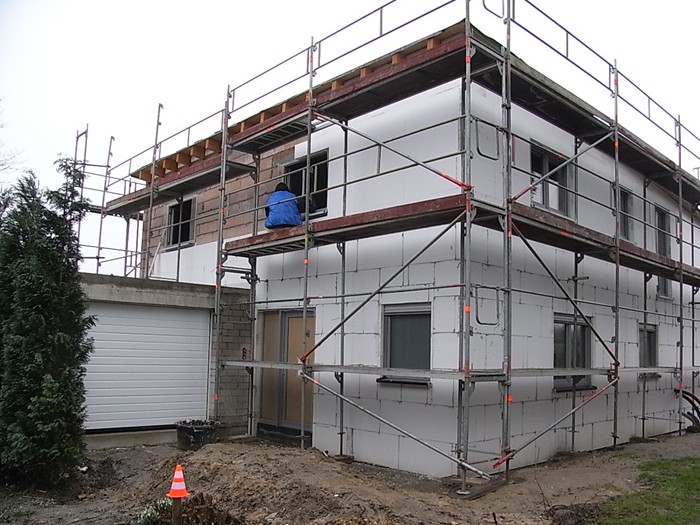

        Außenputzarbeiten gehen voran. 17.03.2009

        Außenputz 23.03.2009

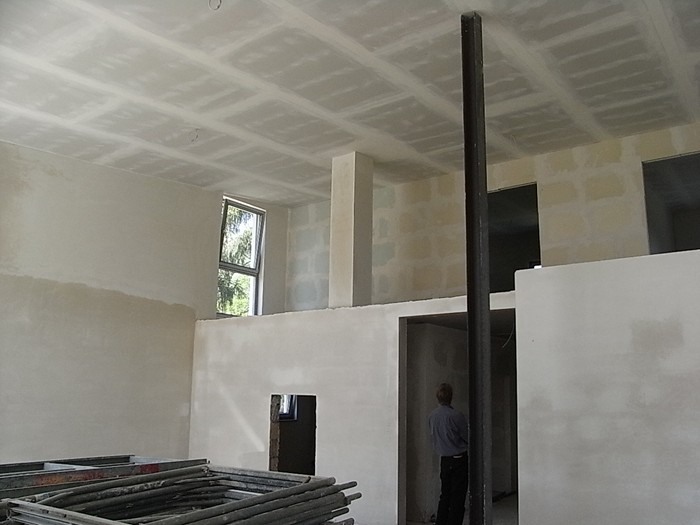

        Innenputzarbeiten begonnen. 26.03.2009

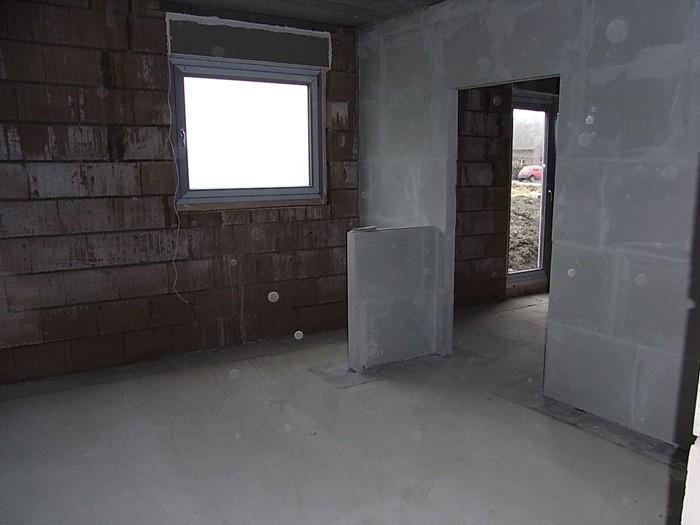

        Außen- und Innenputz. 30.03.2009

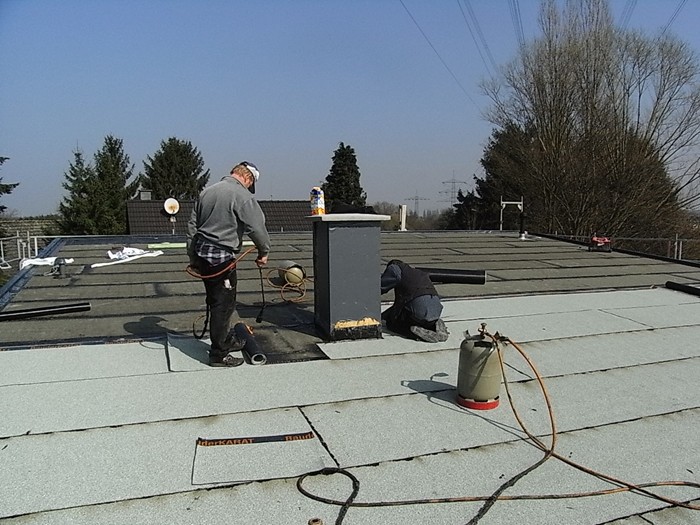

        Noch eine Lage Schweißbahn. 30.03.2009

                und die dritte Lage

        Und die Außen-Innenputzarbeiten gehen voran. 01.04.2009

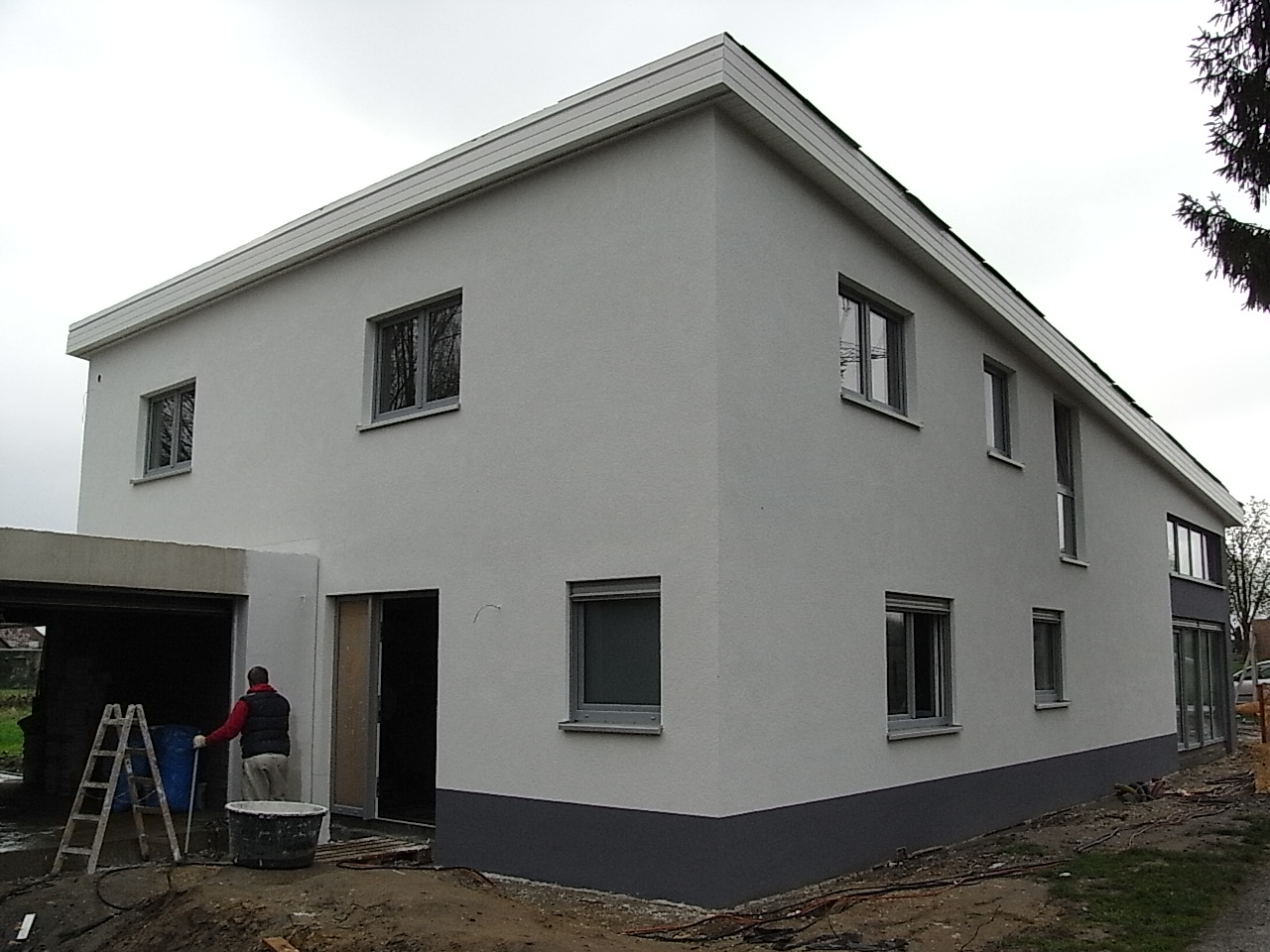

        Außenputz fertig gestellt, Innenputzarbeiten gehen dem Ende entgegen. 09.04.2009

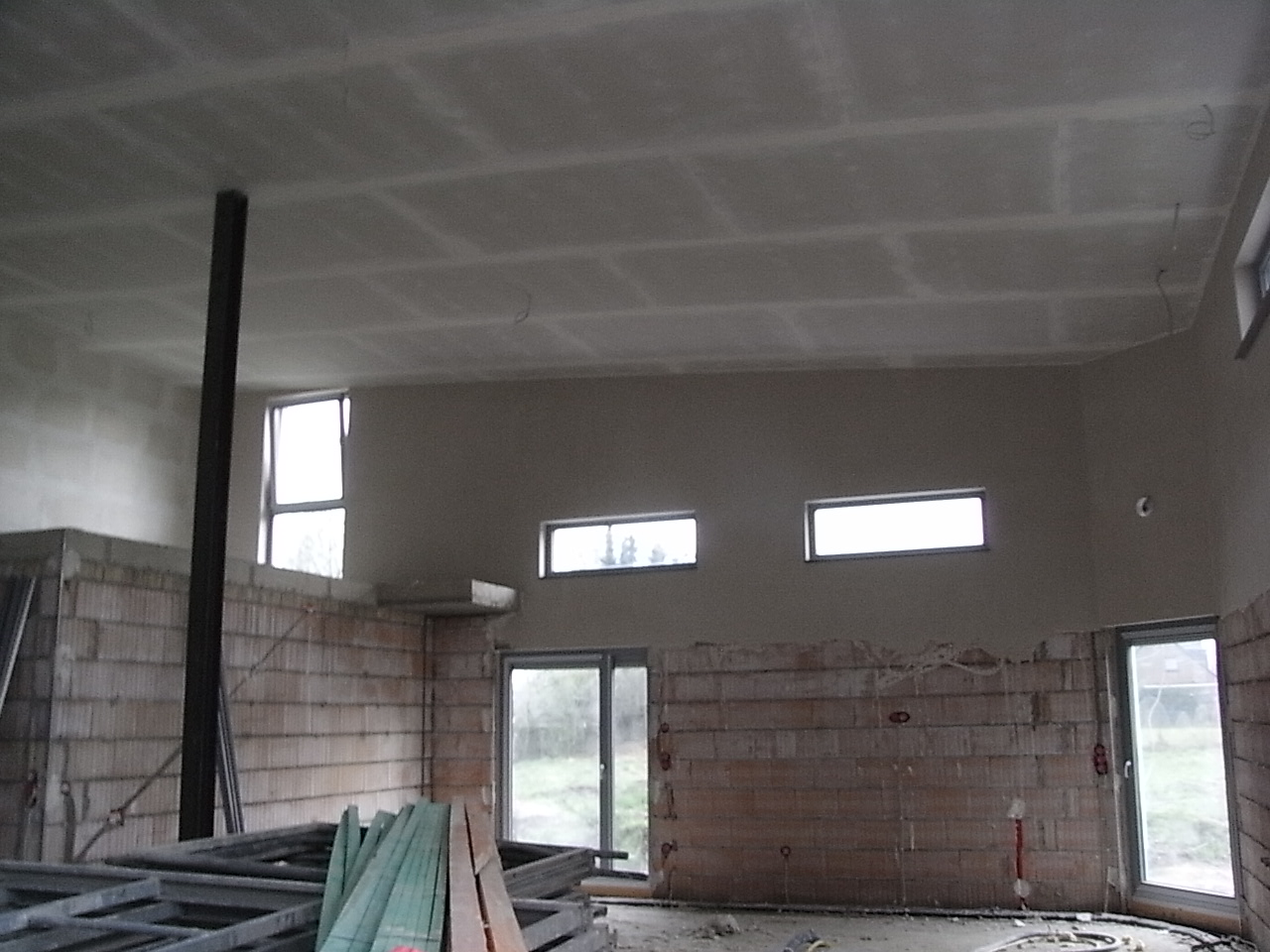

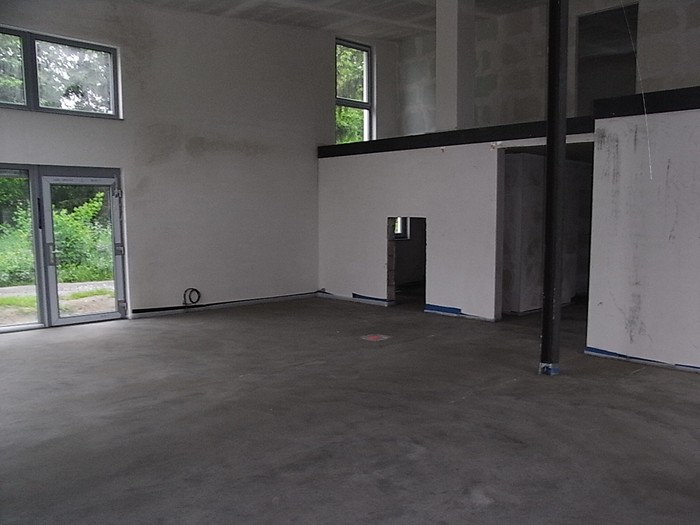

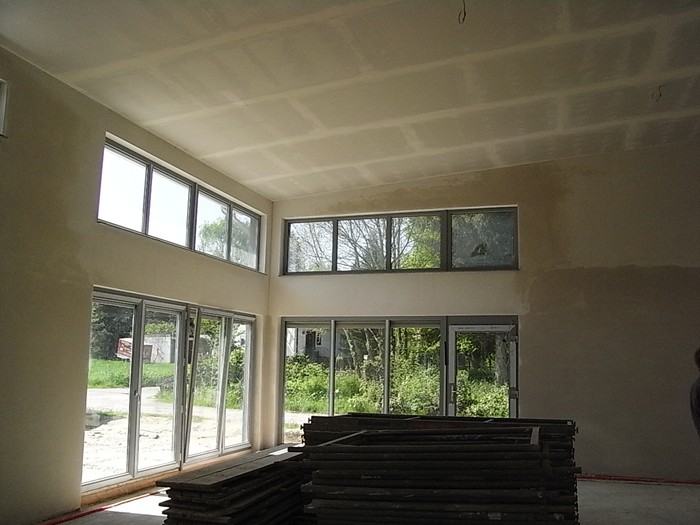

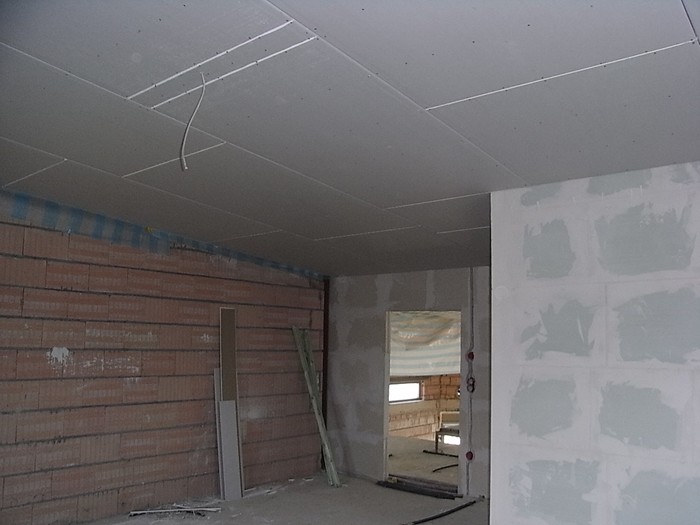

        Innenputzarbeiten fertig gestellt. 17.04.2009

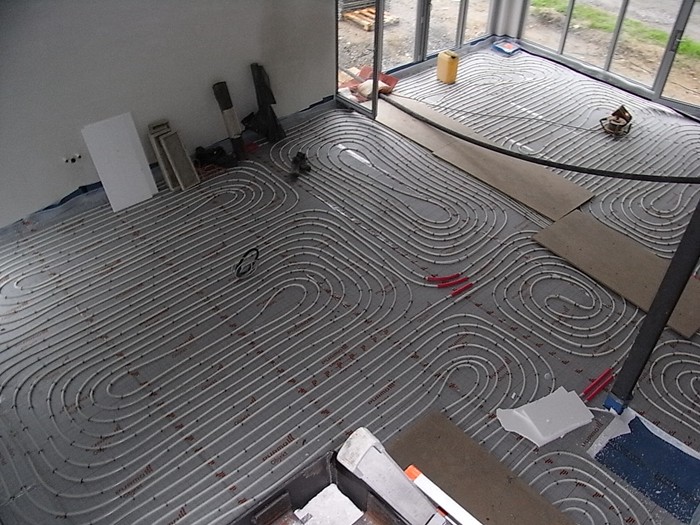

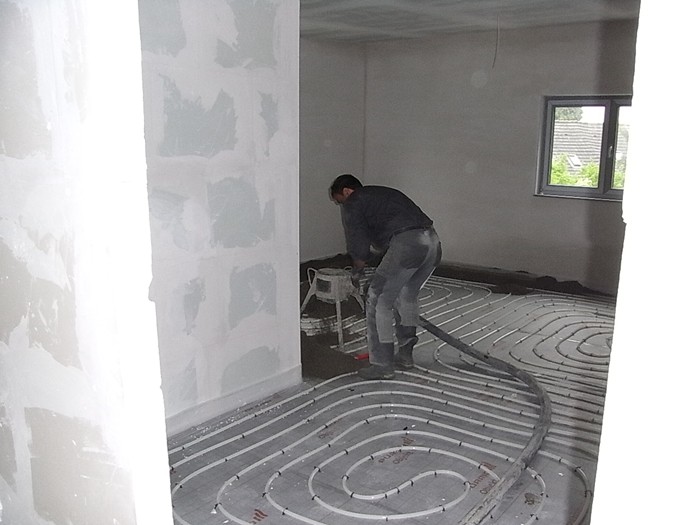

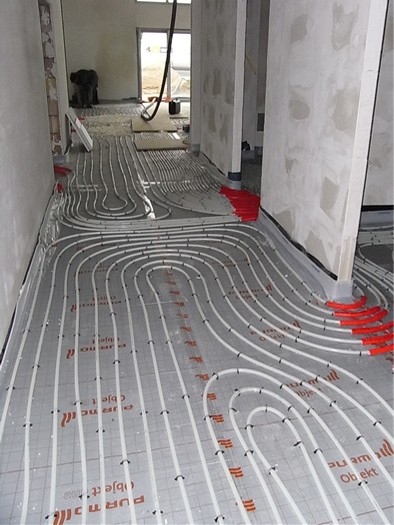

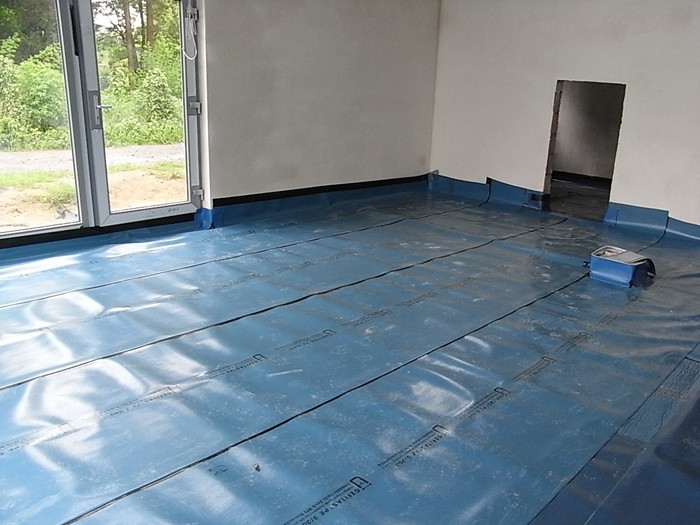

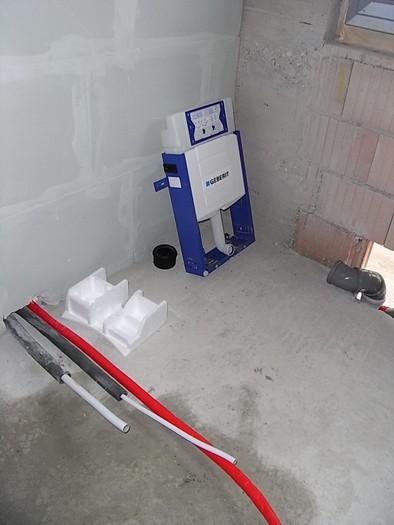

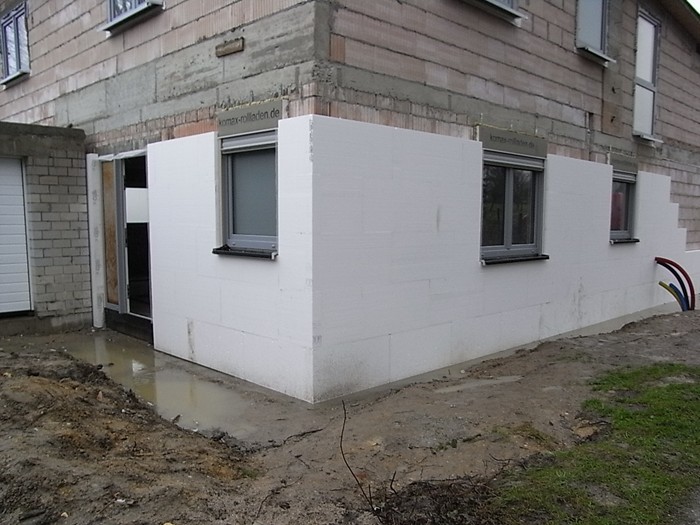

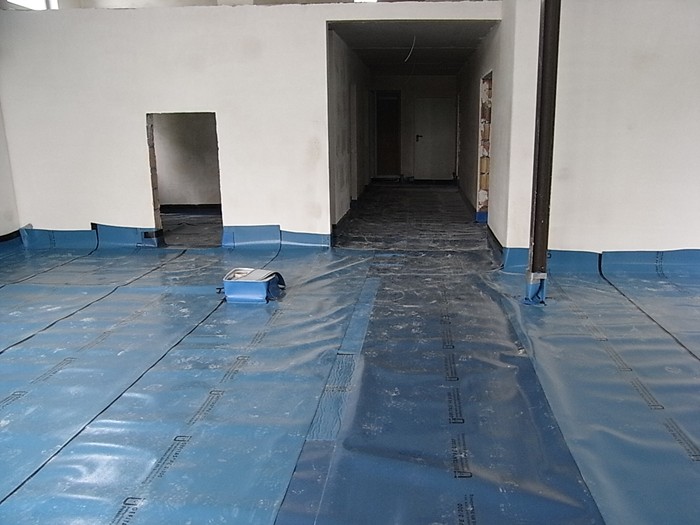

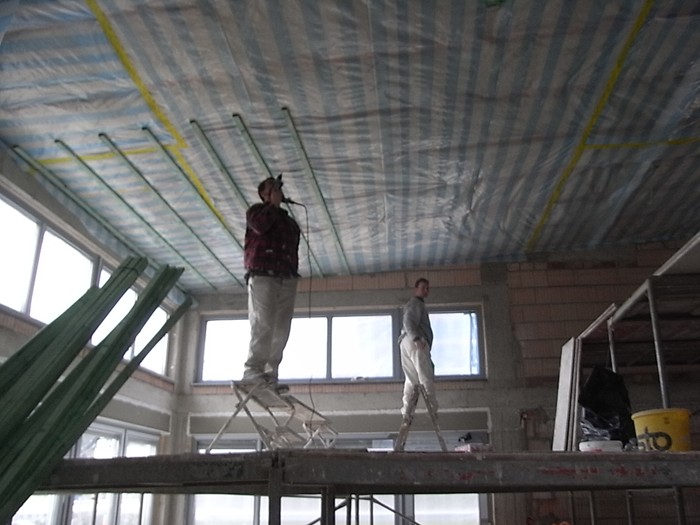

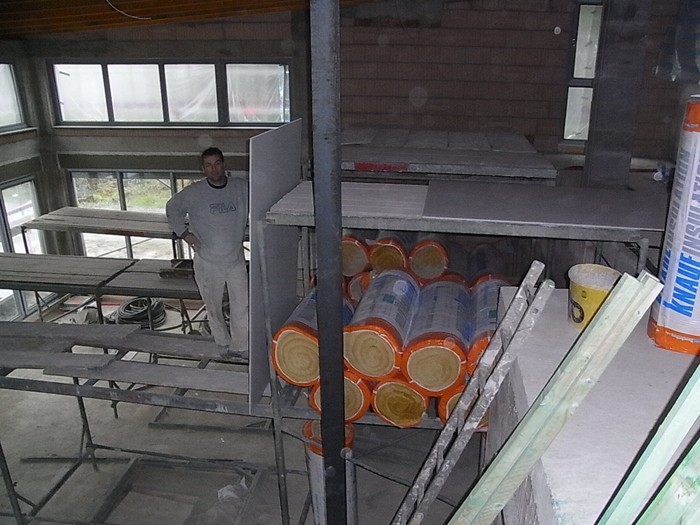

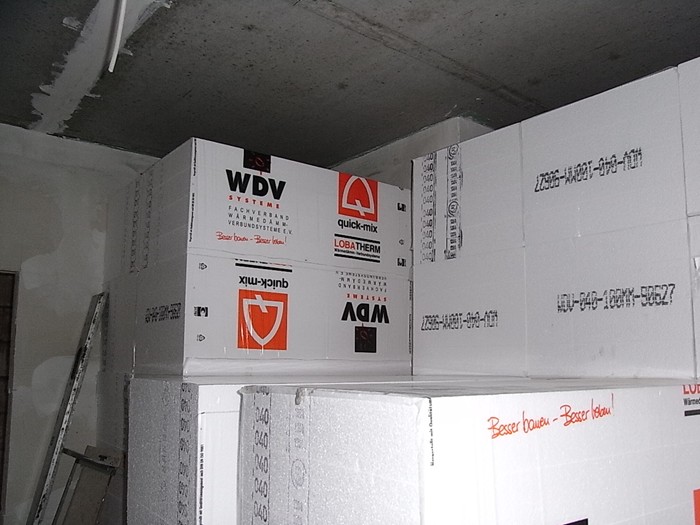

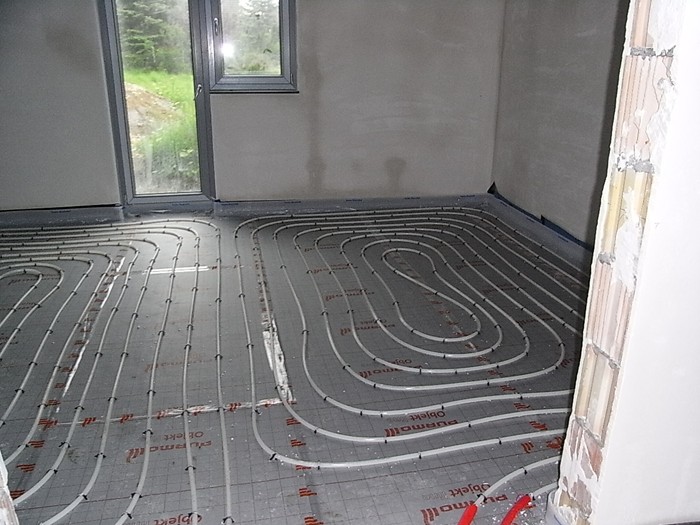

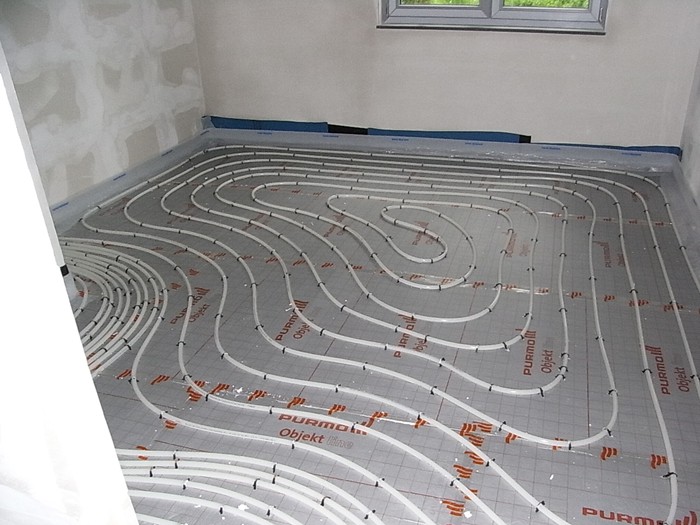

        Quellschweißfolie und Fußbodenheizung verlegt. 07.05.2009

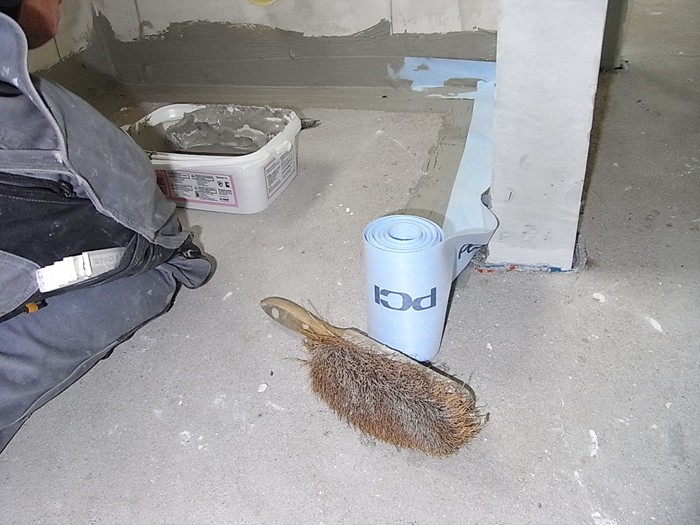

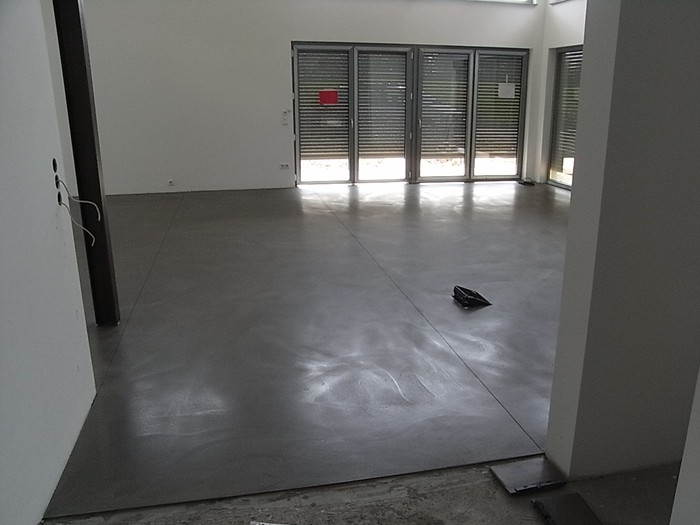

        Estrich verlegt. 11.05.2009

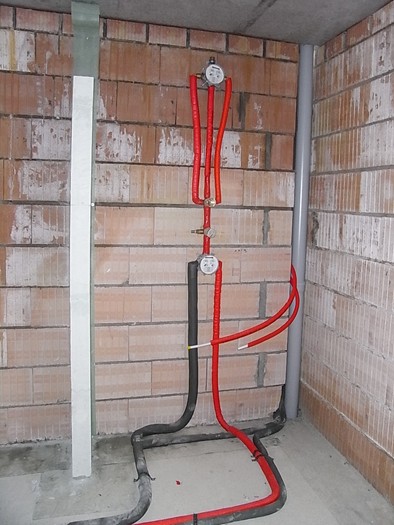

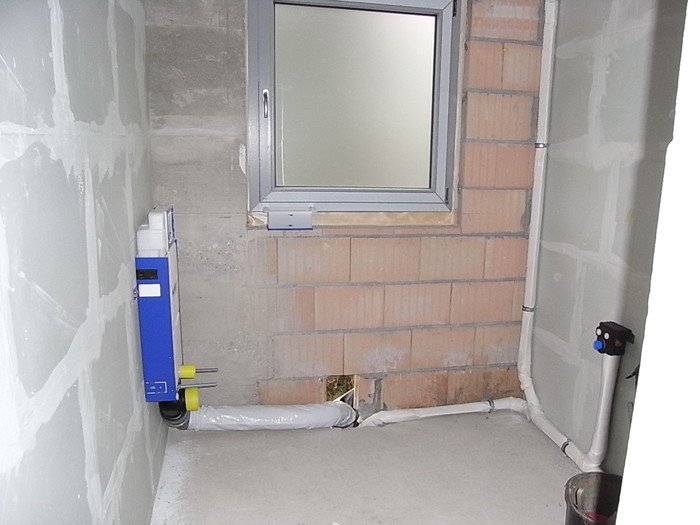

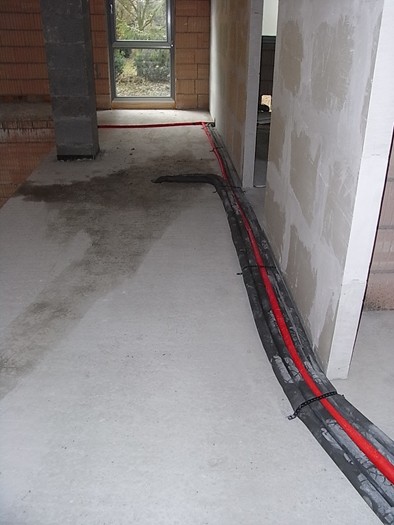

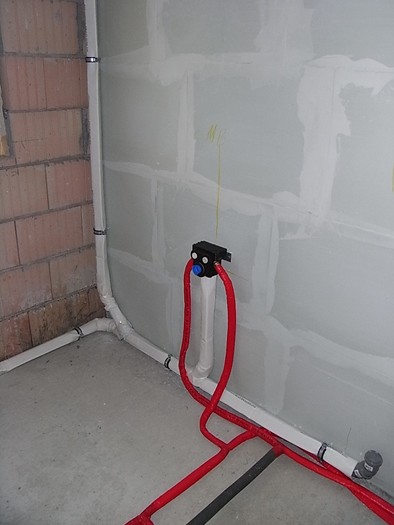

        Hausanschlüsse werden verlegt. 15.05.2009

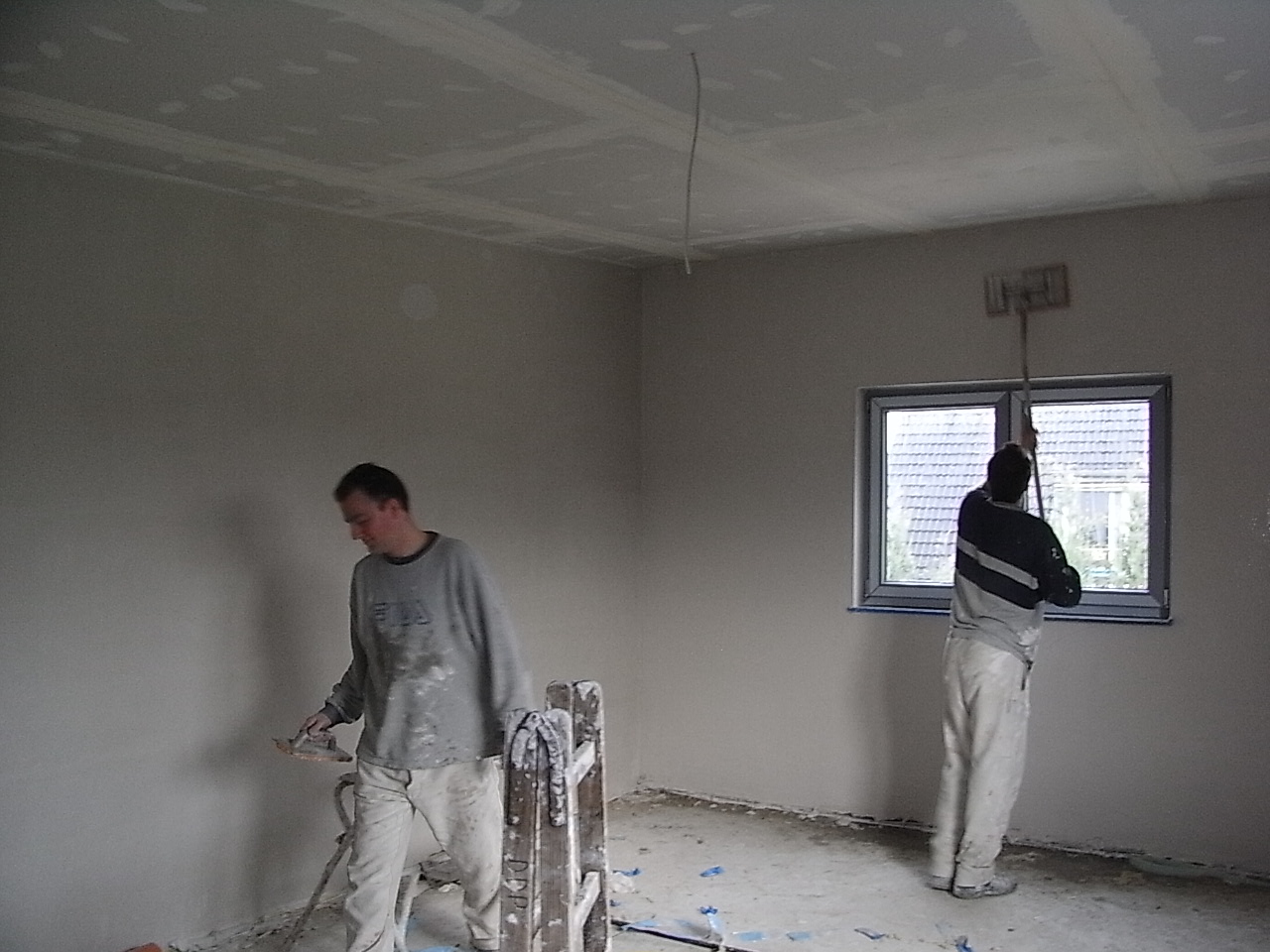

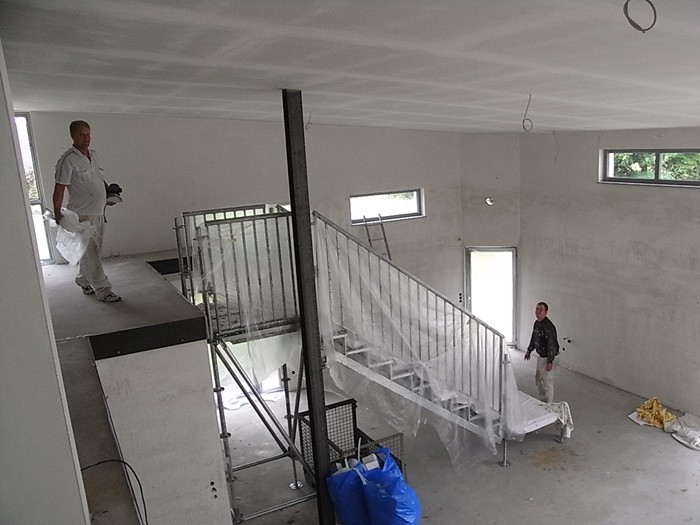

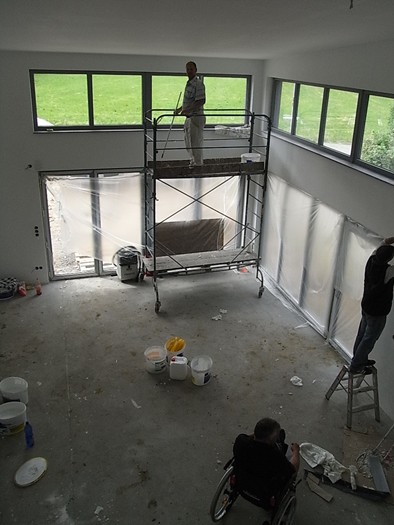

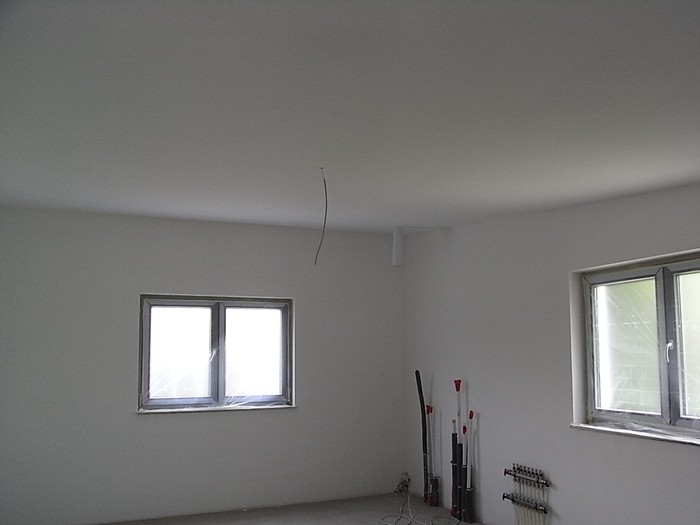

        Malerarbeiten begonnen. 10.06.2009

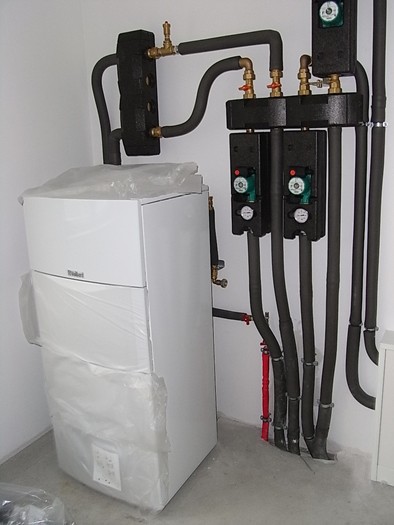

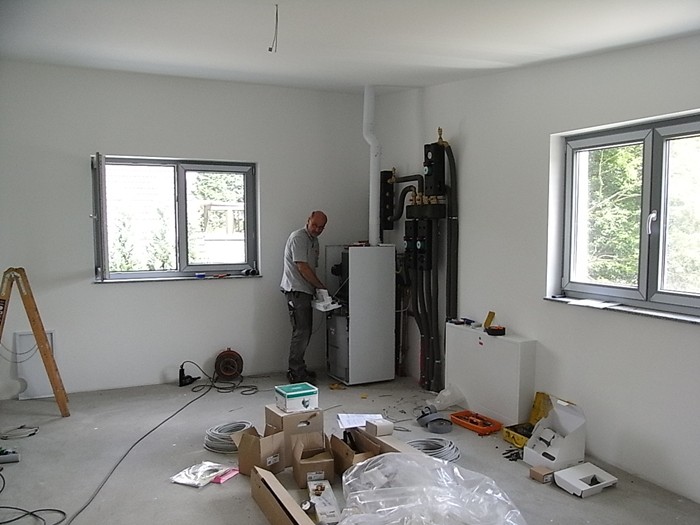

        Heizungsanlage aufgestellt. 12.06.2009

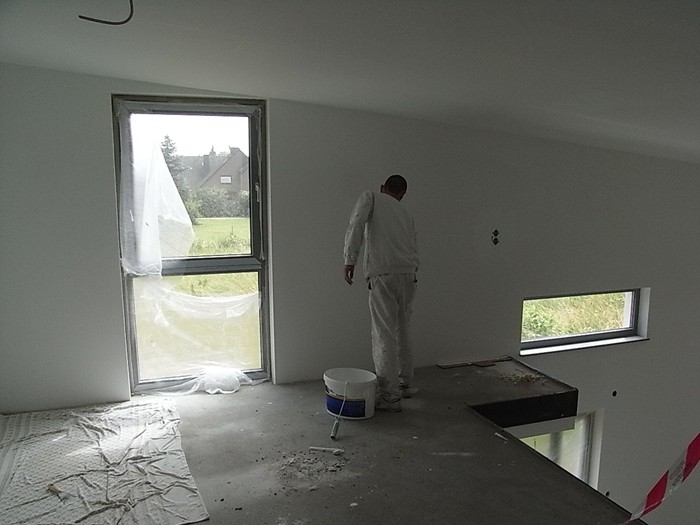

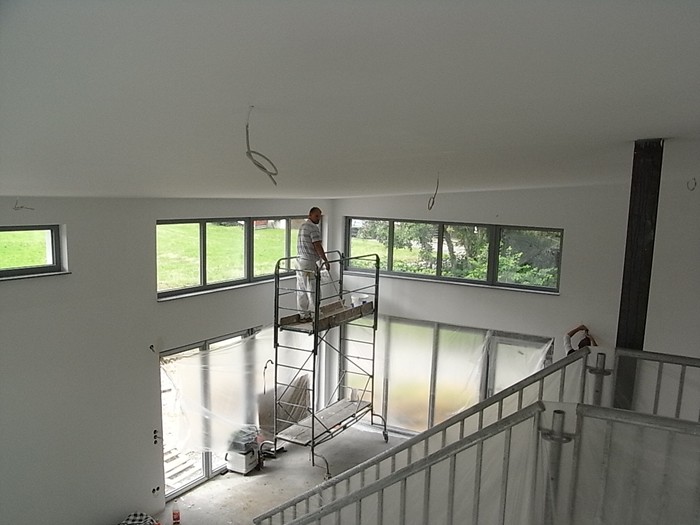

        Elektrofeininstallation und Malerarbeiten. 18.06.2009

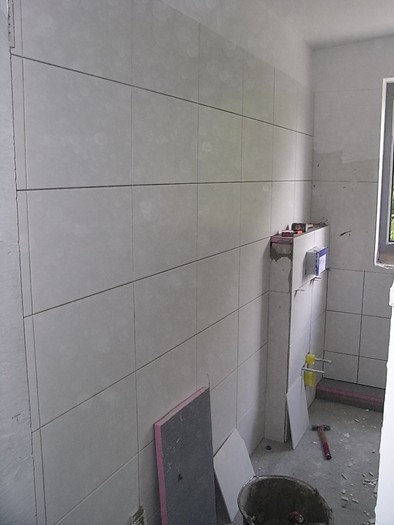

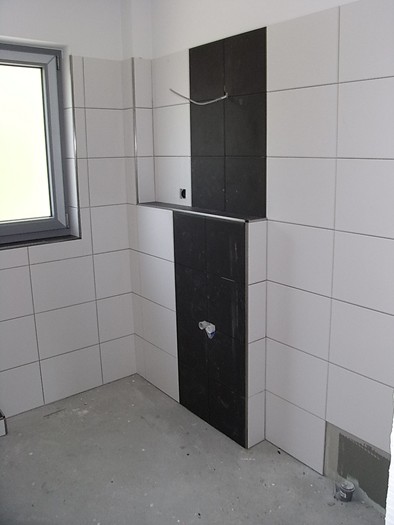

        Fliesenarbeiten begonnen. 22.06.2009

        Fliesenarbeiten und Elektrofeininstallation. 24.06.2009

        Heizungsanlage und Wanne werden montiert. 26.06.2006

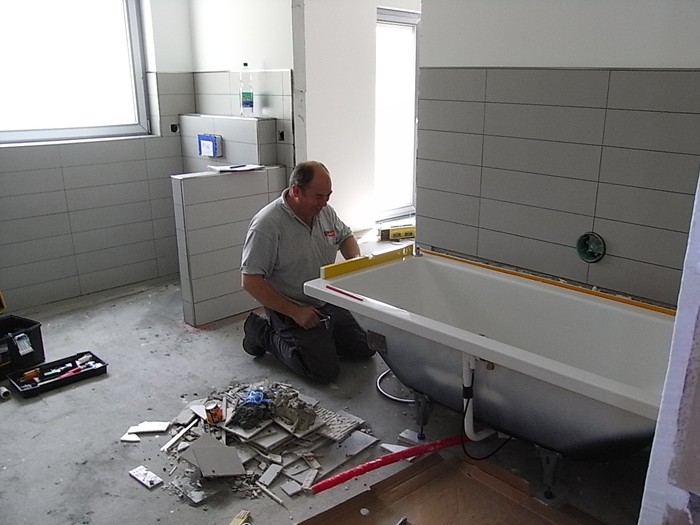

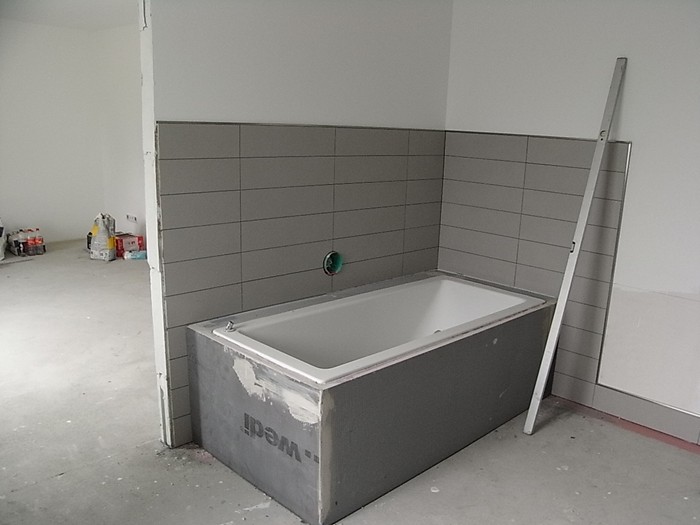

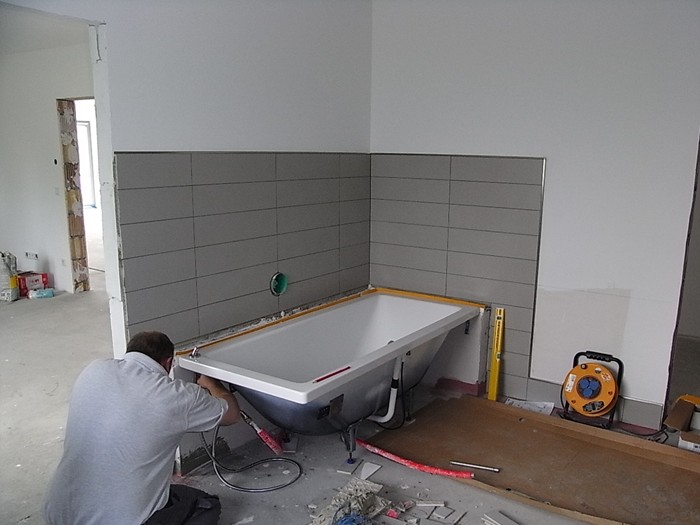

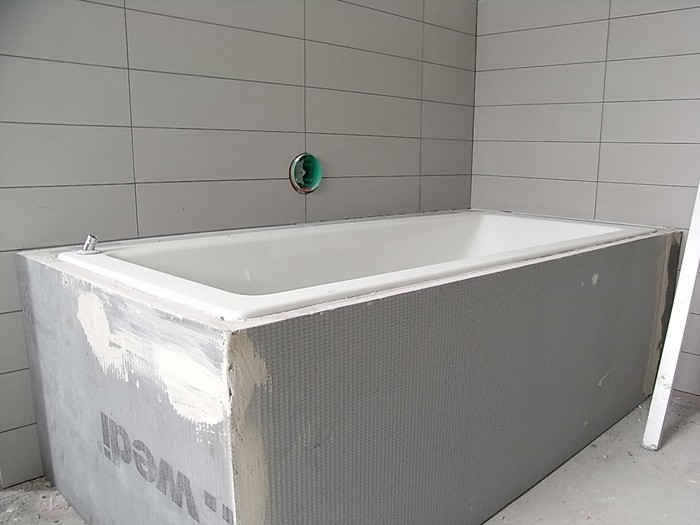

        Wanne fertig eingebaut. 30.06.2009

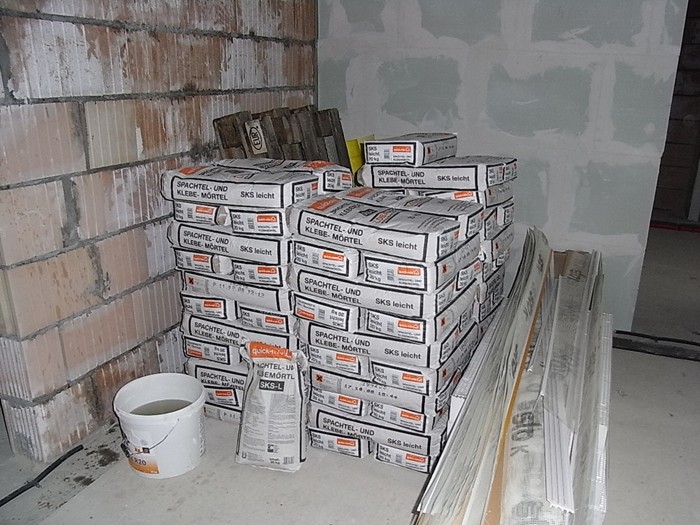

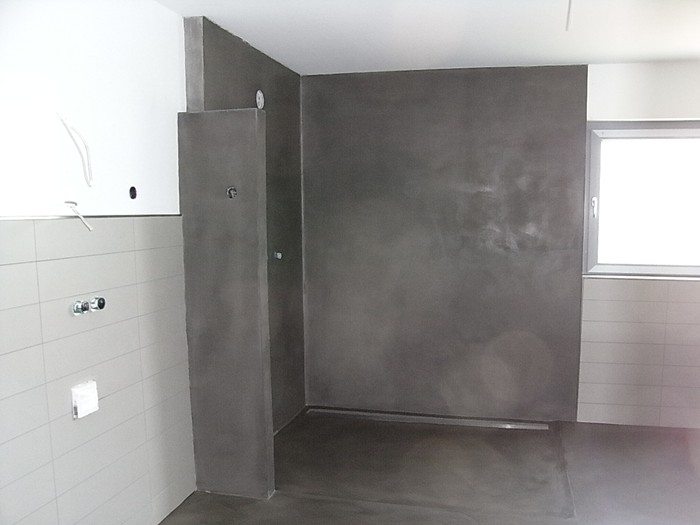

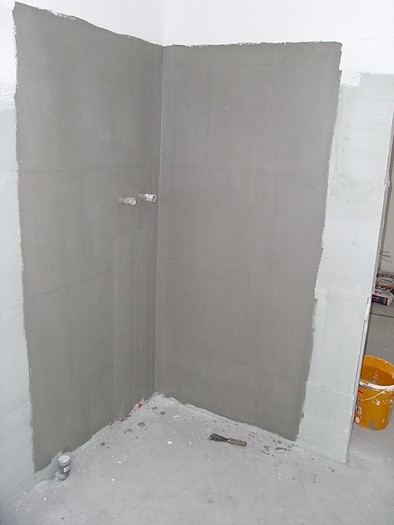

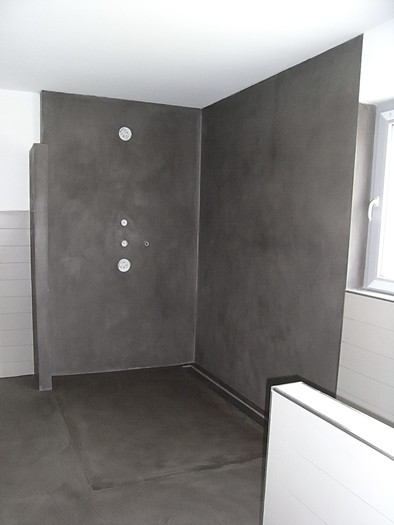

        Bauseitige Spachtelböden/Spachtelwände wurden ausgeführt. 17.08.2009

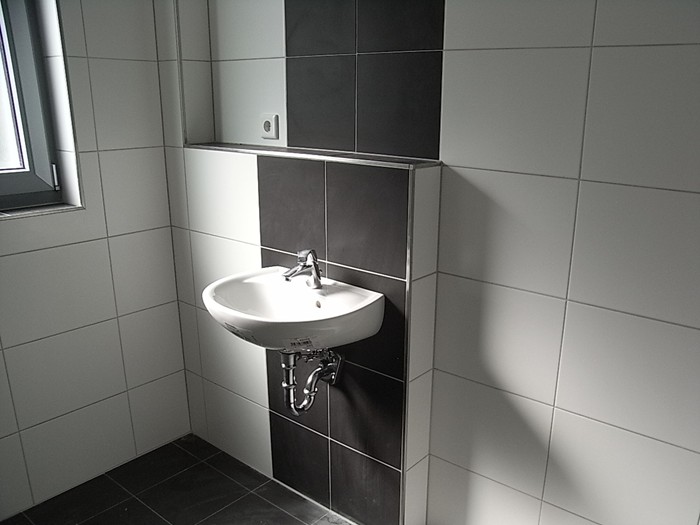

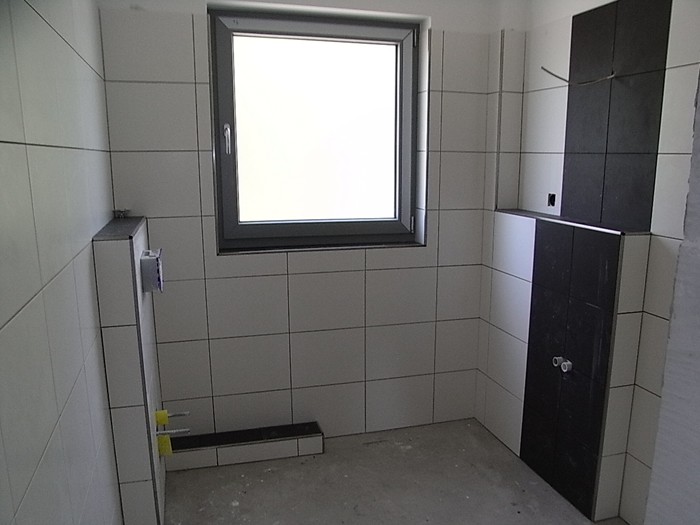

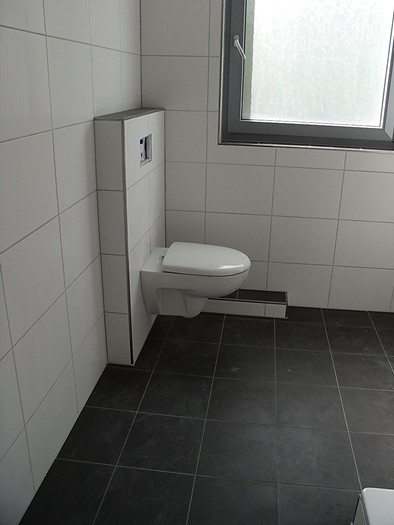

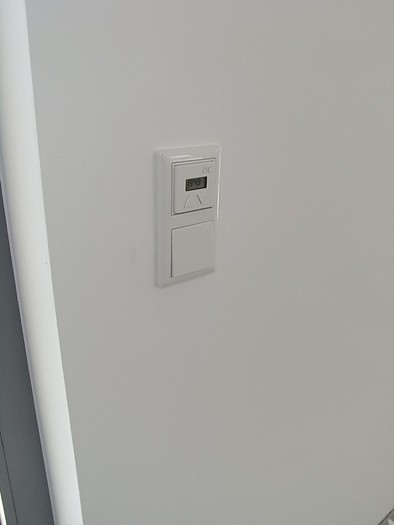

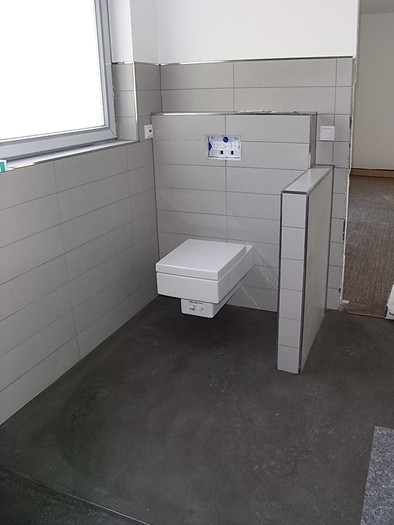

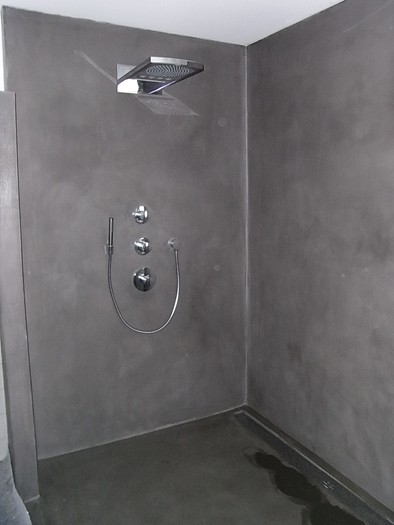

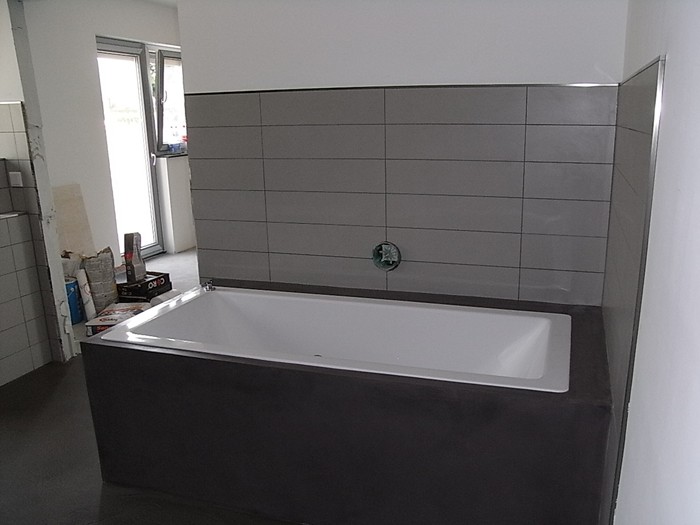

        Sanitärfeininstallation und Bodenbeläge. 26.08.2009
