Haus Meerbusch

        Der Bauantrag ist fertig gestellt. 30.04.2008

        Das Bauschild steht. 21.05.2008

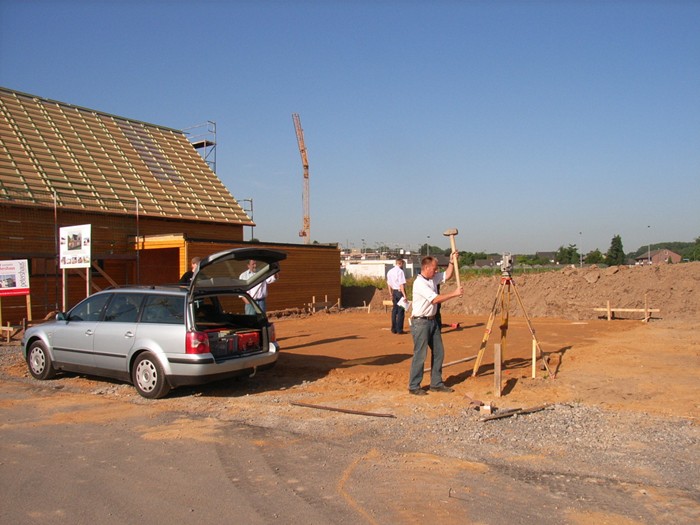

        Grobabsteckung erfolgt. 27.06.2008

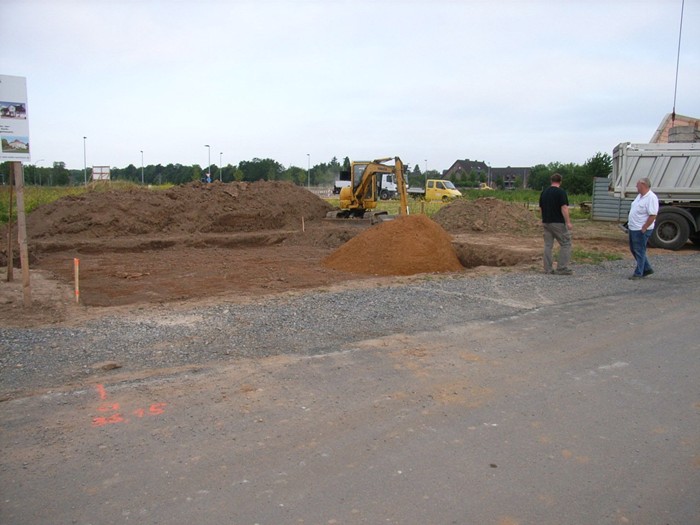

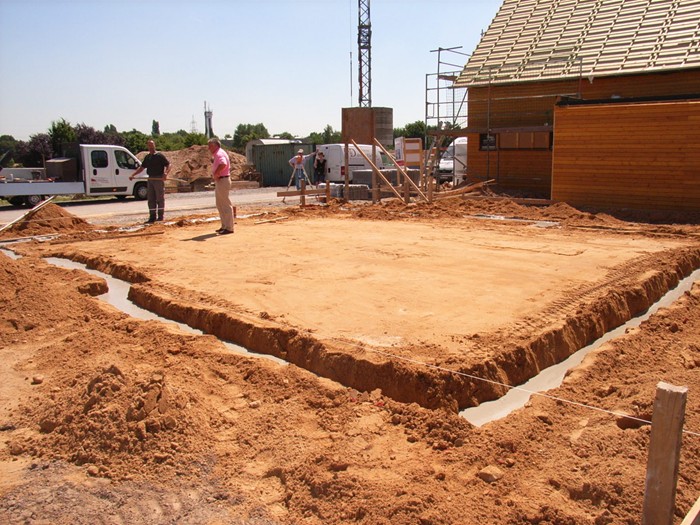

        Erdarbeiten werden durchgeführt. 30.06.2008

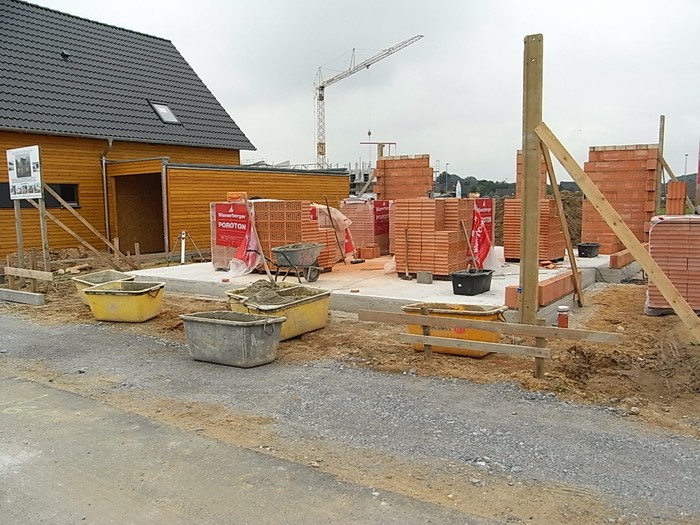

        Verdichtung des aufgefüllten Bodens, Feinabsteckung, Frostschürze wird betoniert. 01.07.2008

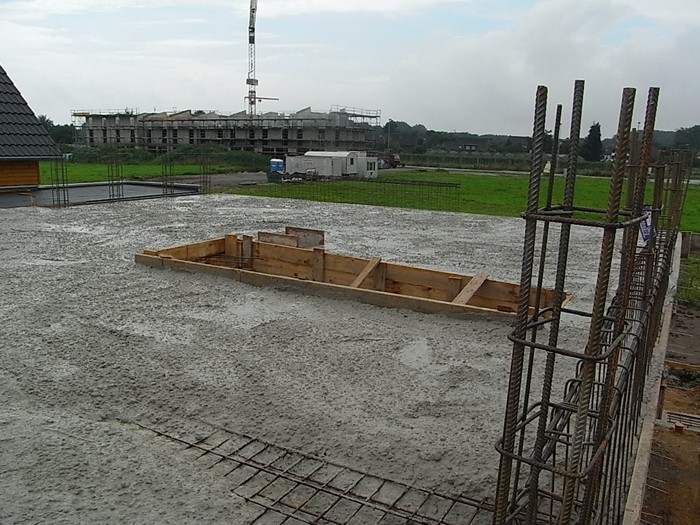

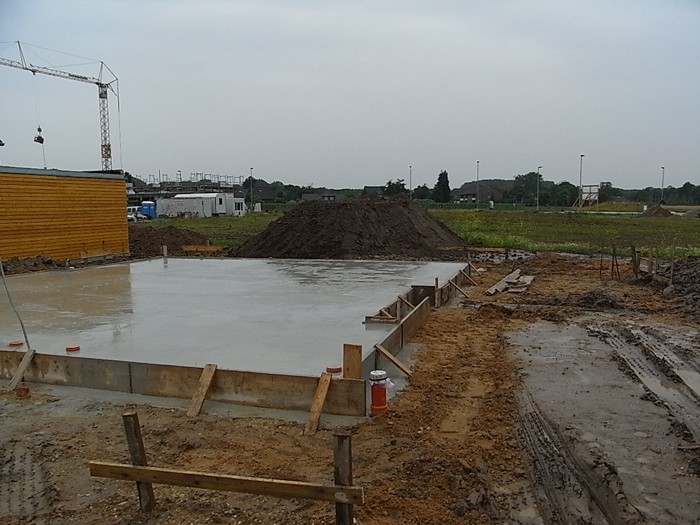

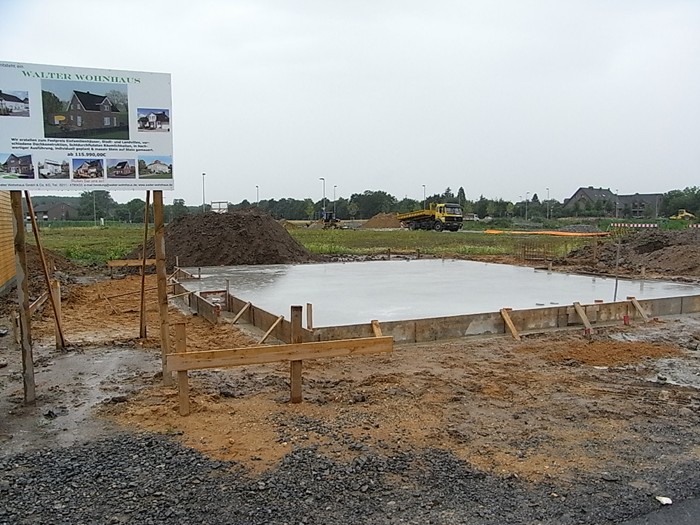

        Fundamentierung abgeschlossen. 03.07.2008

        Jetzt sind Ferien.

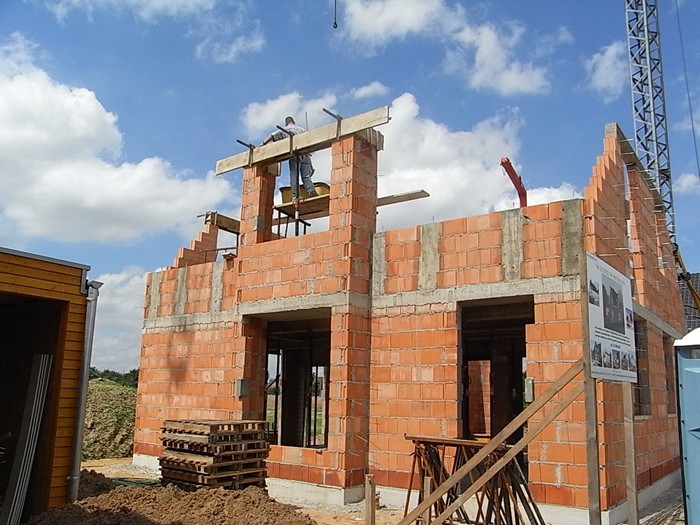

        Die Arbeiten werden weitergeführt. 23.07.2008

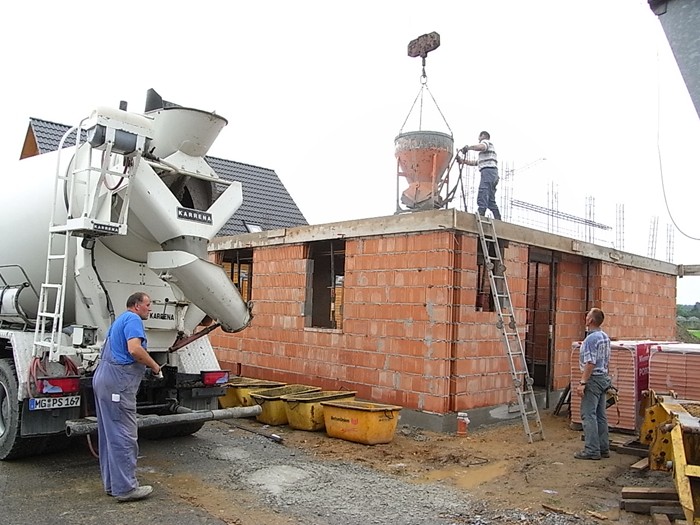

        Erdgeschoss wird fertig gestellt. 28.07.2008

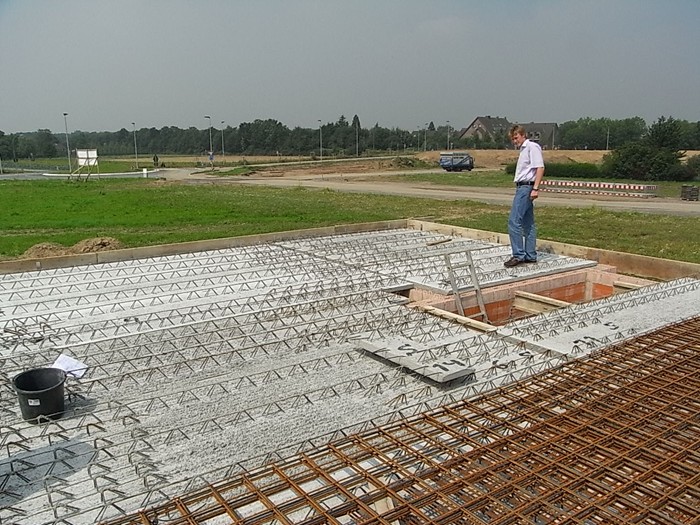

        Erdgeschoßdecke betoniert. 29.07.2008

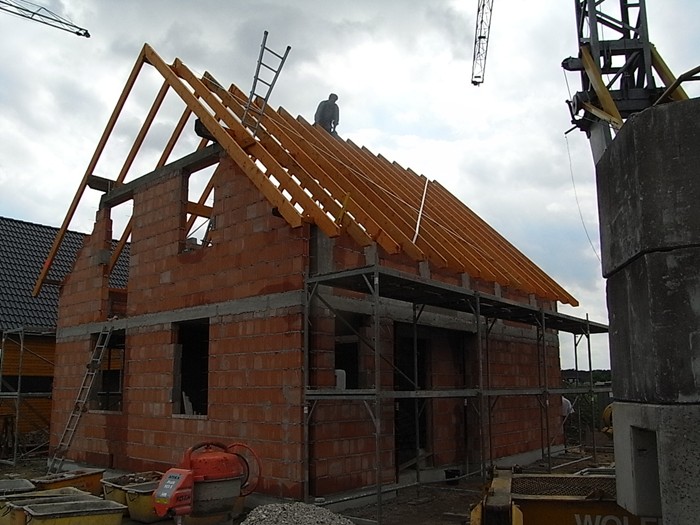

        Der Dachstuhl kann kommen. 01.08.2008

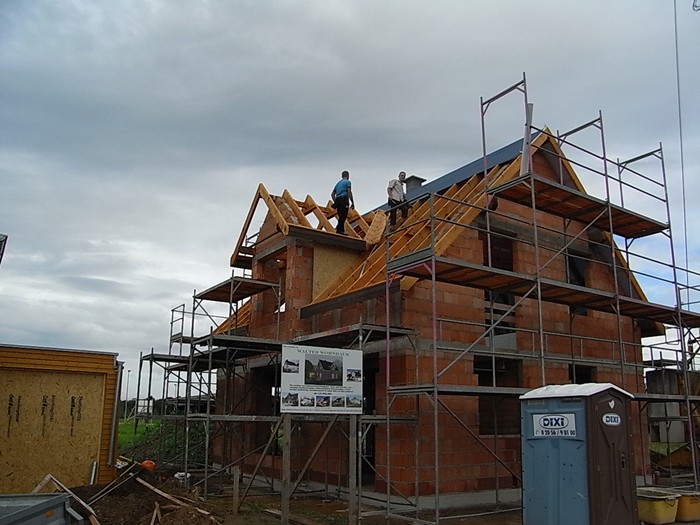

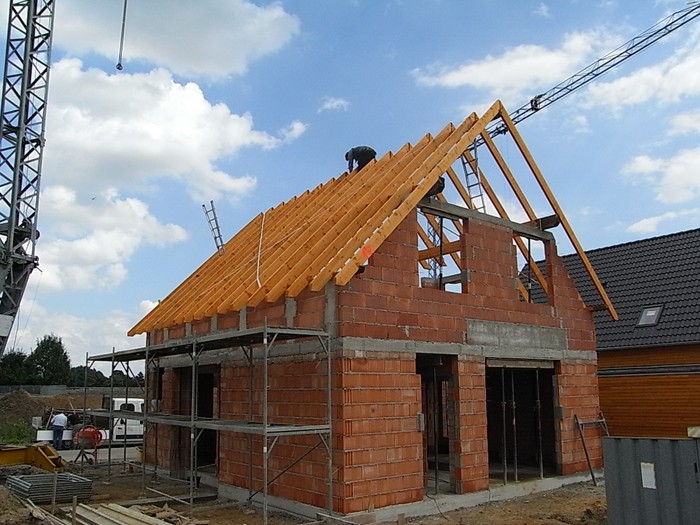

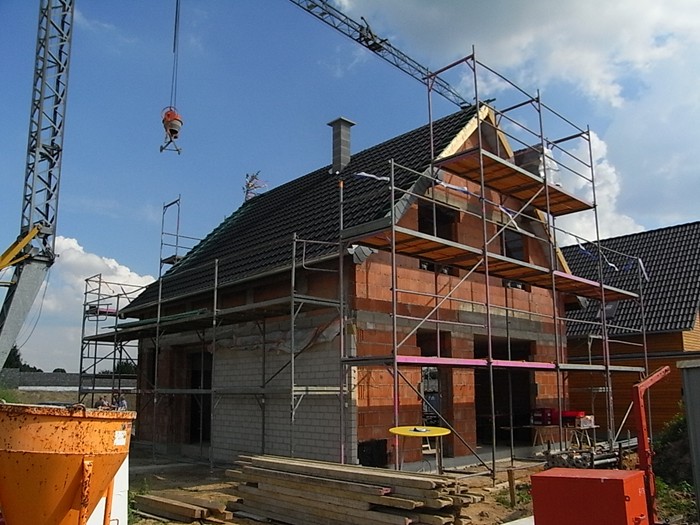

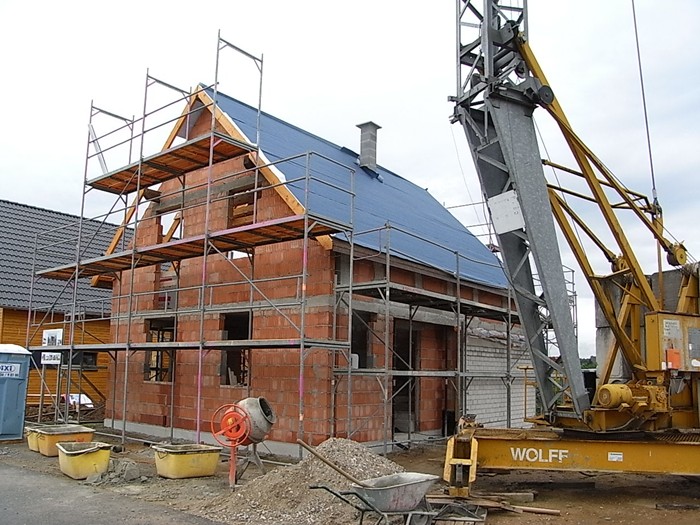

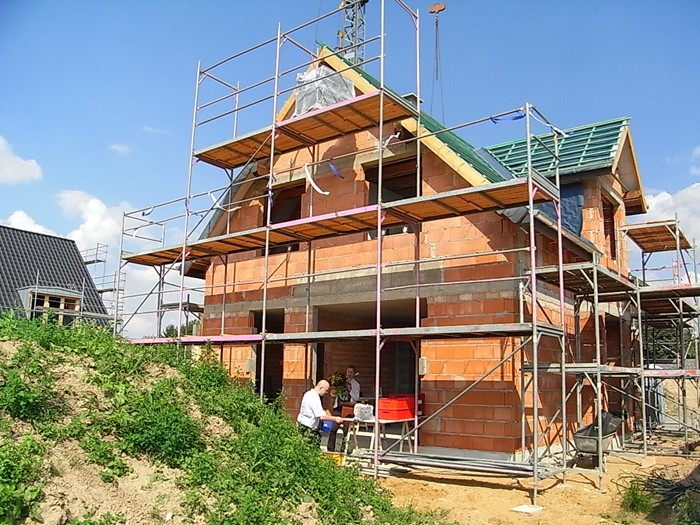

        Der Dachstuhl ist errichtet. 04.08.2008

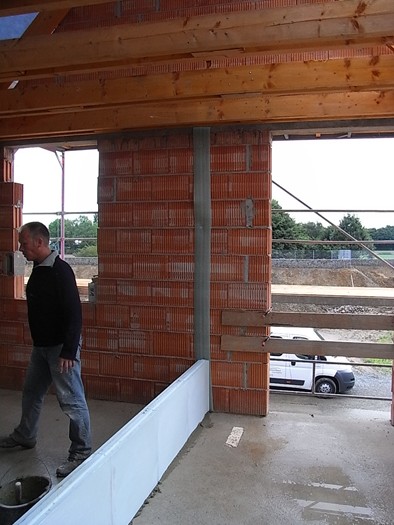

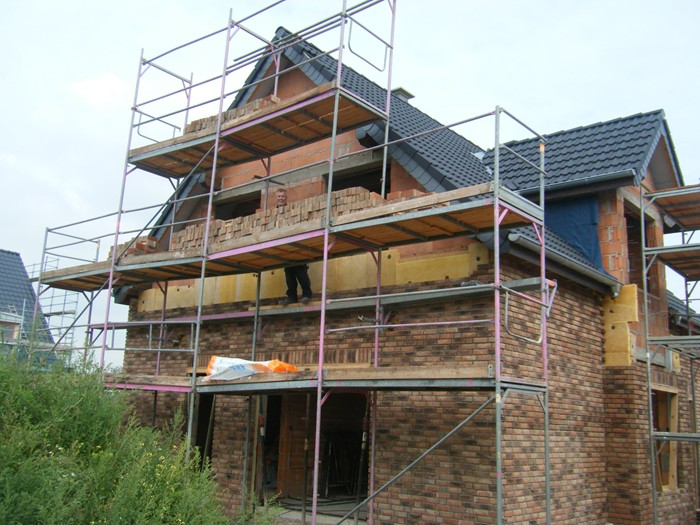

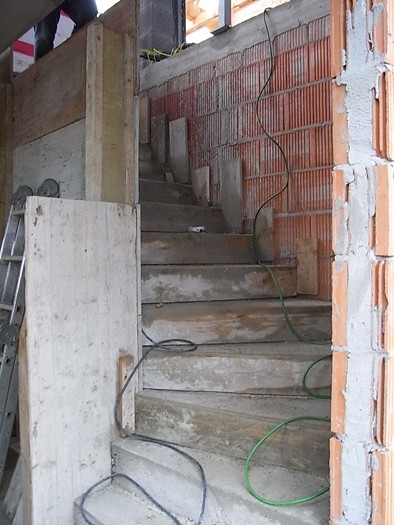

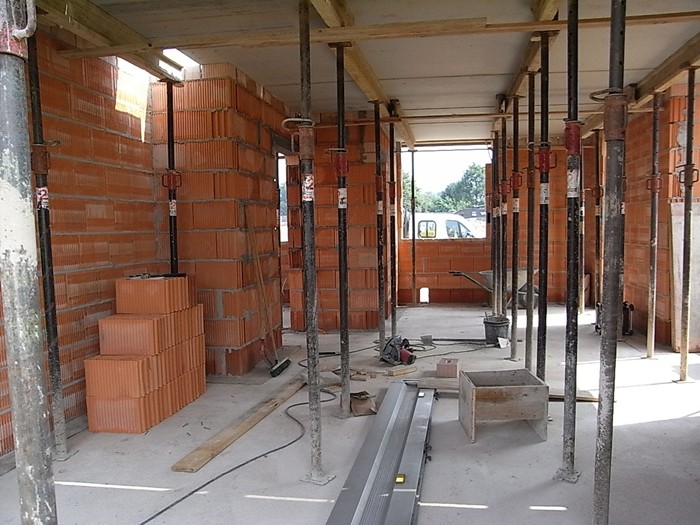

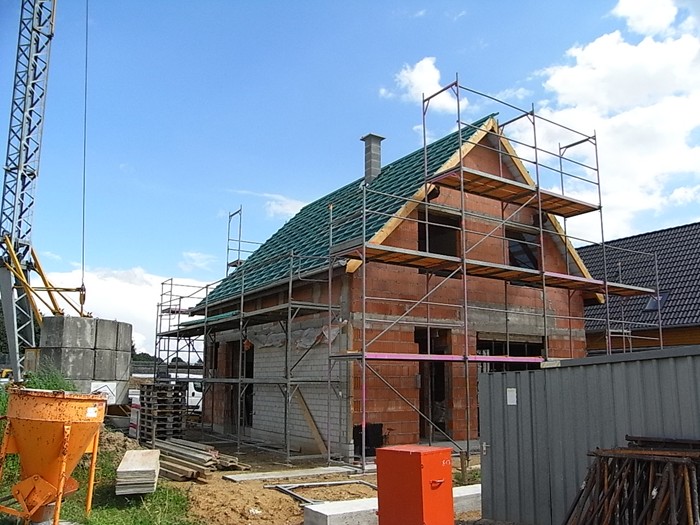

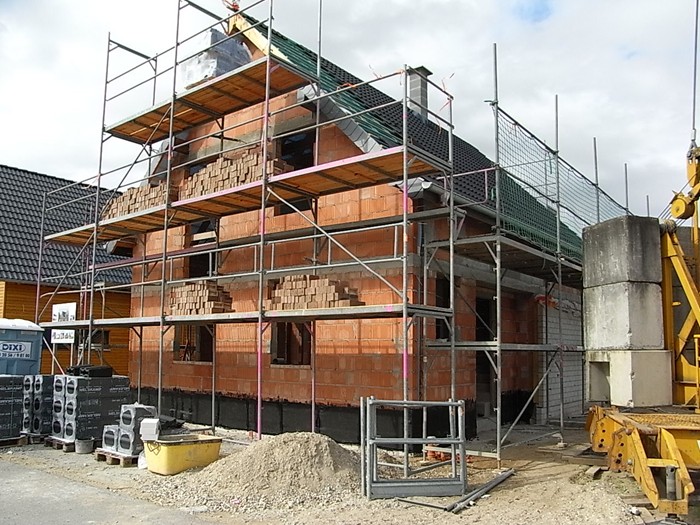

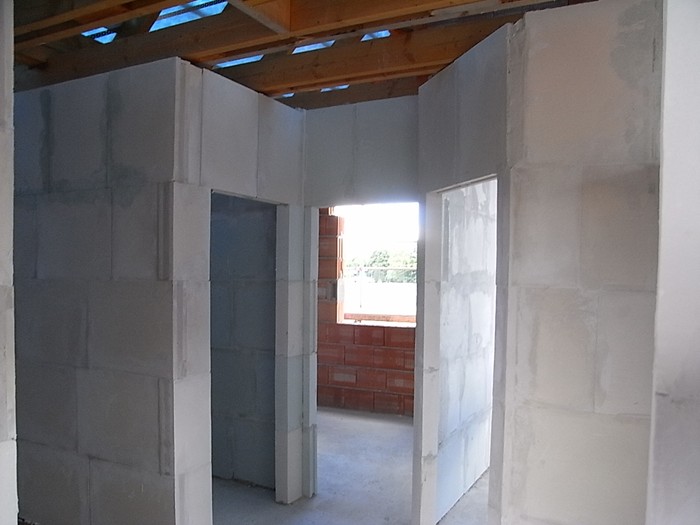

        Der Ausbau geht voran. 08.08.2008

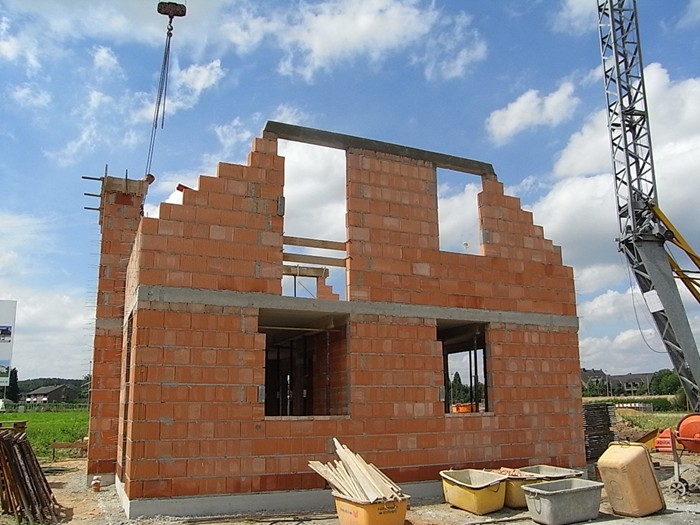

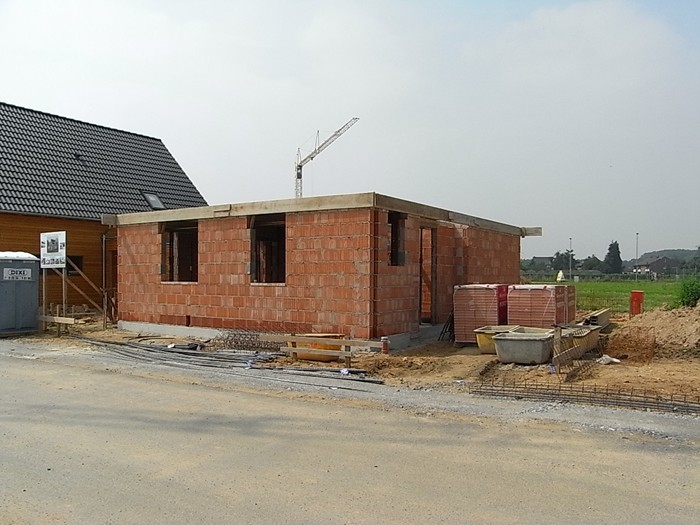

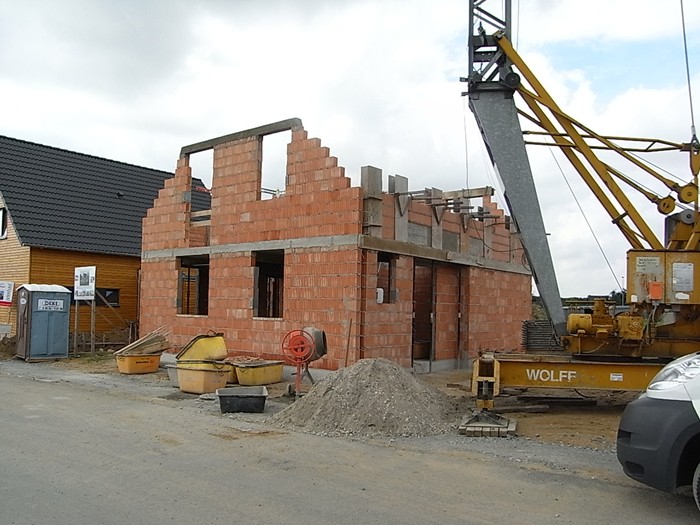

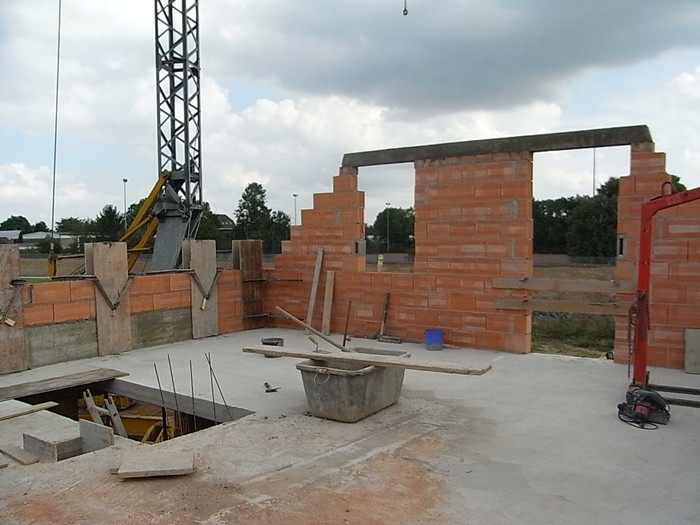

        Der Rohbau ist abgeschlossen. 13.08.2008

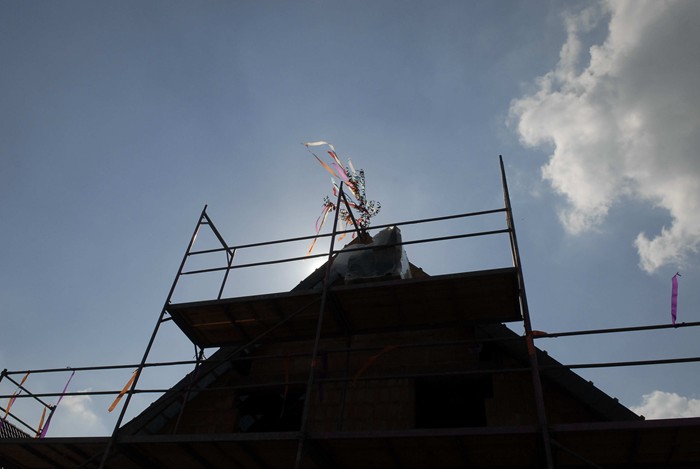

        Jetzt ist Richtfest. 15.08.2008

        Schon geht es weiter. 19.08.2008

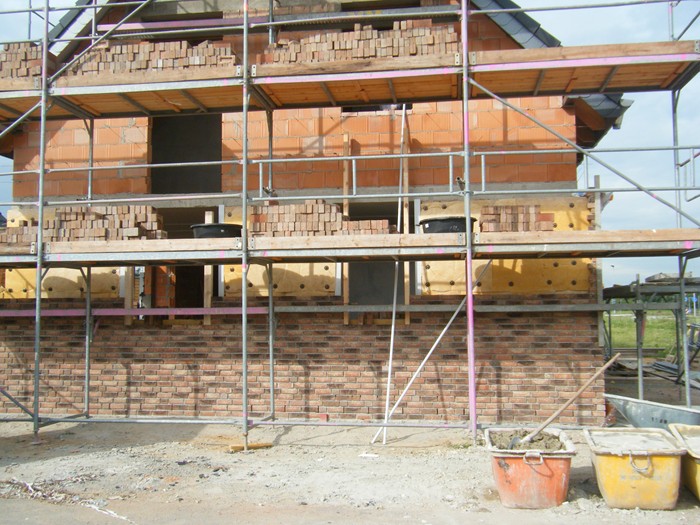

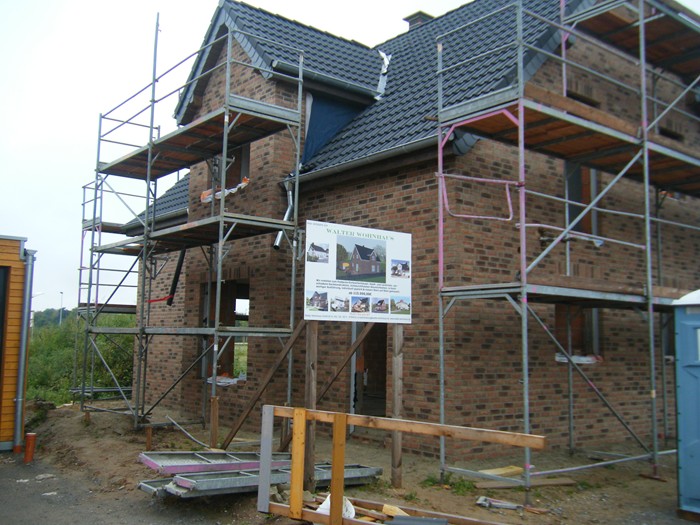

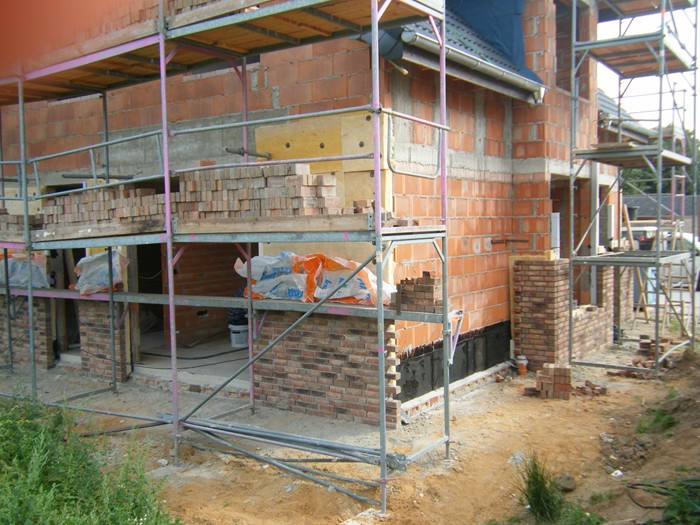

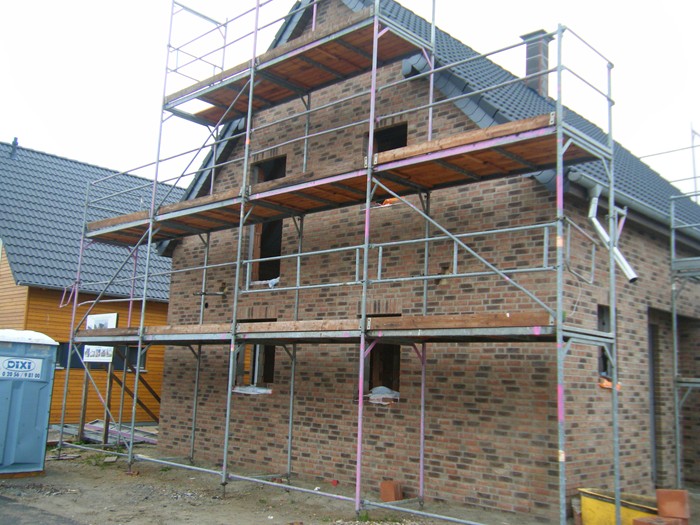

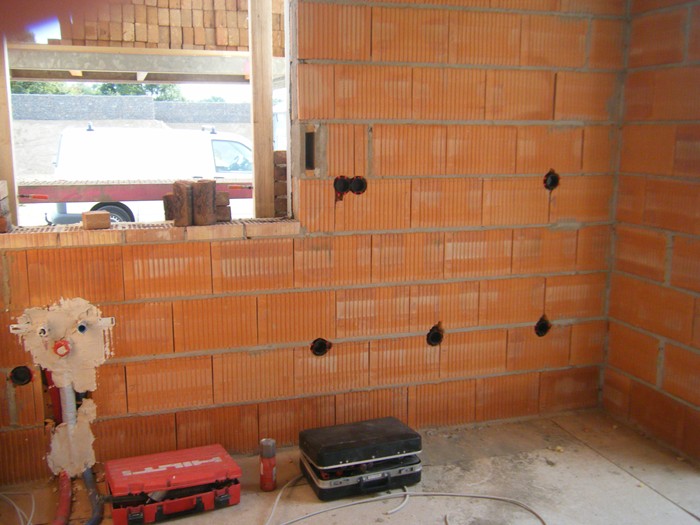

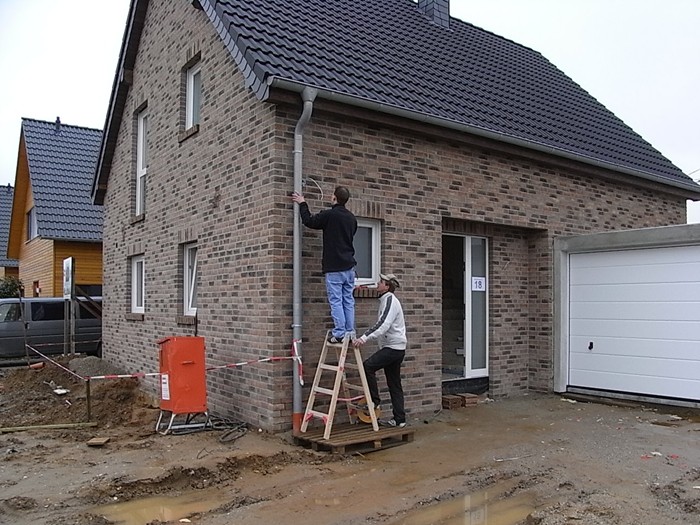

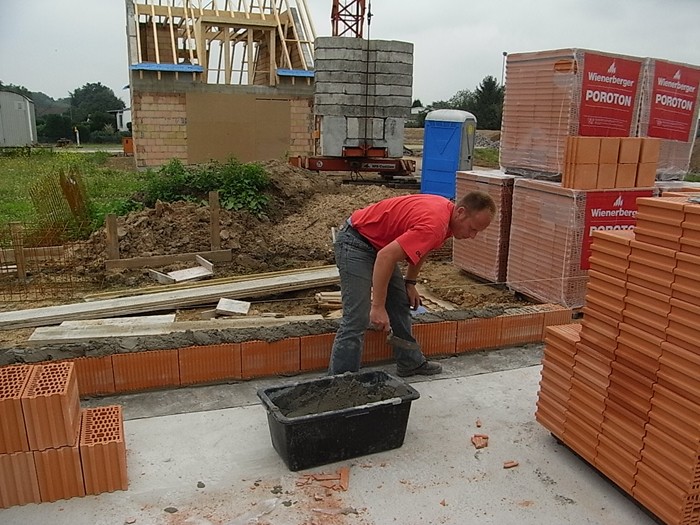

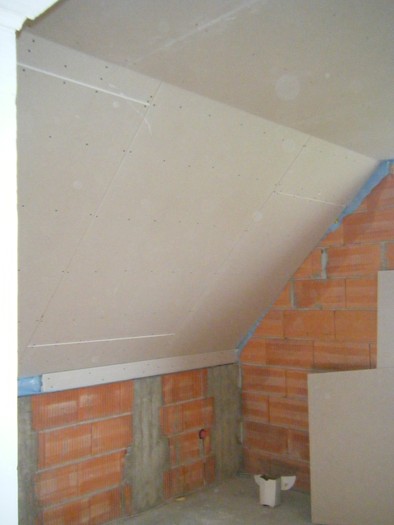

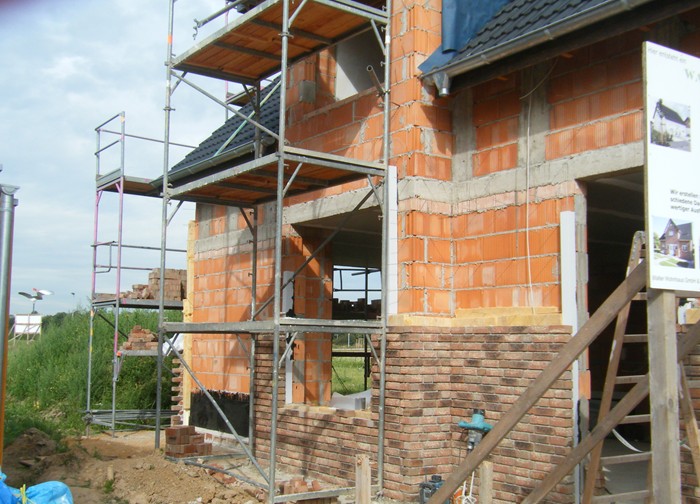

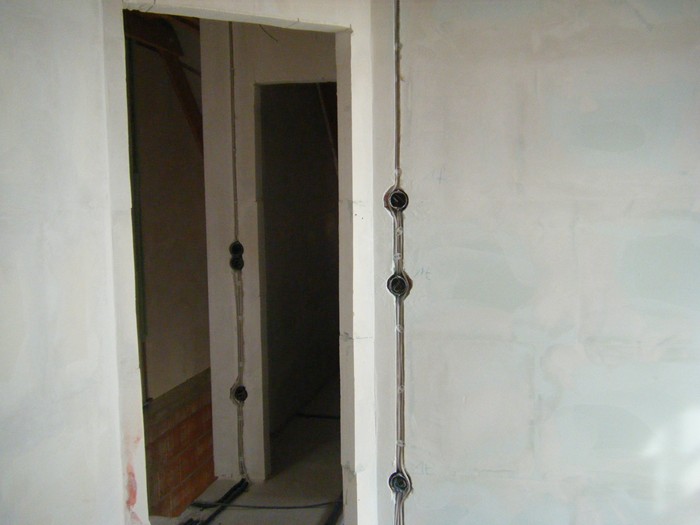

        Verblendung und Elektrorohinstallation. 05.09.2008

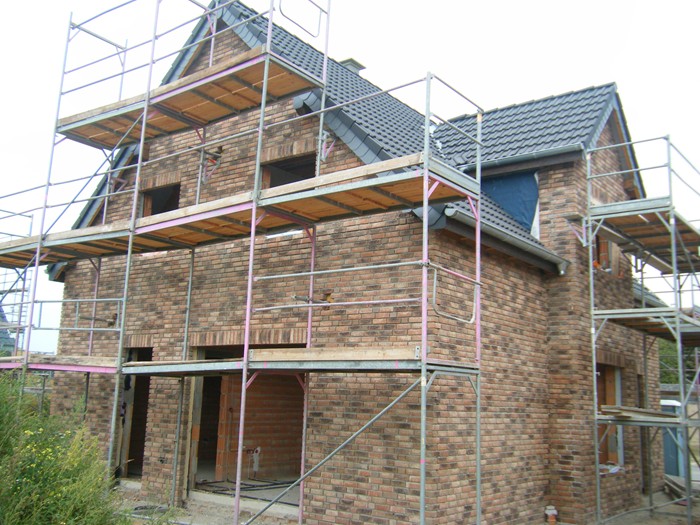

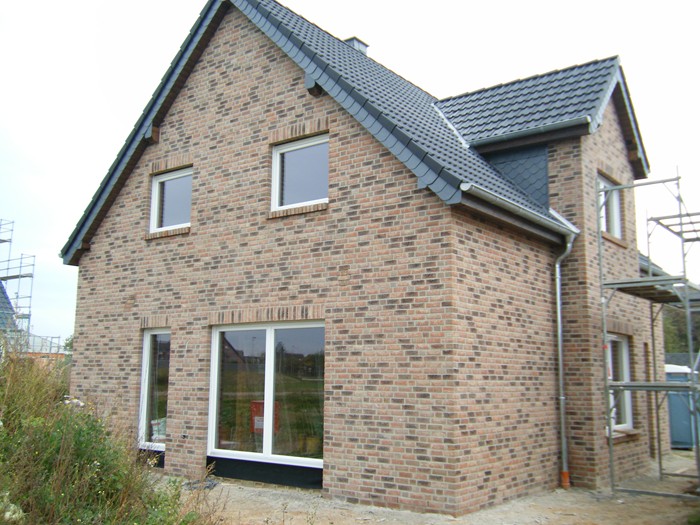

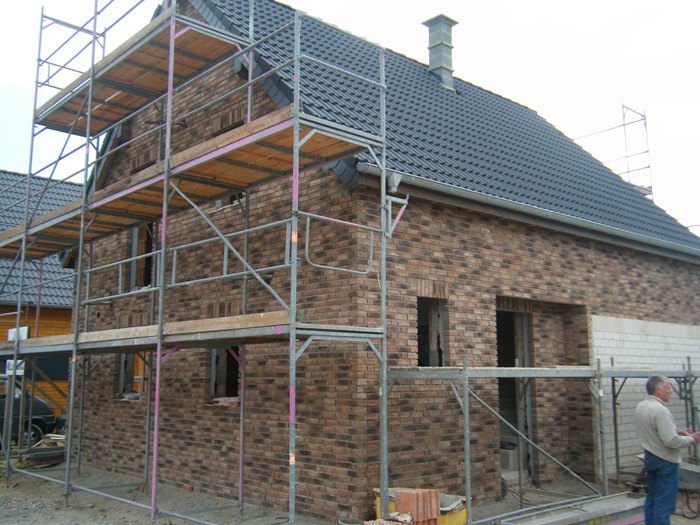

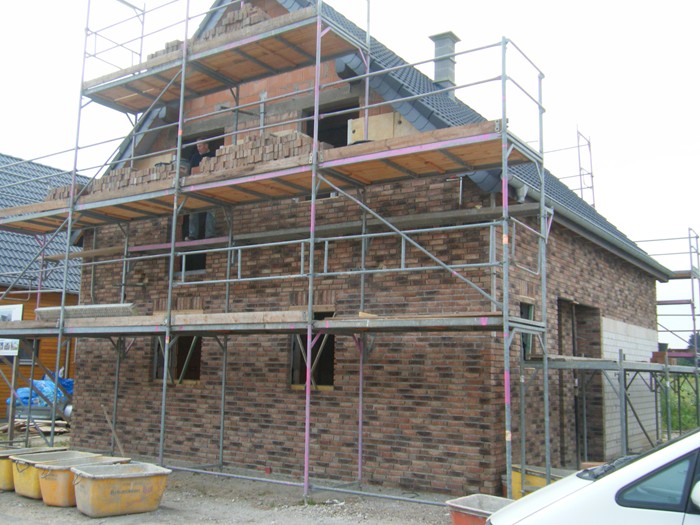

        Die Verblendung des Hauses geht der Fertigstellung entgegen. 16.09.2008

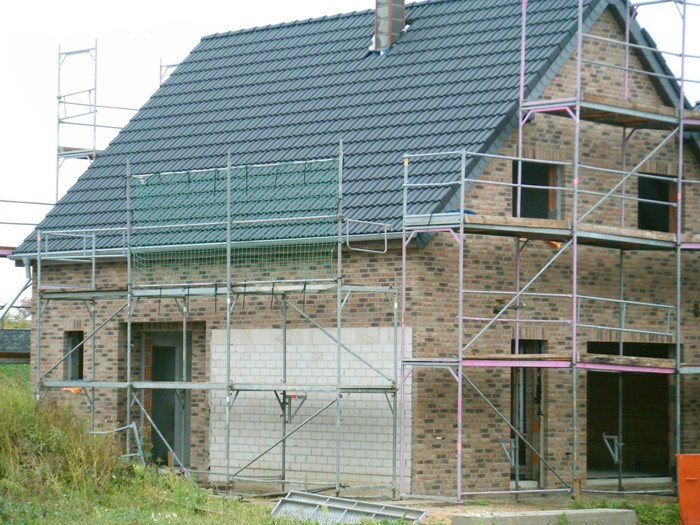

        Die Verblendung ist fertig, nur gefugt werden muss noch. 24.09.2008

        Nun ist auch verfugt. 02.10.2008

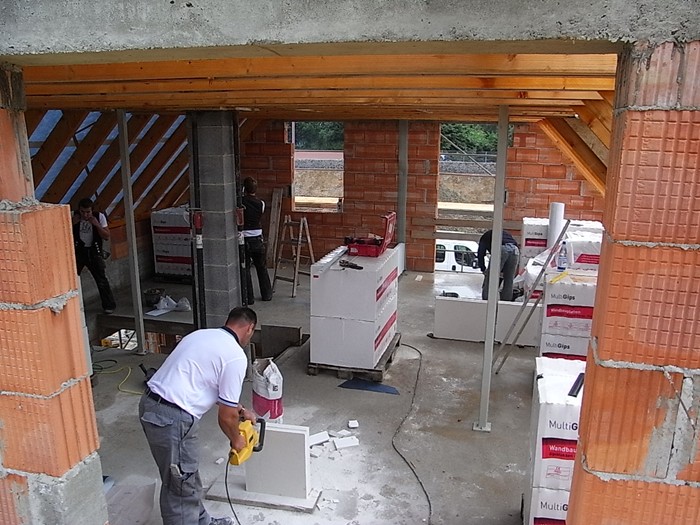

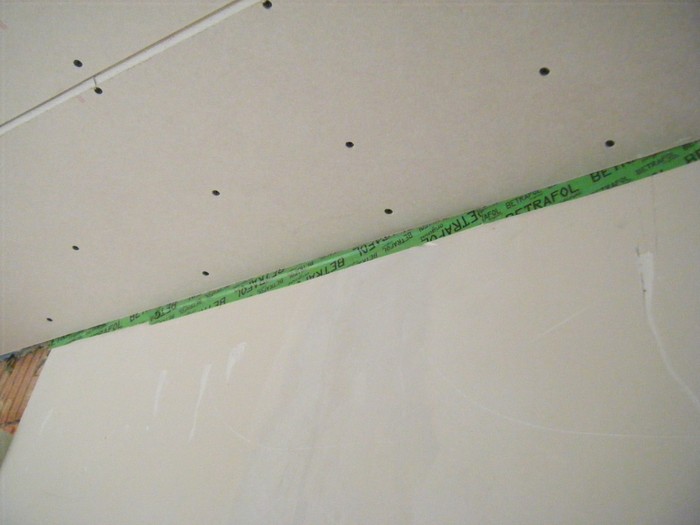

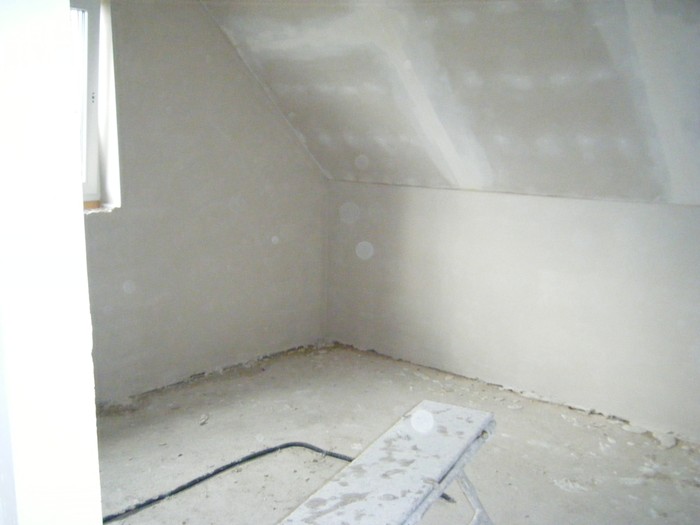

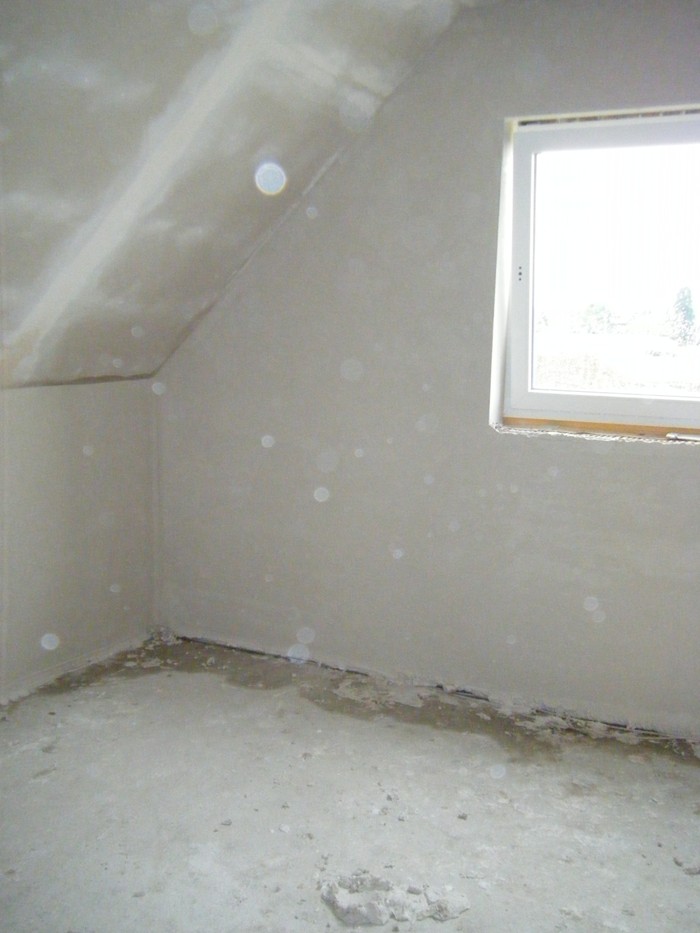

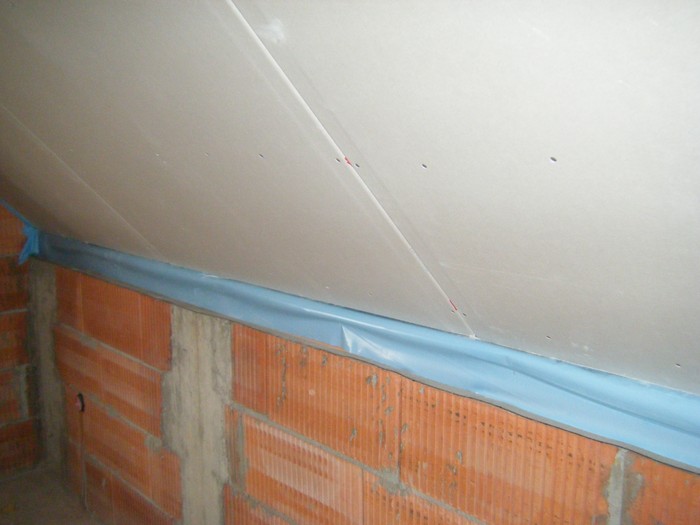

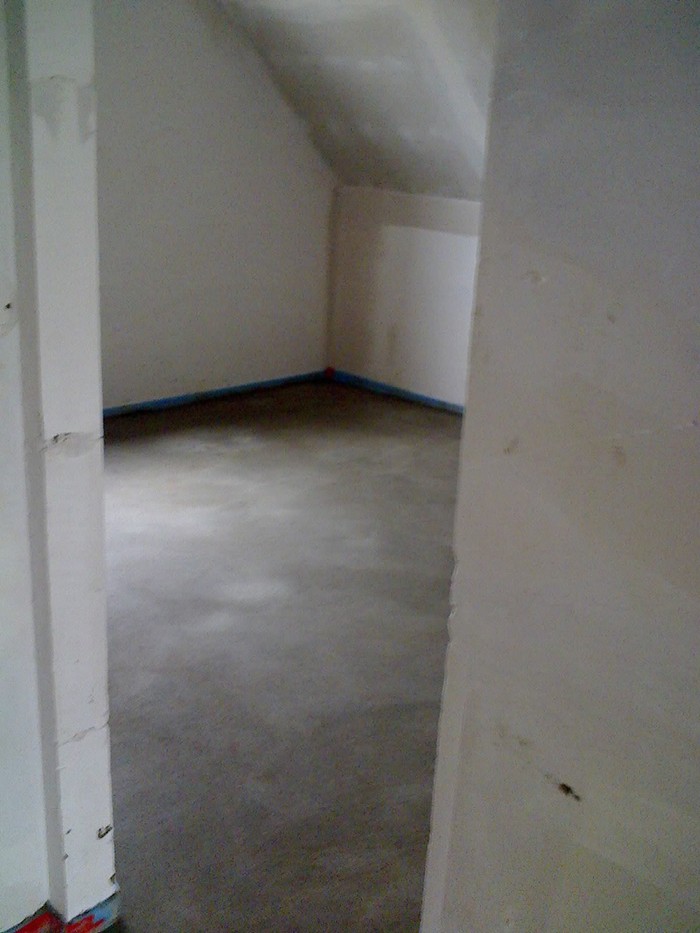

        Innenputzarbeiten begonnen. 10.10.2008

        Die Fenster sind eingebaut. 24.10.2008

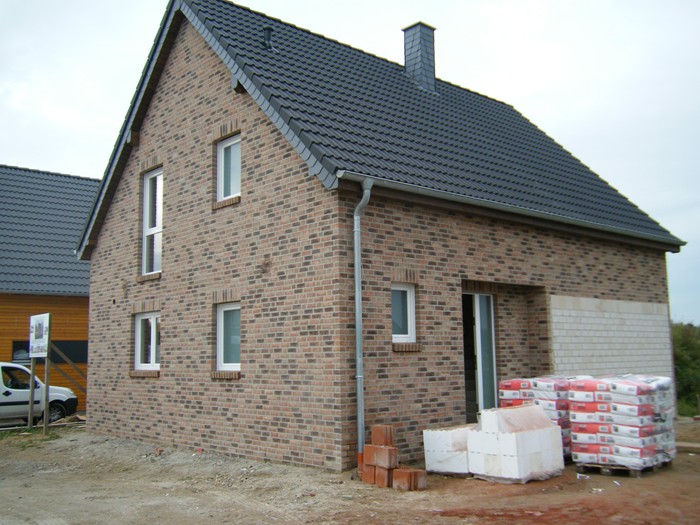

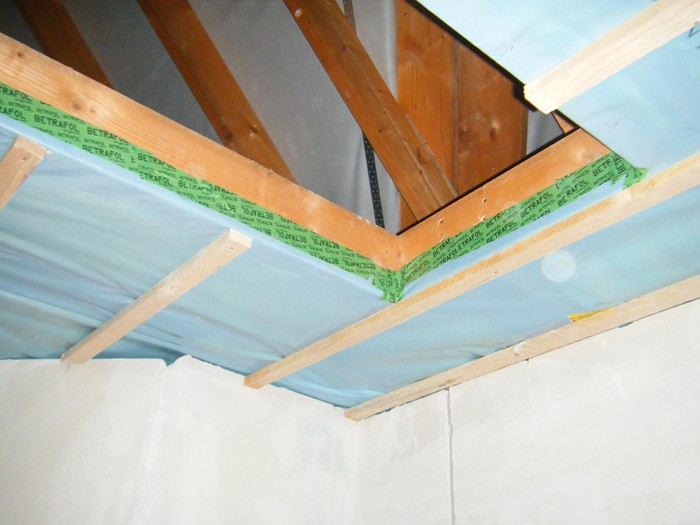

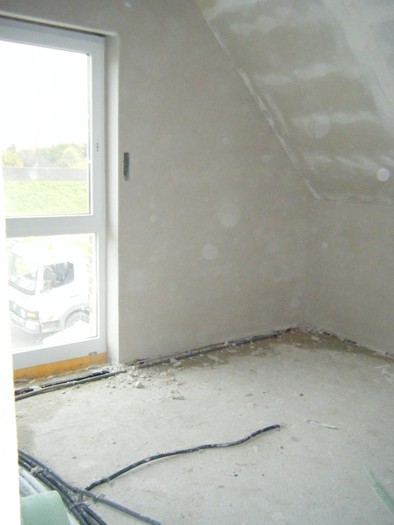

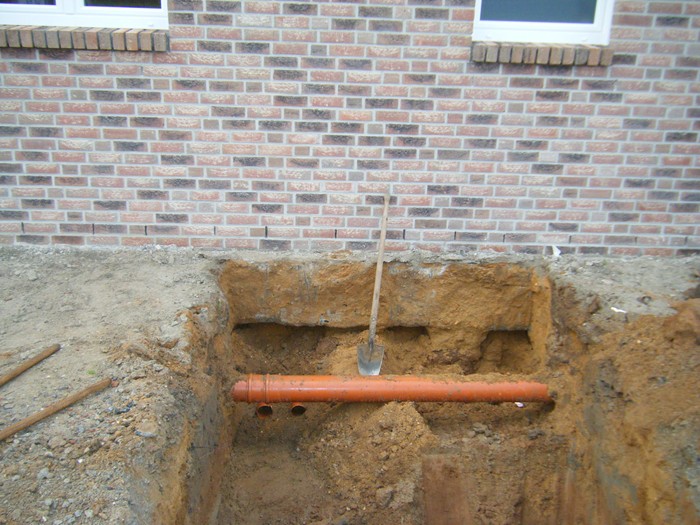

        Hausanschlüsse werden verlegt, Innenputzarbeiten gehen zu Ende. 27.10.2008

        Tiefenbohrung für die Sole-Wärmepumpenanlage. 29.10.2008

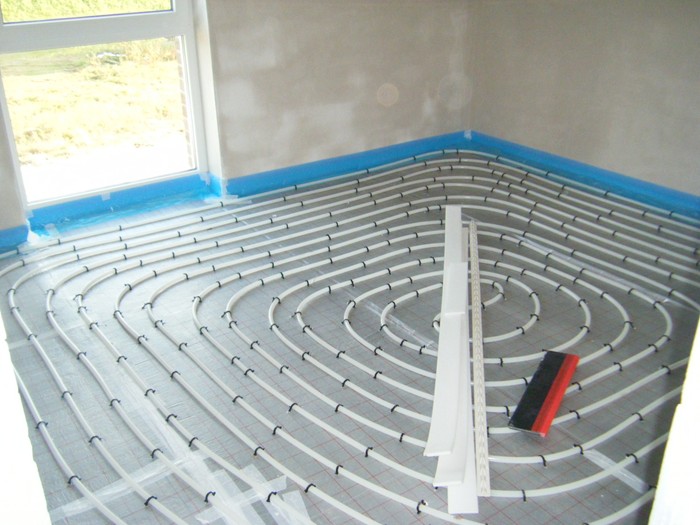

        Die Fußbodenheizung wird verlegt. 04.11.2008

        Estrich ist verlegt. 10.11.2008

        Garage wird gestellt. 11.11.2008

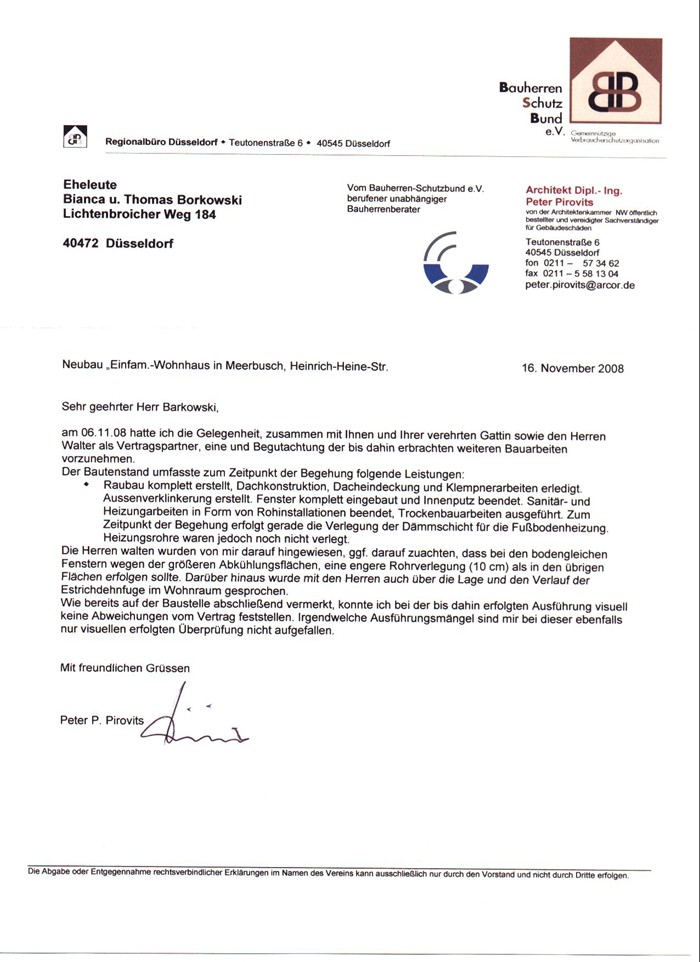

        Abnahmeprotokoll. 17.11.2008

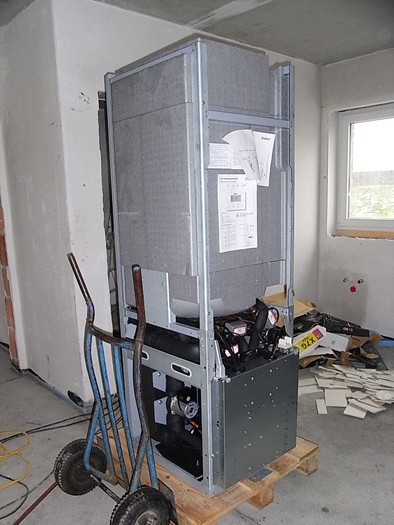

        Einbau der Wärmepumpe hat begonnen. 24.11.2008

        Elektrofeininstallationen begonnen. 03.12.2008

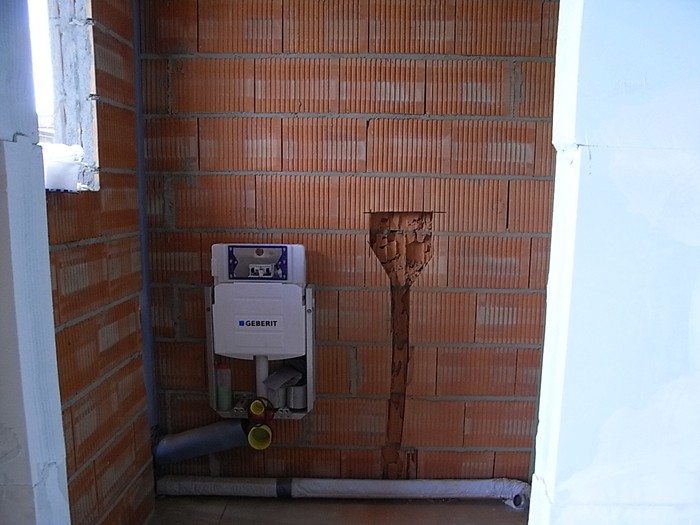

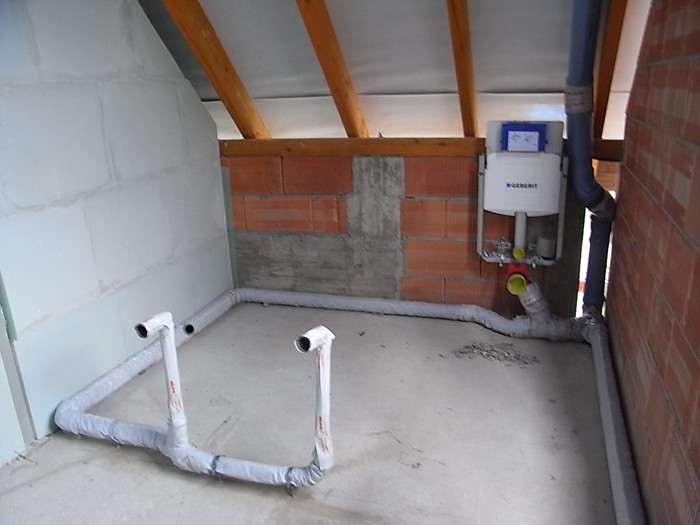

        Sanitärfeininstallation wird ausgeführt. 16.12.2008
