Haus Krefeld-Benrad:

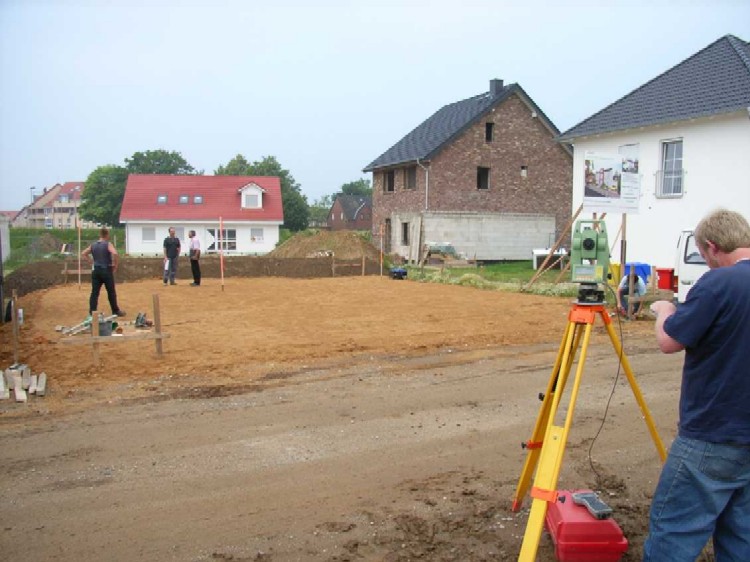

    Baugrundvorbereitung 05. Juni 2007

        Einmessung und Verlegung der Entwässerungsleitungen 11. Juni 2007

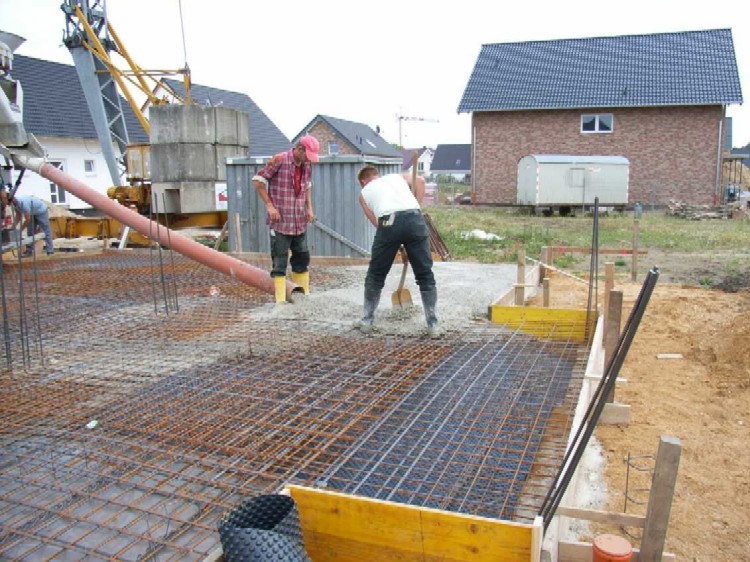

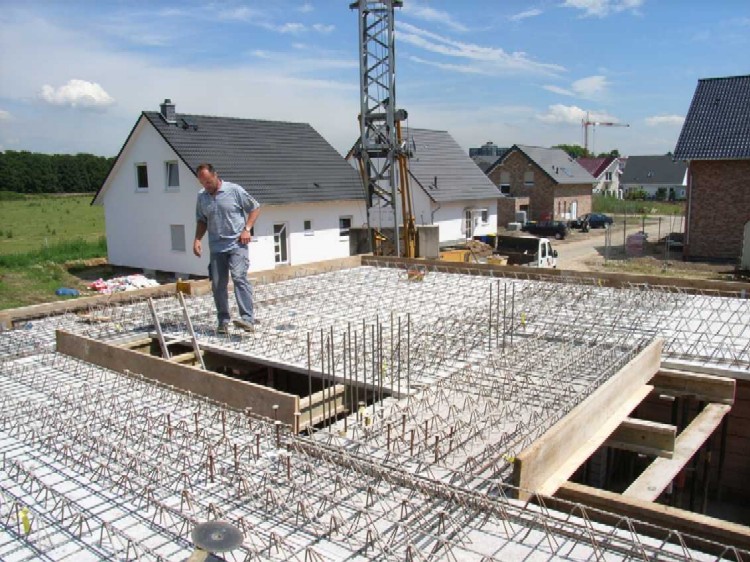

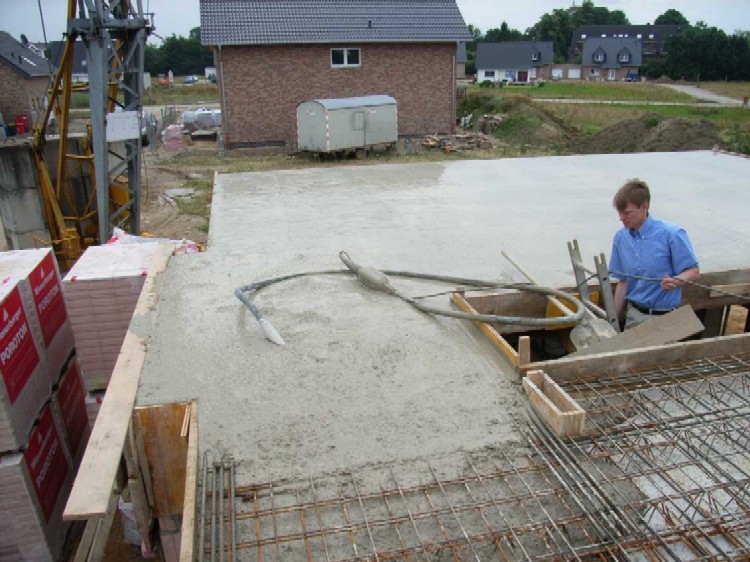

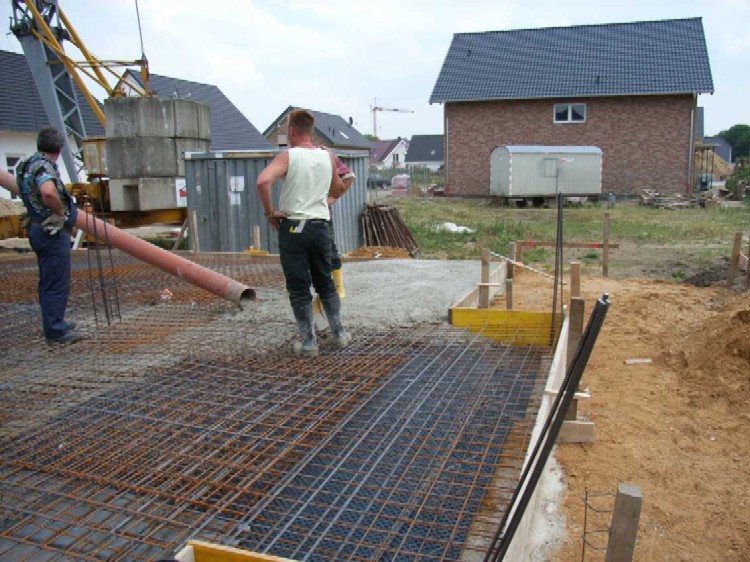

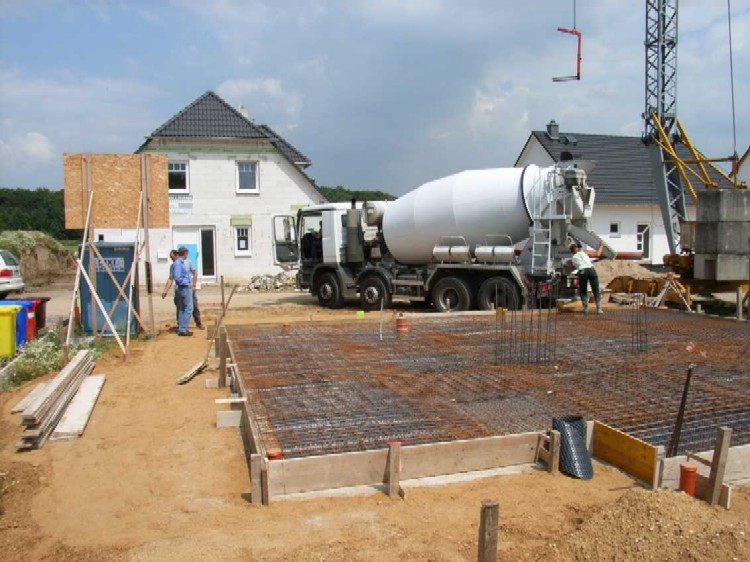

        Legung der Bodenplatte 13. Juni 2007

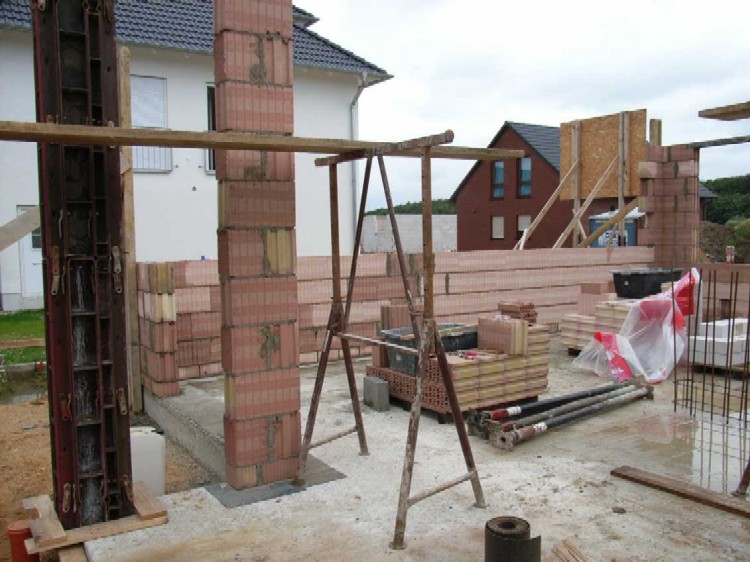

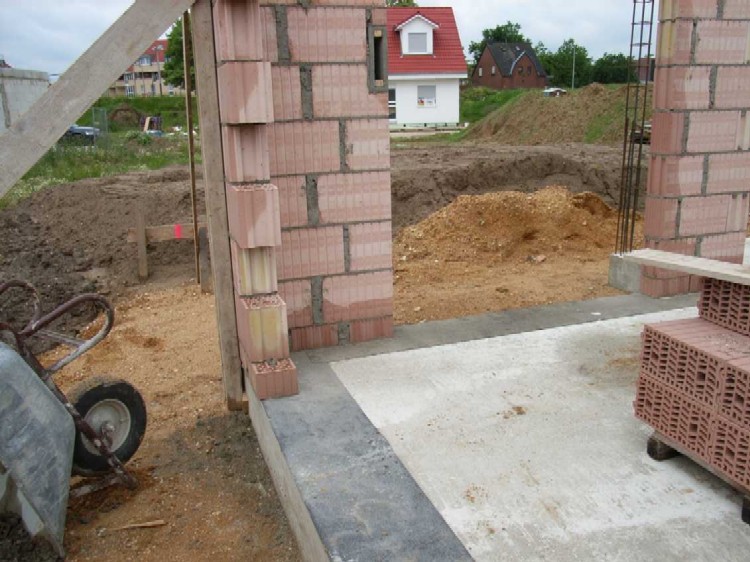

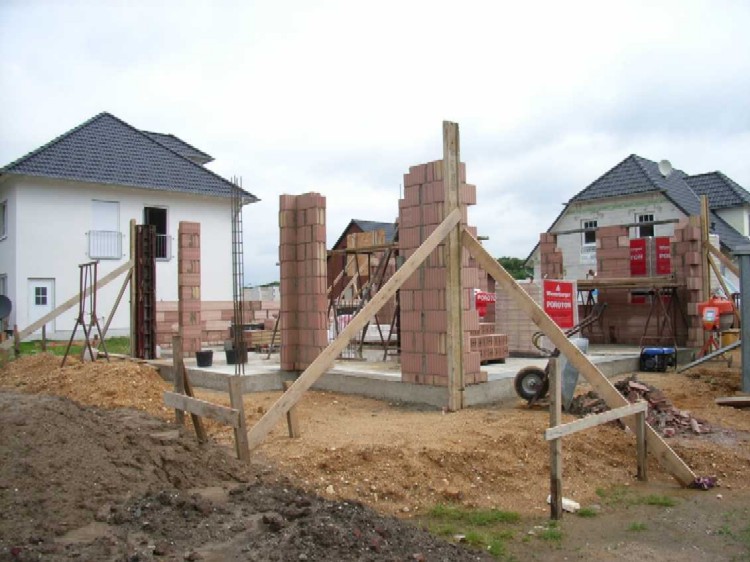

        Erdgeschossmauerwerk 15. Juni 2007

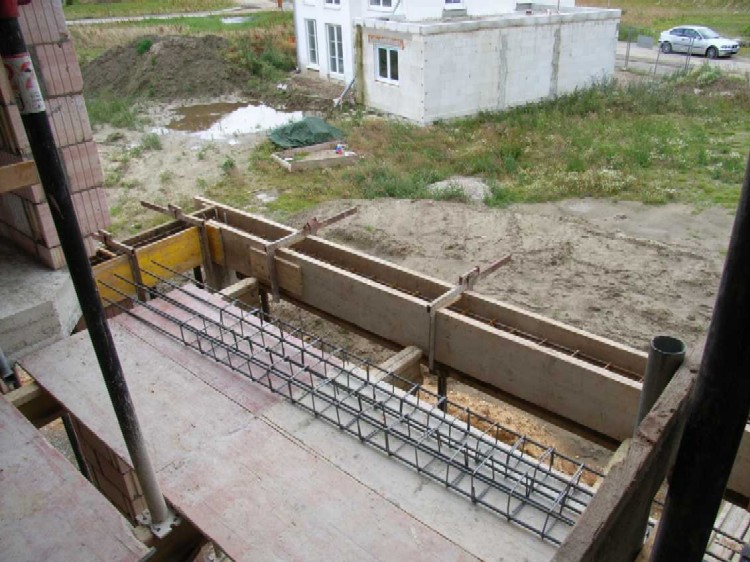

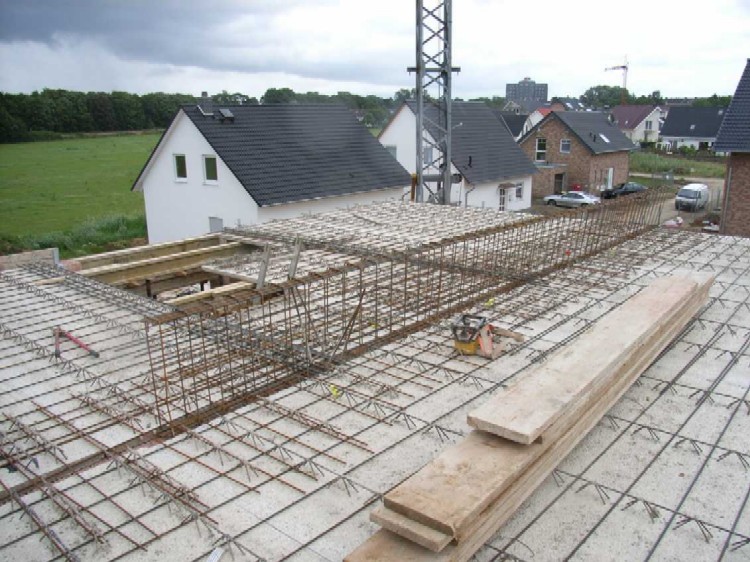

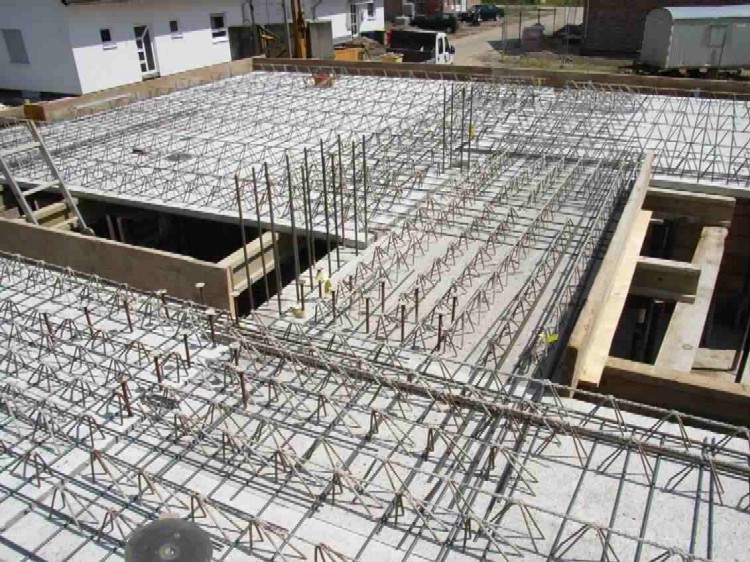

        Erdgeschoßdecke 19. Juni 2007

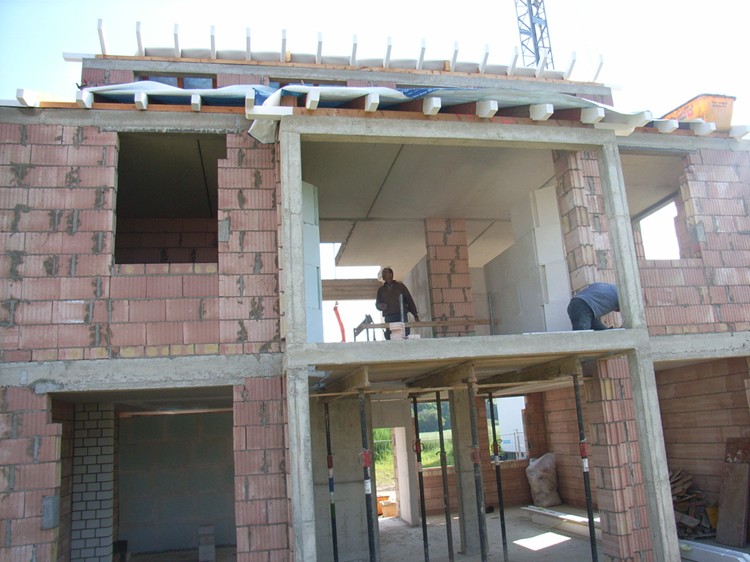

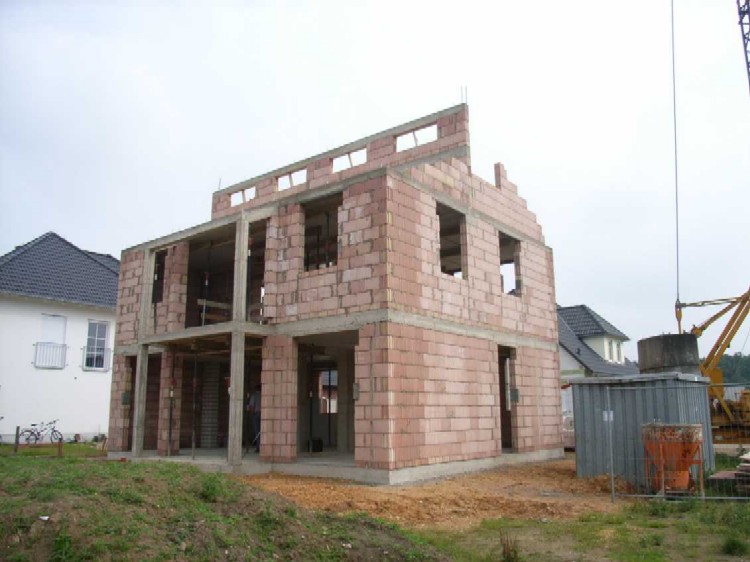

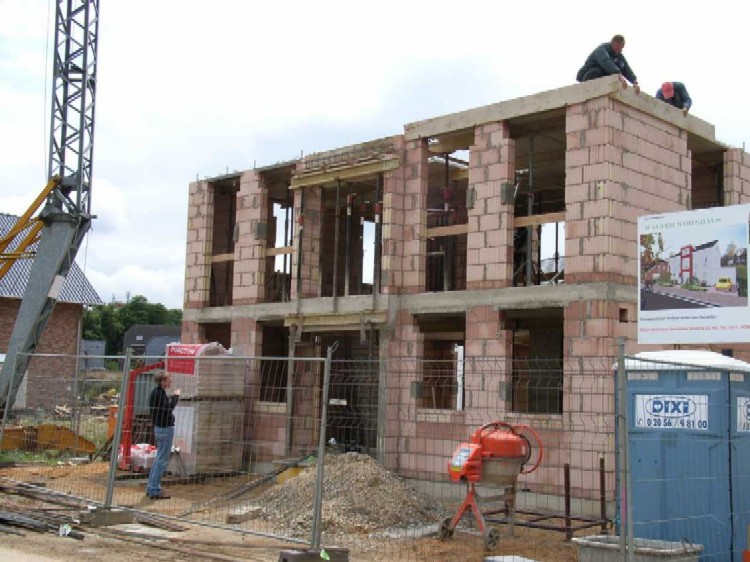

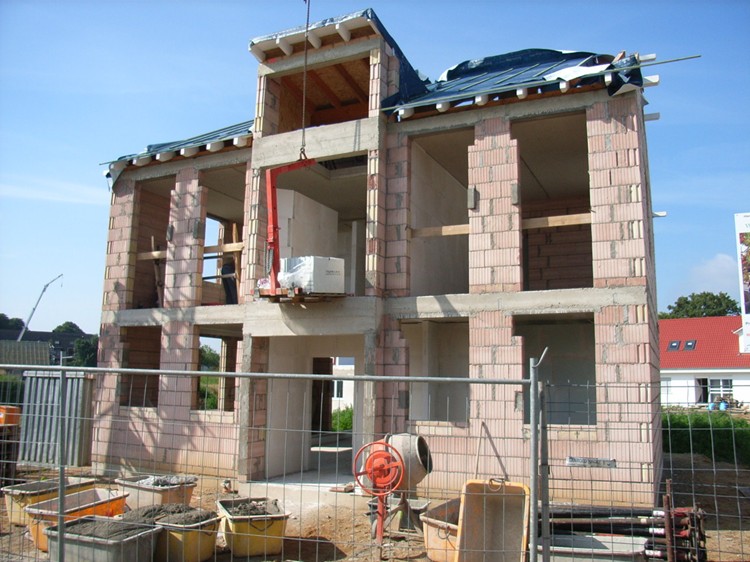

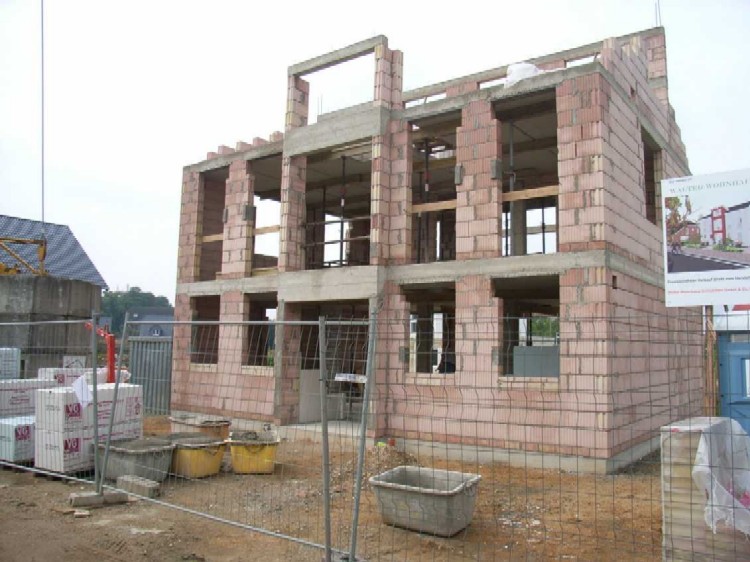

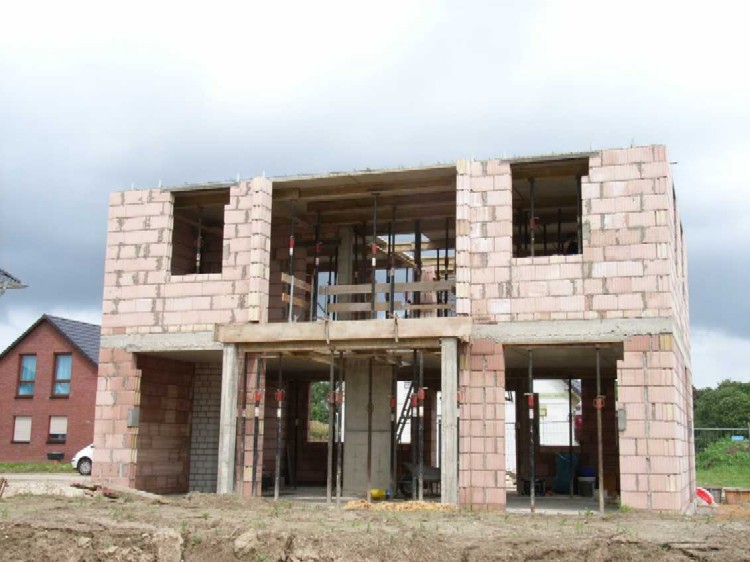

      Obergeschoß 26.06.2007

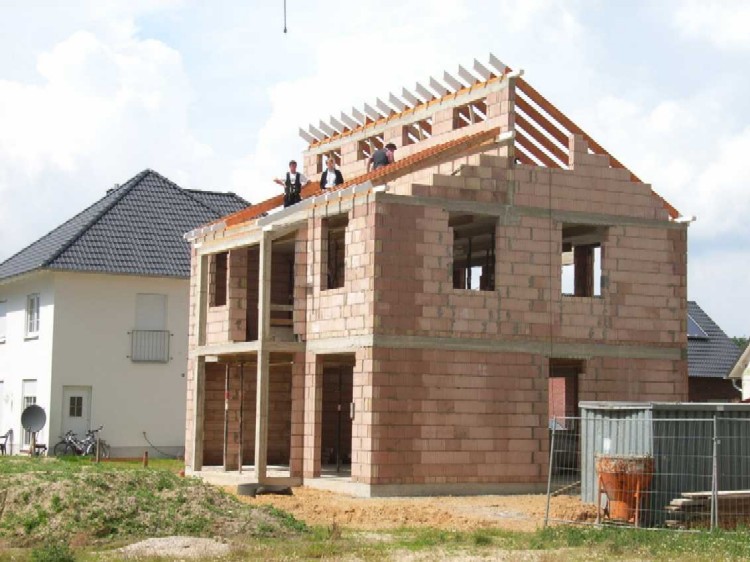

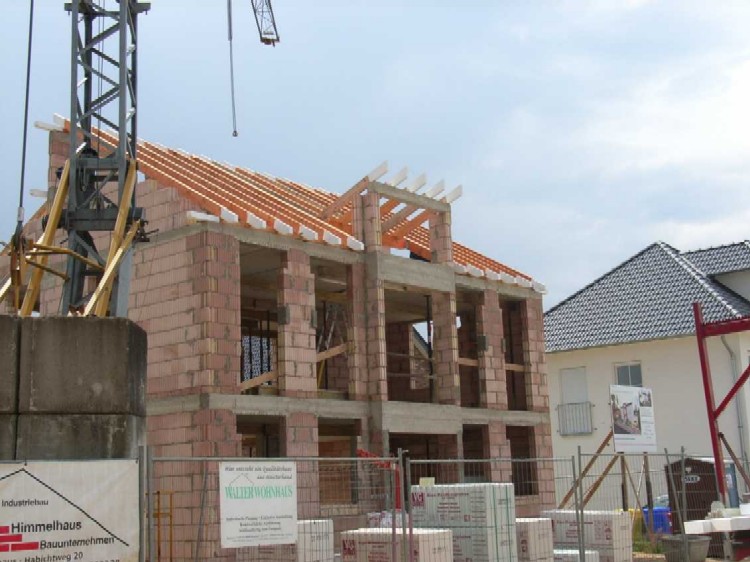

      Dachgeschoß 10.07.2007

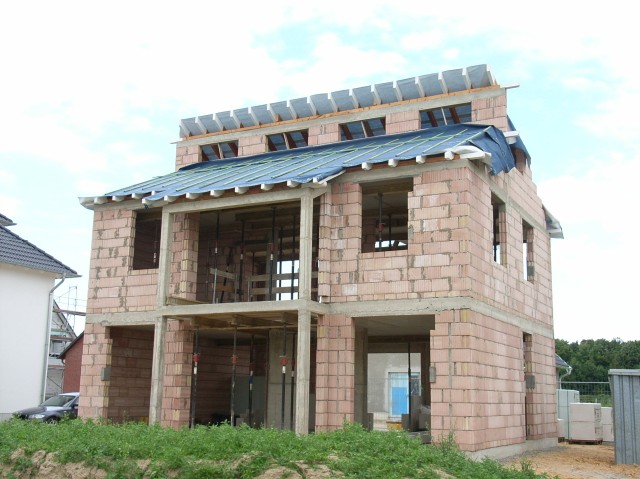

      Dachfolie 17.07.2007

      Jetzt sind Bauferien bis zum 01.08.2007

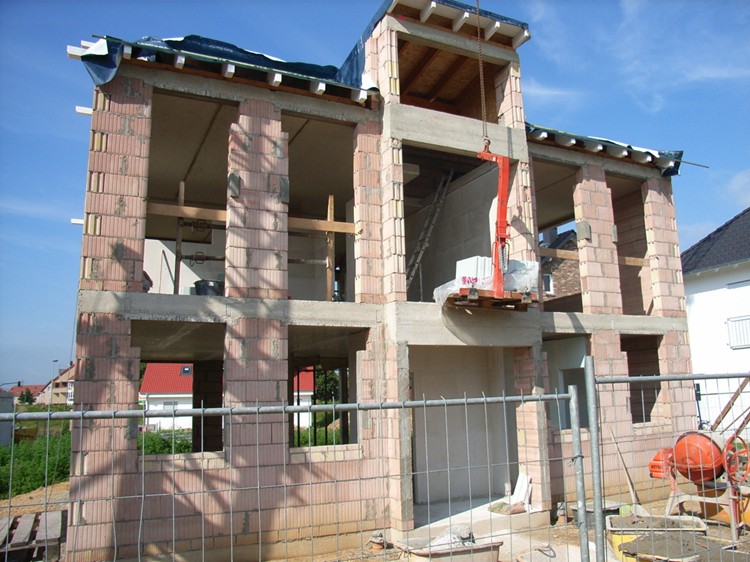

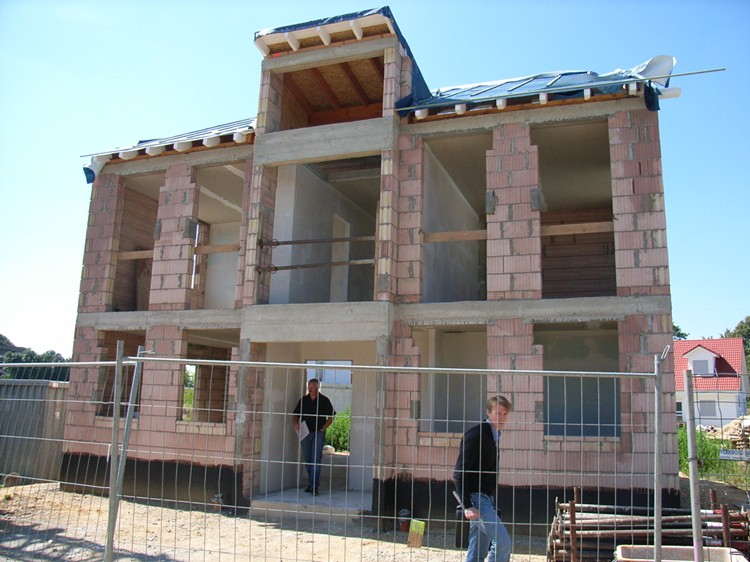

      Robaufertigstellung 02.08.2007

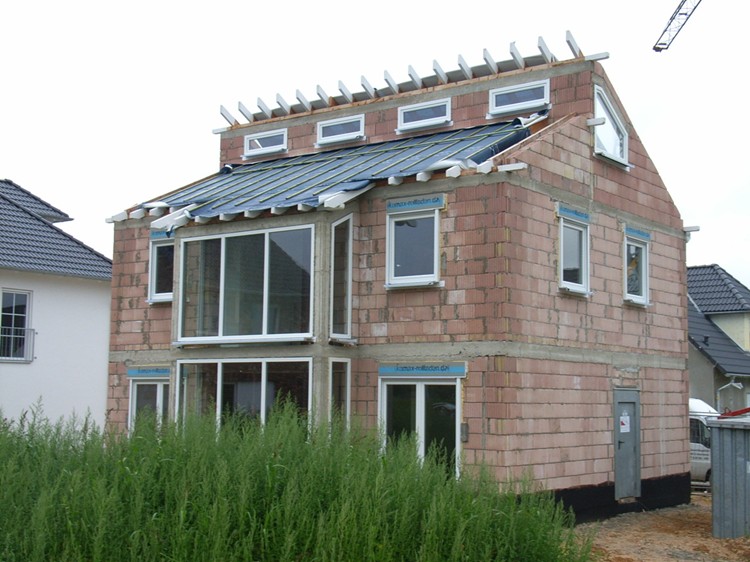

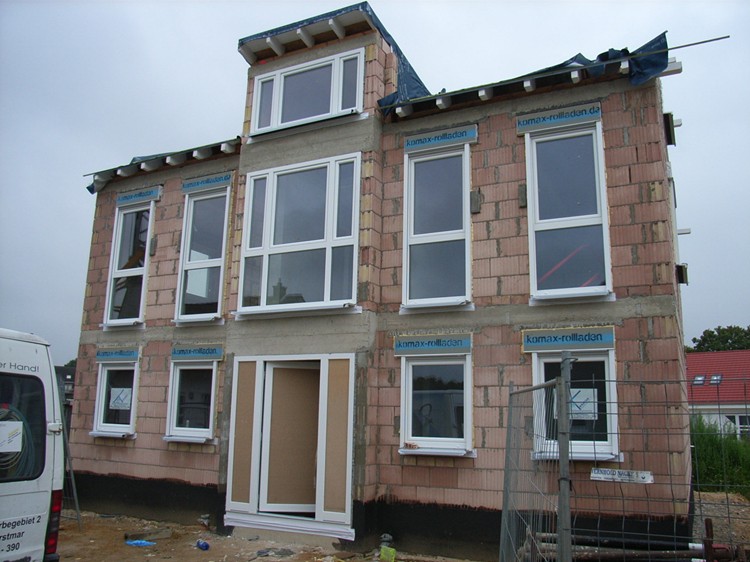

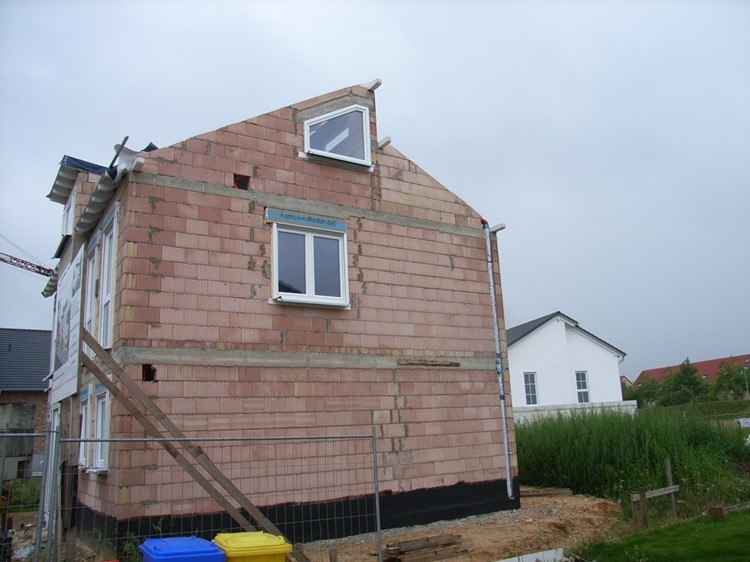

      Einbau Fenster 15.08.2007

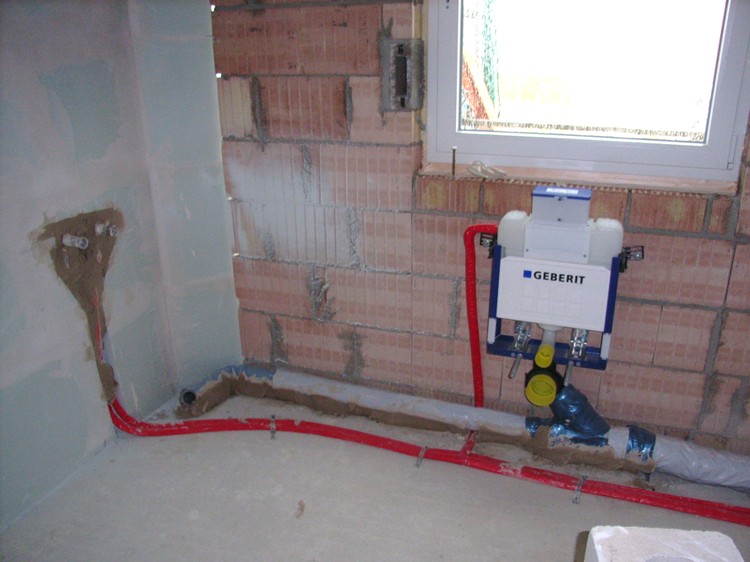

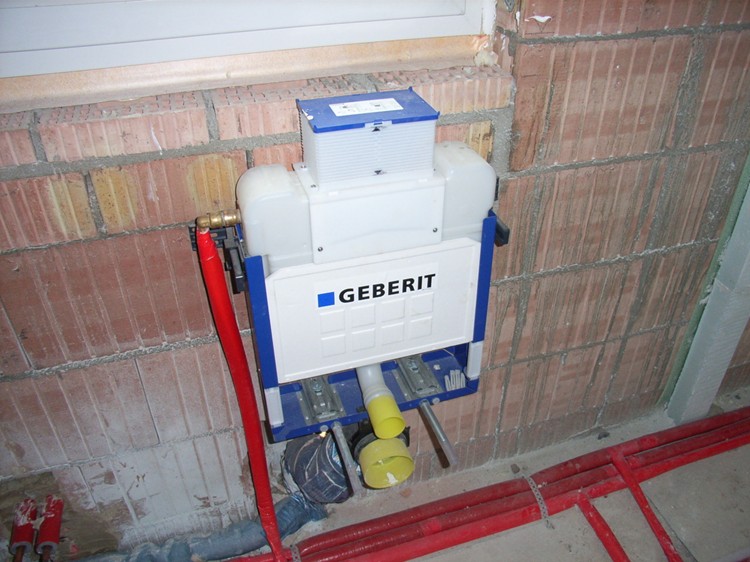

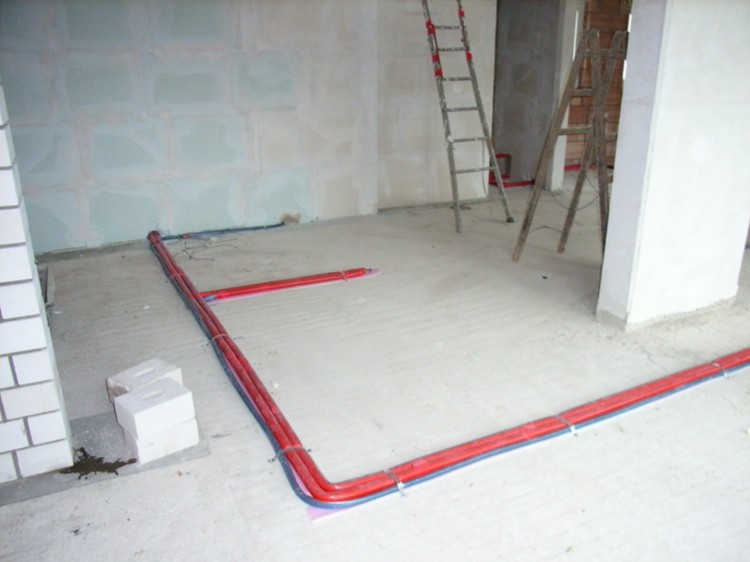

      Sanitärrohinstallation 21.08.2007

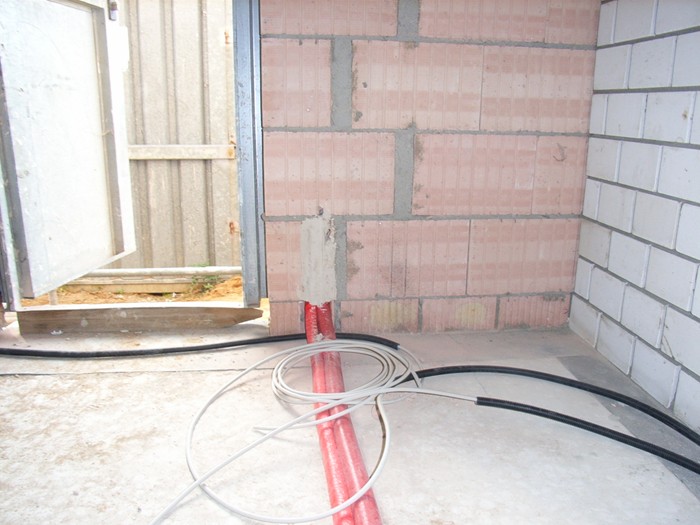

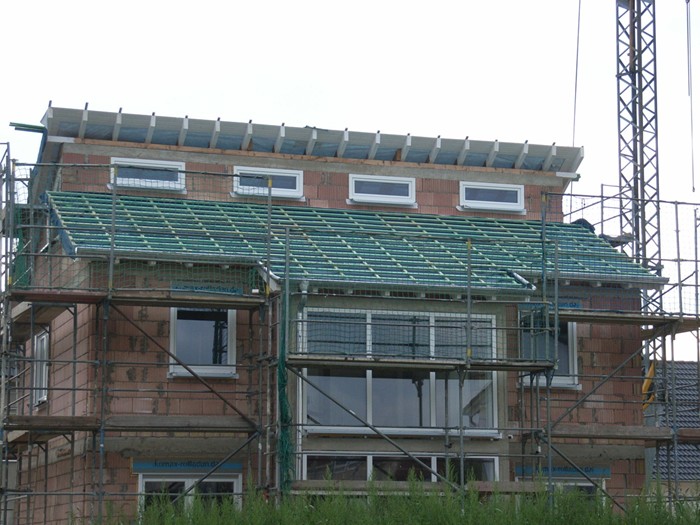

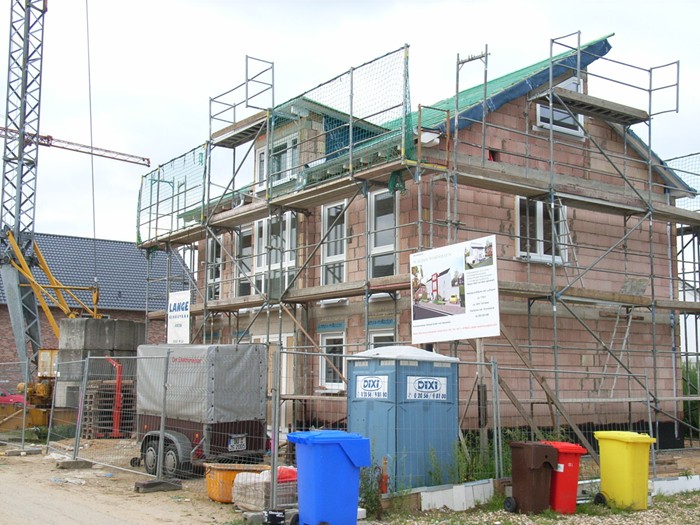

        Dachdecker und Elektrorohinstallation 28.08.2007

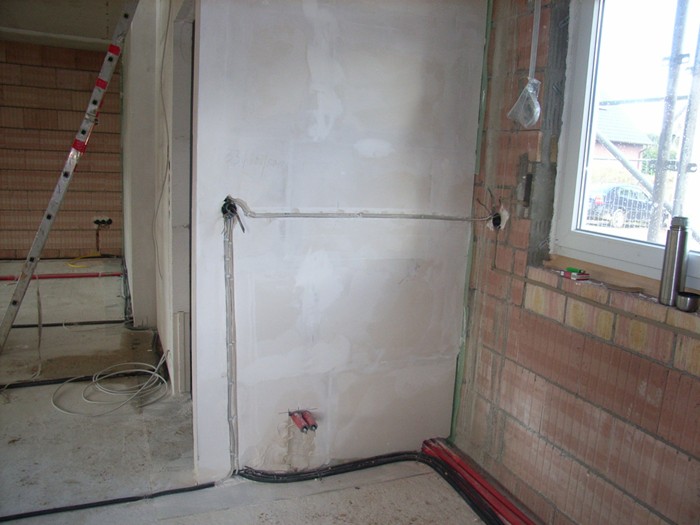

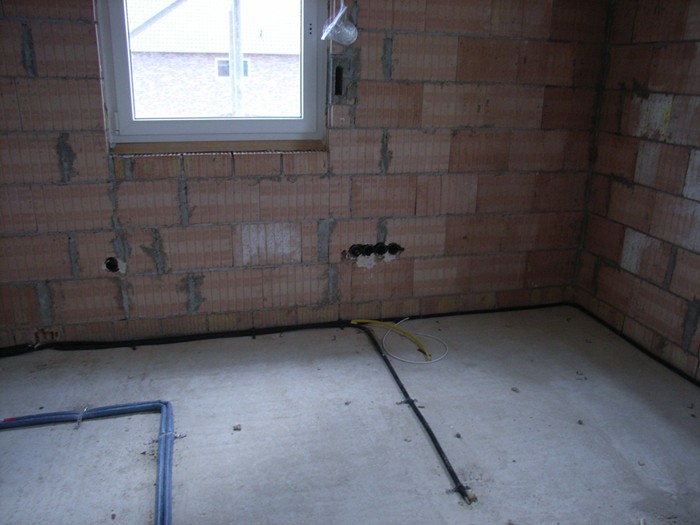

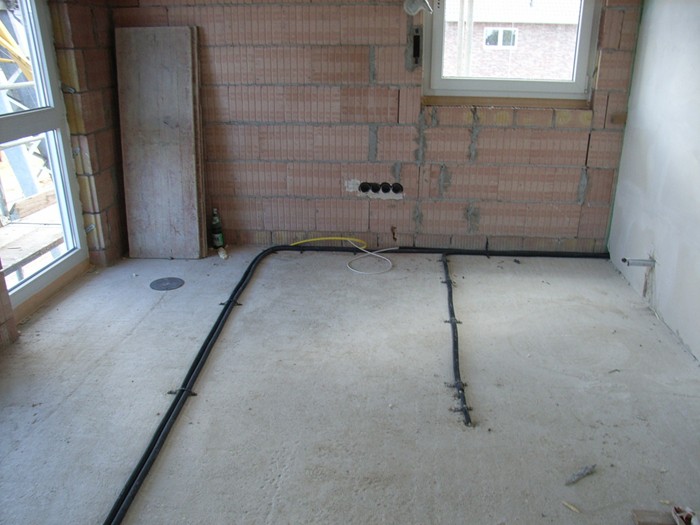

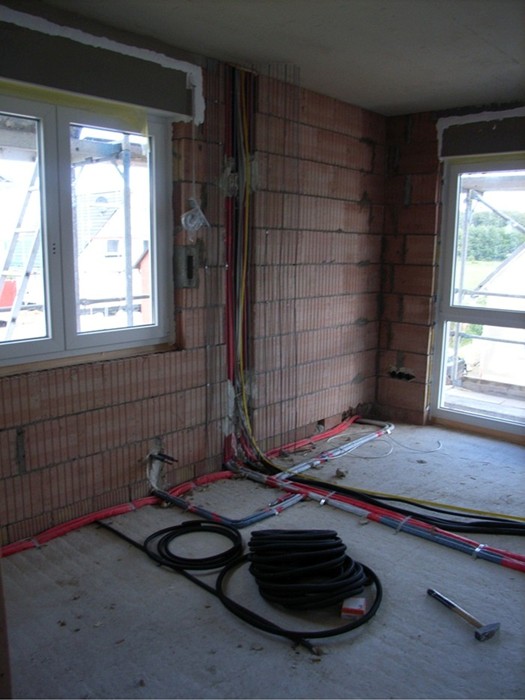

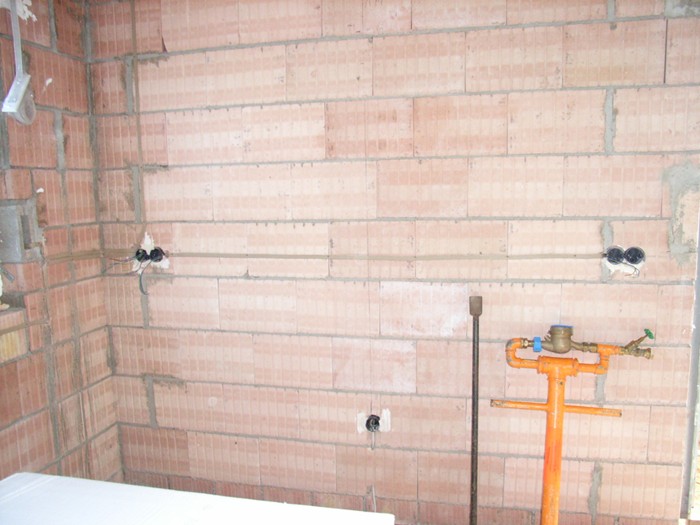

        Elektrorohinstallation und Außenputz 03.09.2007

        Das Material für den Außenputz " Alles aus einer Hand" (Wärmedämmverbundsystem der Fa. Quickmix)

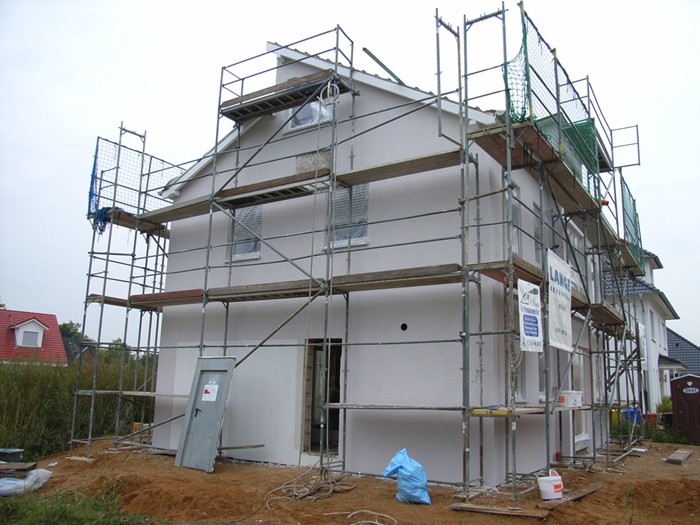

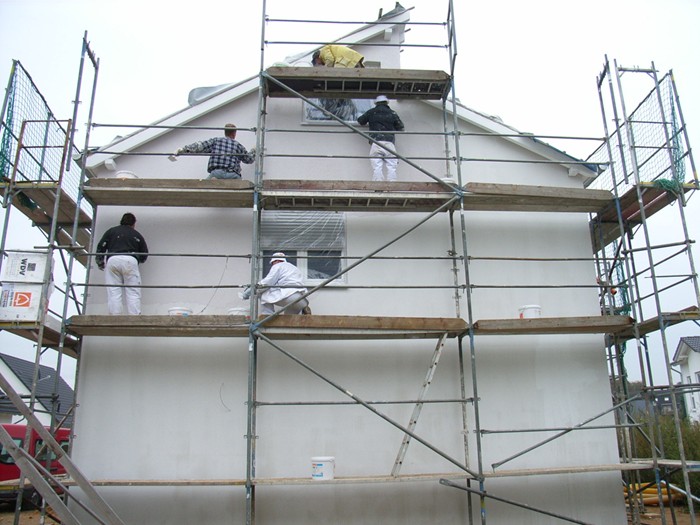

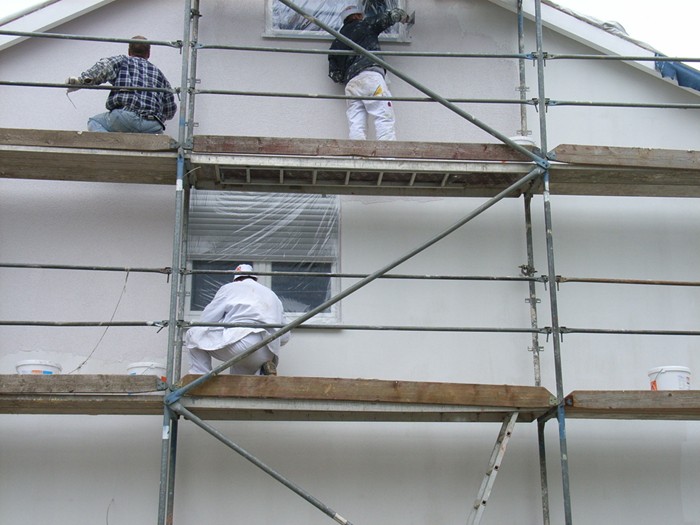

        Die ersten Platten müssen sitzen! 04.09.2007

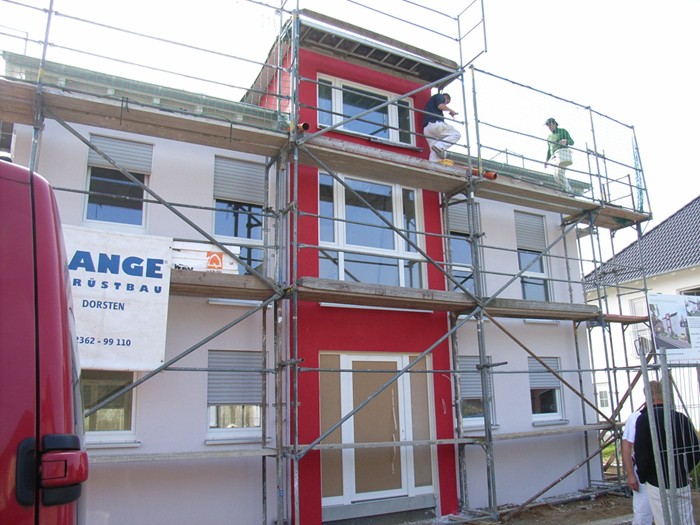

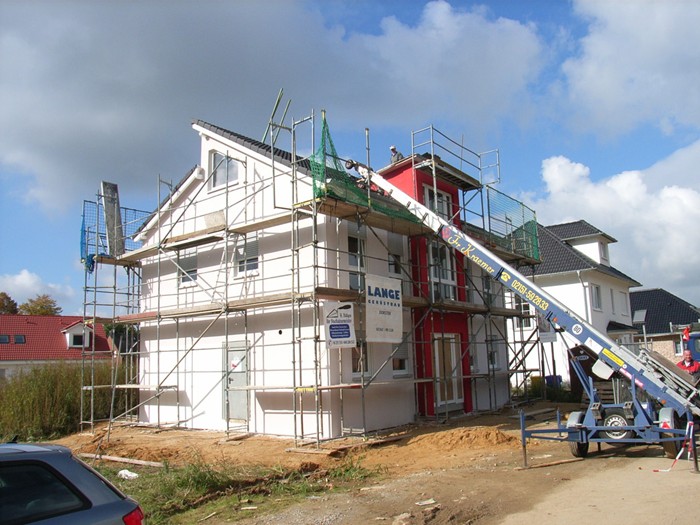

        Die Dämmarbeiten werden abgeschlossen 21.09.2007

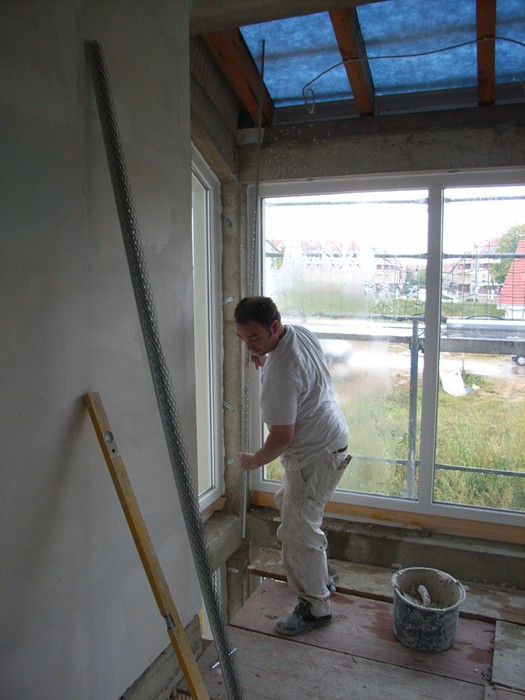

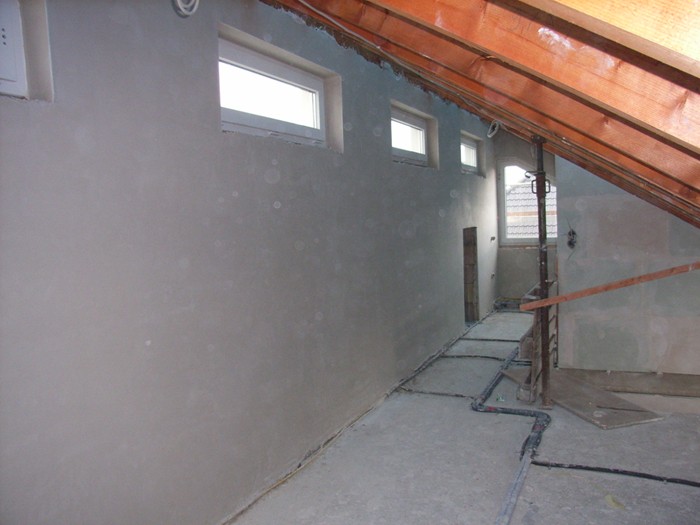

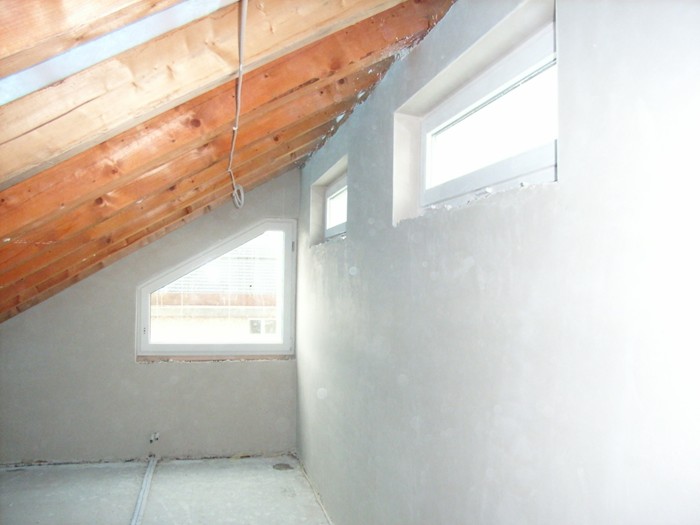

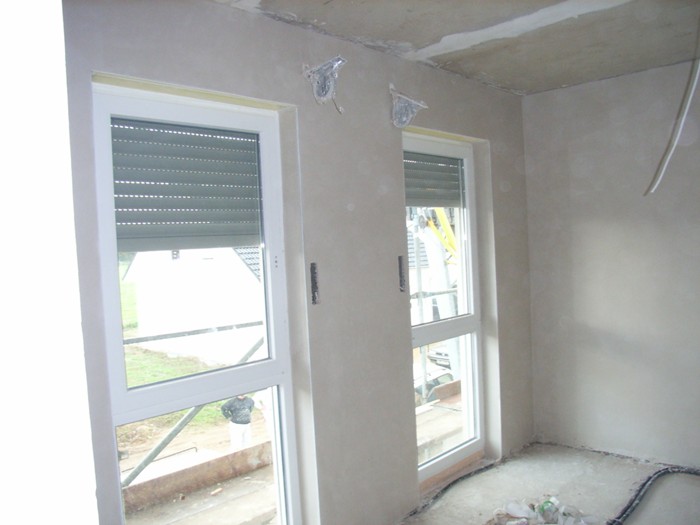

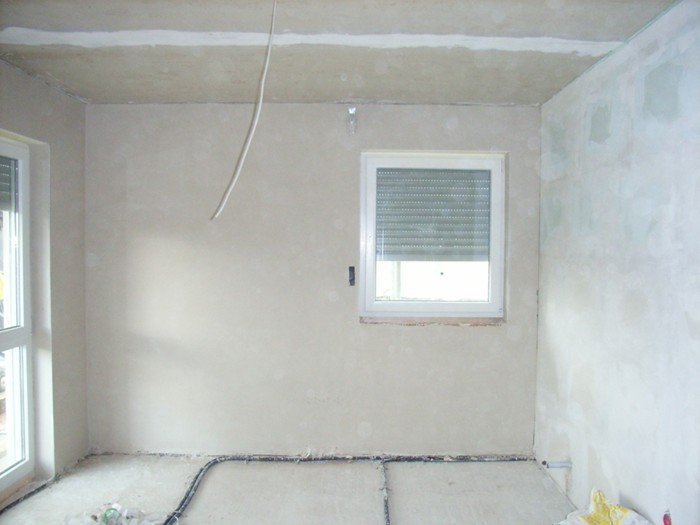

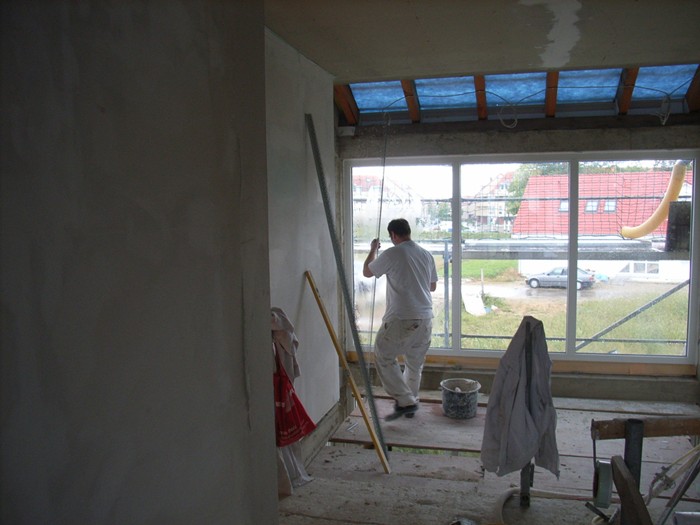

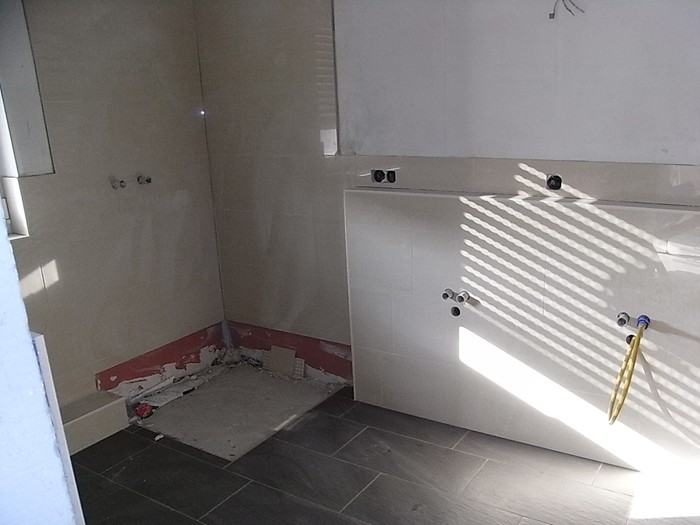

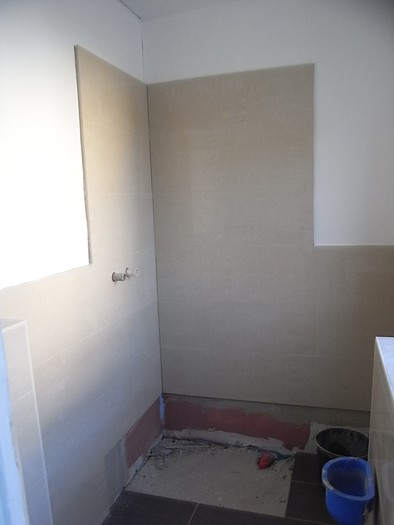

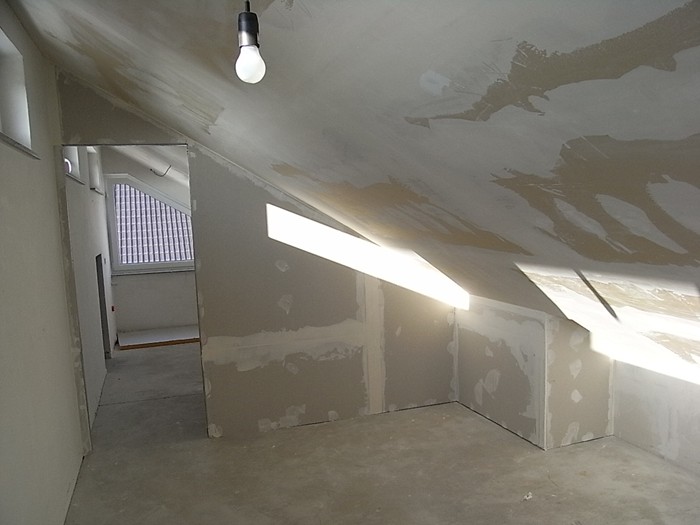

        Innenputzarbeiten gehen voran 24.09.2007

        Armierungsputz wird aufgetragen 26.09.2007

        Der Oberputz 01.10.2007

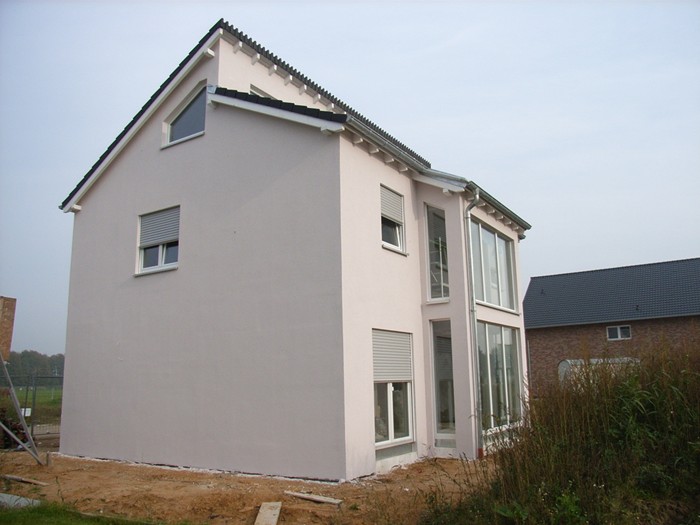

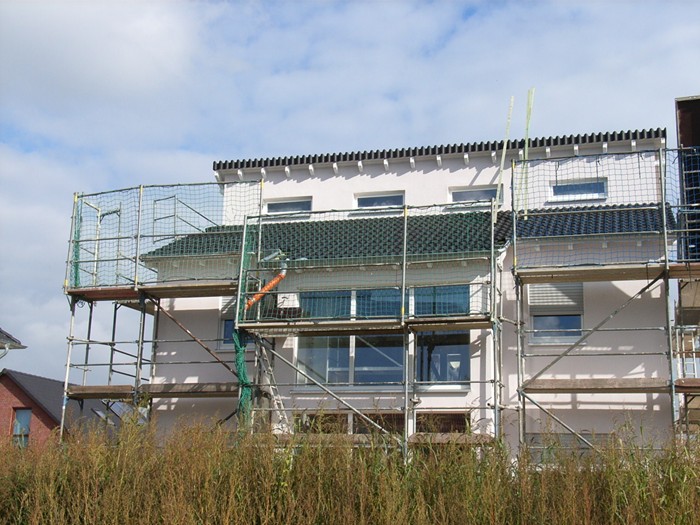

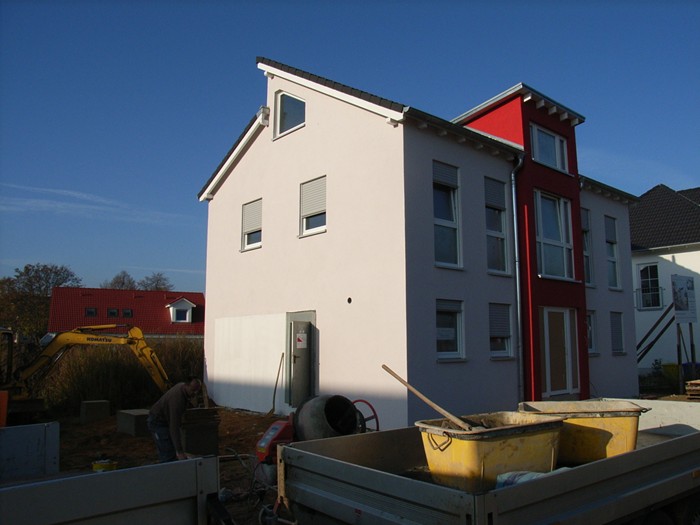

        Der Außenputz ist fertig, das restliche Dach wird gedeckt 05.10.2007

        Nun ist das Gerüst abgebaut 11.10.2007

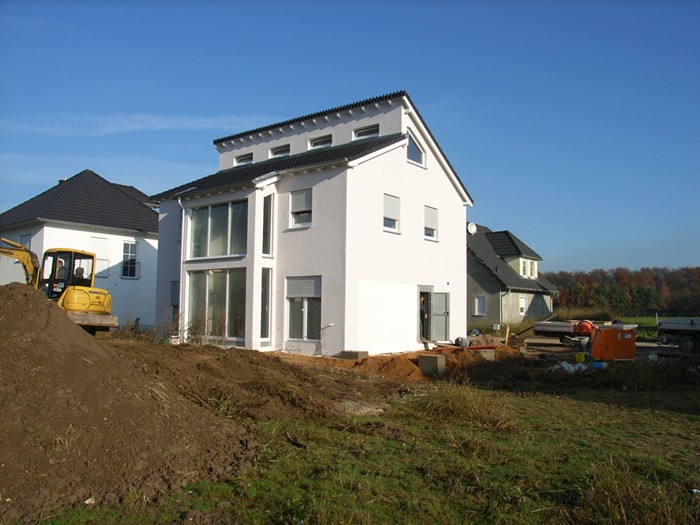

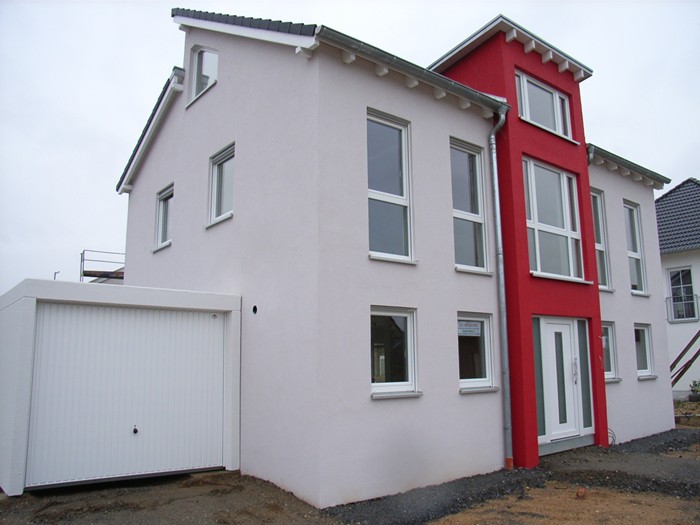

        Außenanlagen werden vorbereitet, Garagenfundamente sind erstellt. 30.10.2007

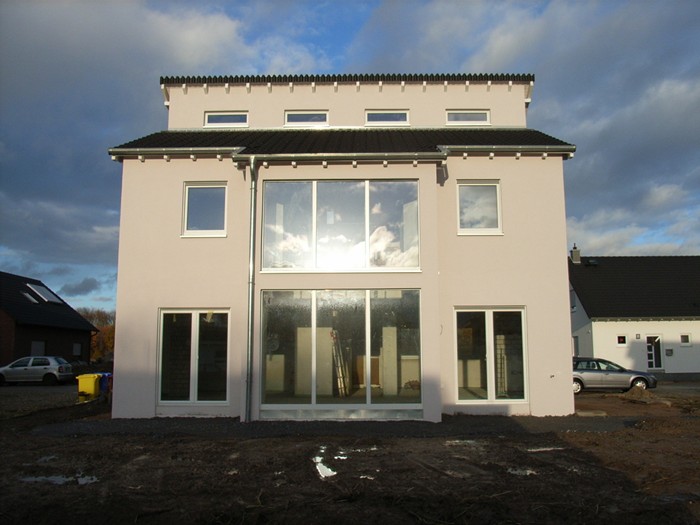

        Haustüre wurde eingebaut, Nachputz und Elektroinstallation abgeschlossen. 27.11.2007

        Garage wurde aufgestellt. 06.12.2007

        Das Musterhaus wird nun vermietet. 20.01.2009

        Die Fertigstellung schreitet voran. 29.01.2009

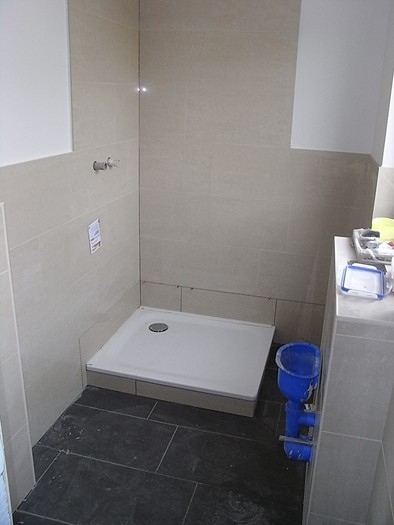

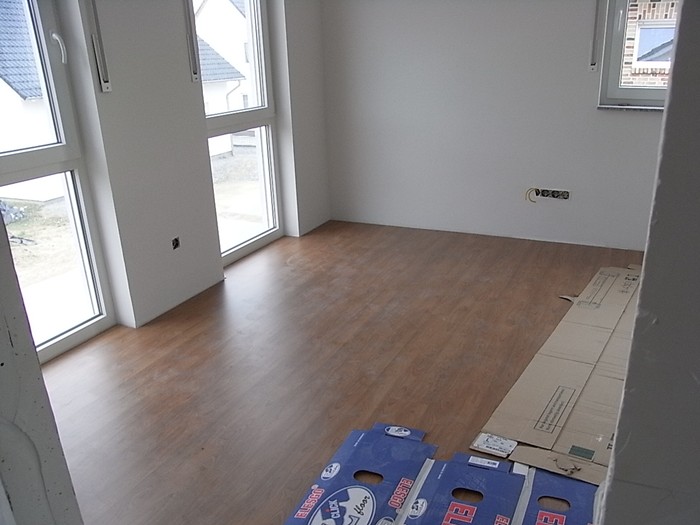

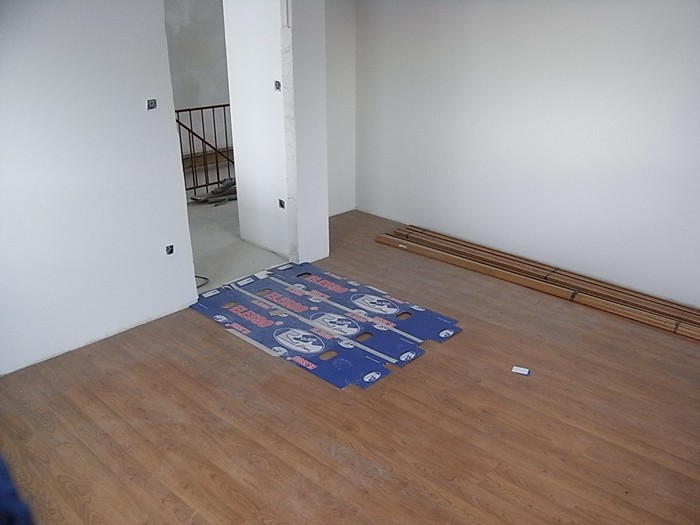

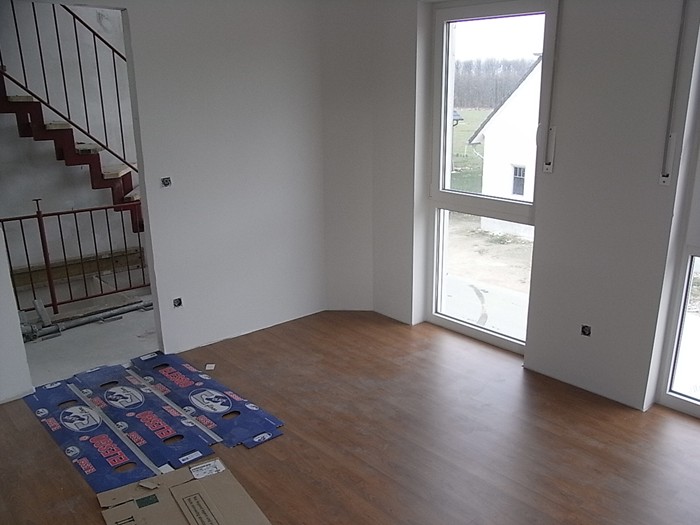

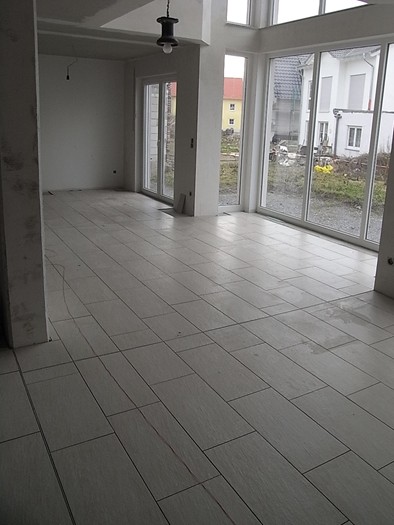

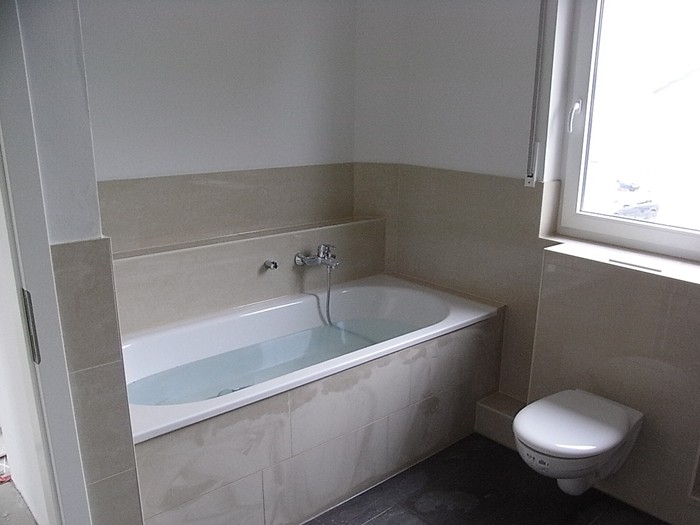

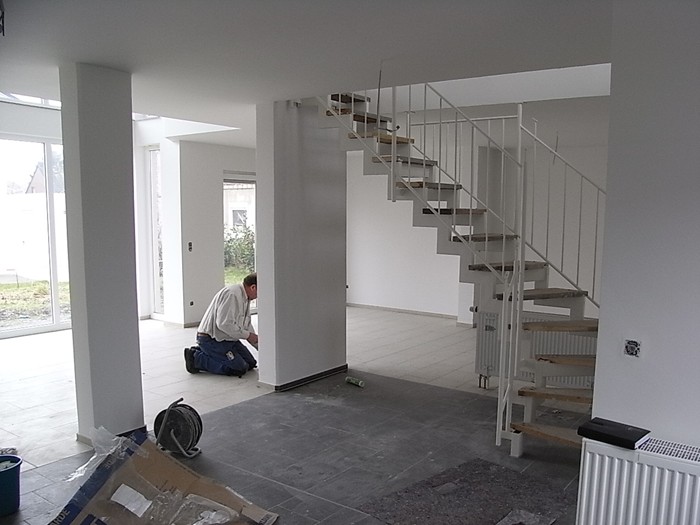

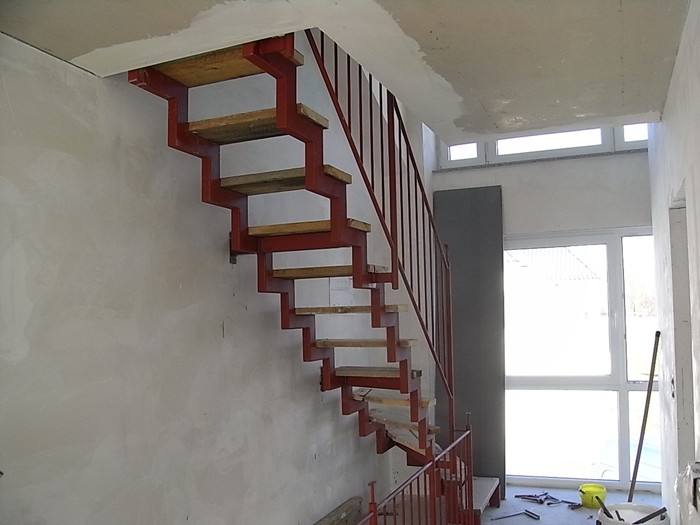

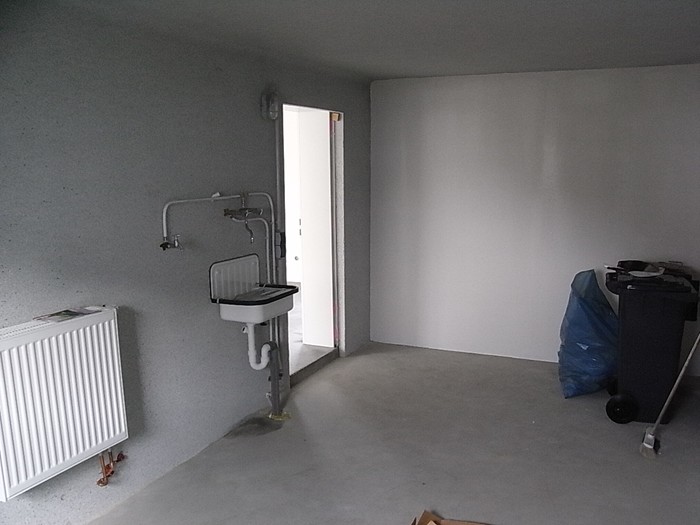

        Bodenbeläge werden gelegt. 02.02.2009

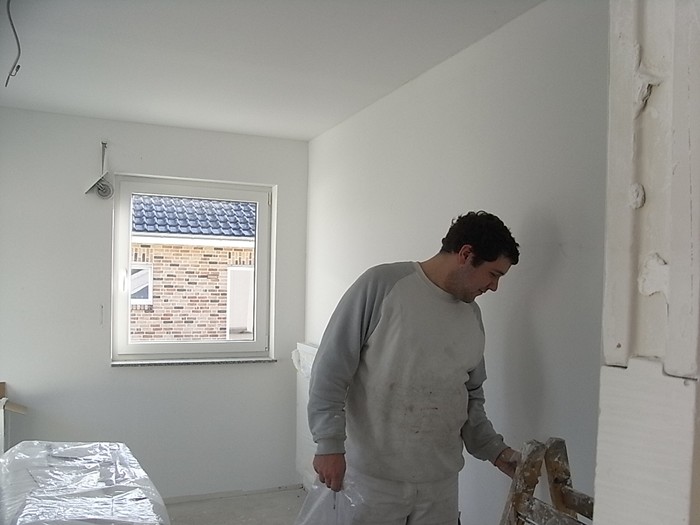

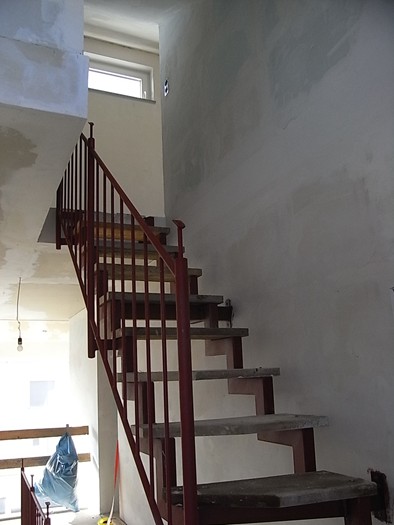

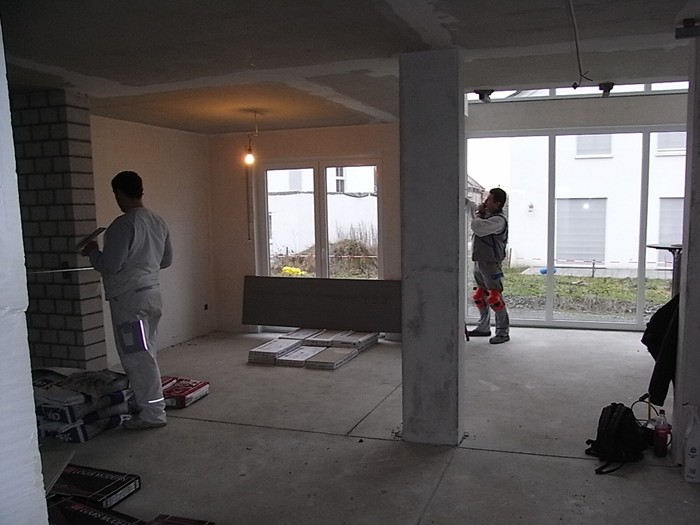

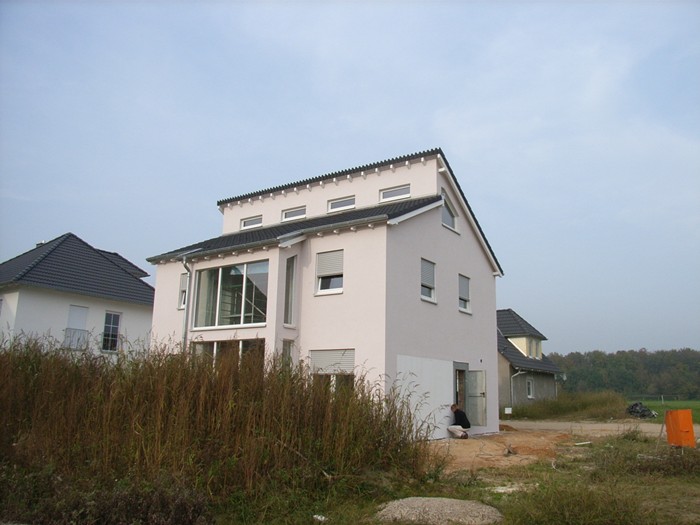

        Innenausbau ist abgeschlossen. 16.02.2009
