Haus Kaarst:

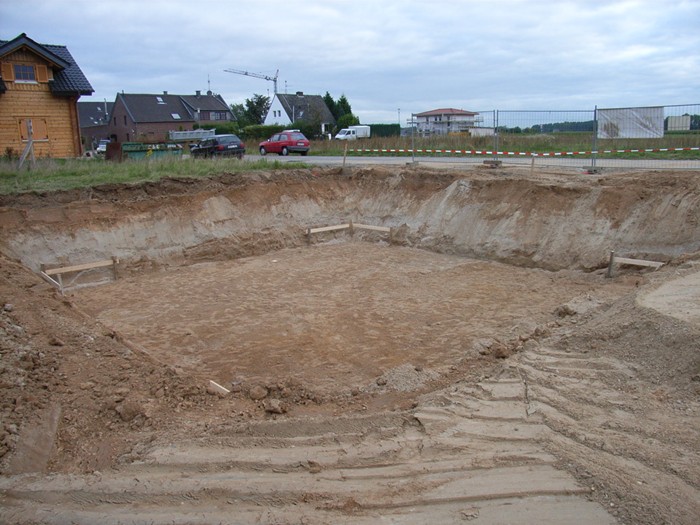

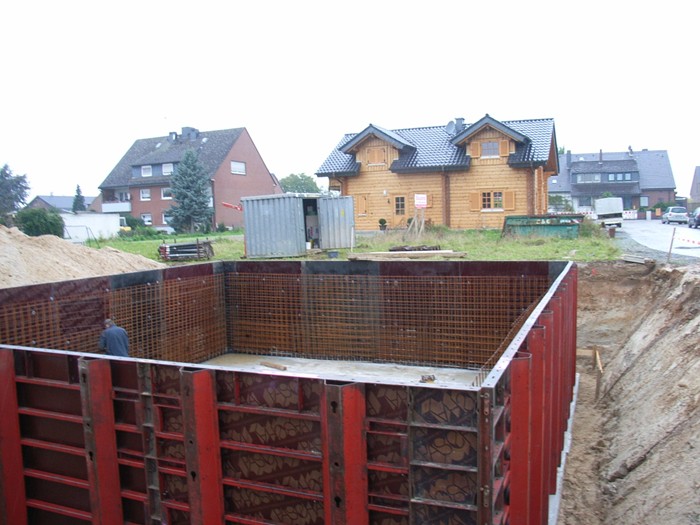

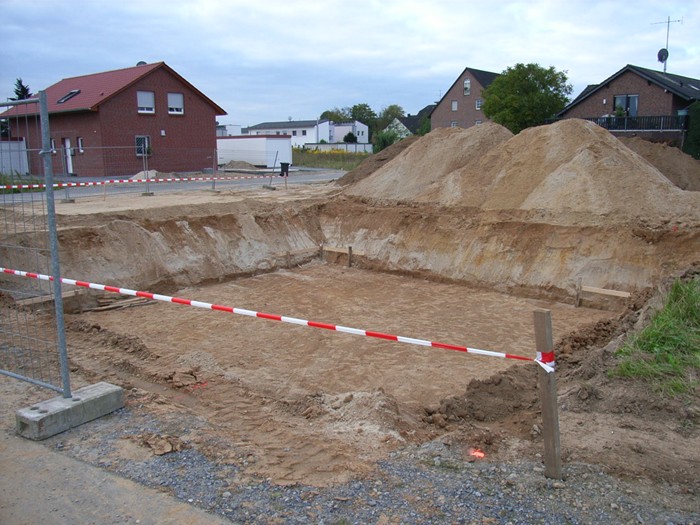

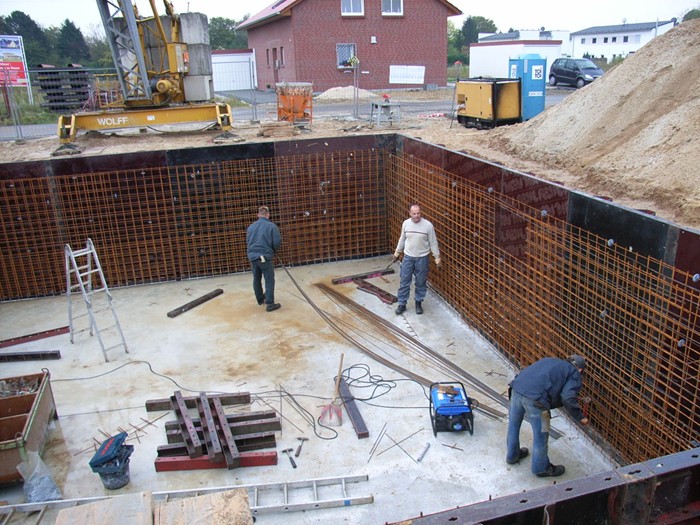

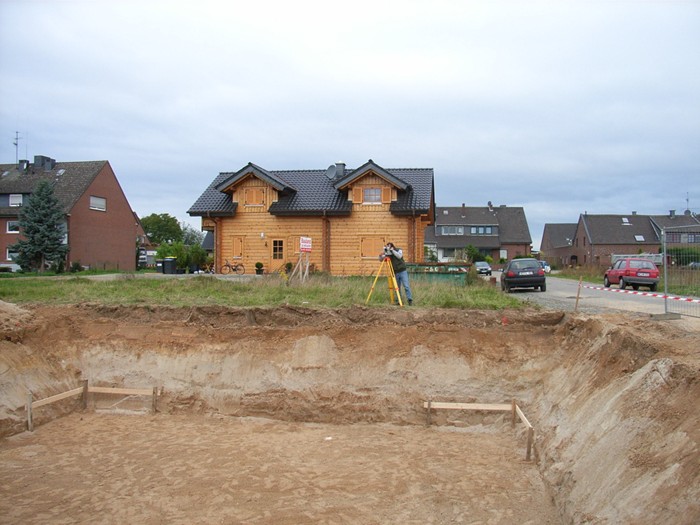

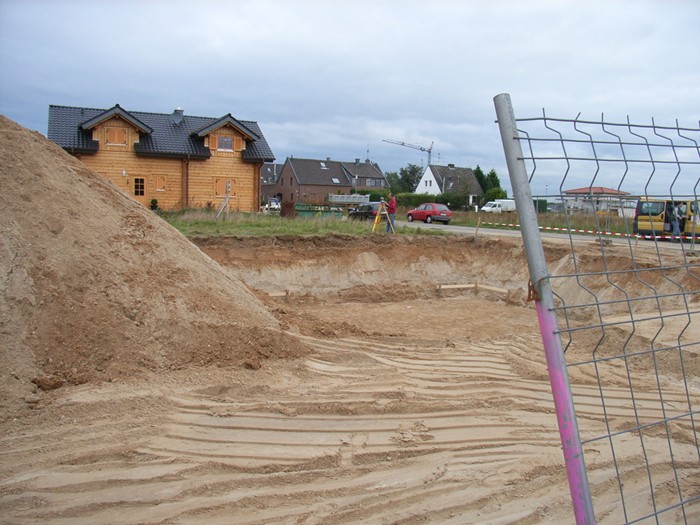

    Die Baugrube ist erstellt. 20.09.2007

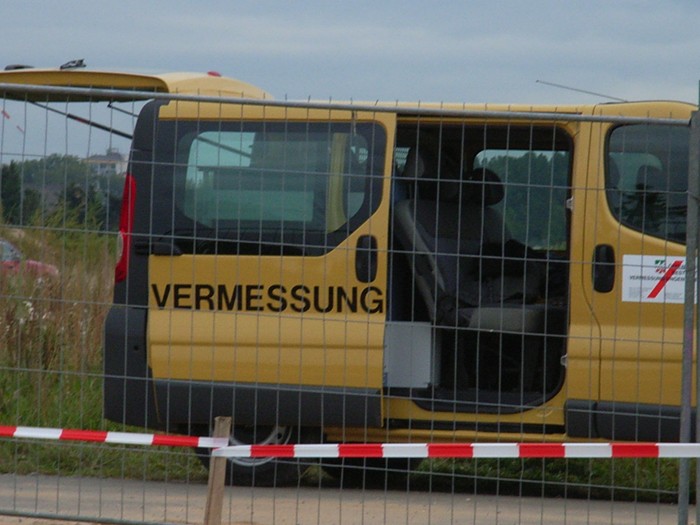

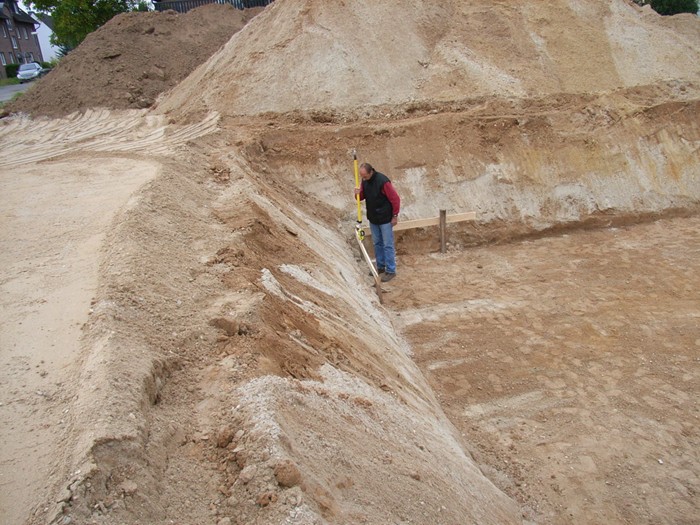

    Die Feineinmessung des Hauses erfolgt. 21.09.2007

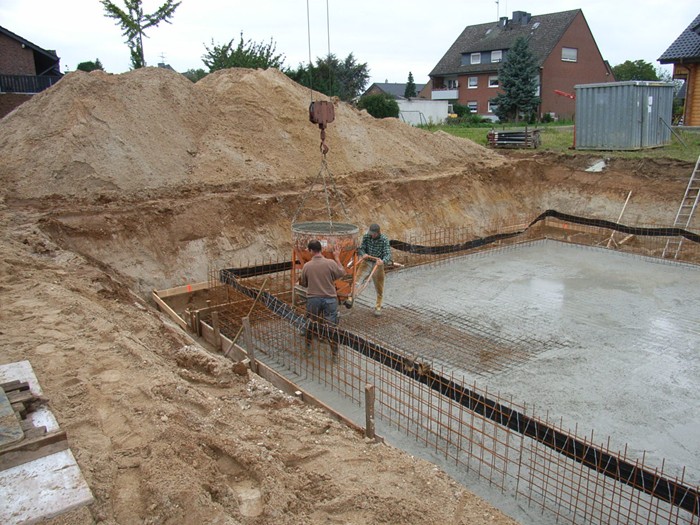

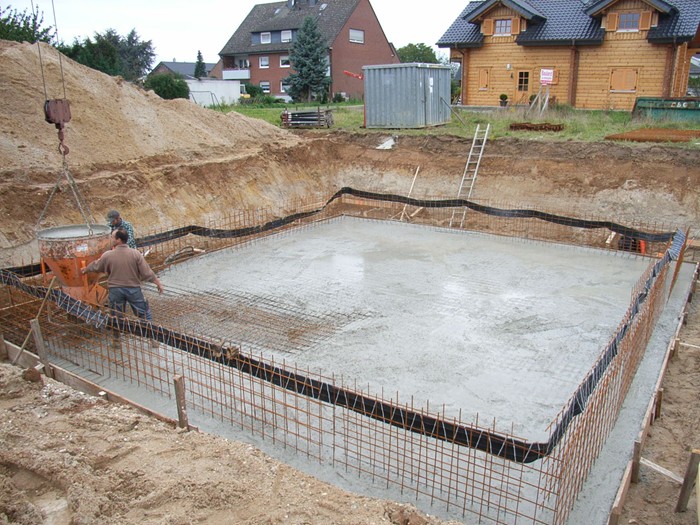

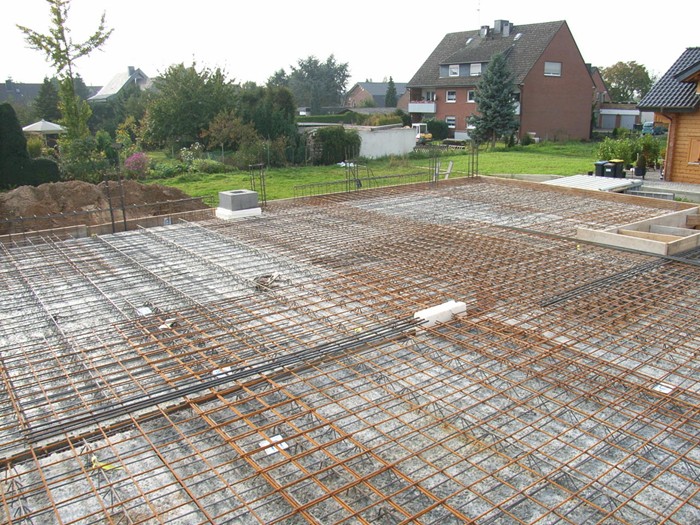

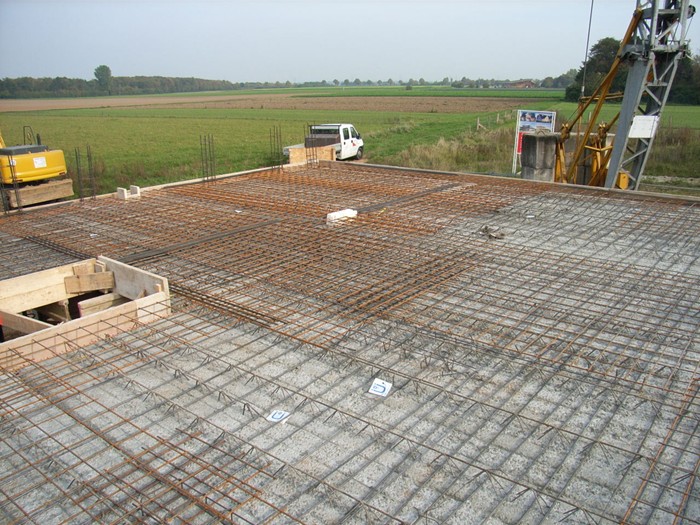

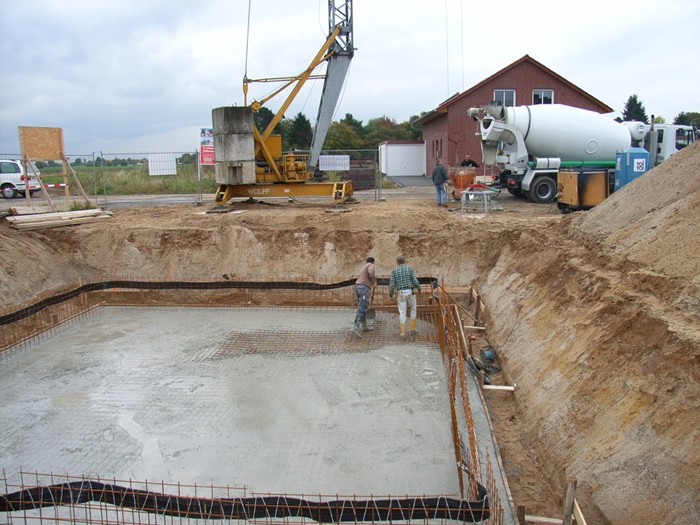

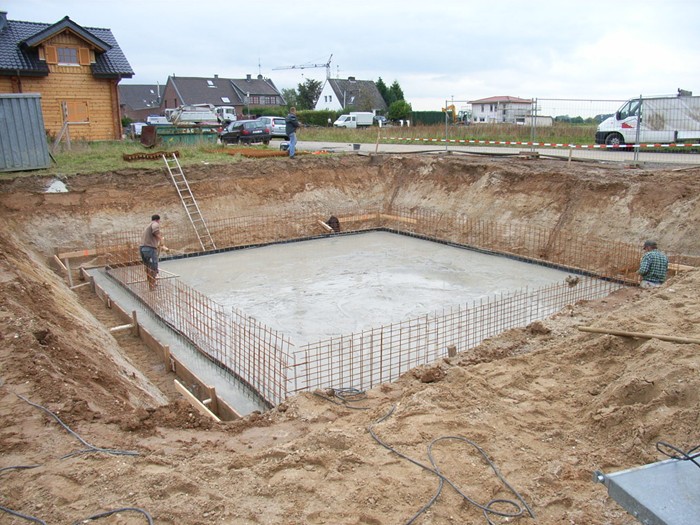

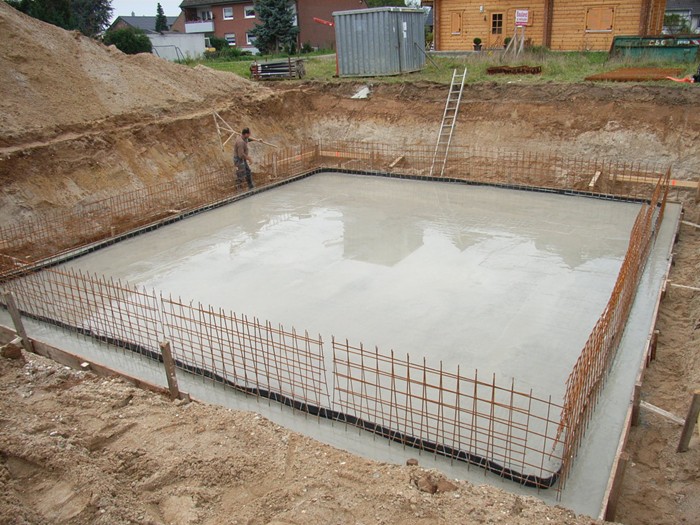

    Bodenplatte wird gelegt. 28.09.2007

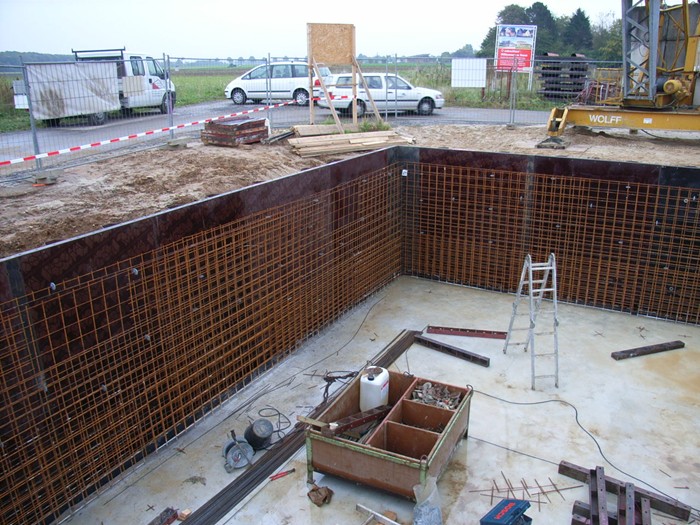

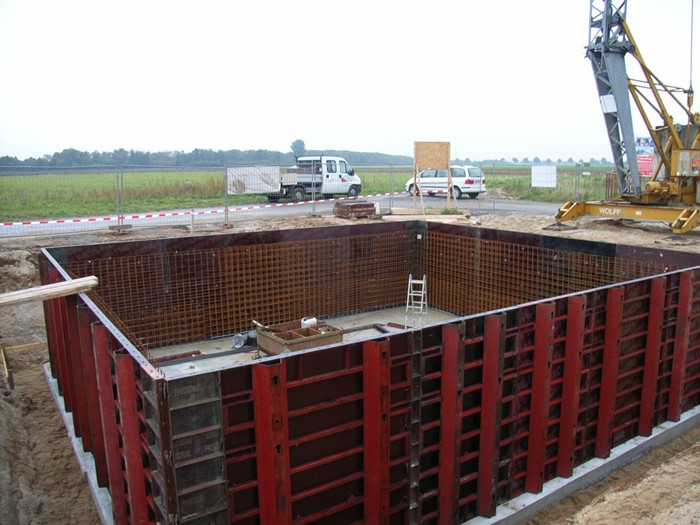

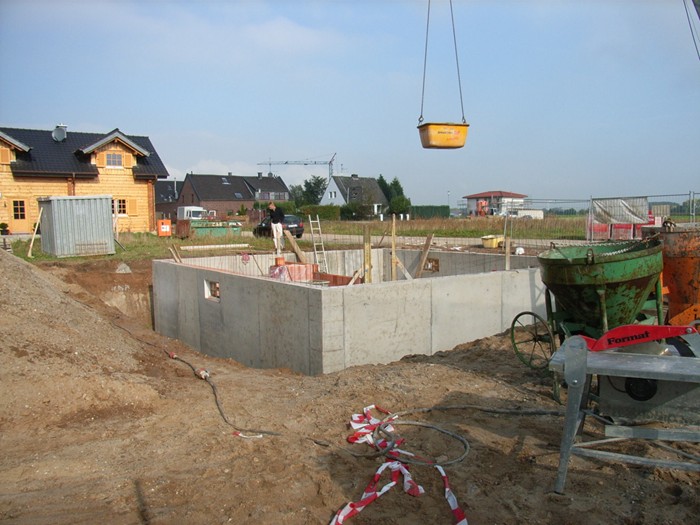

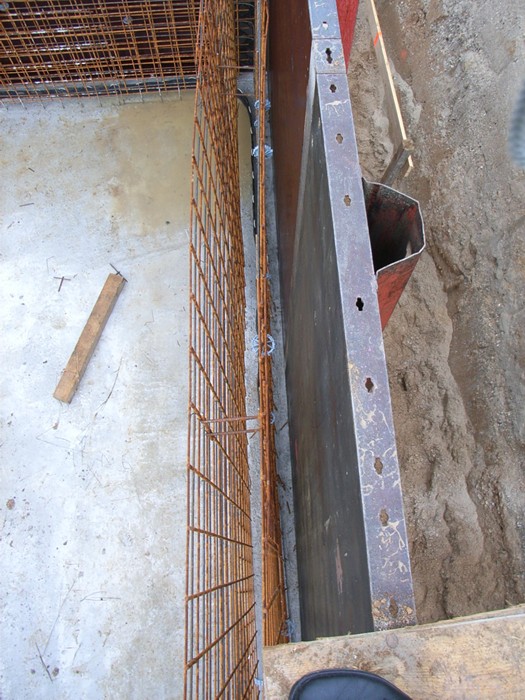

    Vorbereitung der Kellerwände aus WU-Beton mit Rissweitenbeschränkung. 01.10.2007

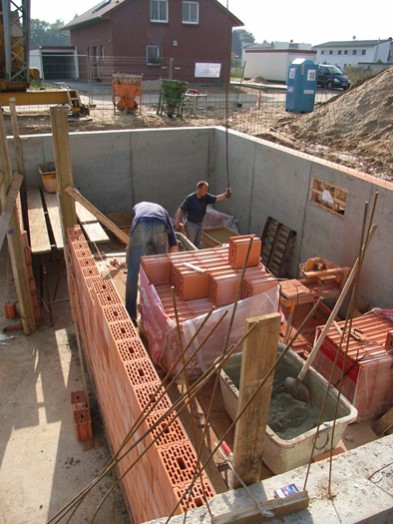

    Die Betonwände stehen, Innenmauerwerk wird erstellt. 05.10.2007

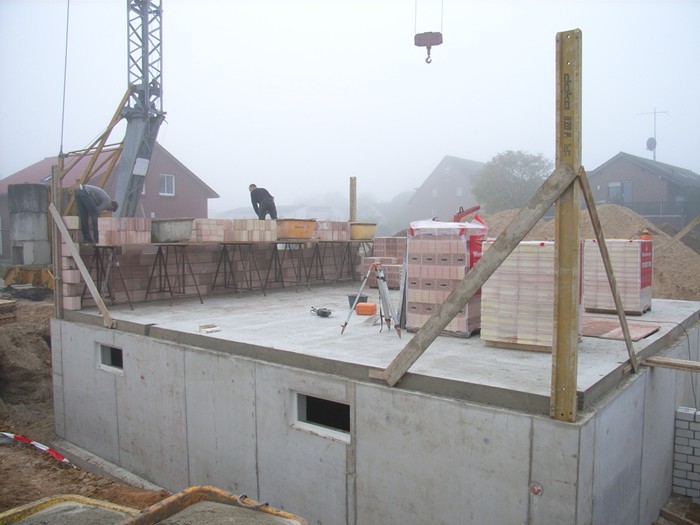

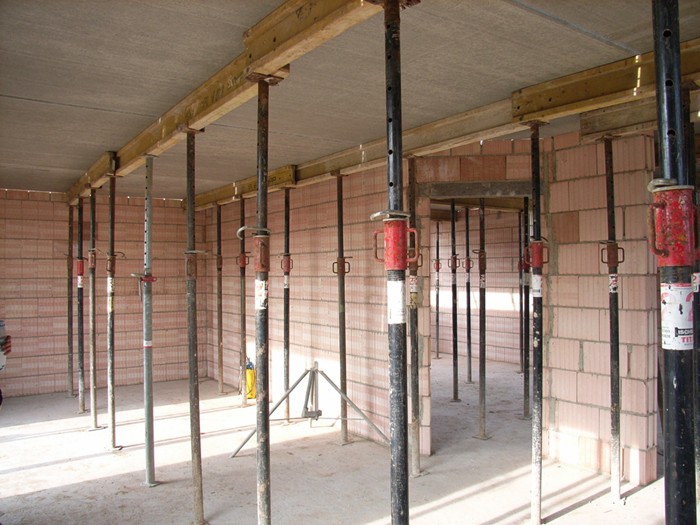

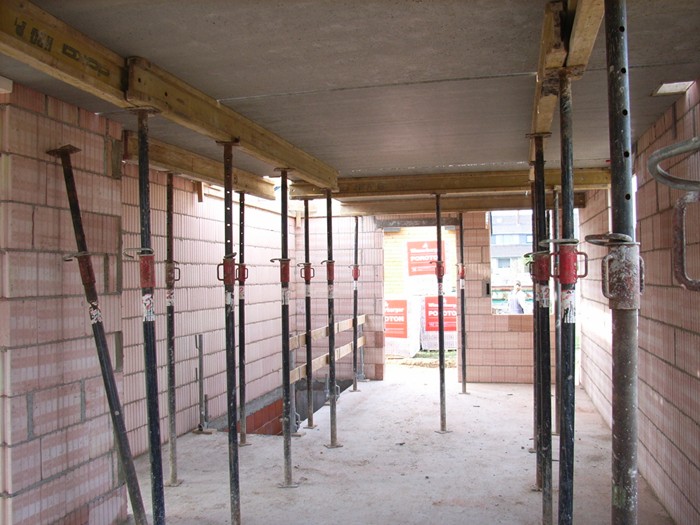

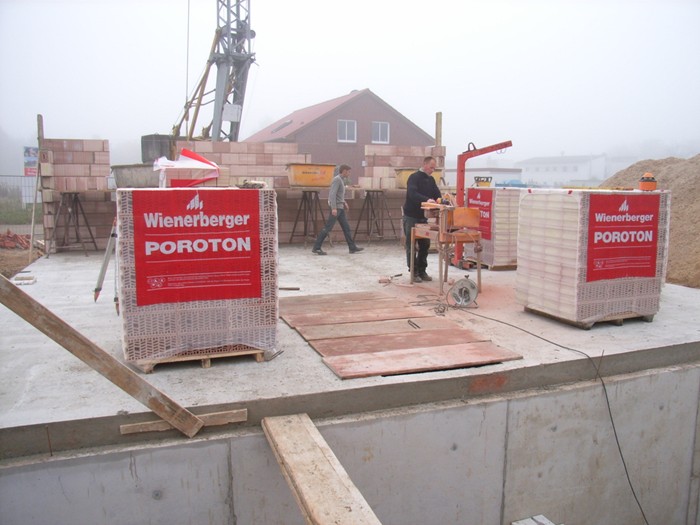

    Kellerdecke betoniert, Erdgeschossmauerwerk wird errichtet. 09.10.2007

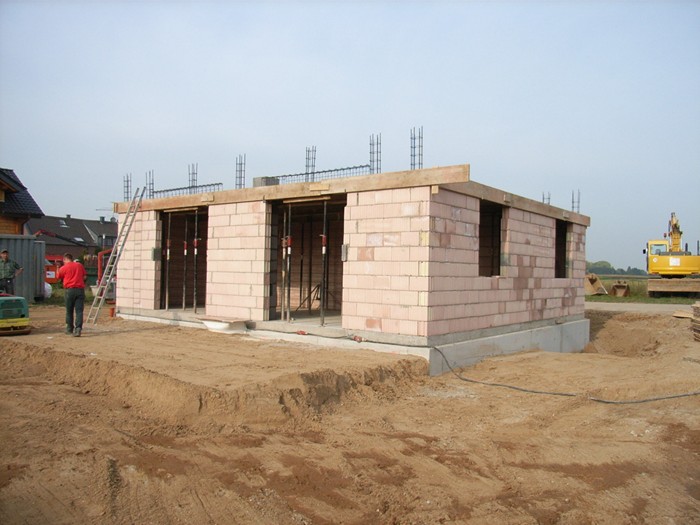

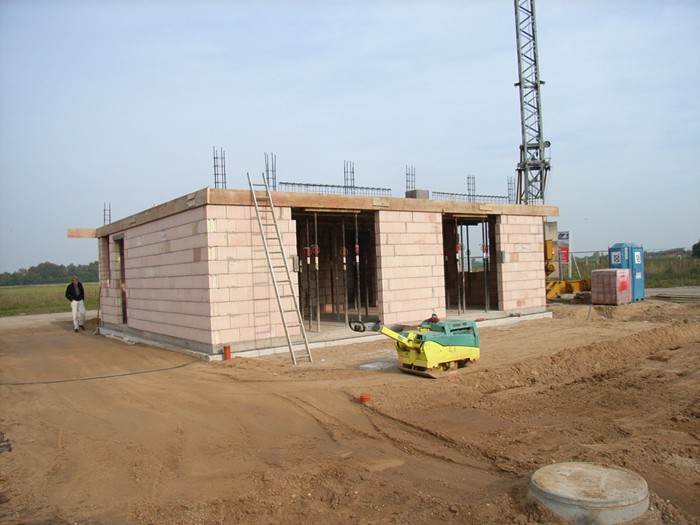

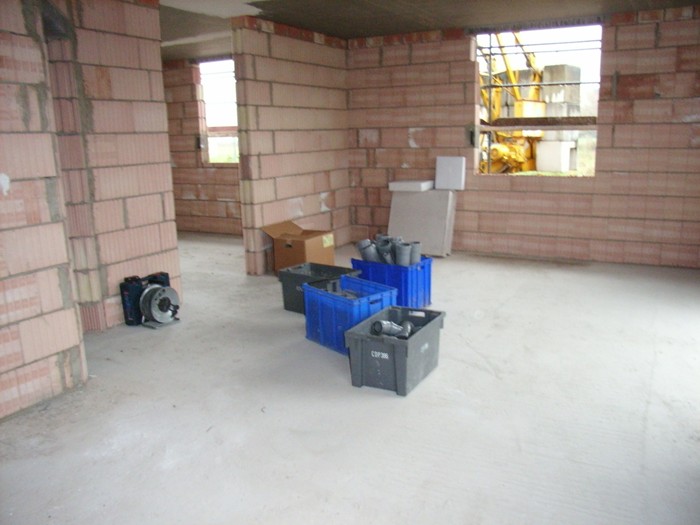

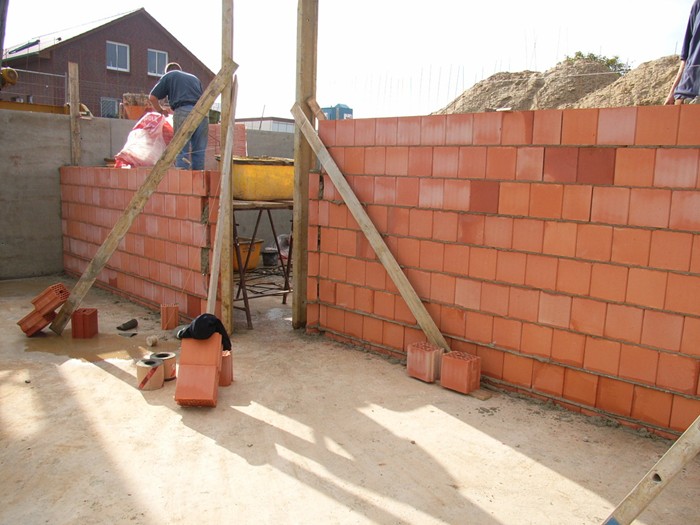

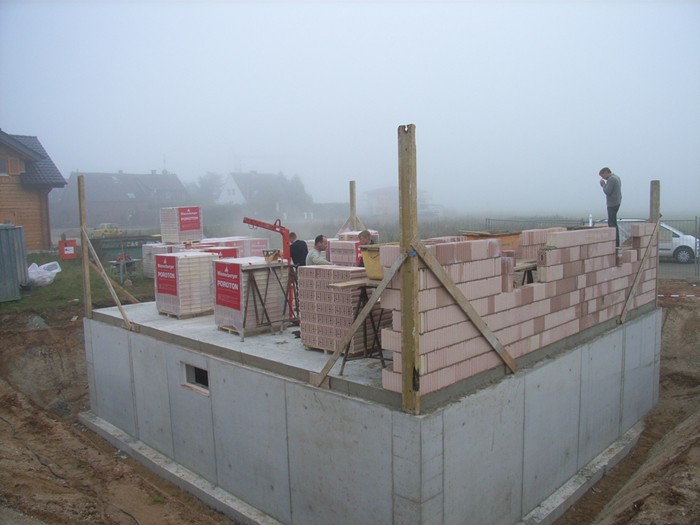

    Das Erdgeschossmauerwerk steht. 11.10.2007

    Wo bleibt der Beton? 12.10.2007

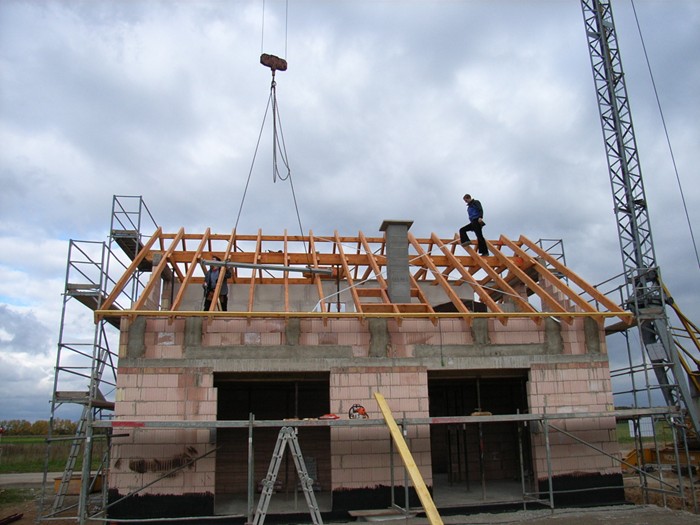

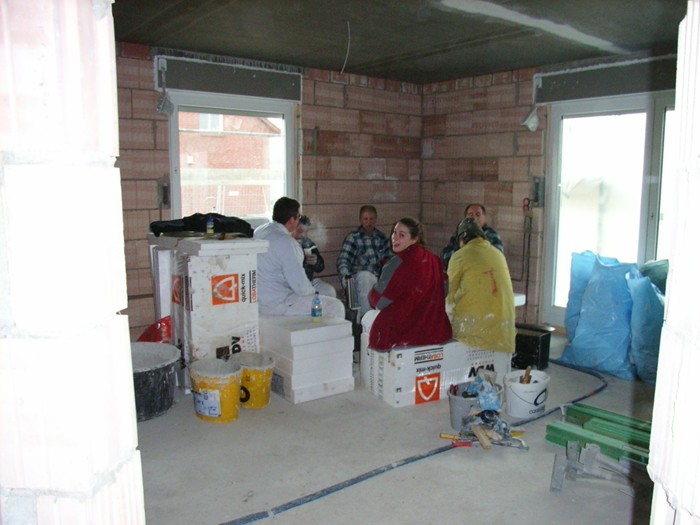

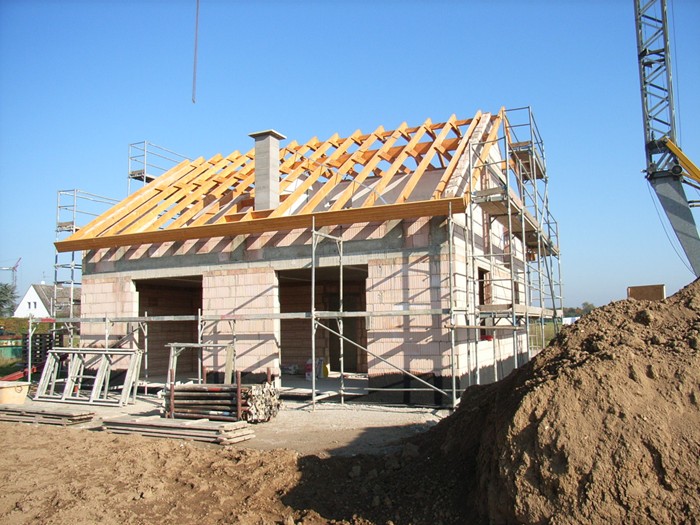

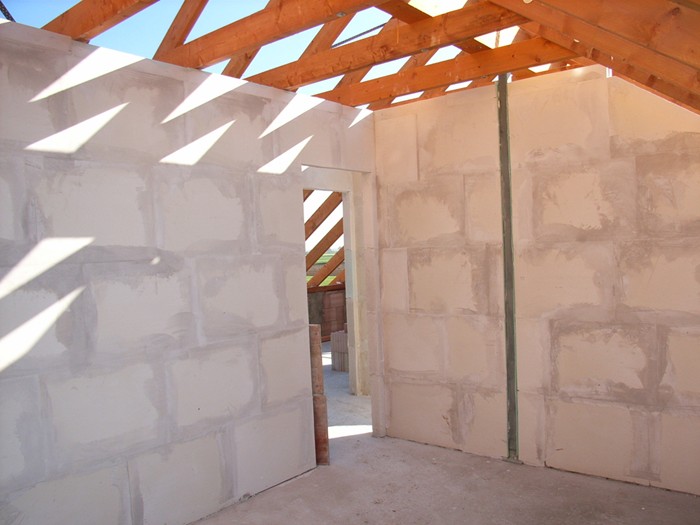

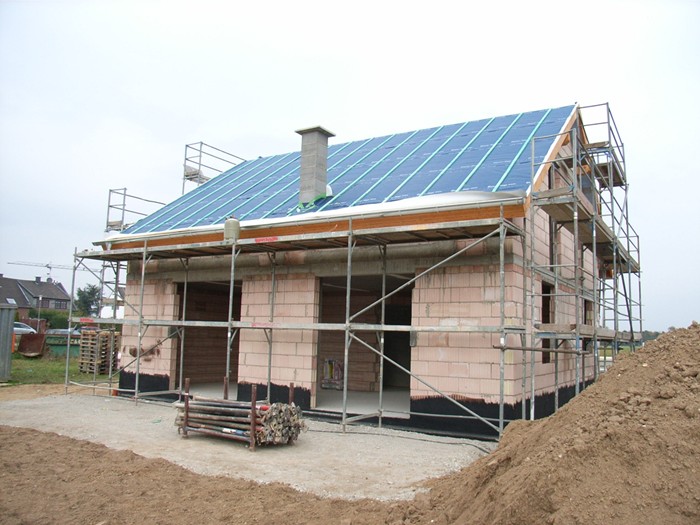

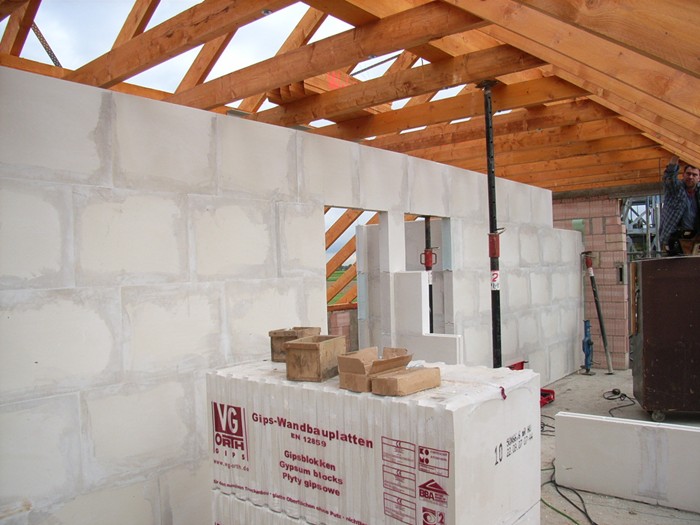

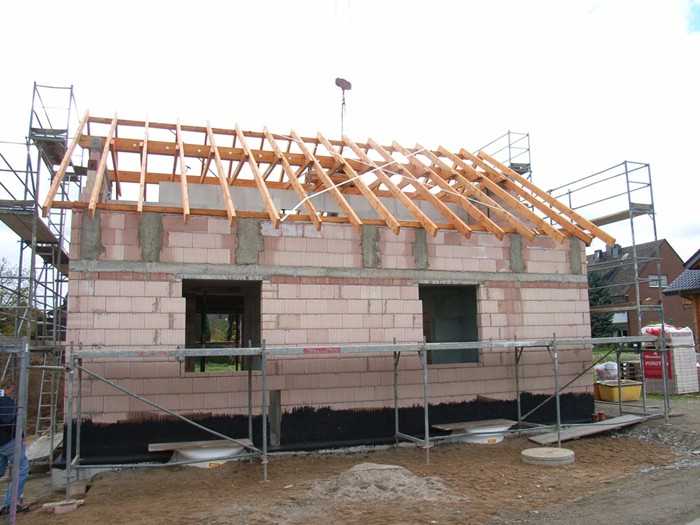

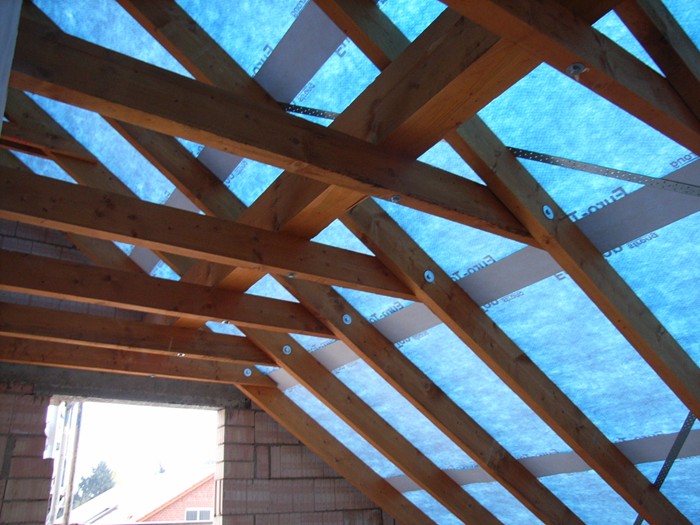

    Dachstuhl wird gerichtet, Innenwände werden gemauert. 19.10.2007

    Rohbau ist fertig.23.10.2007

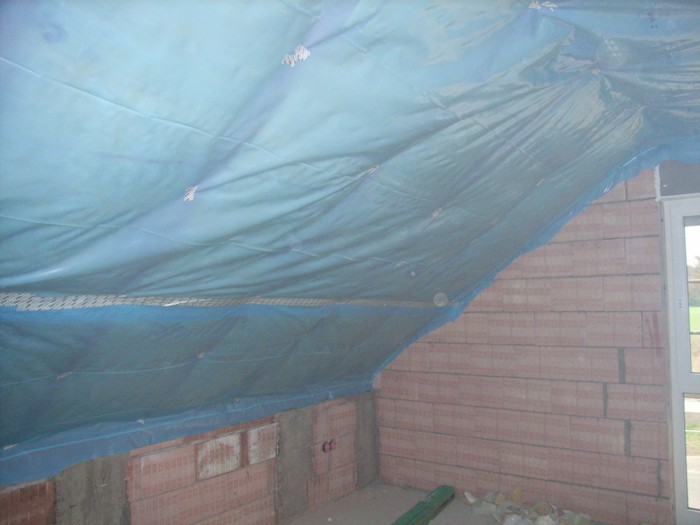

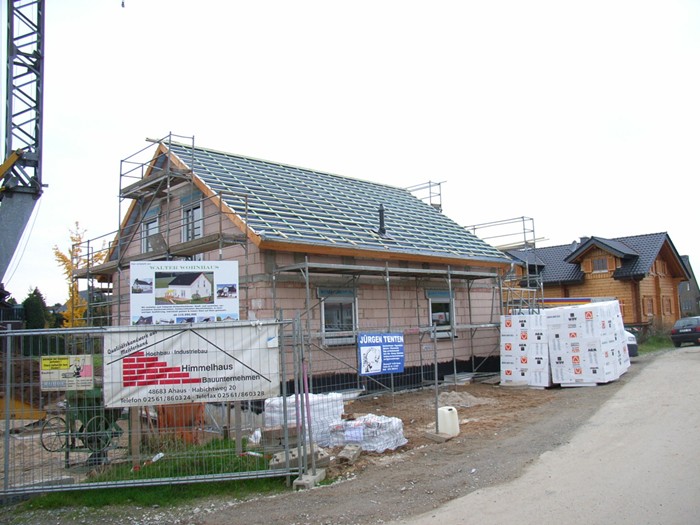

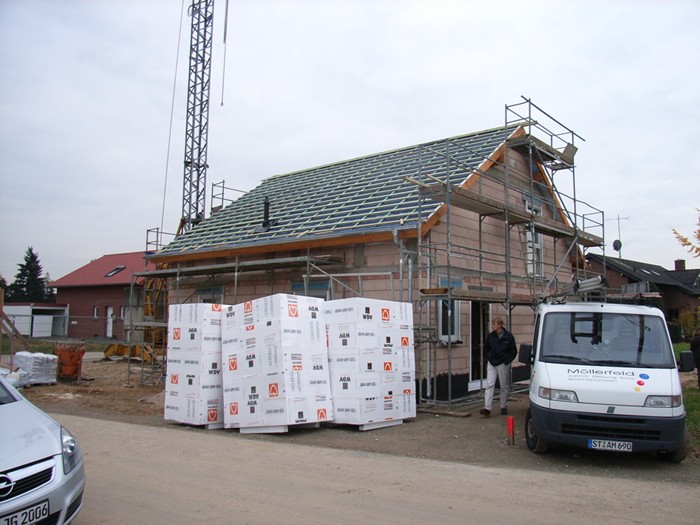

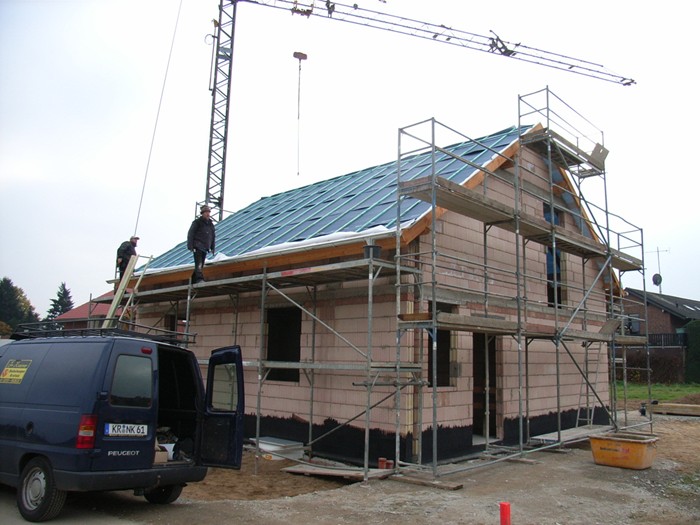

    Das Dach ist dicht.24.10.2007

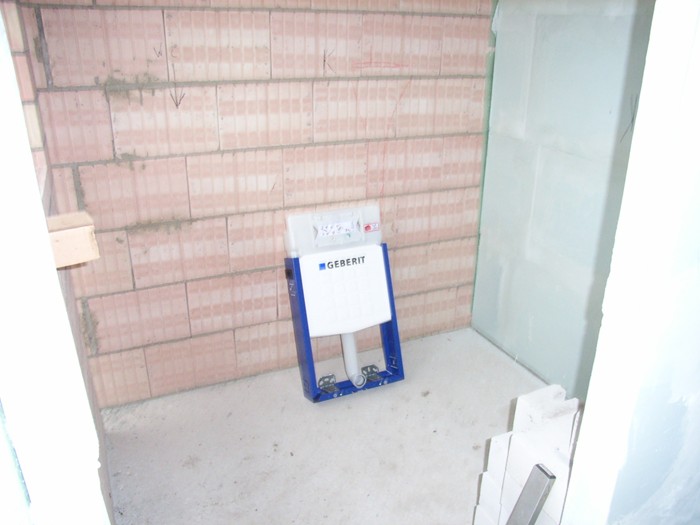

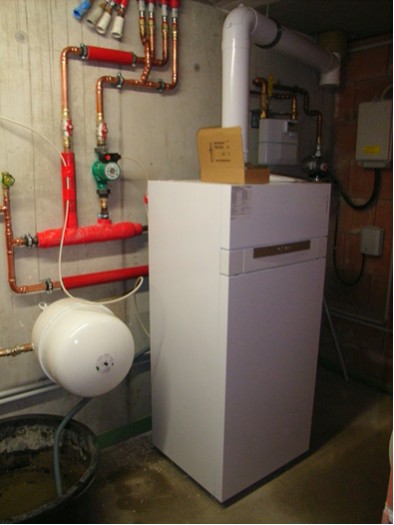

    Sanitärinstallationen beginnen. 29.10.2007

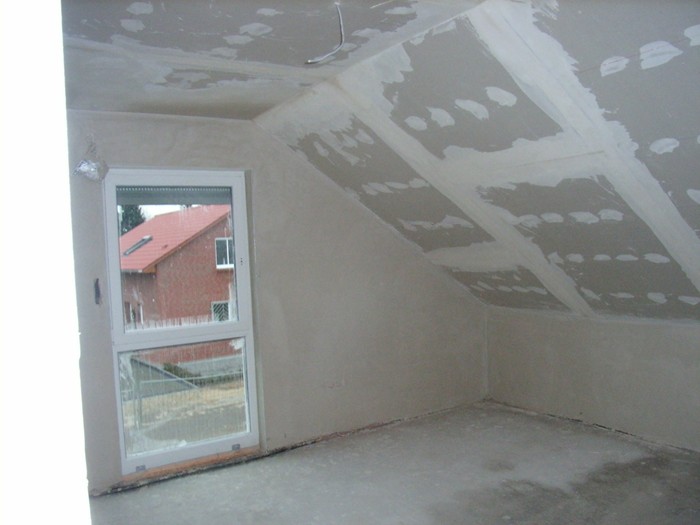

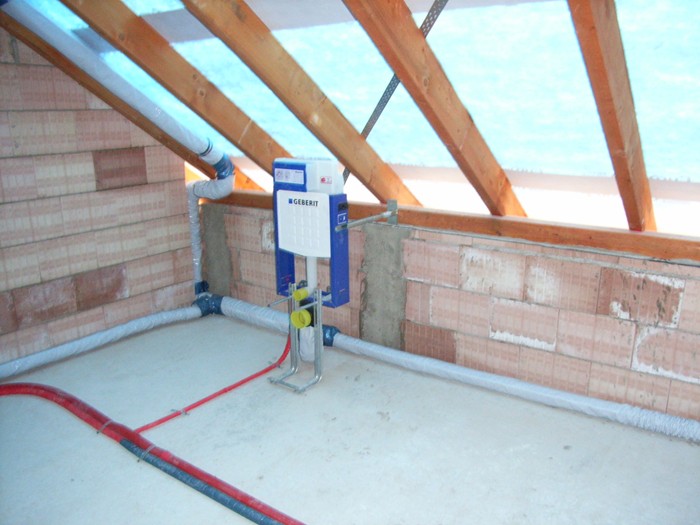

    Sanitär- und Heizungsrohinstallation ist fertig, Fenster wurden eingebaut. 30.10.2007

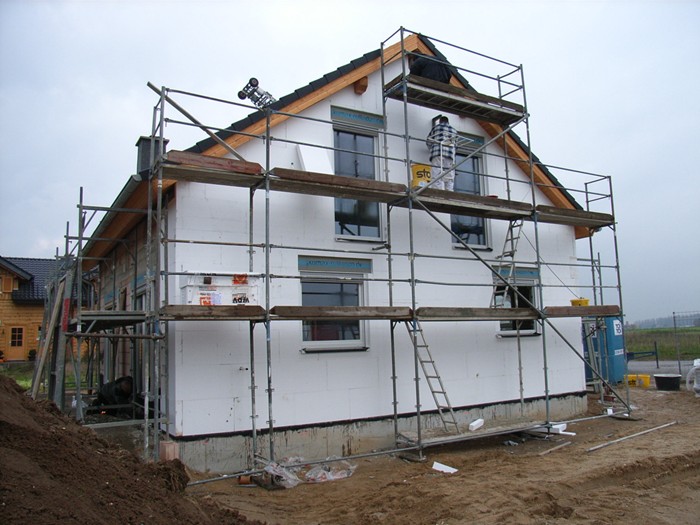

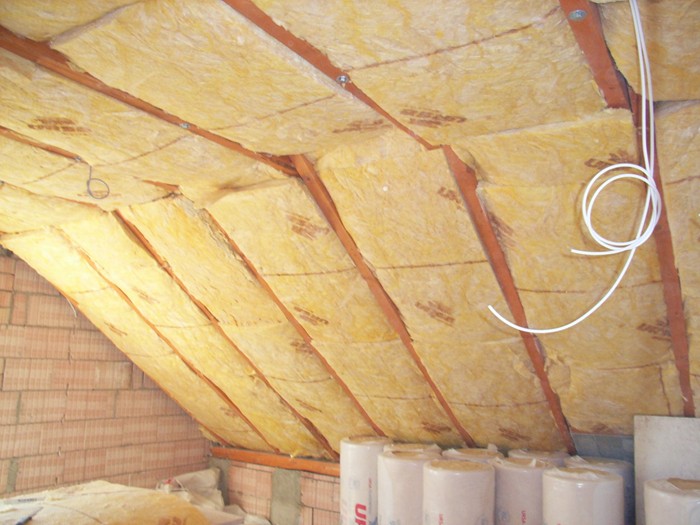

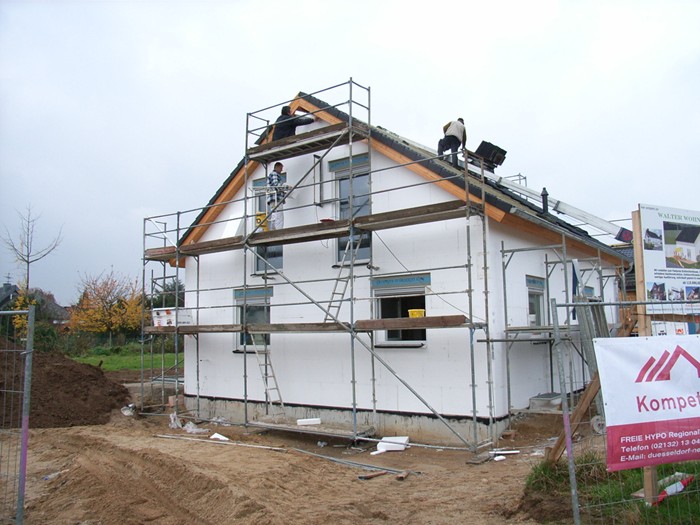

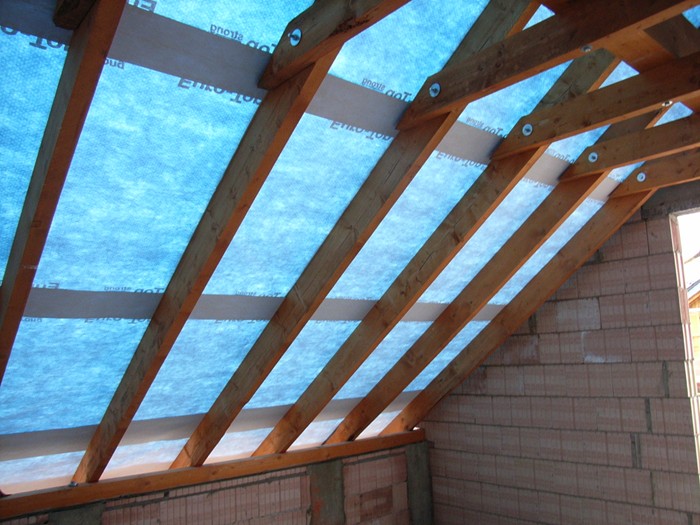

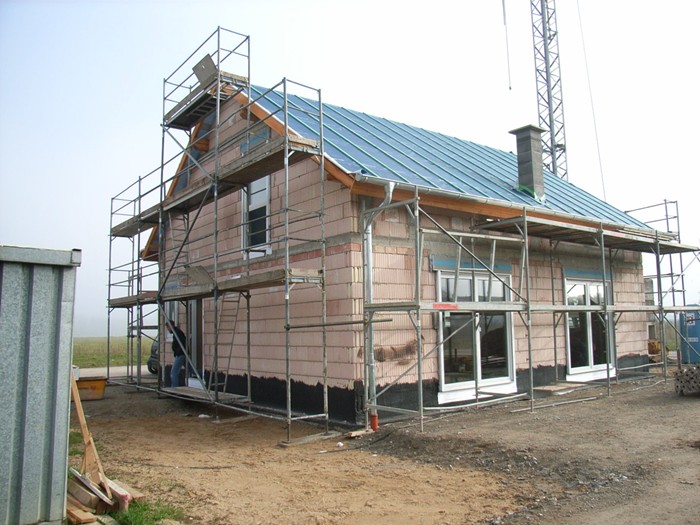

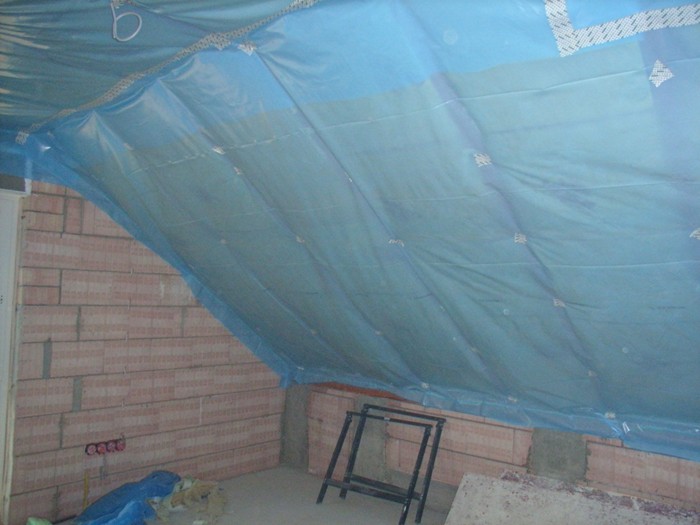

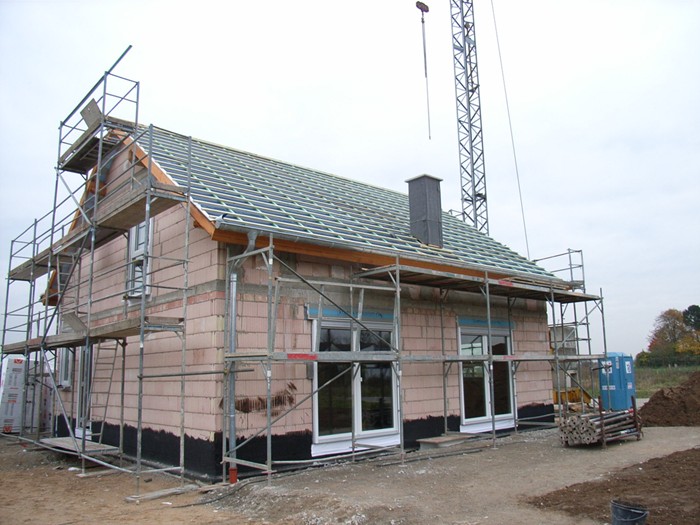

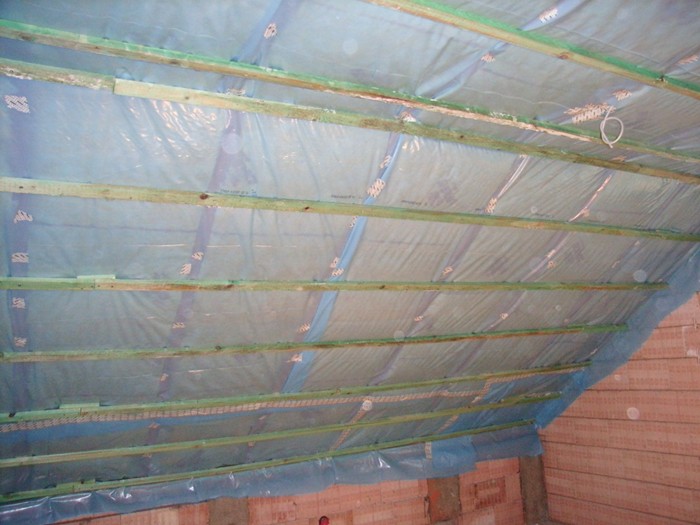

    Dach für die Dachpfannen gelattet, Wärmedämmverbundsystem (Außenputz) begonnen. 05.11.2007

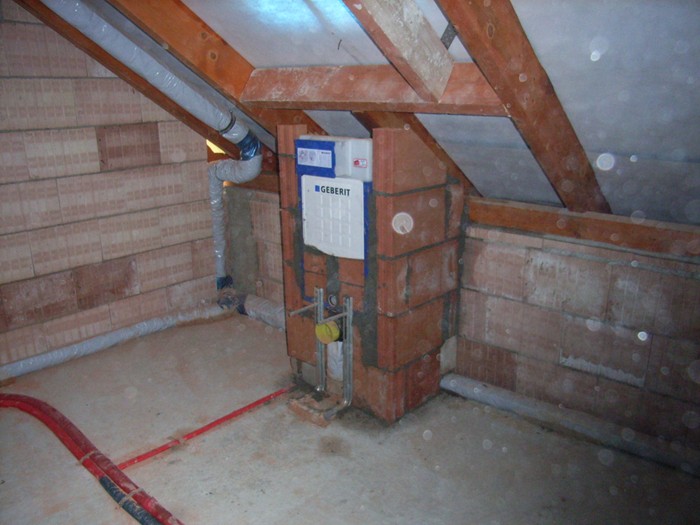

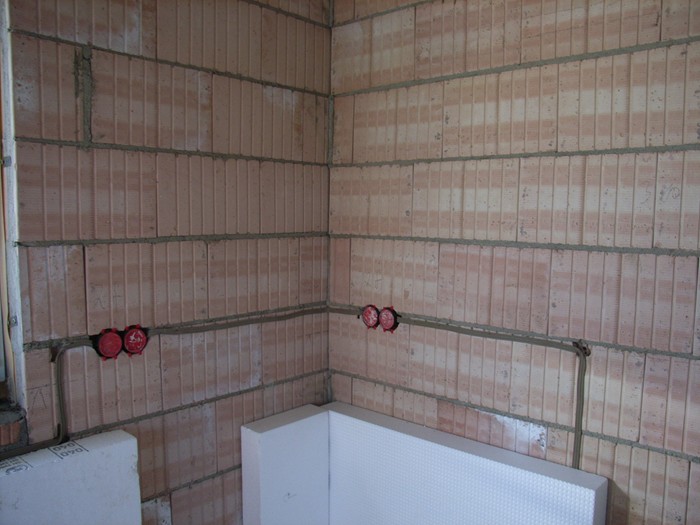

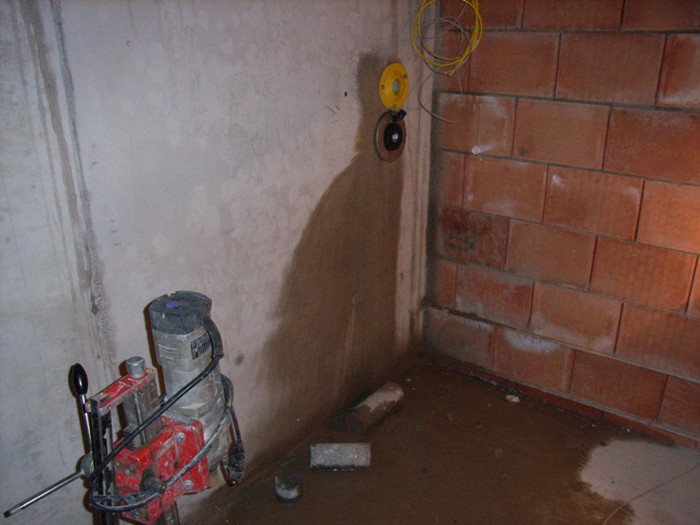

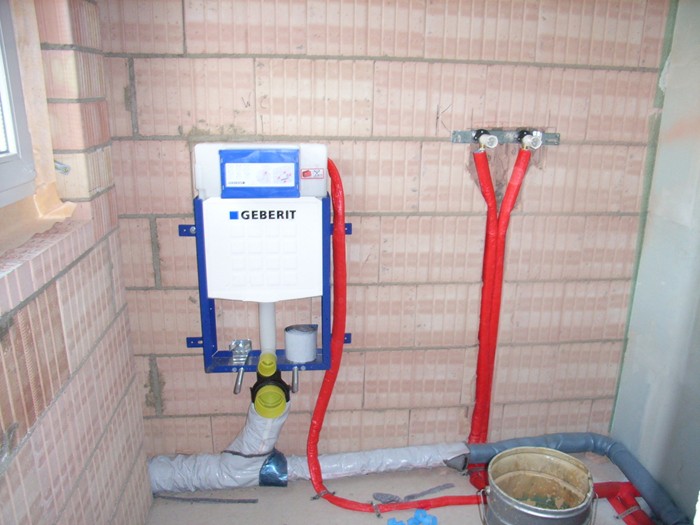

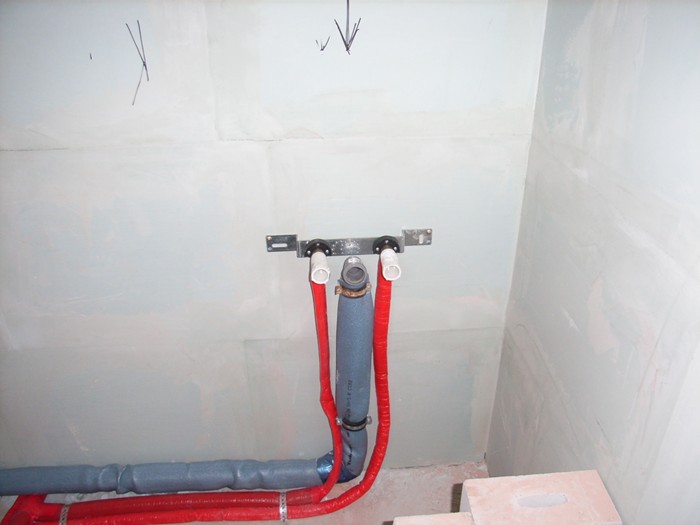

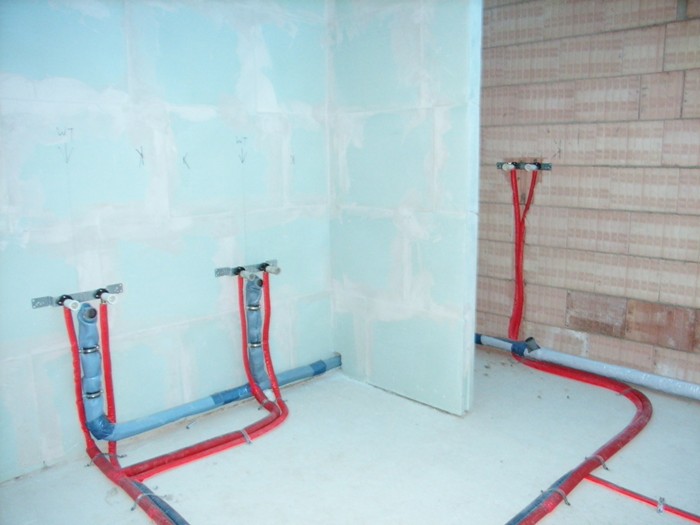

    Abmauerungen Sanitärinstallationen 07.11.2007

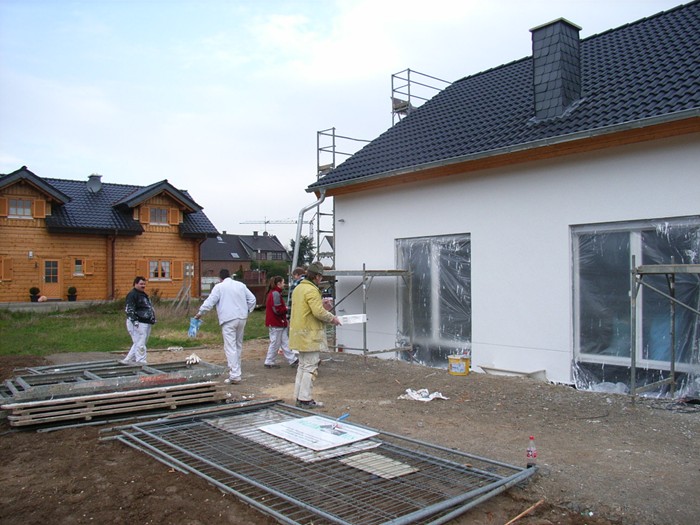

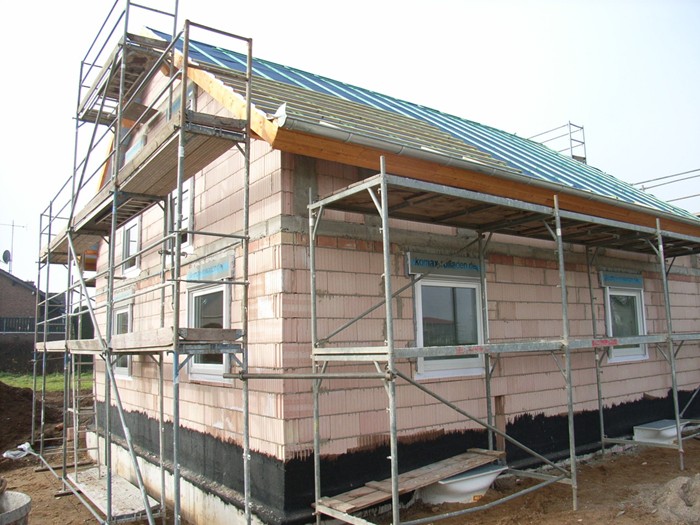

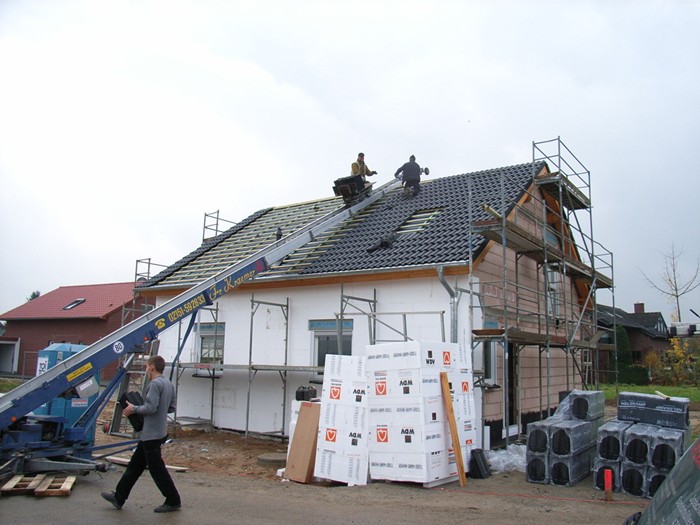

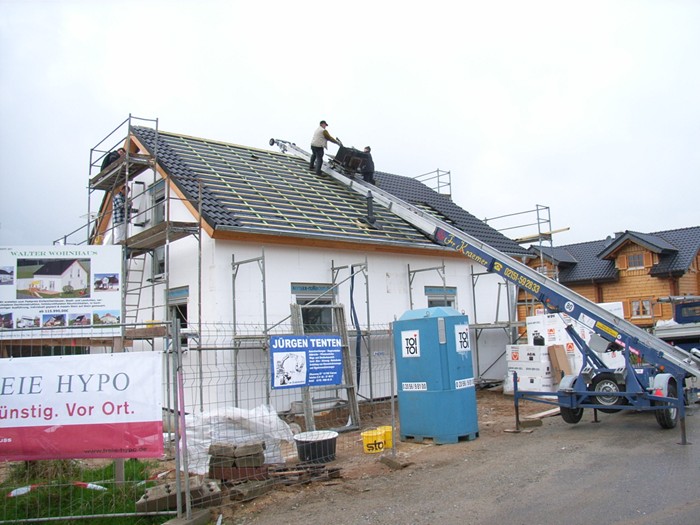

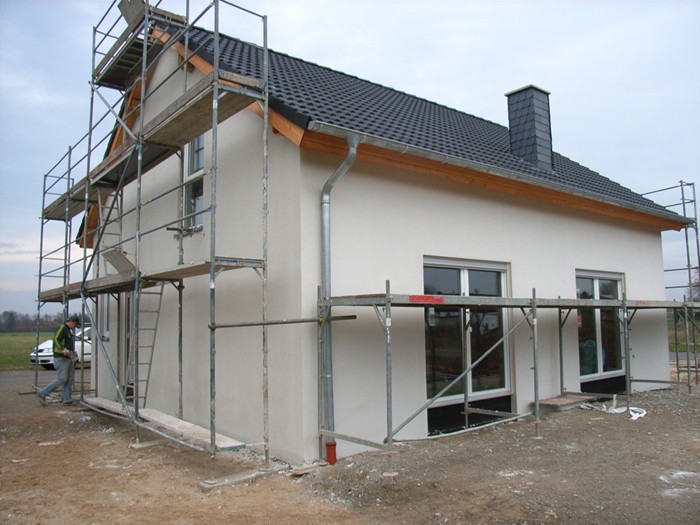

    Dachdeckung und Außenputz. 08.11.2007

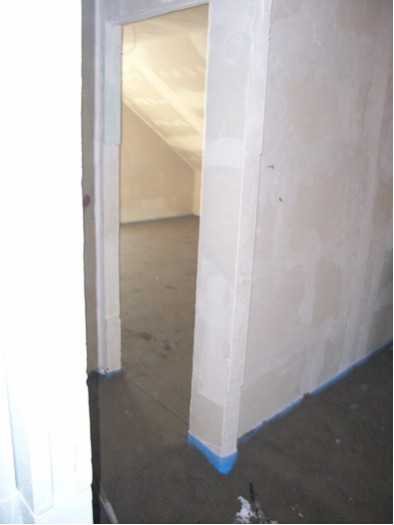

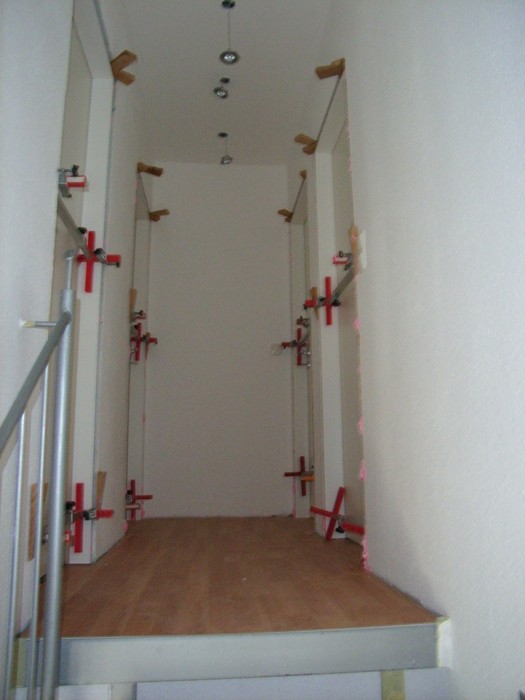

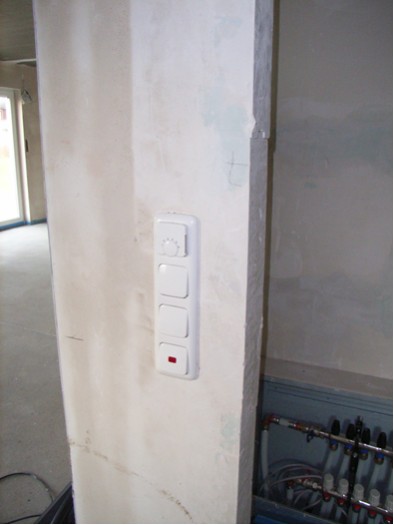

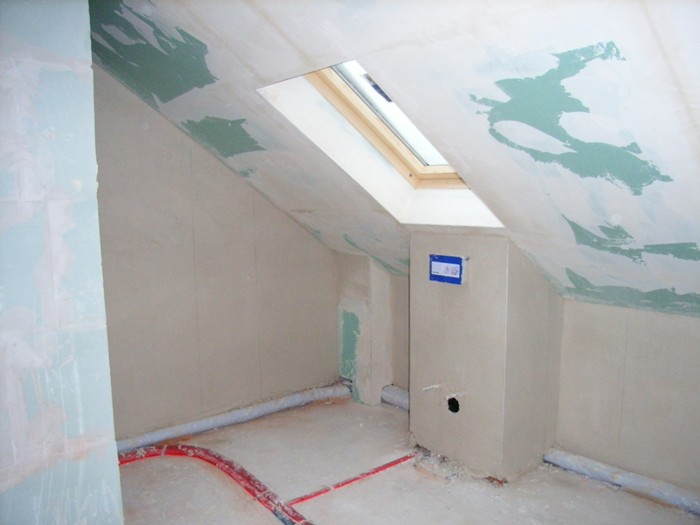

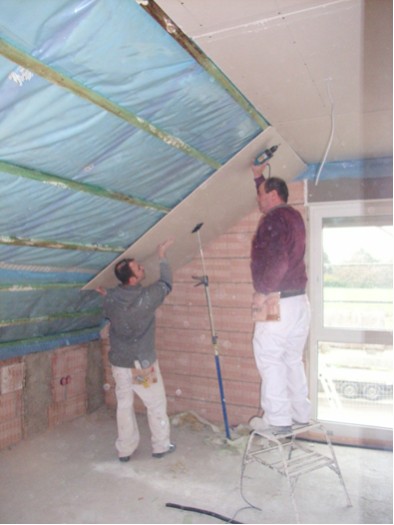

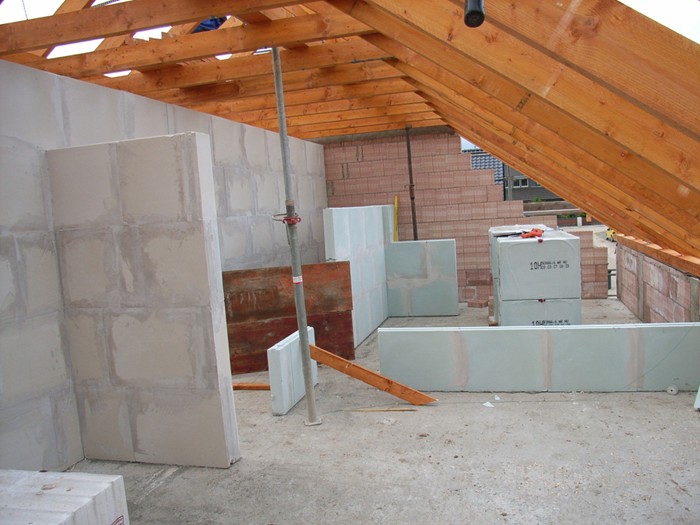

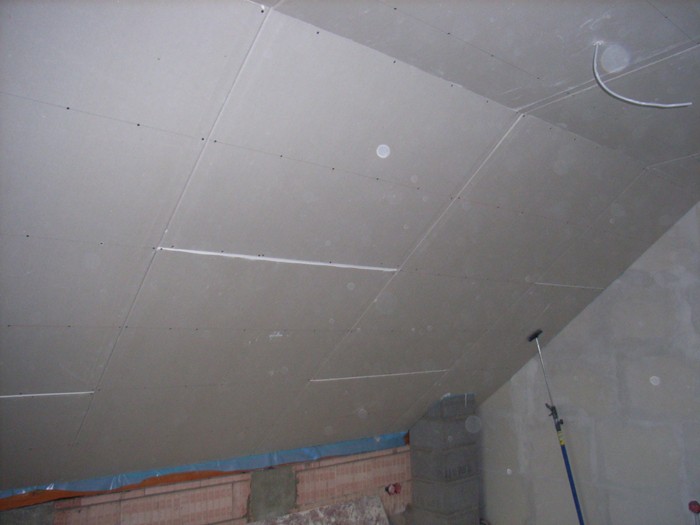

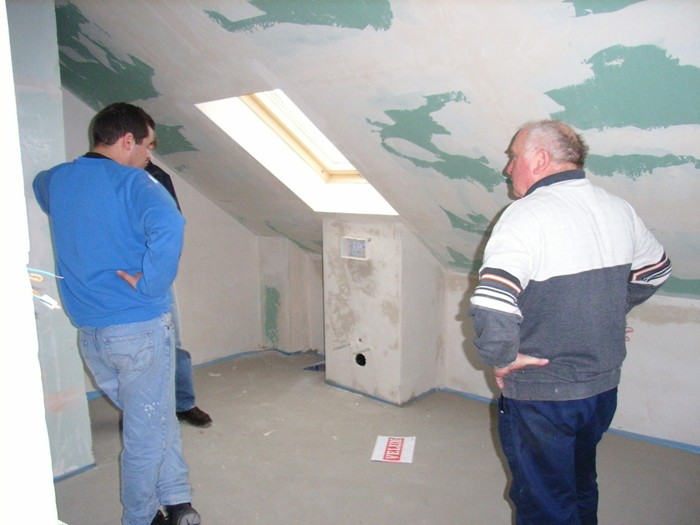

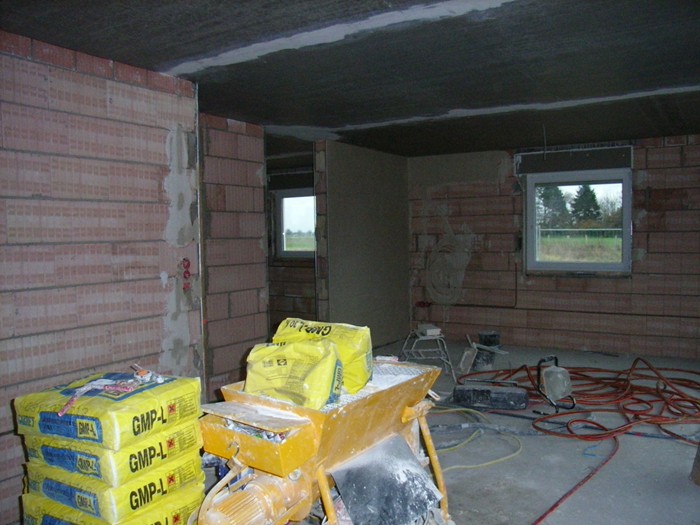

    Elektroinstallationen und Dachgeschoßausbau. 14.11.2007

    Außenputz und Dachgeschoßausbau. 19.11.2007

    Oberputz wird aufgebracht. 21.11.2007

            eine Pause gehört dazu

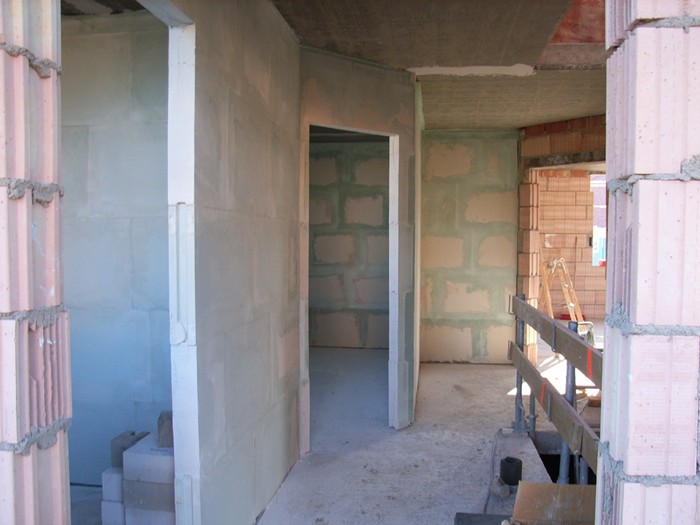

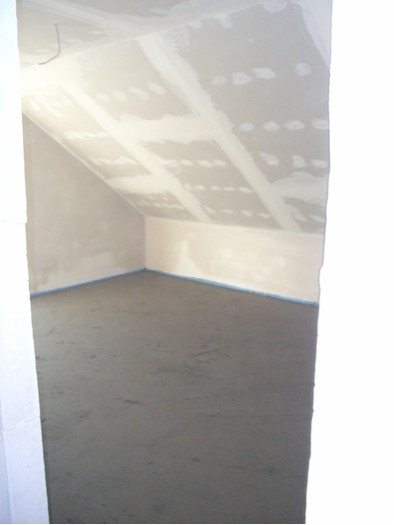

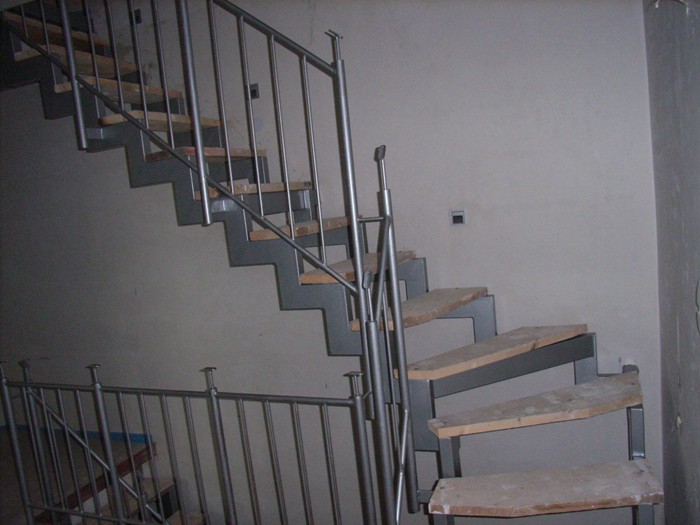

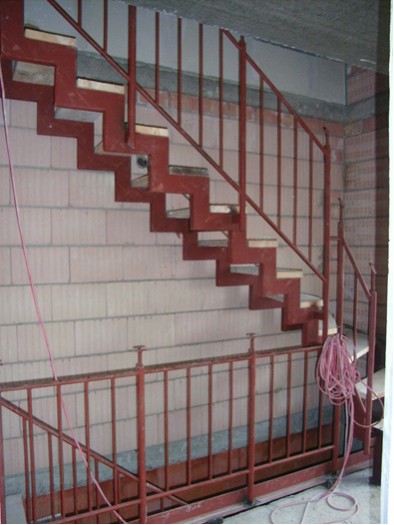

    Weiterer Dachgeschoßausbau und Innentreppe. 21.11.2007

    Außenputz ist fertig, Innenputzarbeiten gehen voran. 05.12.2007

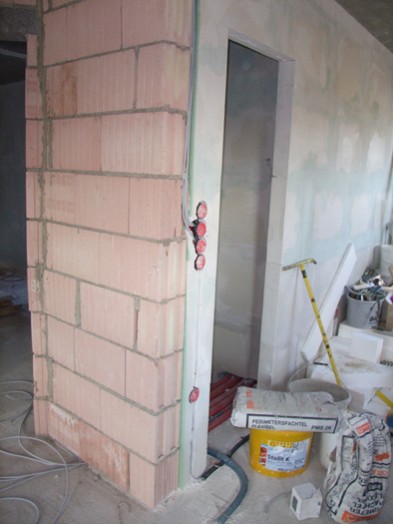

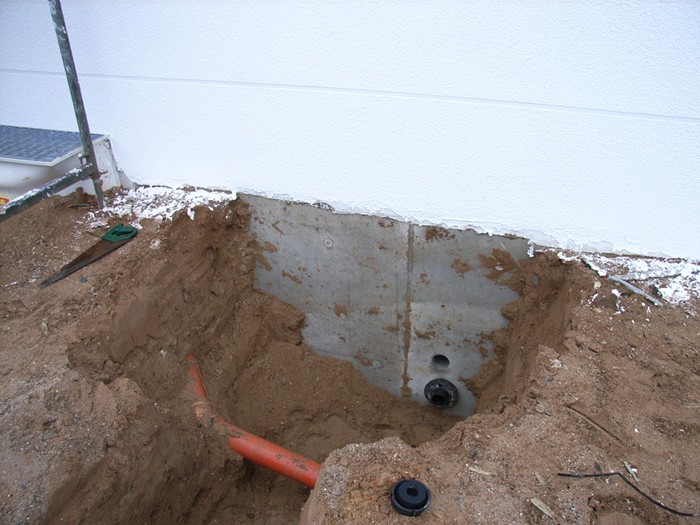

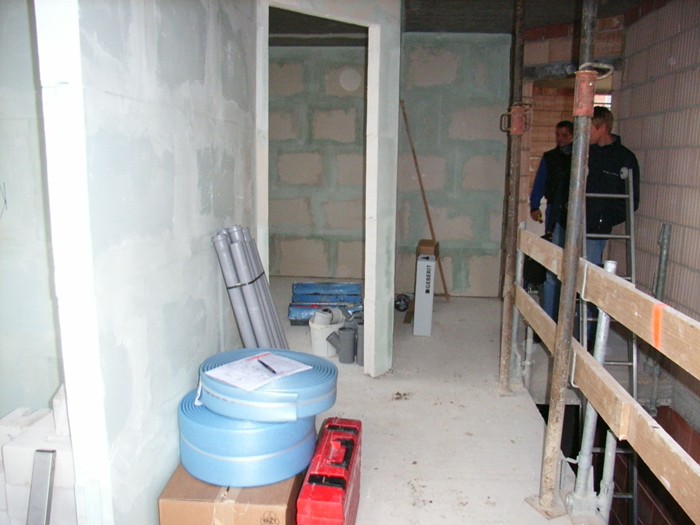

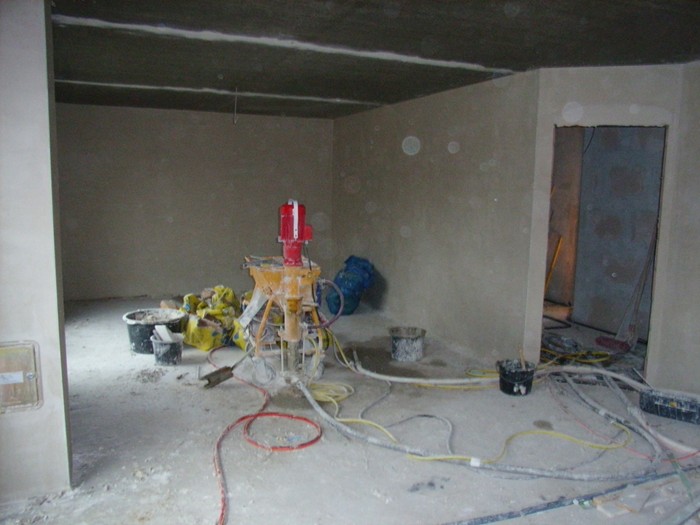

    Hausanschlüsse werden verlegt, Innenputz Erdgeschoss. 10.12.2007

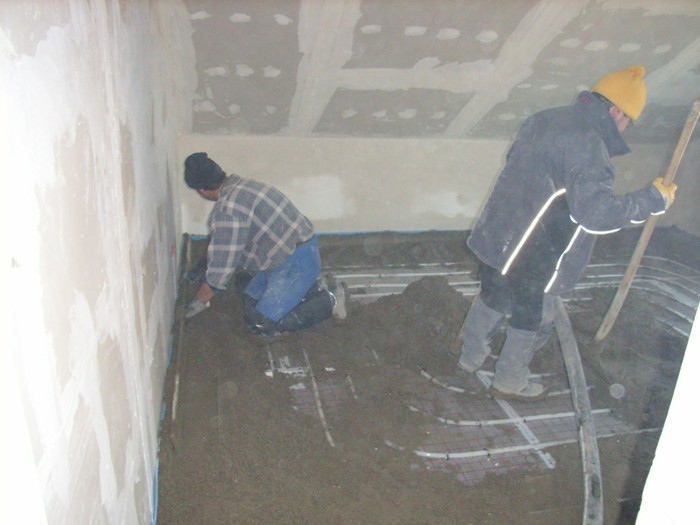

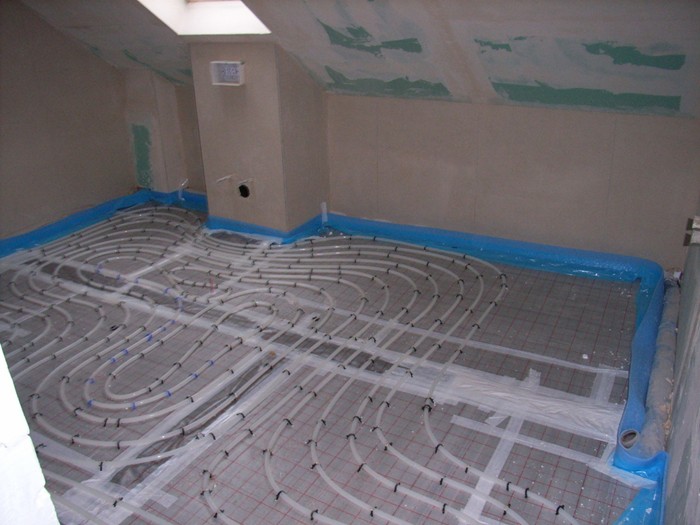

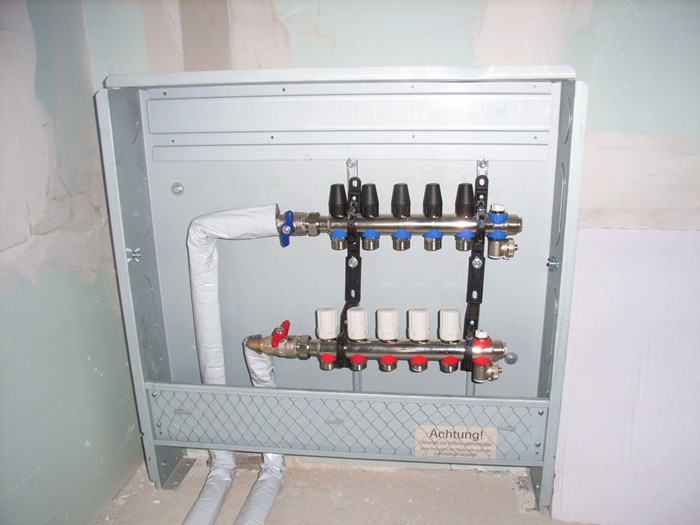

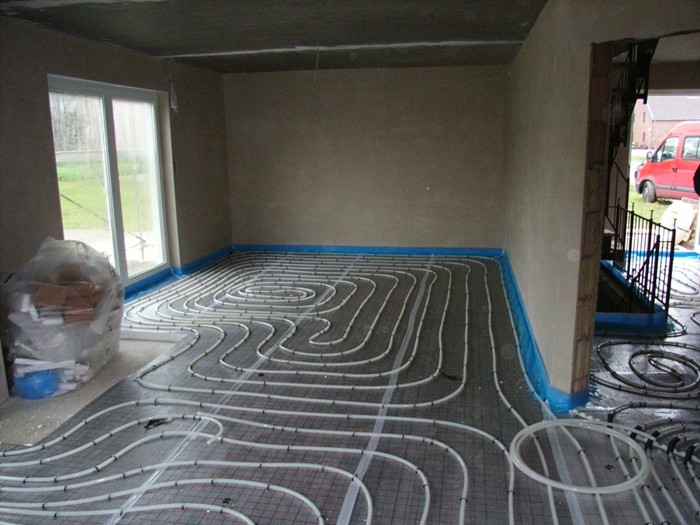

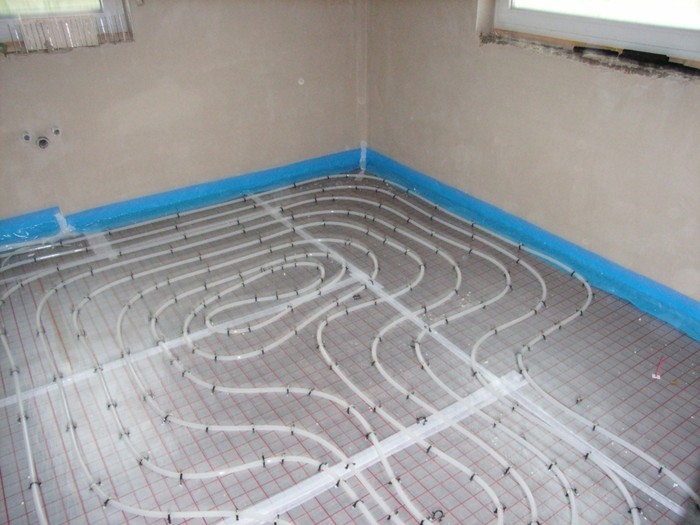

    Fußbodenheizung wird verlegt. 12.12.2007

    Estrich wird noch vor Weihnachten gelegt. 18.12.2007

    Wir freuen uns auf die Feiertage und möchten uns bei unseren

    Vertragspartnern für die angenehme Zusammenarbeit bedanken.

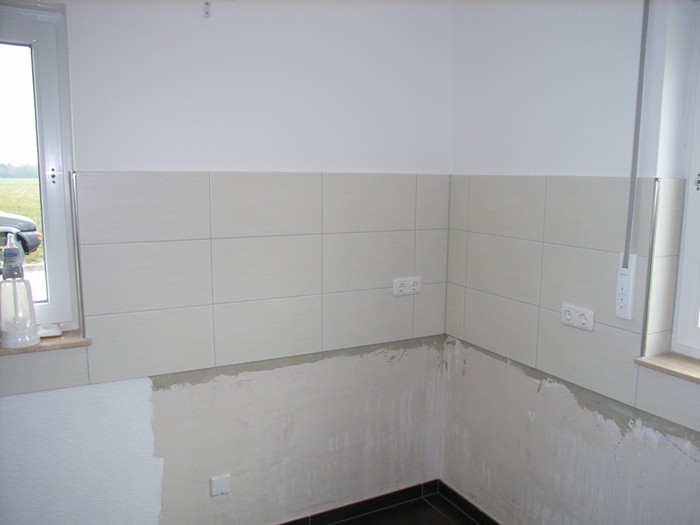

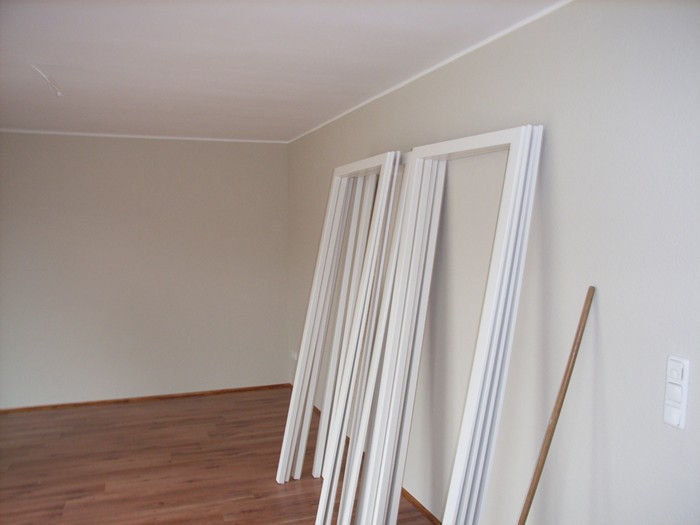

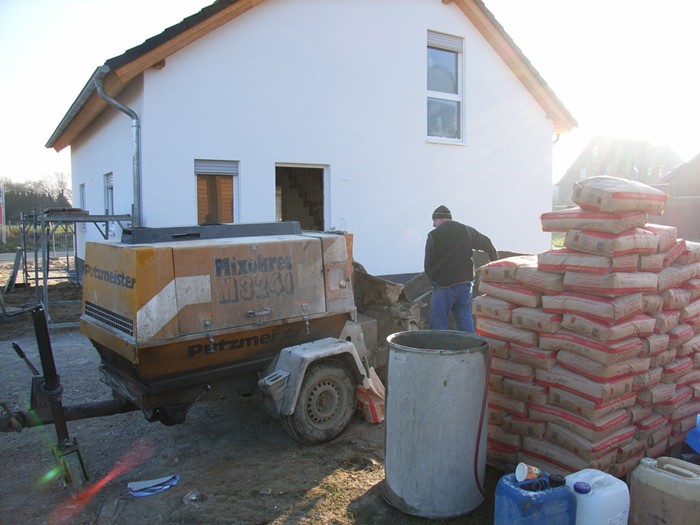

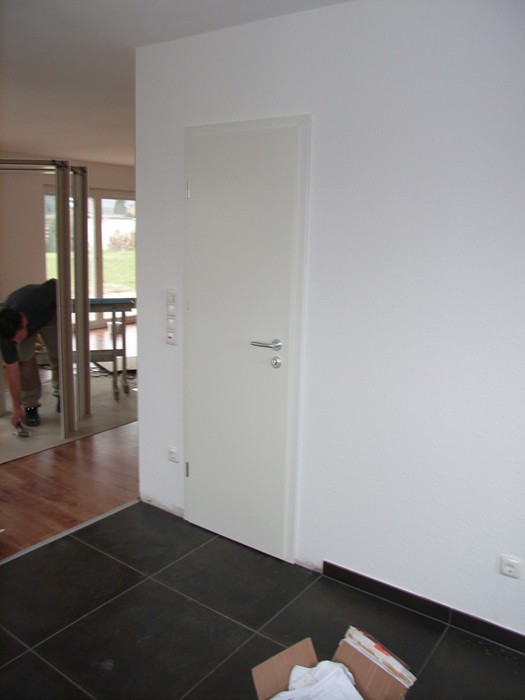

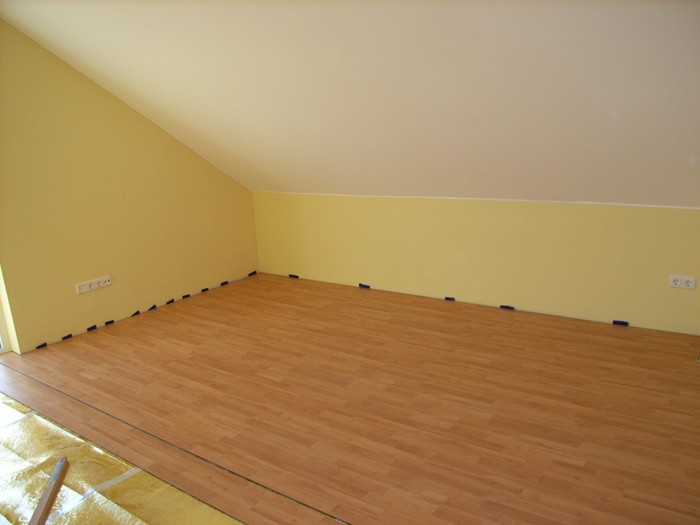

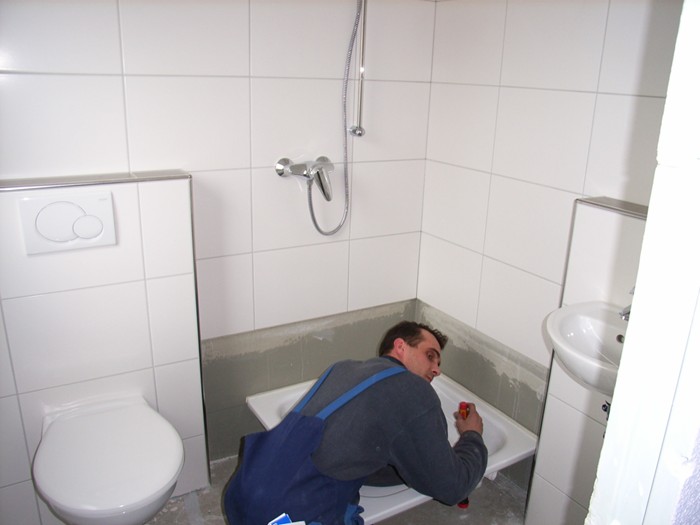

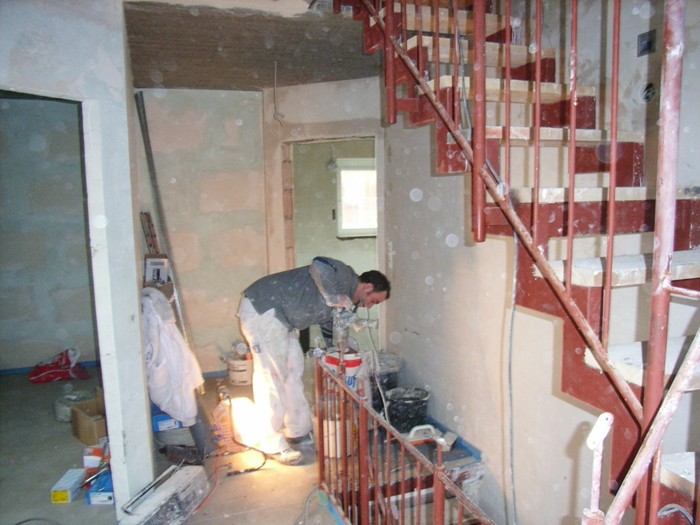

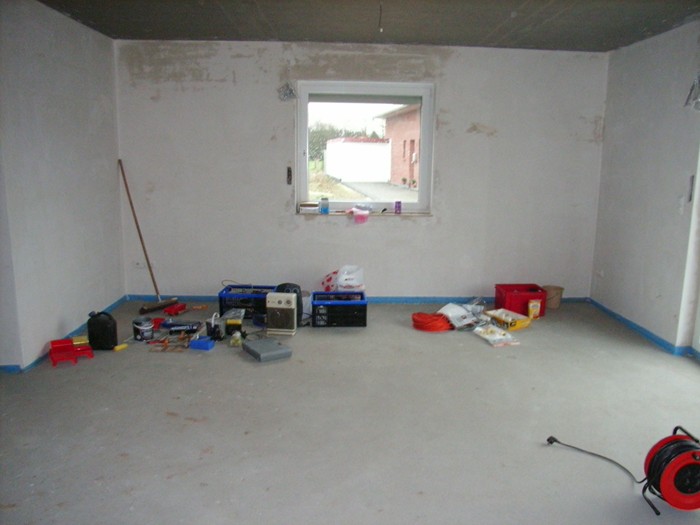

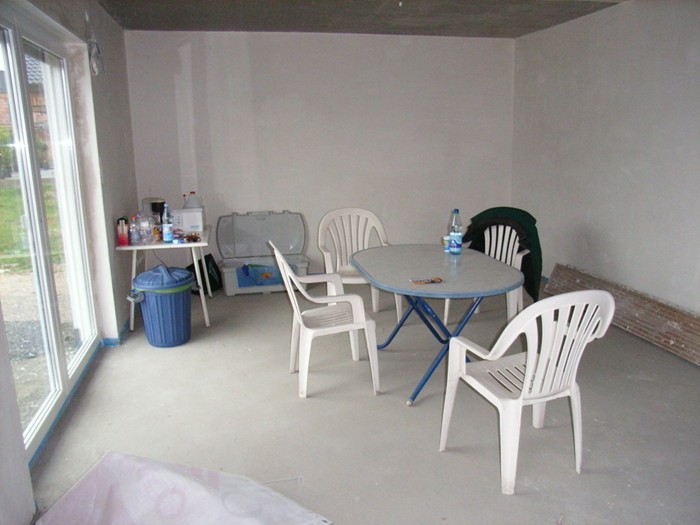

    Nachputz und Feininstallationen. 17.01.2008

    Der Bauherr ist vorerst mit seinen Eigenleistungen beschäftigt.

    Die Eigenleistungen schreiten voran. 04.03.2008

    Es geht der Fertigstellung entgegen. 27.03.2008

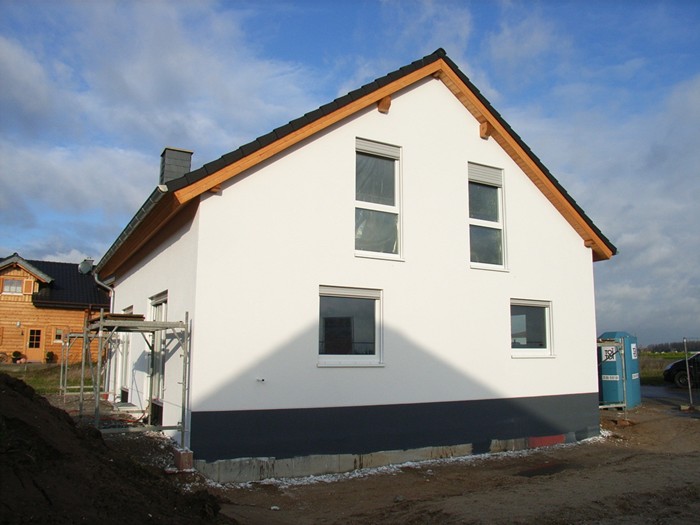

    Das Haus ist bezugsfertig, Abnahme erfolgt. 16.04.2008

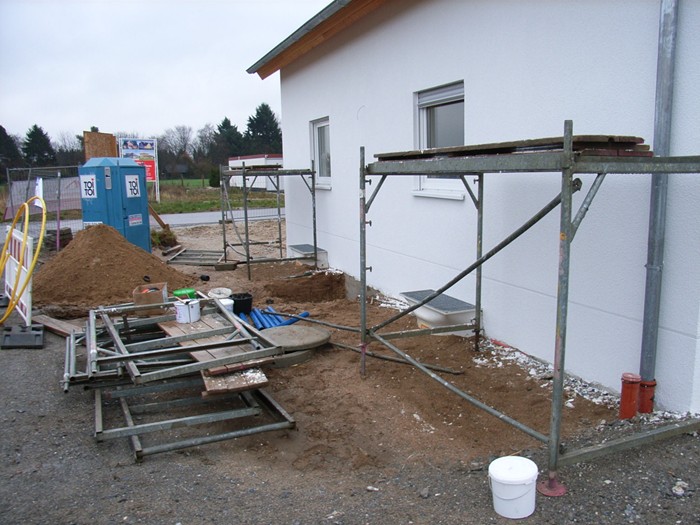

    Fensterkurbel und Abdeckkappen geliefert. 02.05.2008
