Haus Jüchen:

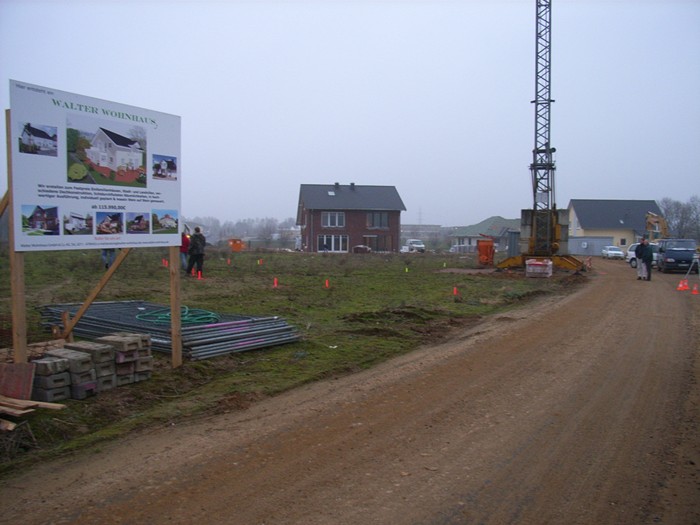

        Das Bauschild steht schon.

        Der Bauantrag wurde gestellt. 05.12.2007

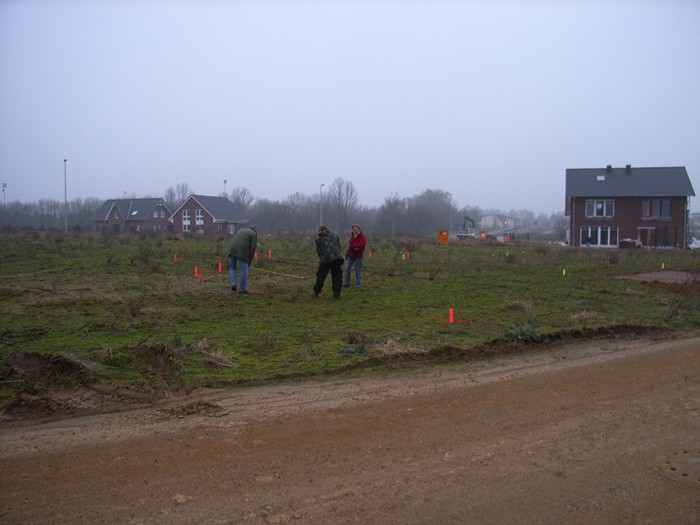

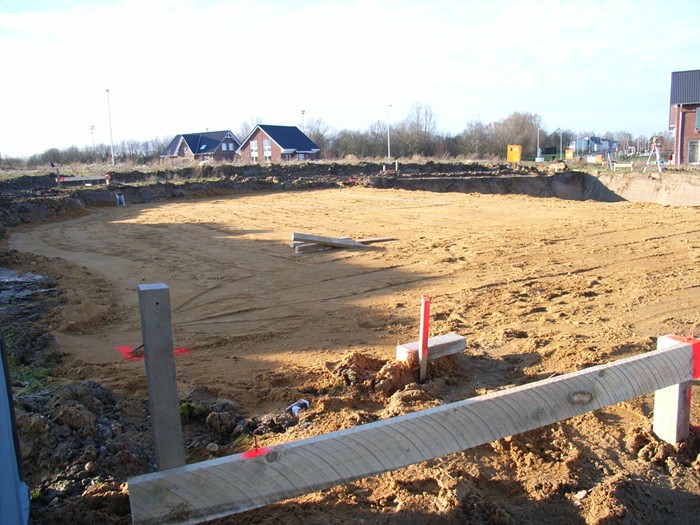

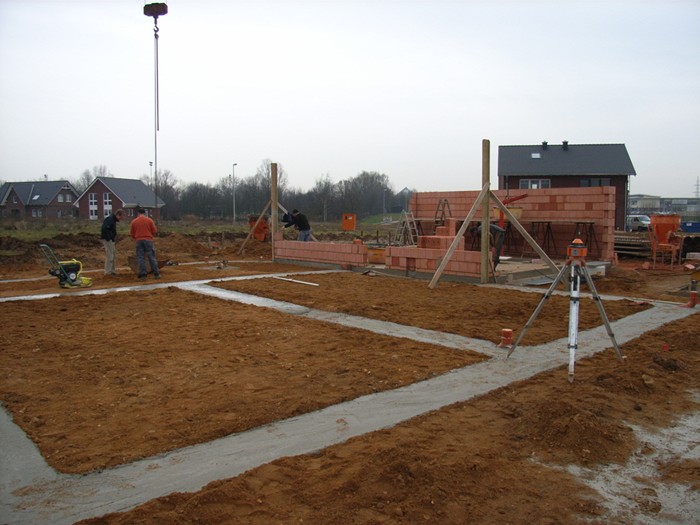

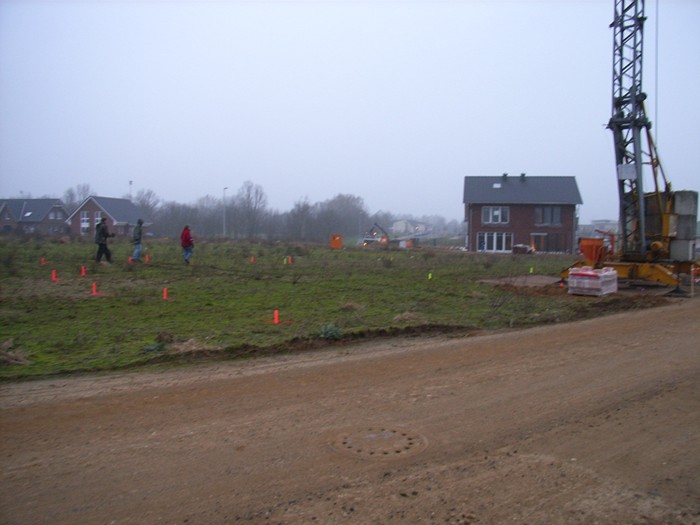

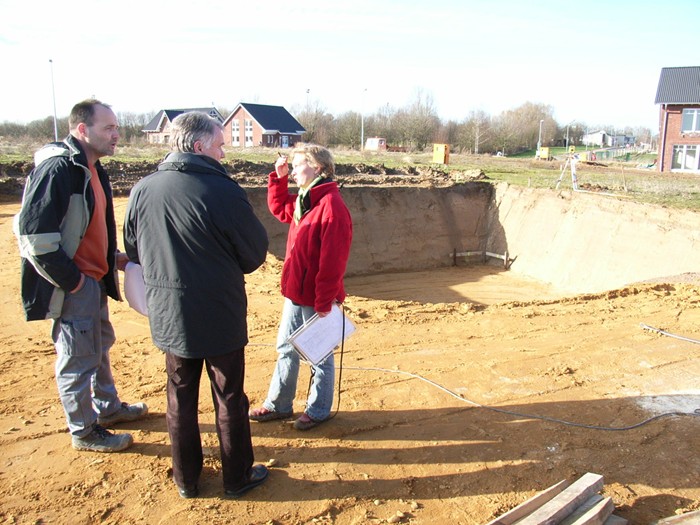

        Die Grobabsteckung für die Ausschachtung wurde vorgenommen. 30.01.2008

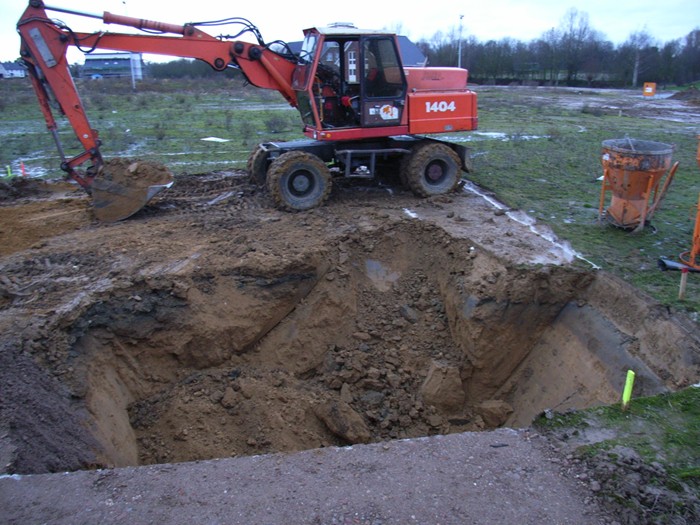

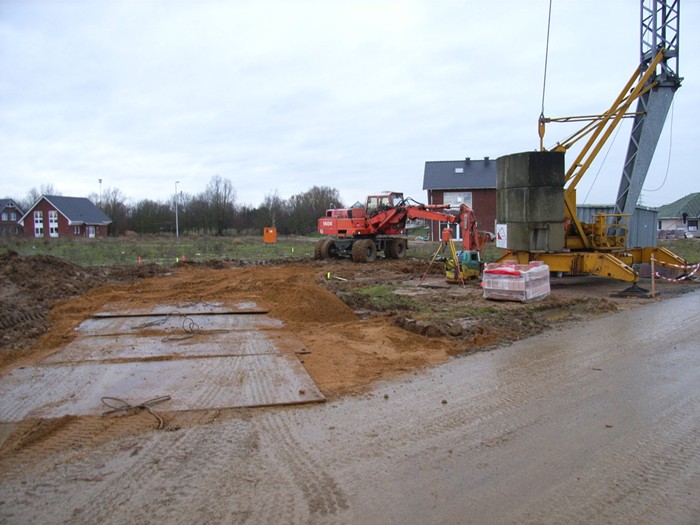

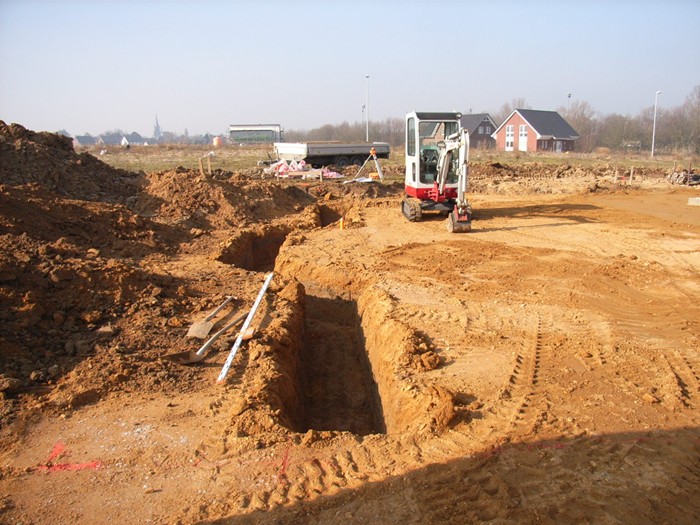

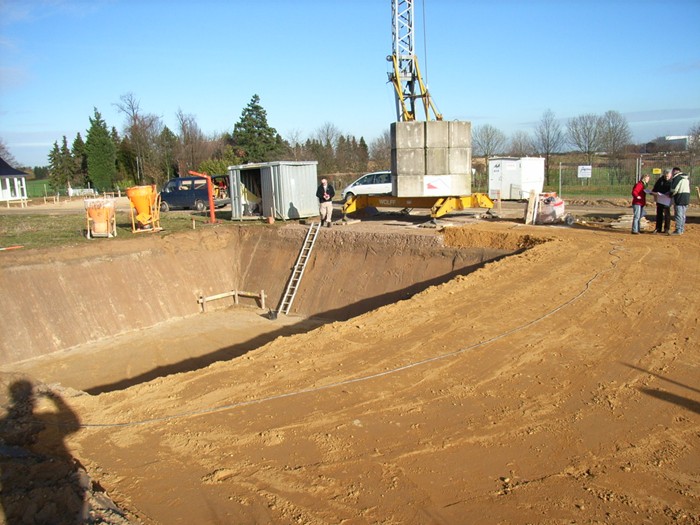

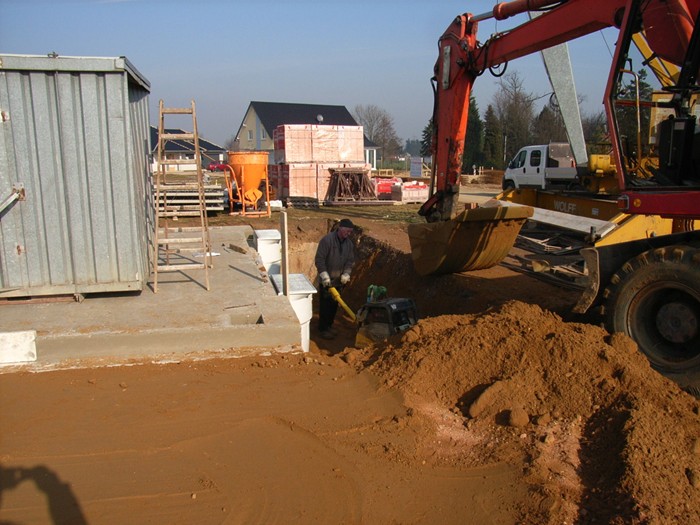

        Ausschachtung begonnen. 05.02.2008

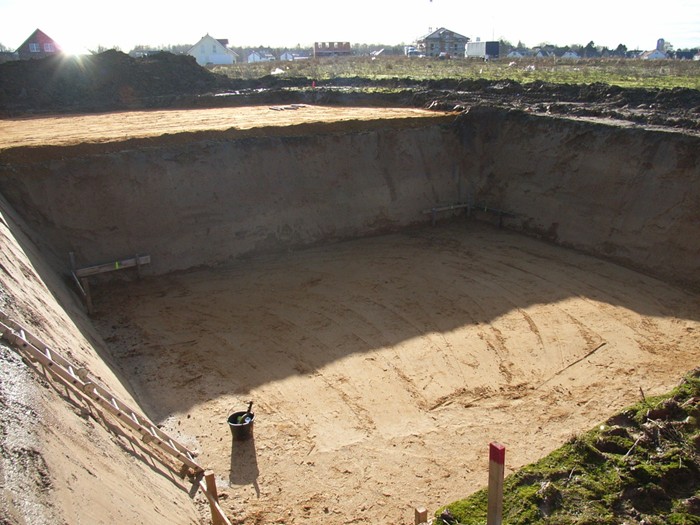

        Ausschachtung fertig gestellt, Feineinmessung des Gebäudes erfolgt. 07.02.2008

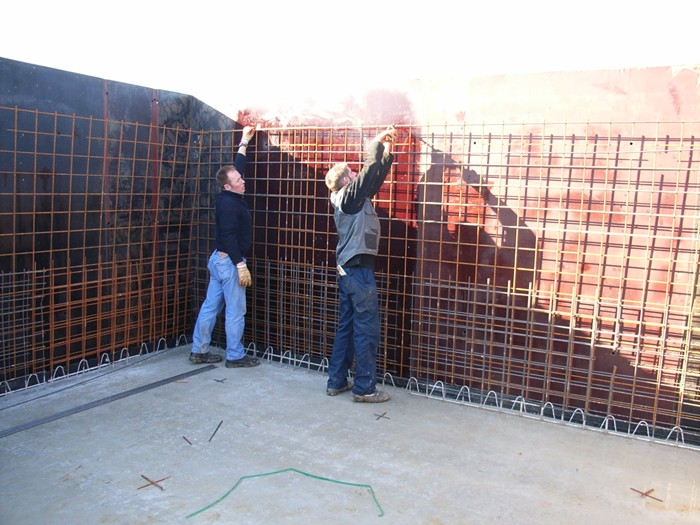

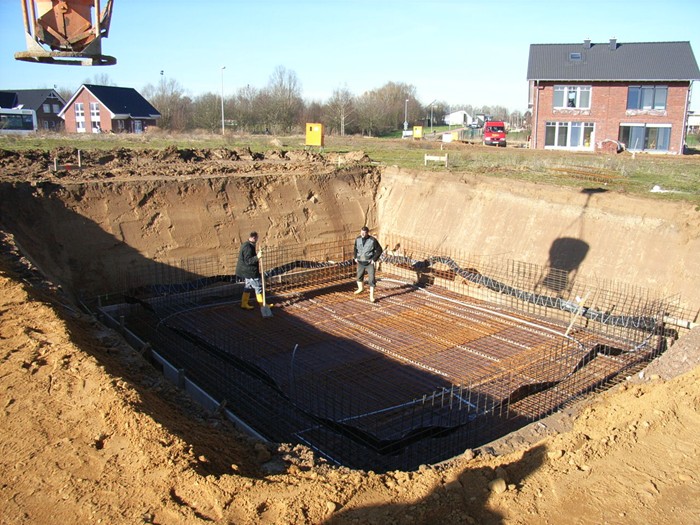

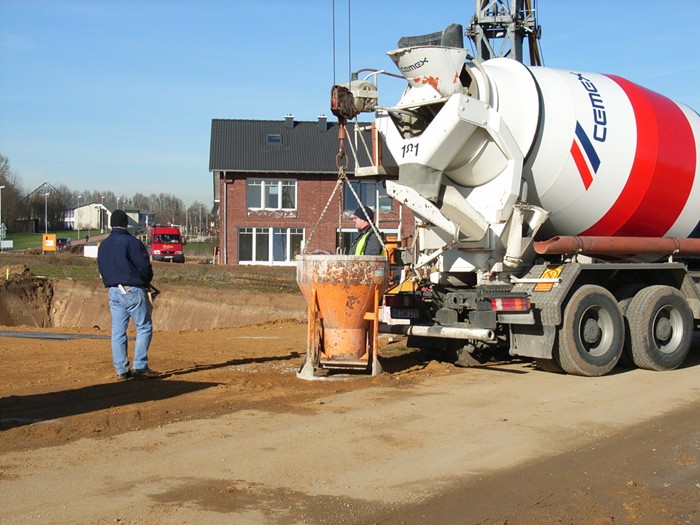

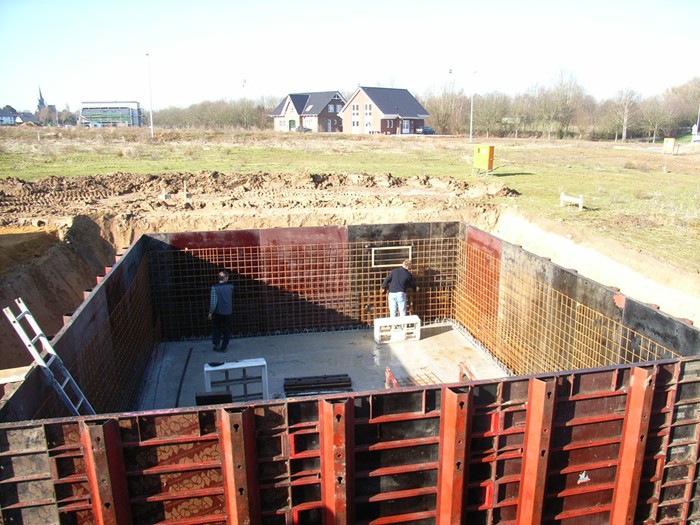

        Kellersohle wird betoniert. 08.02.2008

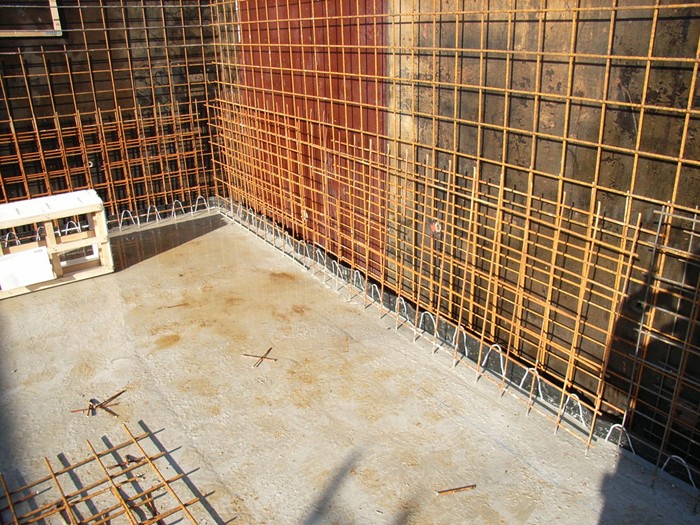

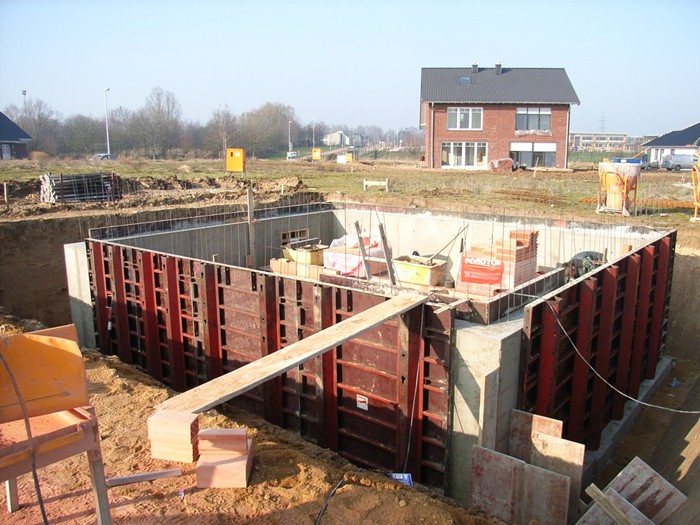

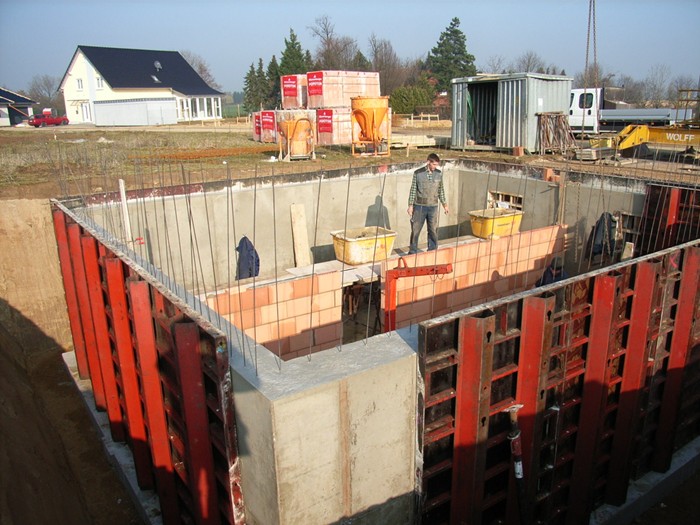

        Kellerwände werden eingeschalt und Bewehrung verlegt. 11.02.2008

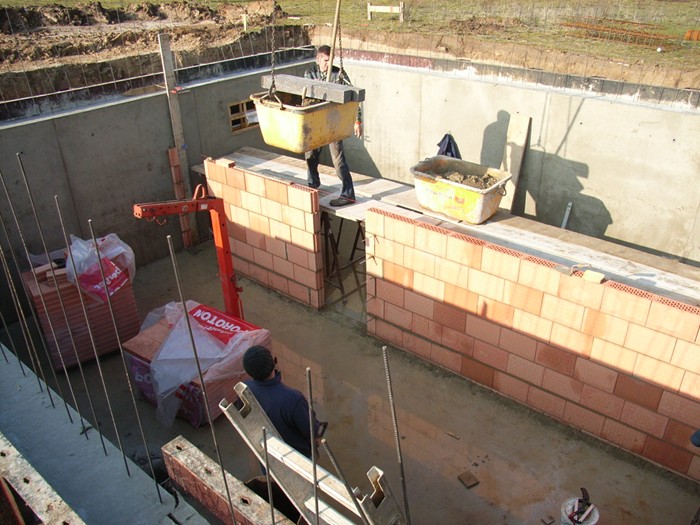

        Kellerwände betoniert, Innenwände werden gemauert. 13.02.2008

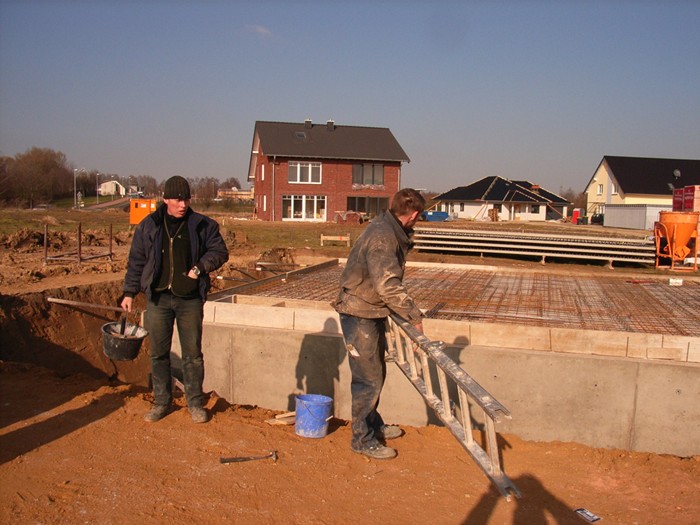

        Kellerdecke eingeschalt. 15.02.2008

        Kellerdecke betoniert, Verfüllung der Arbeitsräume
        und Fundamentaushub. 18.02.2008

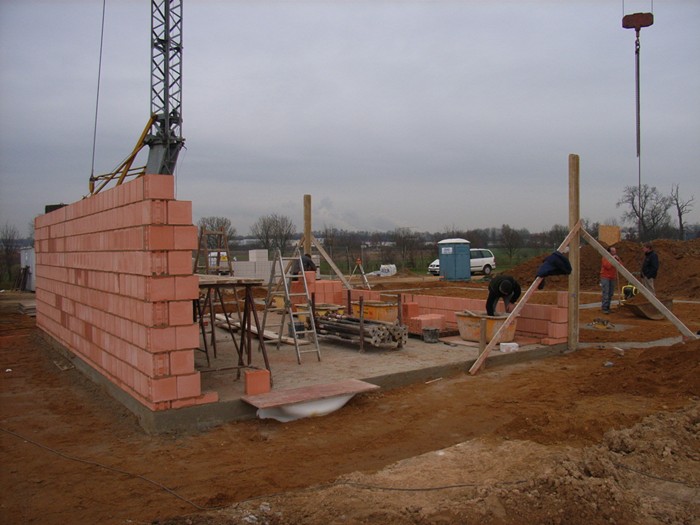

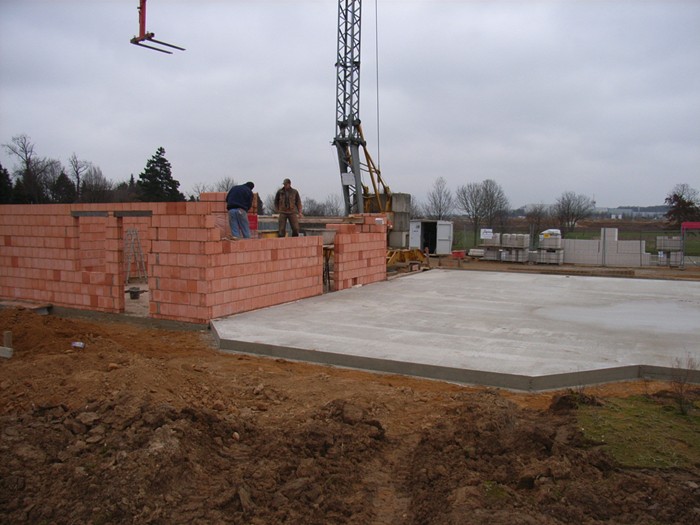

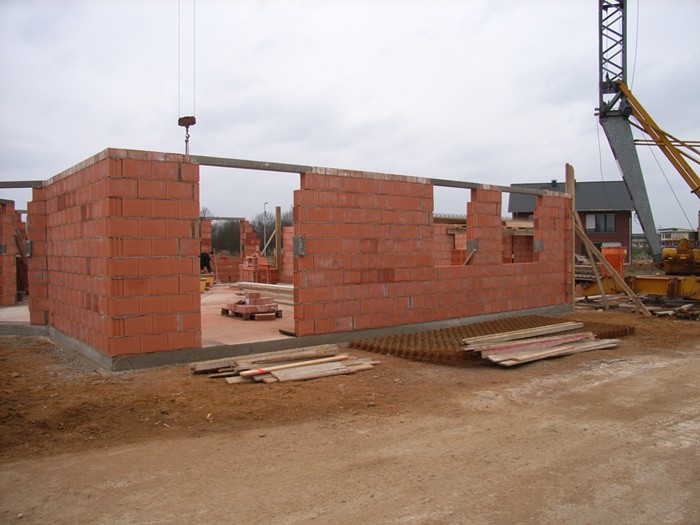

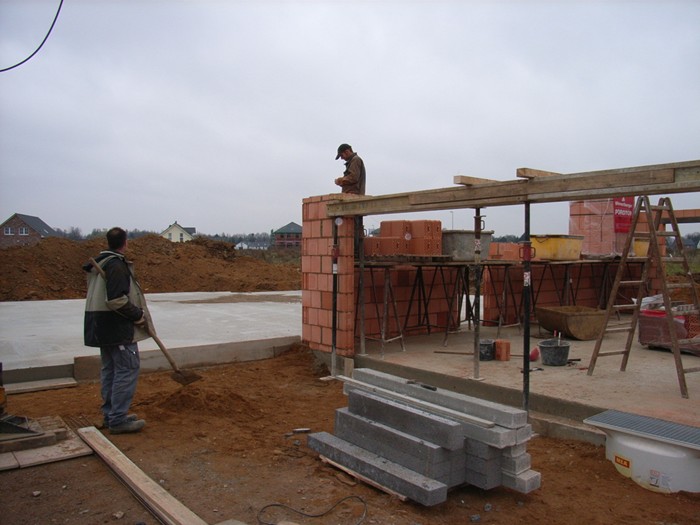

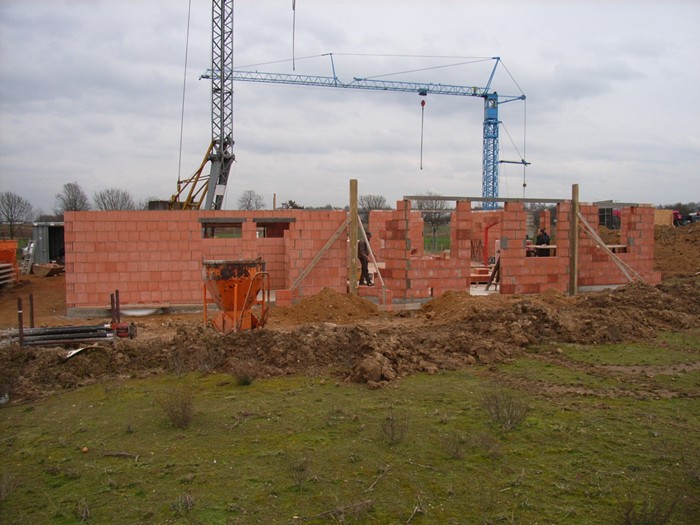

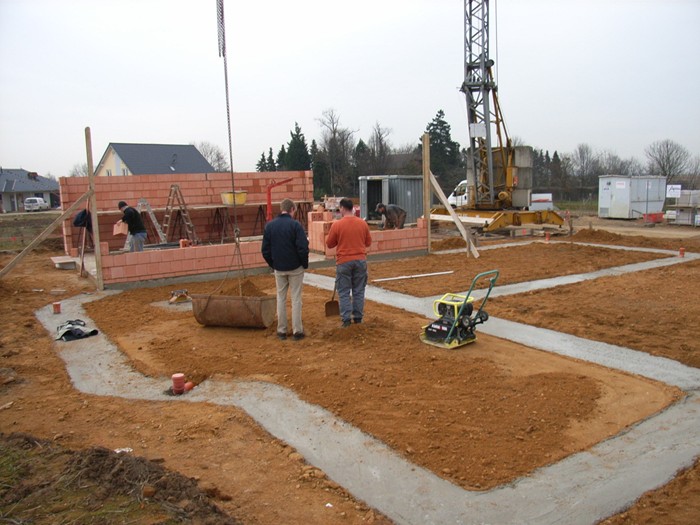

        Fundamente Haupthaus fertig gestellt, Garagenmauerwerk begonnen. 20.02.2008

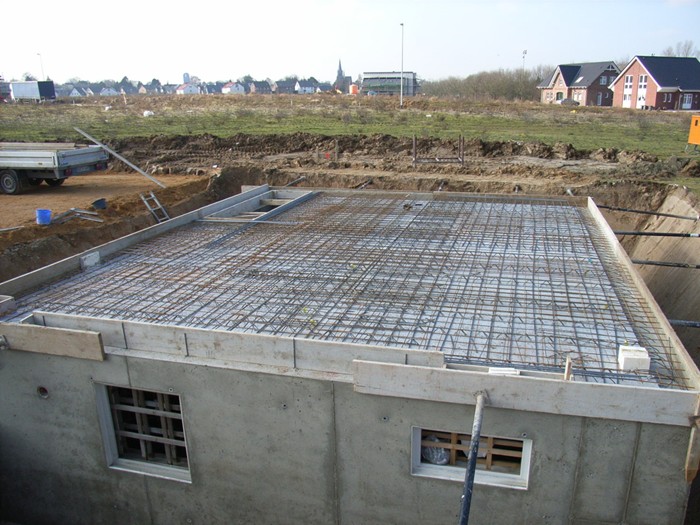

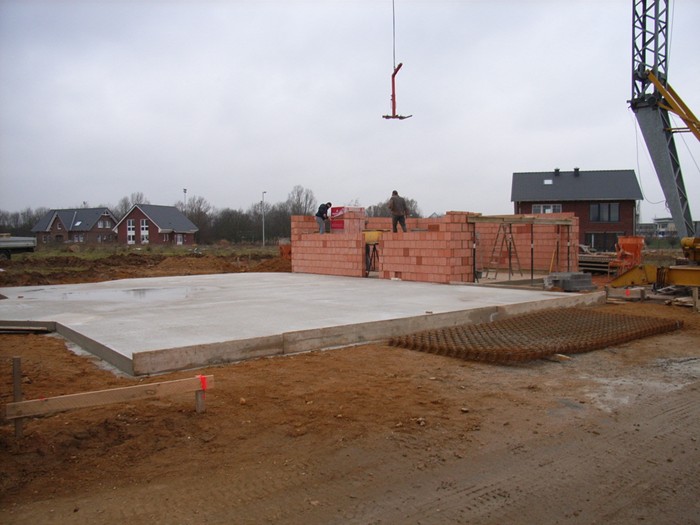

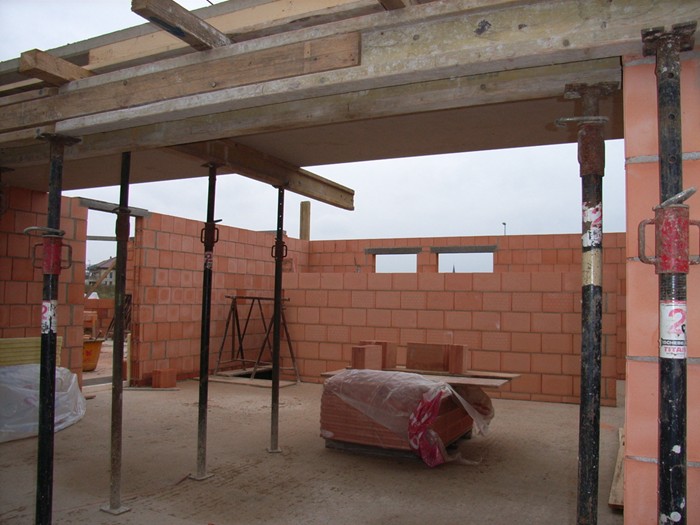

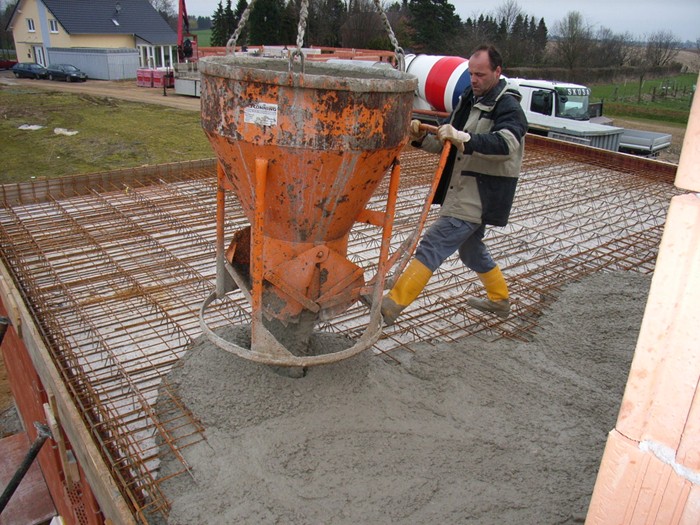

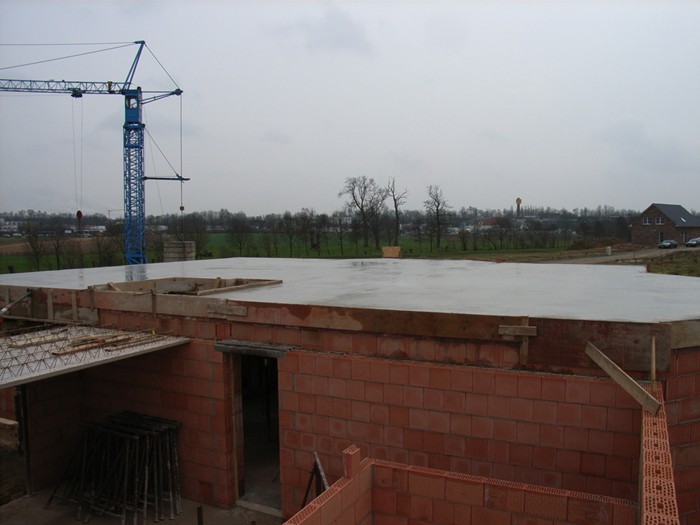

        Bodenplatte Haupthaus betoniert, Garagenmauerwerk fast fertig. 22.02.2008

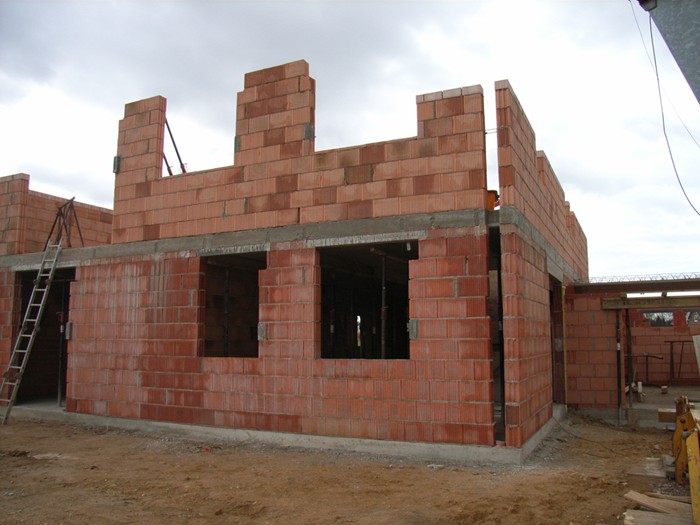

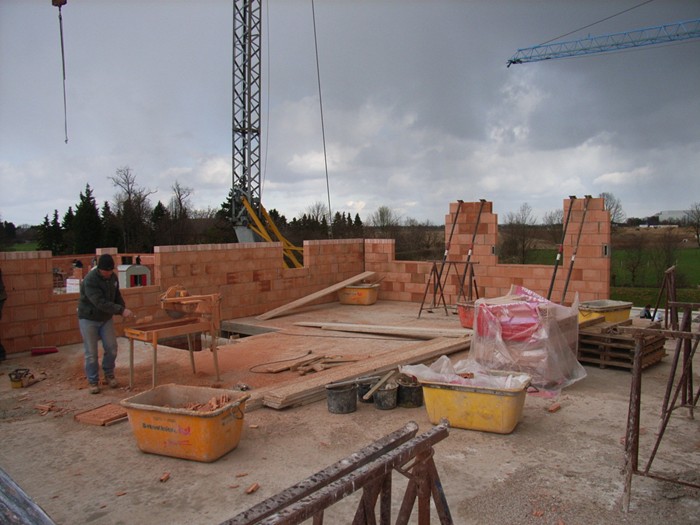

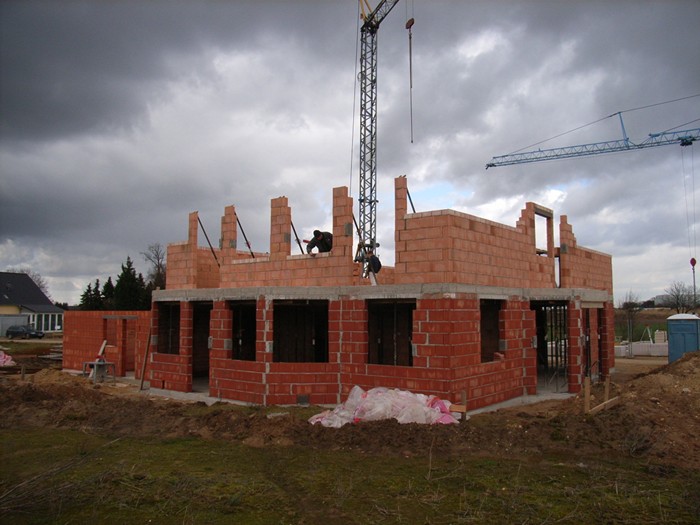

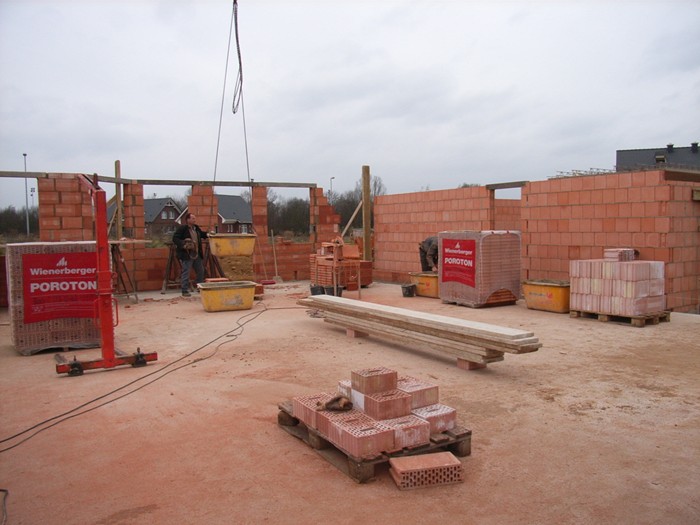

        Erdgeschossmauerwerk wird erstellt, Garagedecke eingeschalt. 26.02.2008

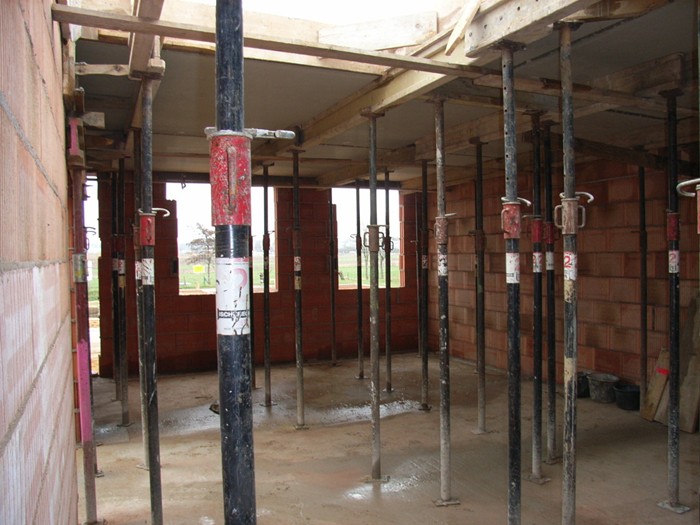

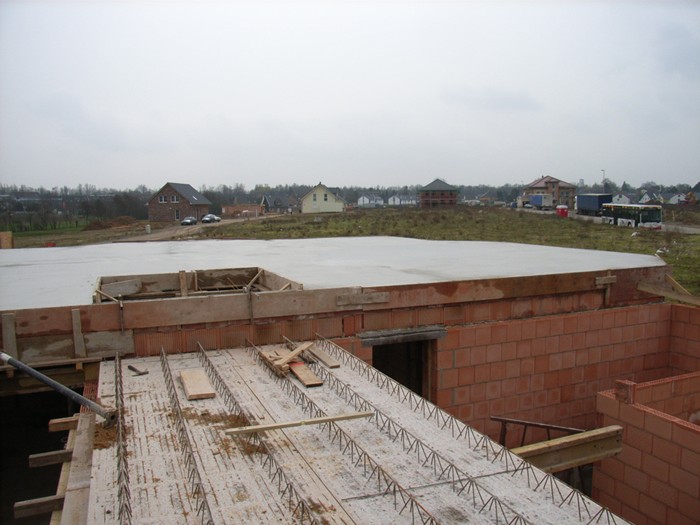

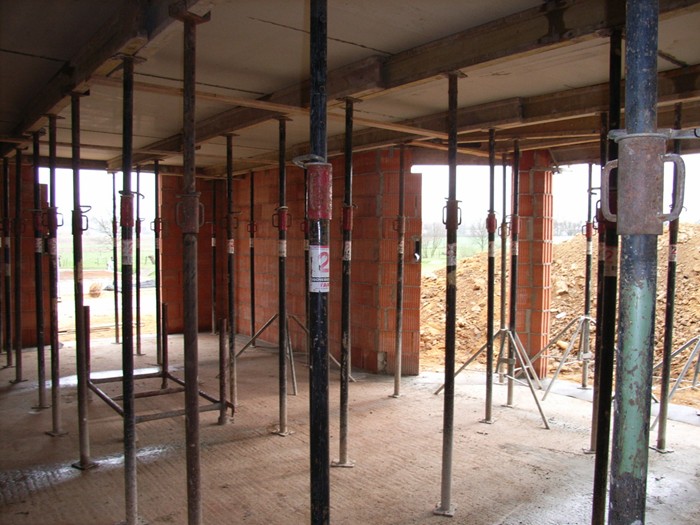

        Erdgeschossdecke ist betoniert. 29.02.2008

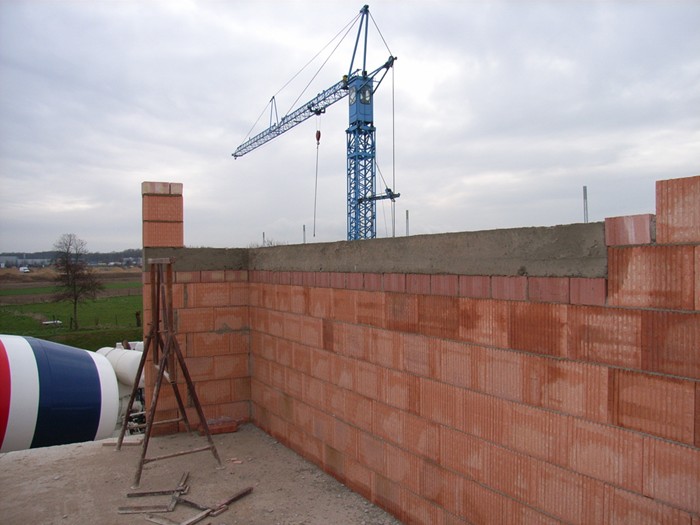

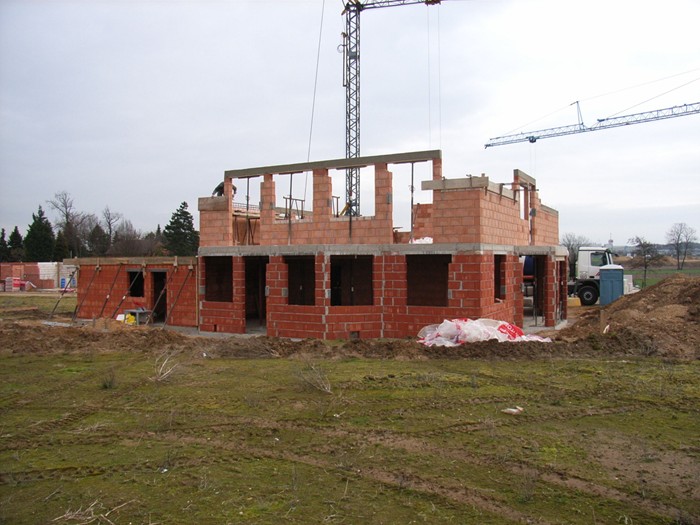

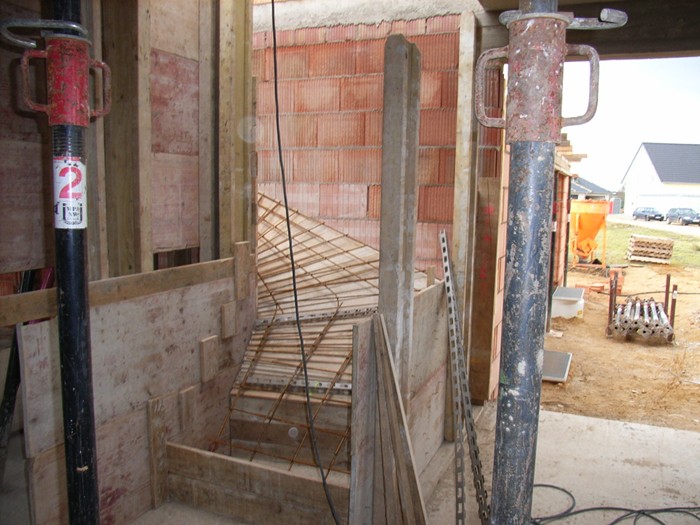

        Dachgeschoßmauerwerk, Treppe zum Dachgeschoß geschalt.04.03.2008

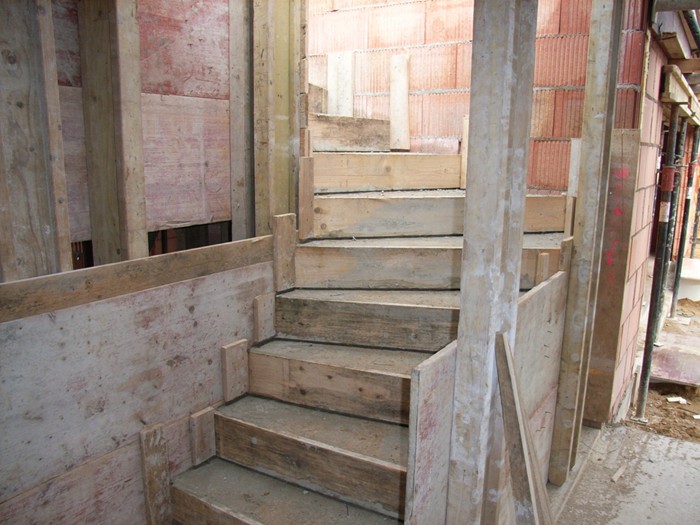

        Garagendecke, Treppenlauf und Betonrähme betoniert. 06.03.2008

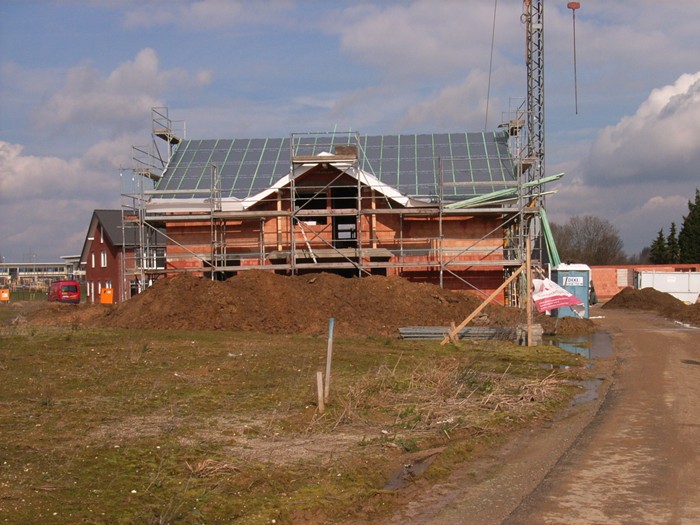

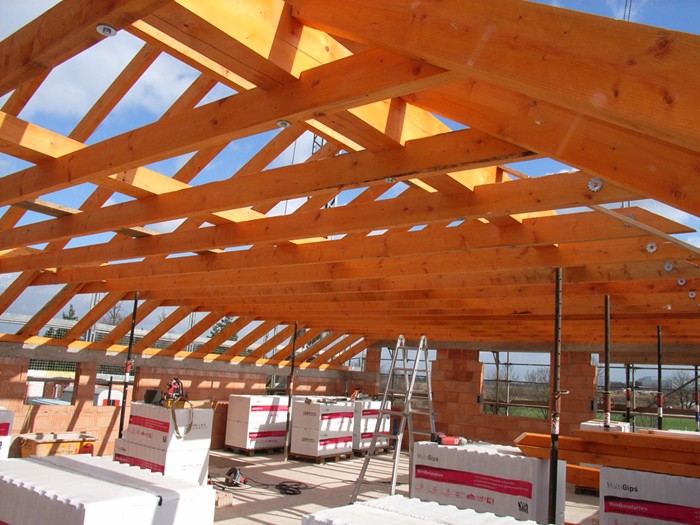

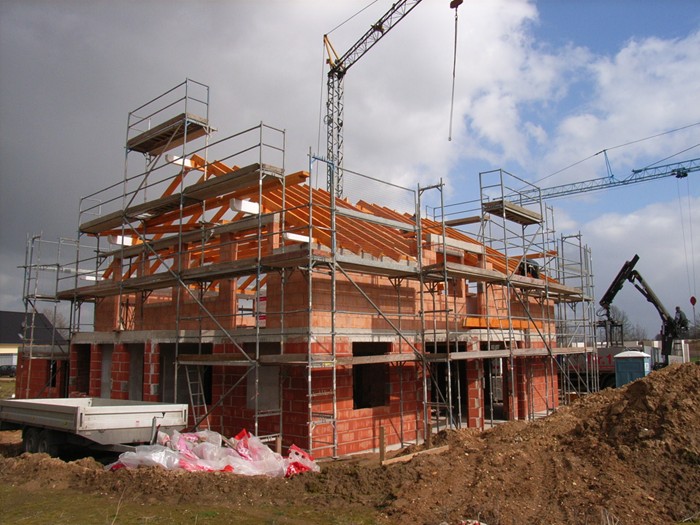

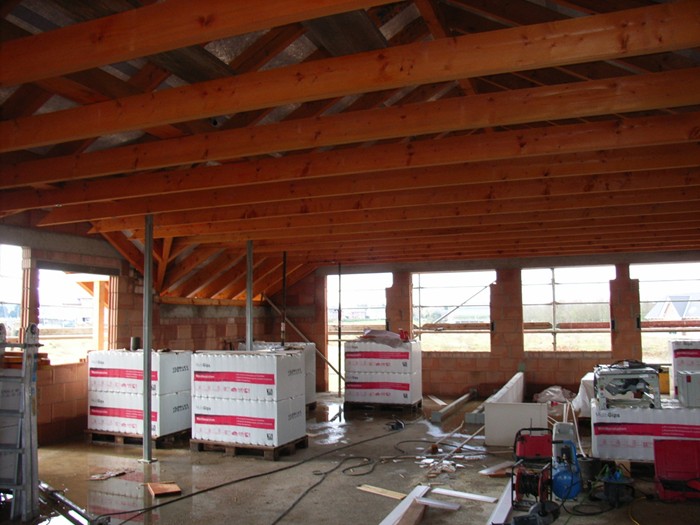

        Dachstuhl wird aufgestellt. 11.03.2008

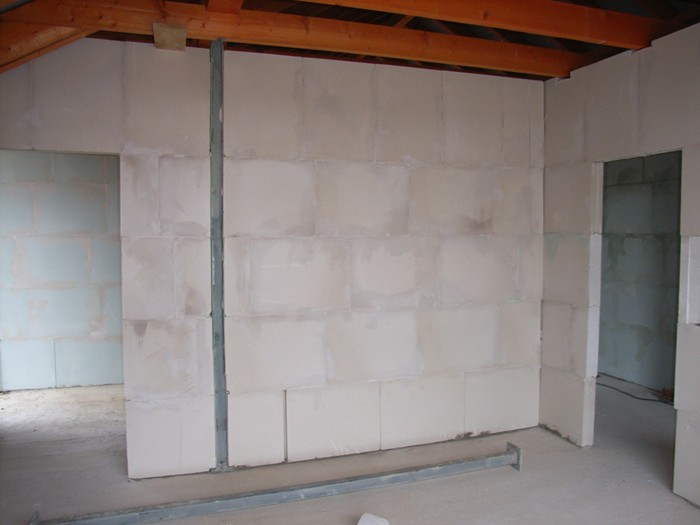

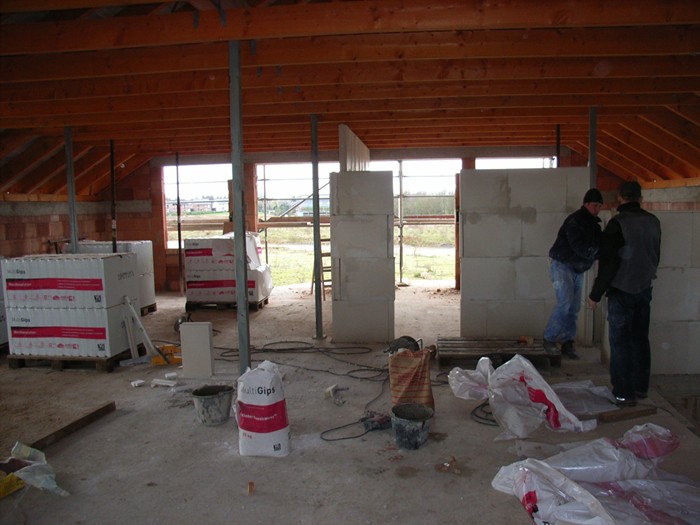

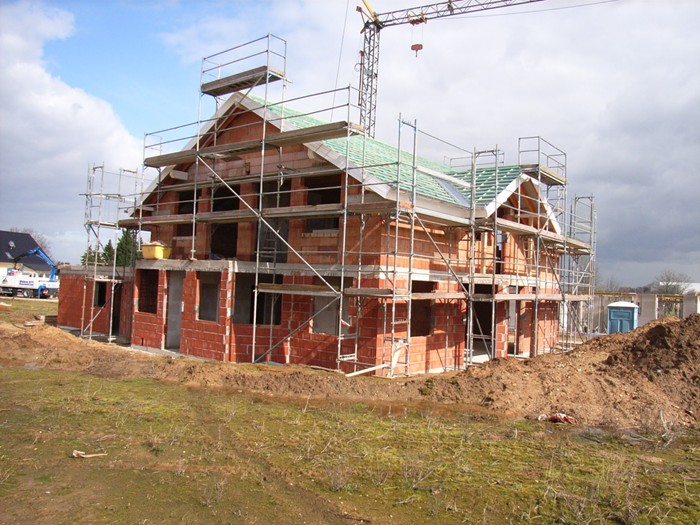

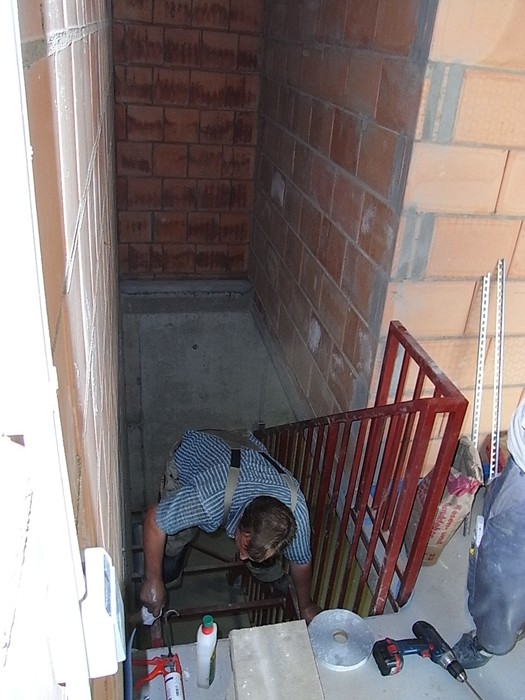

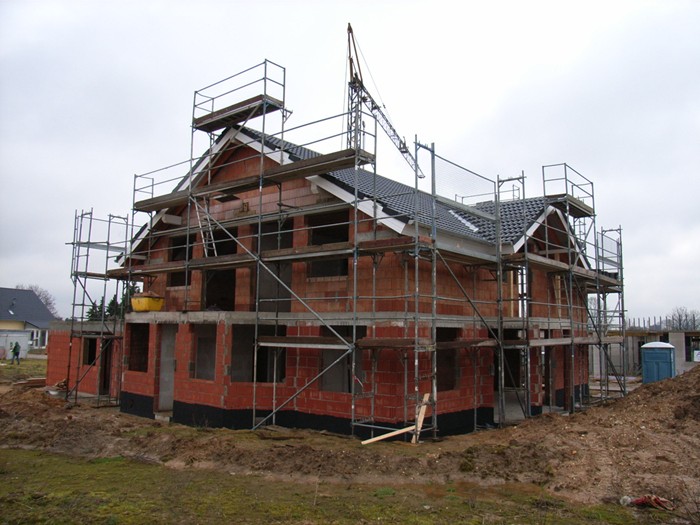

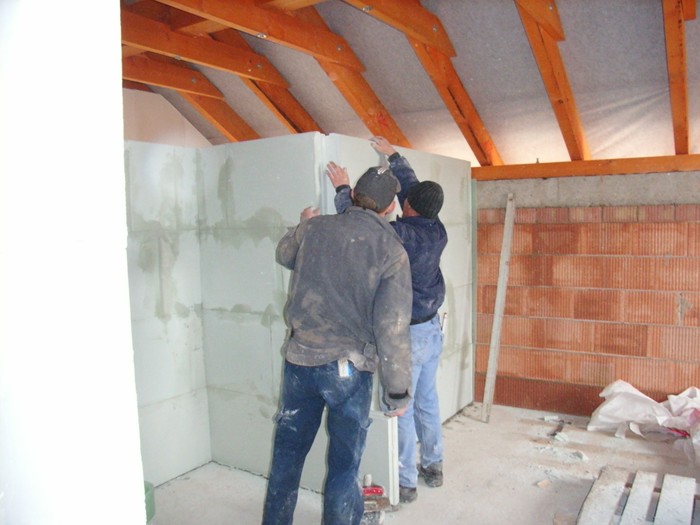

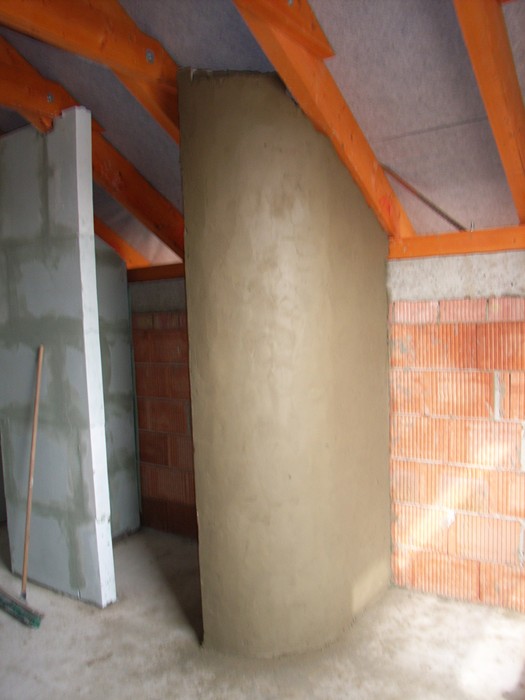

        Dachstuhl errichtet, Folie aufgebracht, Innenausbau begonnen. 14.03.2008

        Dacheindeckung erfolgt, Innenausbau fertig. 20.03.2008

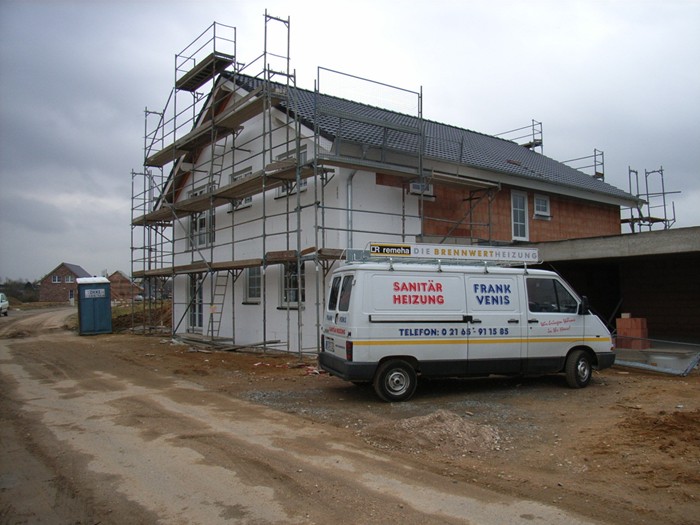

        Das Bad erhält den eigenen Schliff, Material für den Außenputz wurde geliefert. 27.03.2008

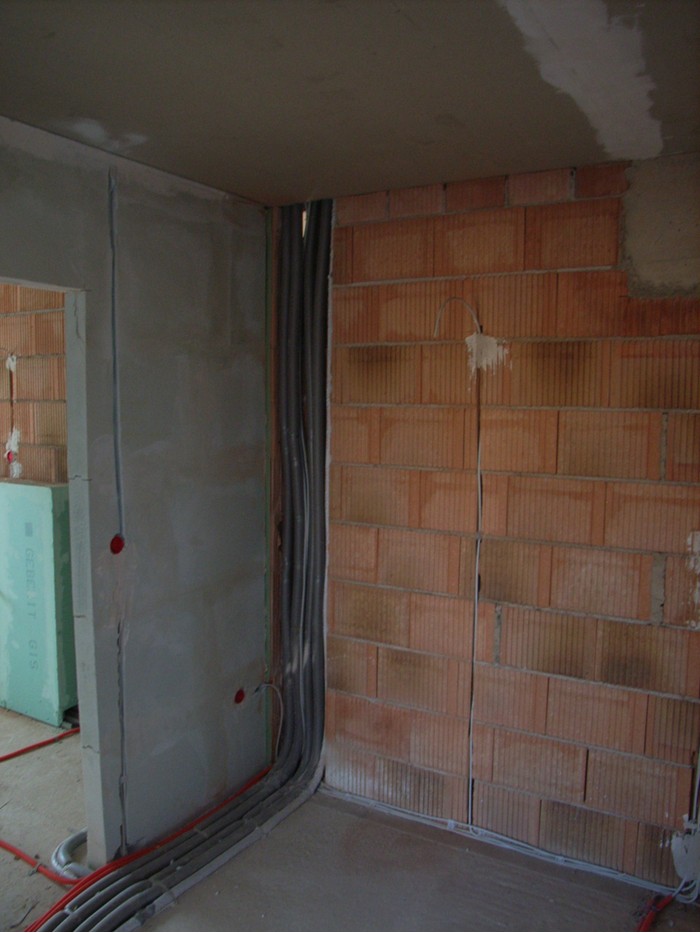

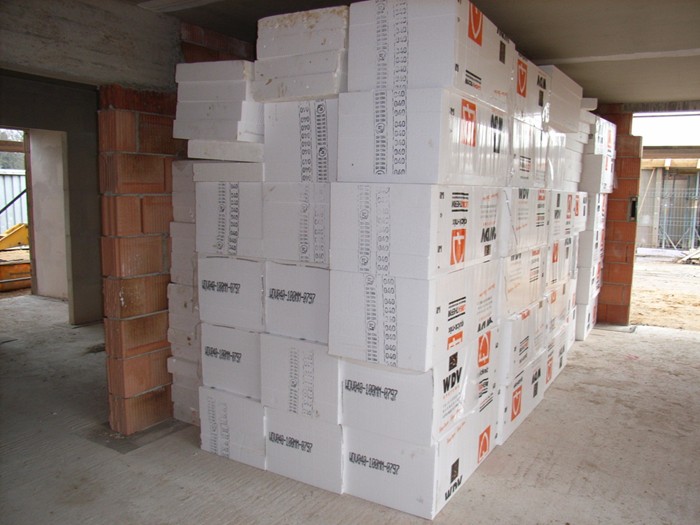

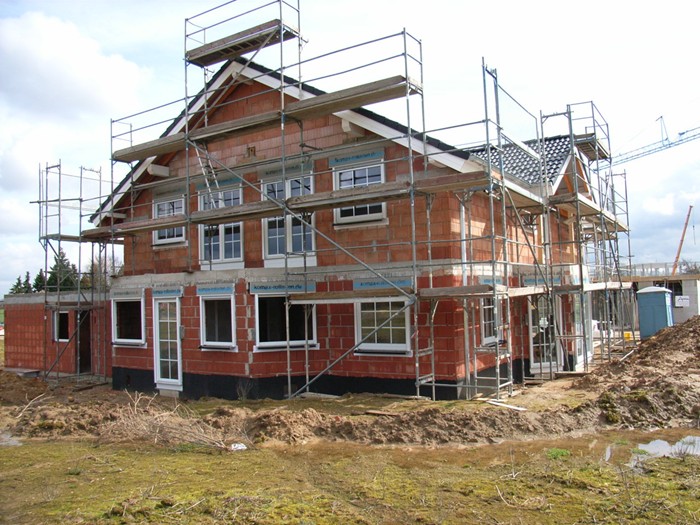

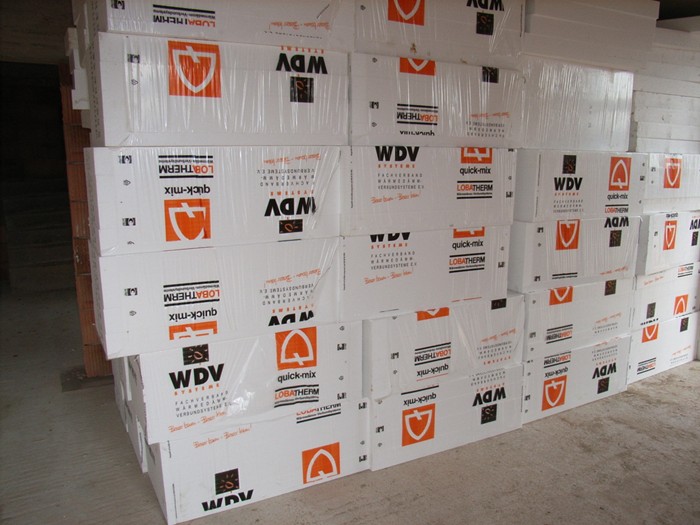

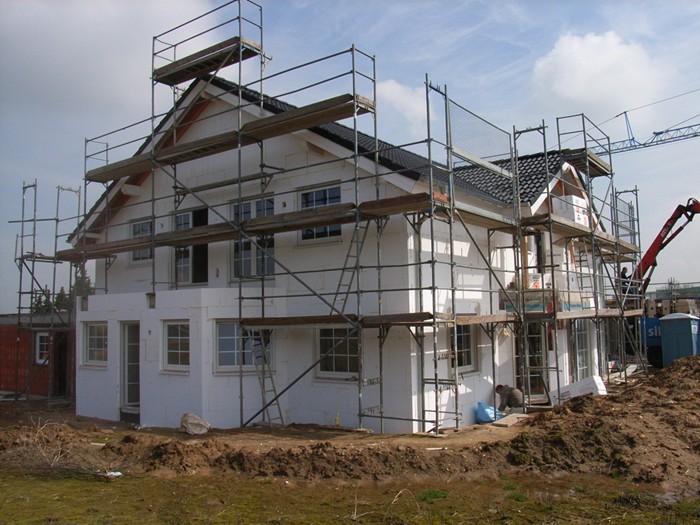

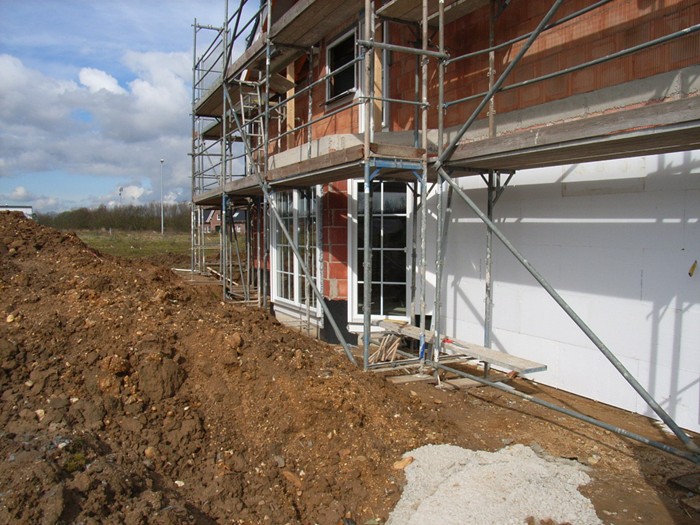

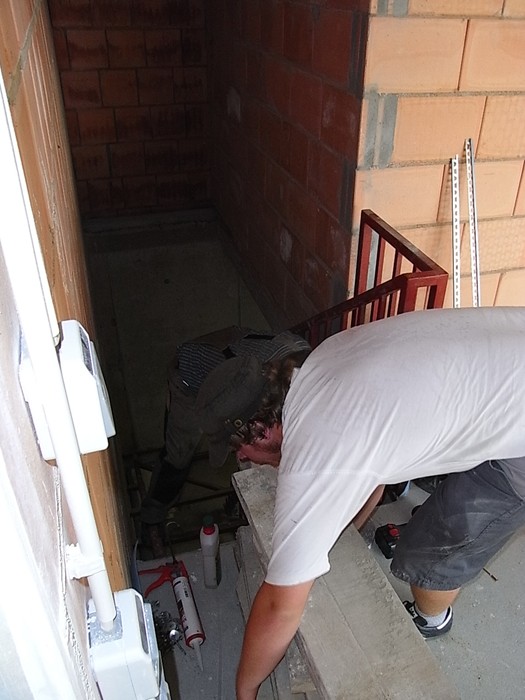

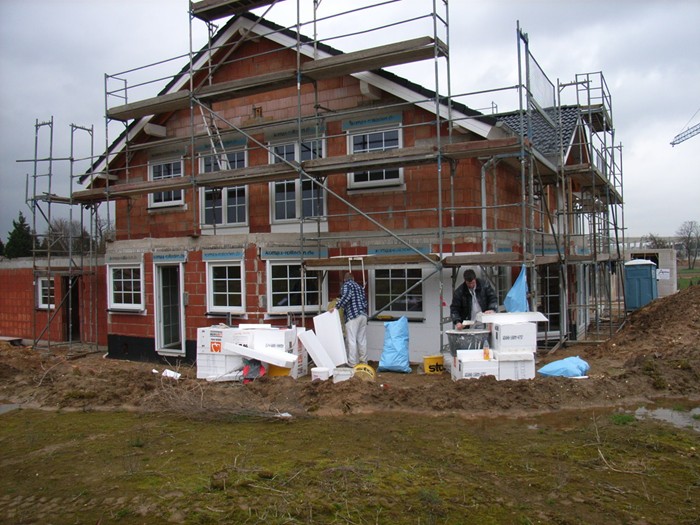

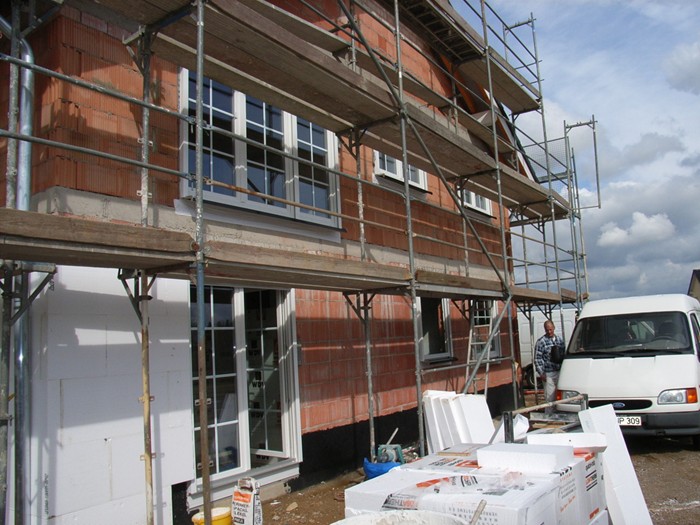

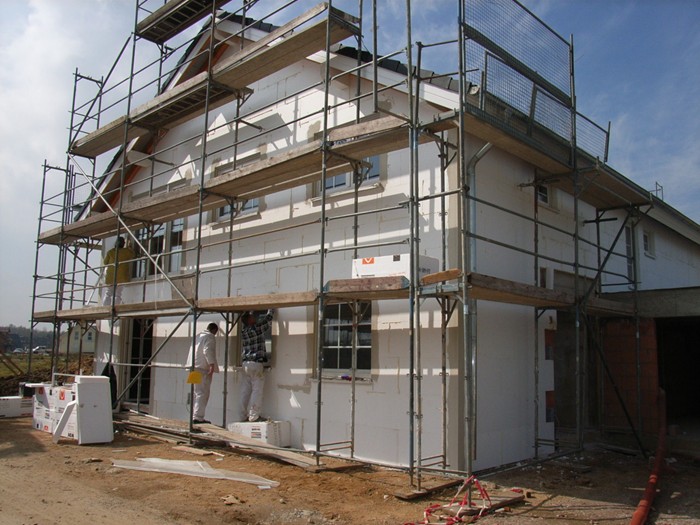

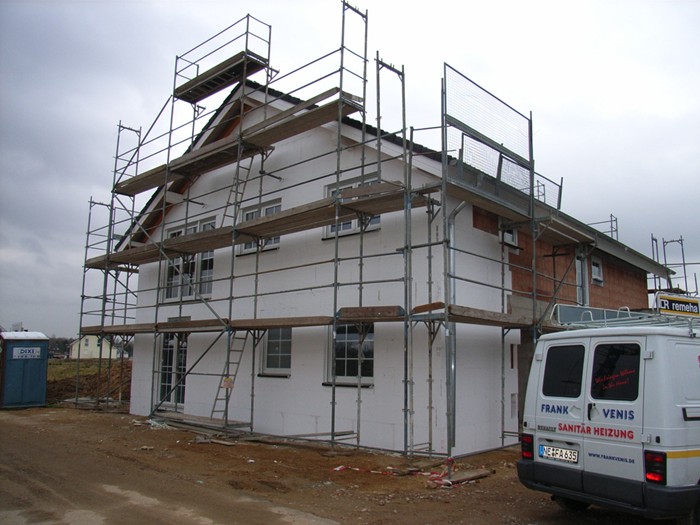

        Fenster werden eingebaut, Dämmung Außenputz wird angebracht. 31.03.2008

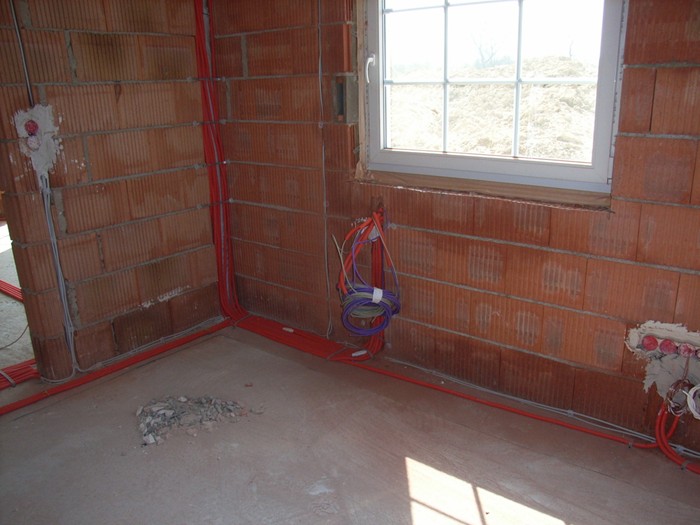

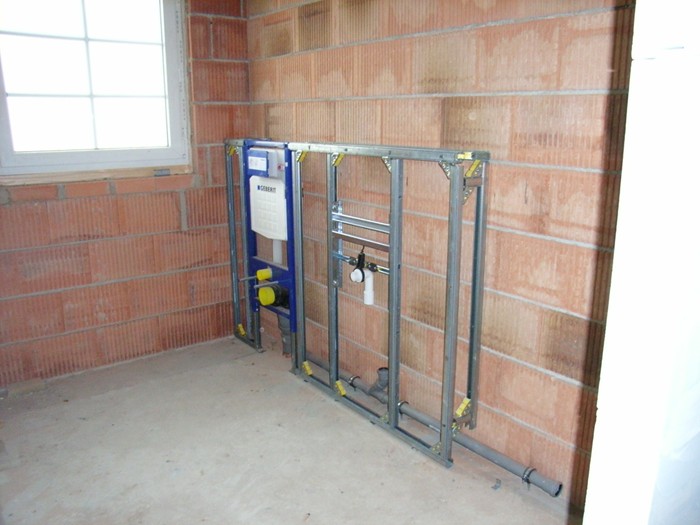

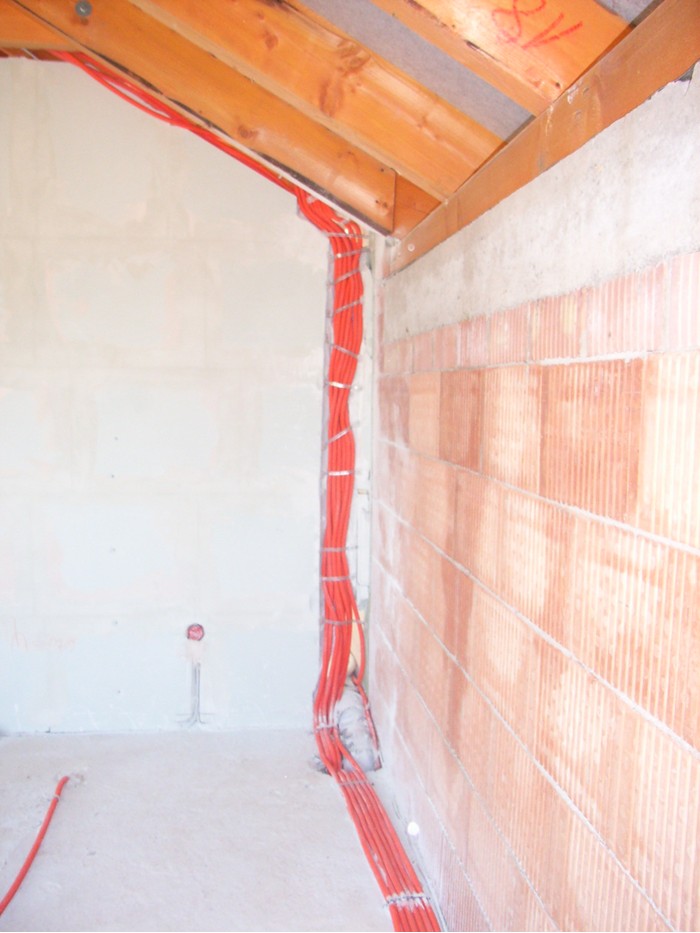

        Die Dämmung Außenputz geht voran, Sa.-u. Heizungsinstallationen begonnen. 02.0.2008

        Dämmung Außenputz abgeschlossen. 08.04.2008

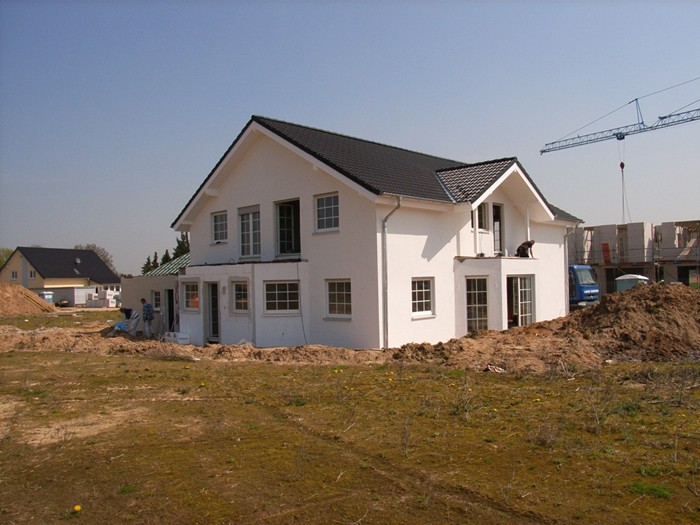

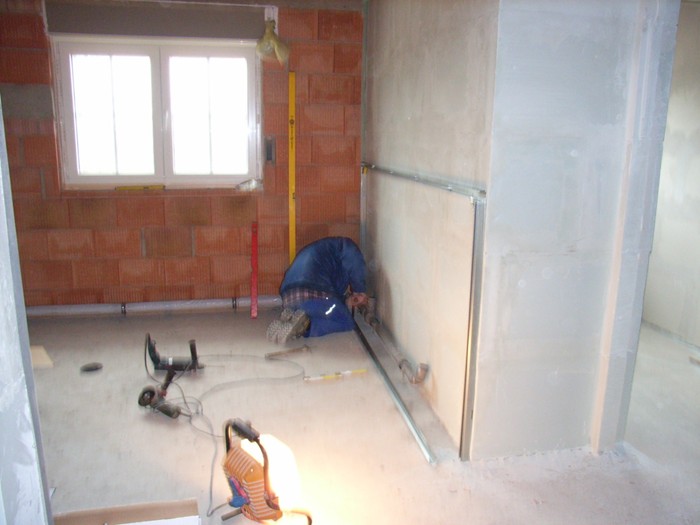

        Der Außenputz ist fertig, Rohinstallationen abgeschlossen. 23.04.2008

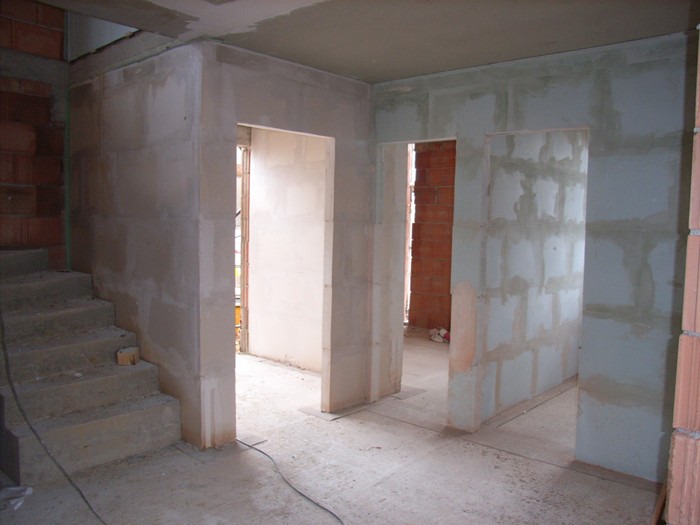

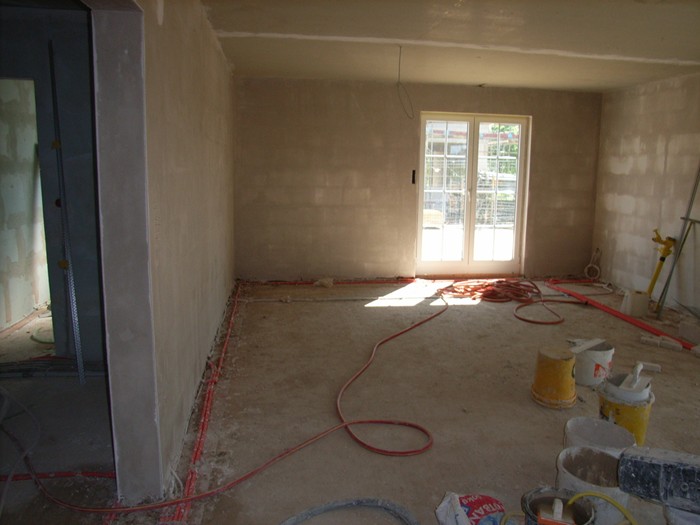

        Innenputzarbeiten. 08.05.2008

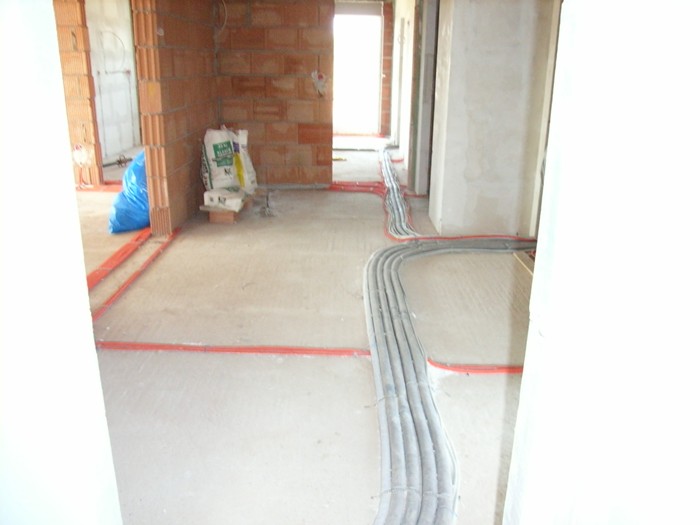

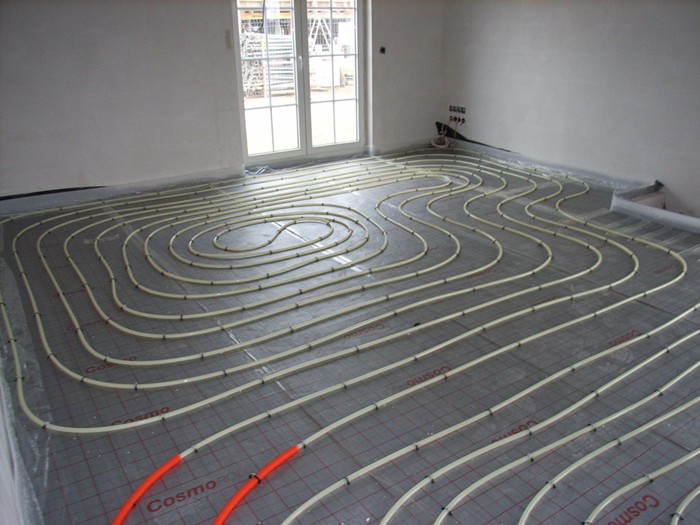

        Fußbodenheizung verlegt. 04.06.2008

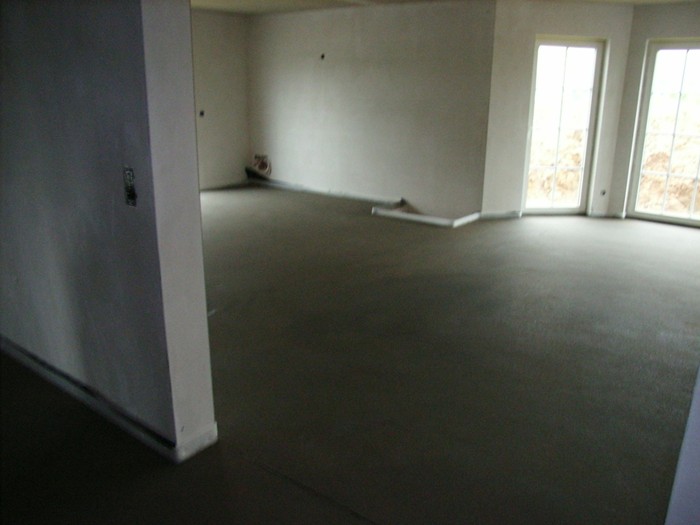

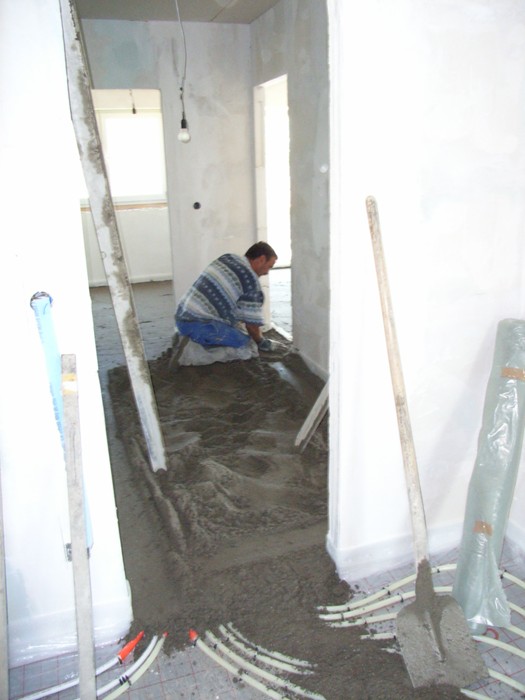

        Estrichverlegung erfolgt. 09.06.2008

        Weitere Leistungen werden nun in Eigenregie erbracht. 23.06.2008

        Treppenstufen werden als letzte Vertragsleistung verlegt. 28.07.2008

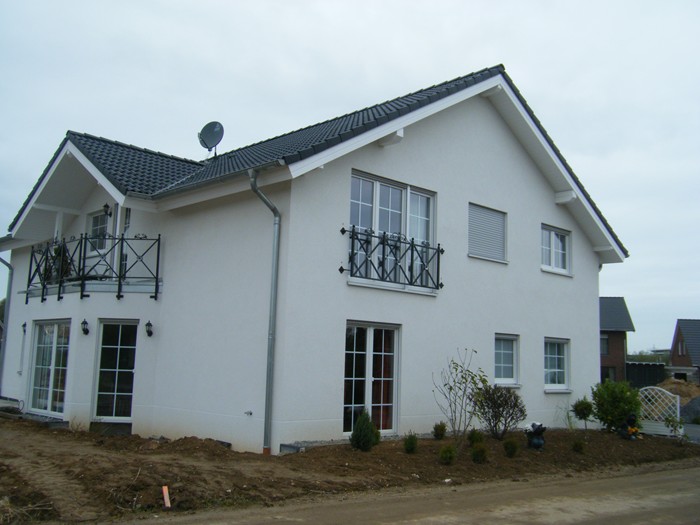

        Das Haus ist bezogen. 07.10.2008
