Haus Heiligenhaus:

        Der Bauantrag wird gestellt. 26.09.2007

          Das Bauschild steht schon 01.10.2007

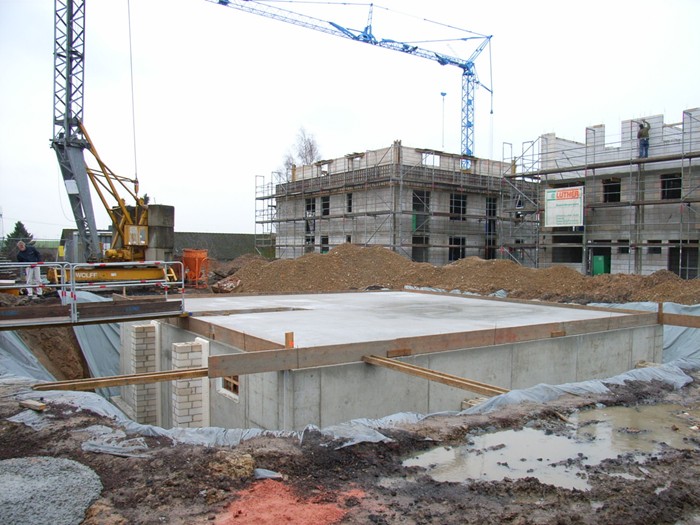

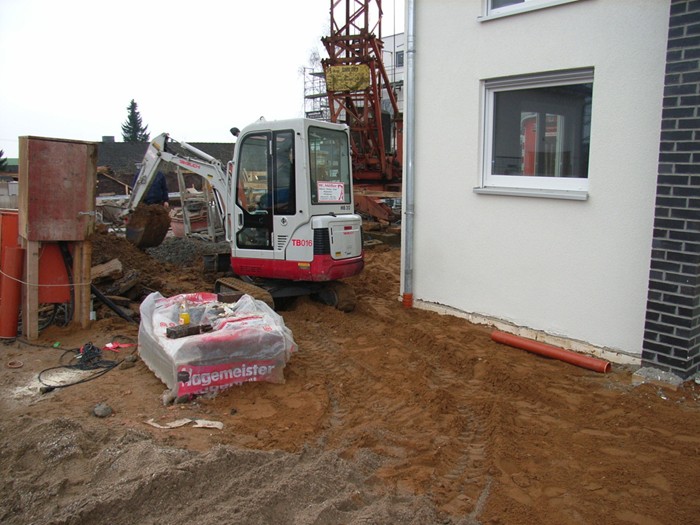

       Das Grundstück wurde für den Baubeginn vorbereitet, Grobabsteckung ist erfolgt. 02.11.2007

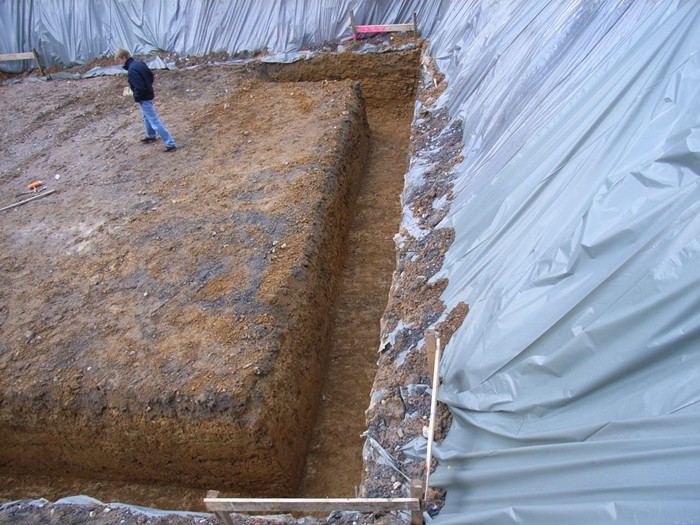

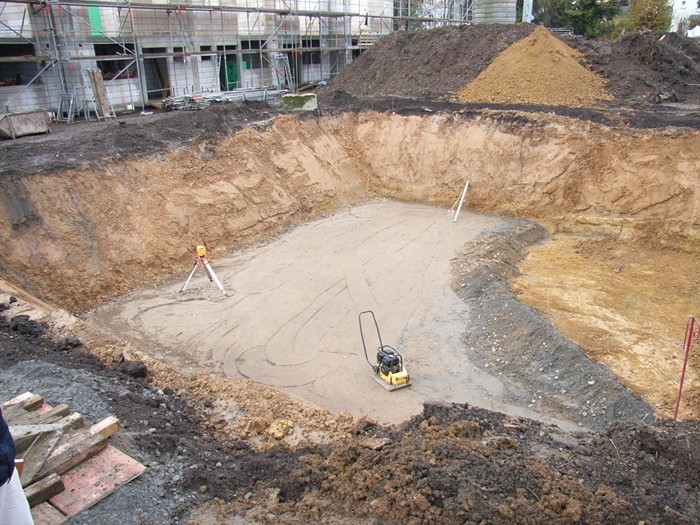

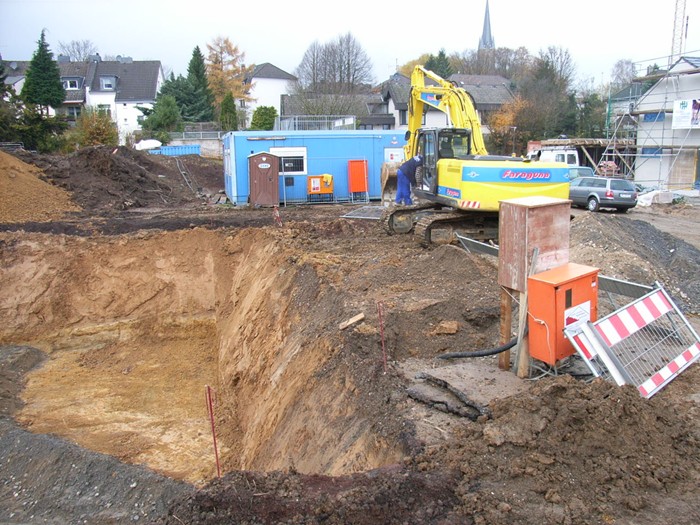

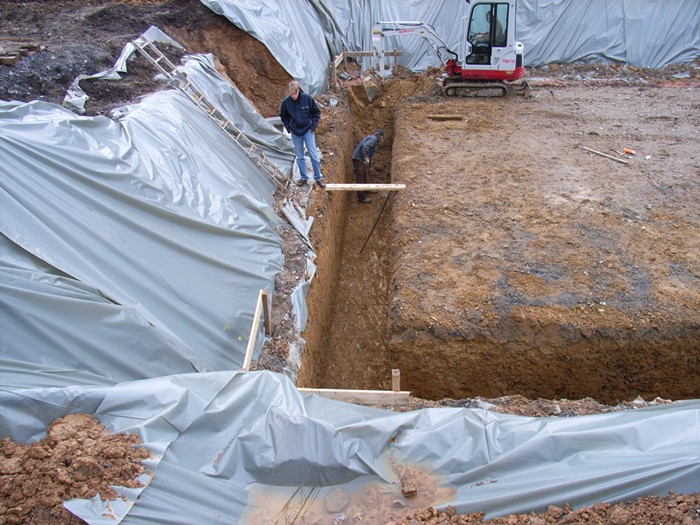

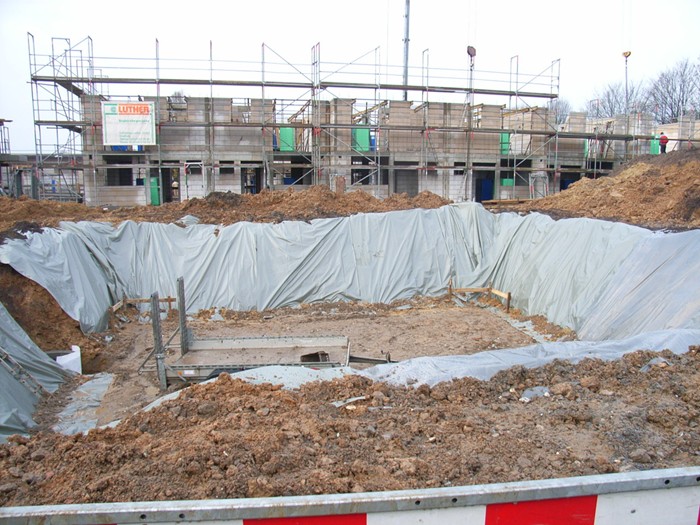

        Ausschachtung fast fertig. 08.11.2007

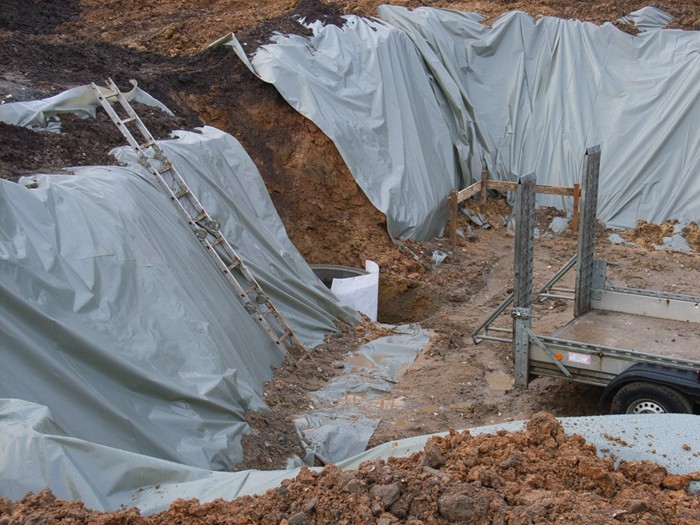

        Das schlechte Wetter verlangt besondere Schutzmassnahmen. 13.11.2007

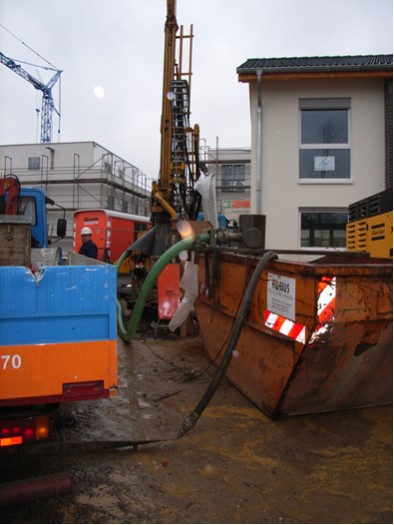

        Die Fundamente müssen tief gegründet werden. 14.11.2007

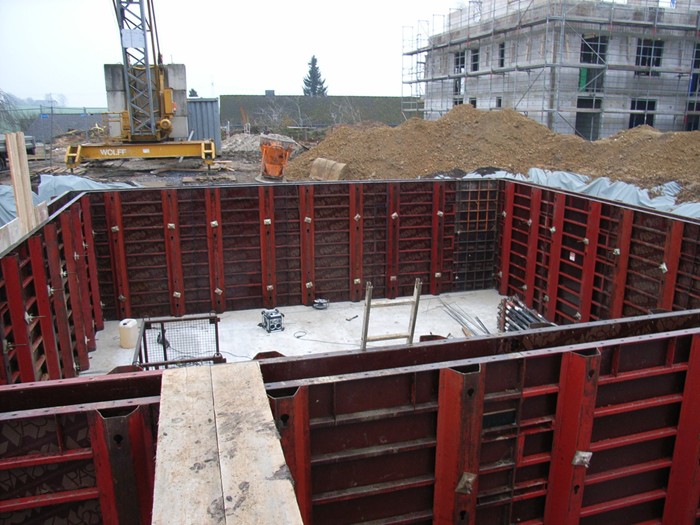

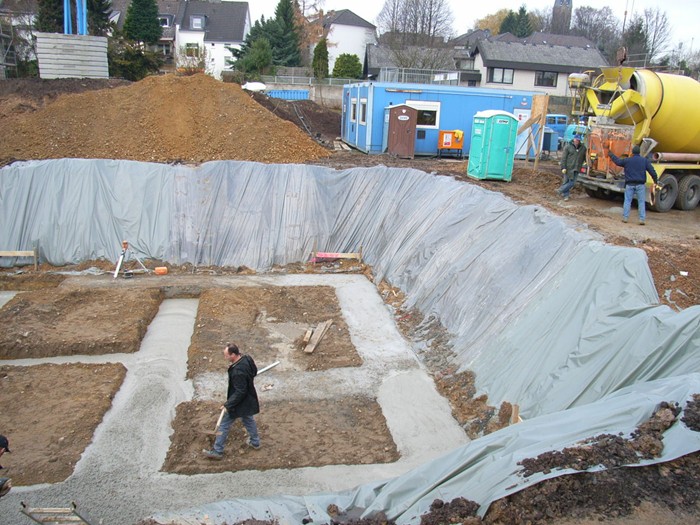

        Tiefergründung der Fundamente ist abgeschlossen. 16.11.2007

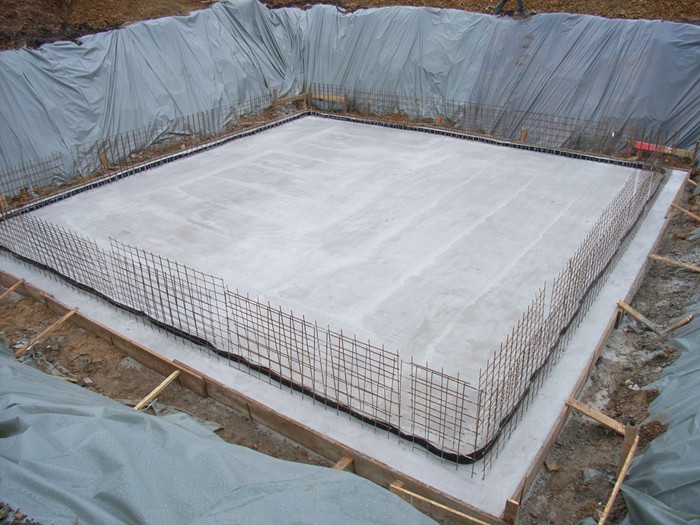

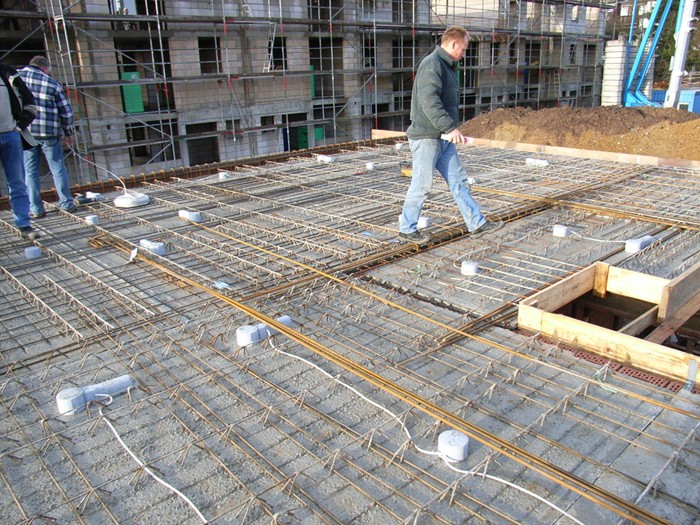

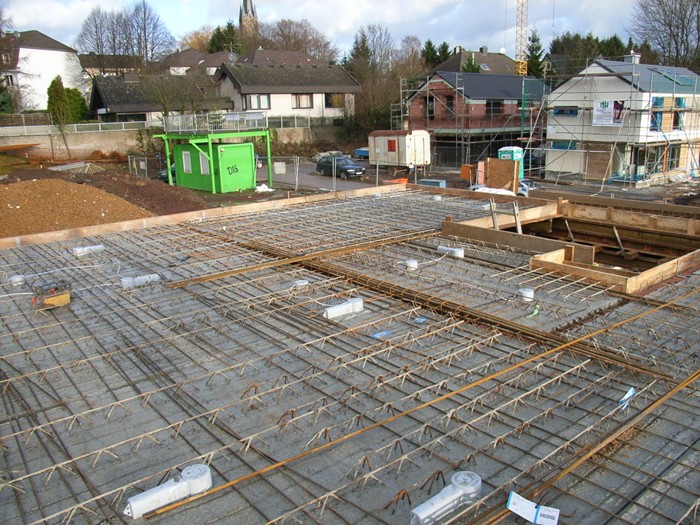

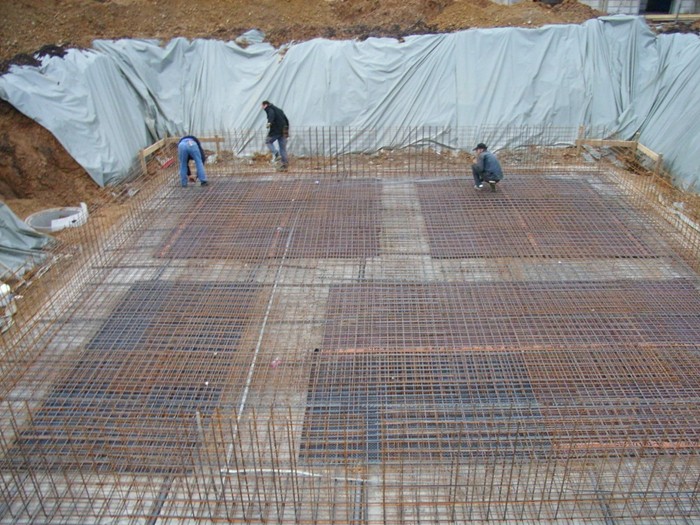

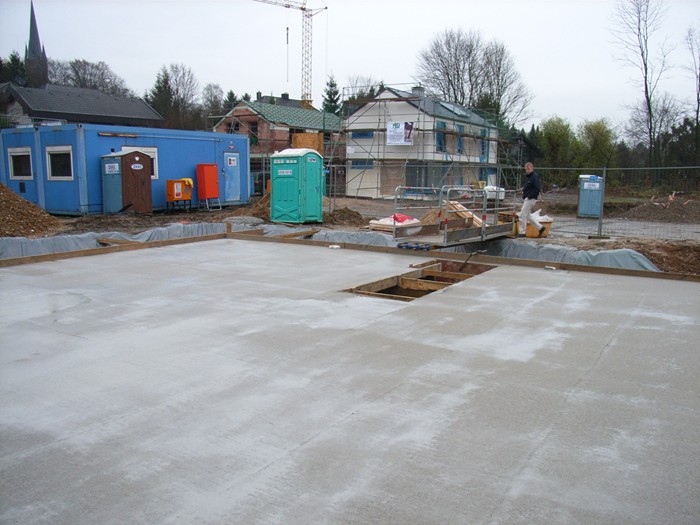

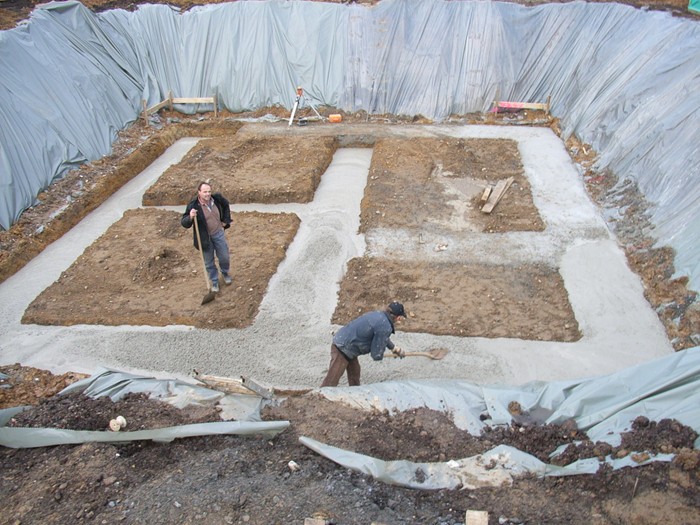

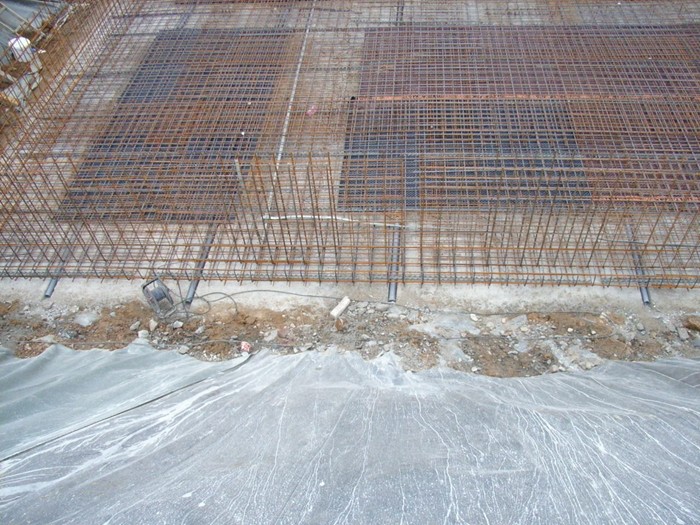

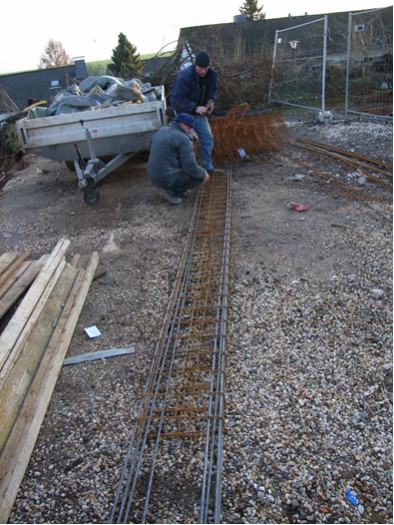

        Bewehrung der Bodenplatte. 19.11.2007

        Gründung abgeschlossen. 20.11.2007

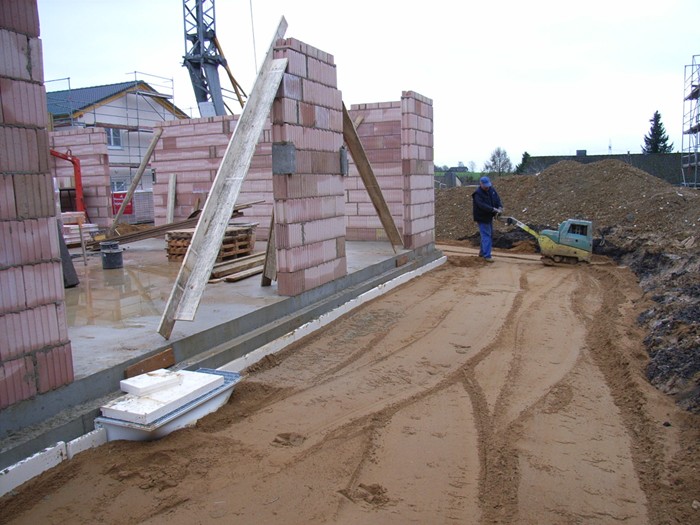

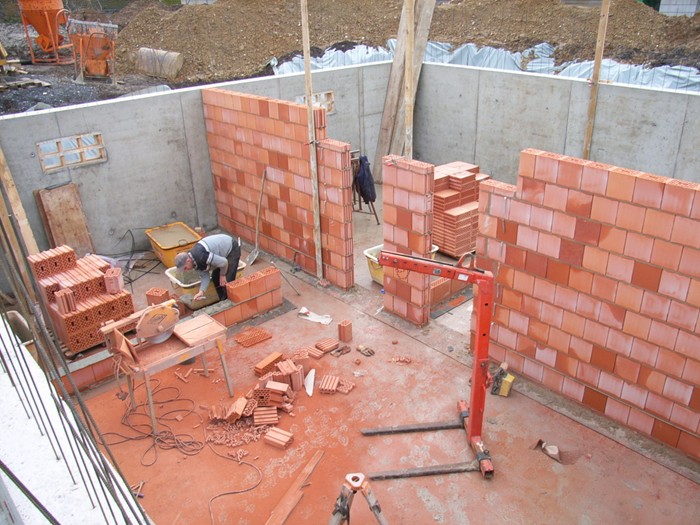

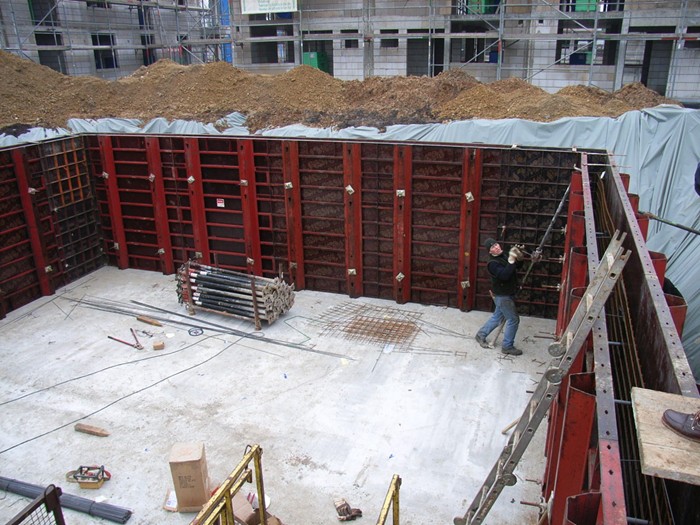

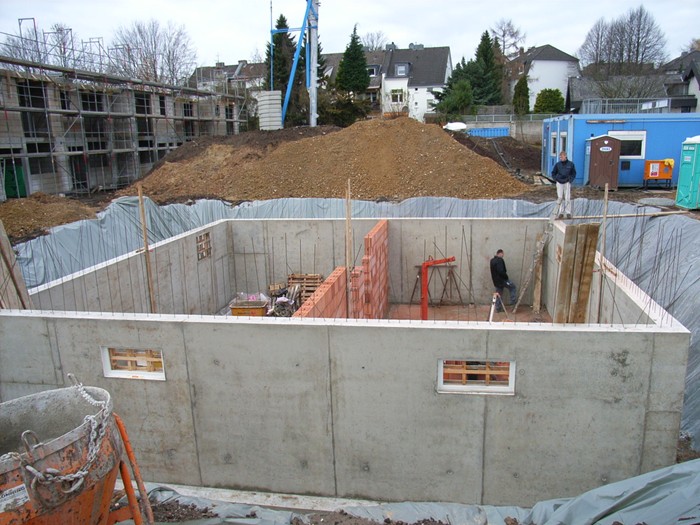

        Kellerwände sind eingeschalt und werden betoniert. 23.11.2007

        Kellerwände sind fast fertig. 27.11.2007

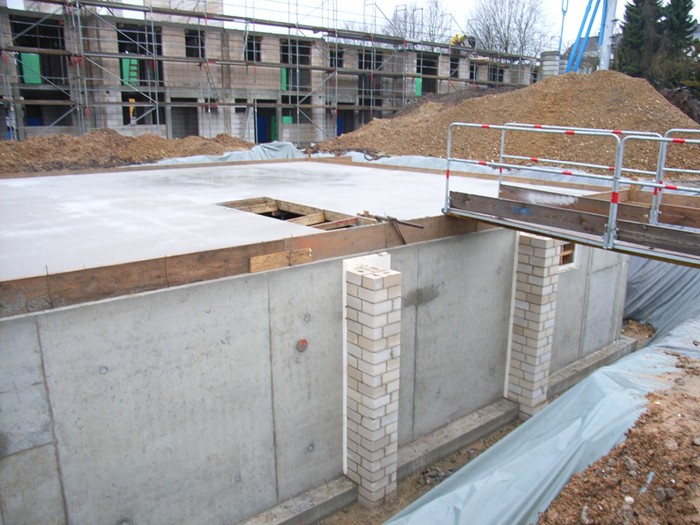

        Kellerdecke betoniert, Arbeitsräume können verfüllt werden. 30.11.2007

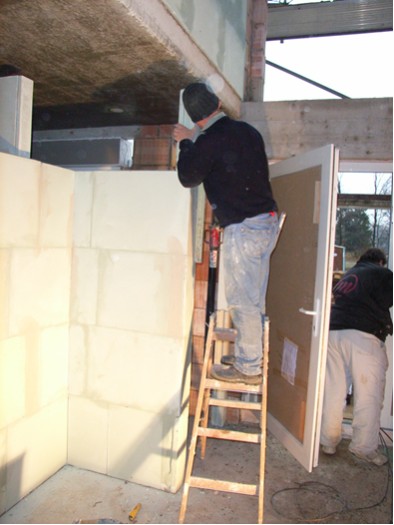

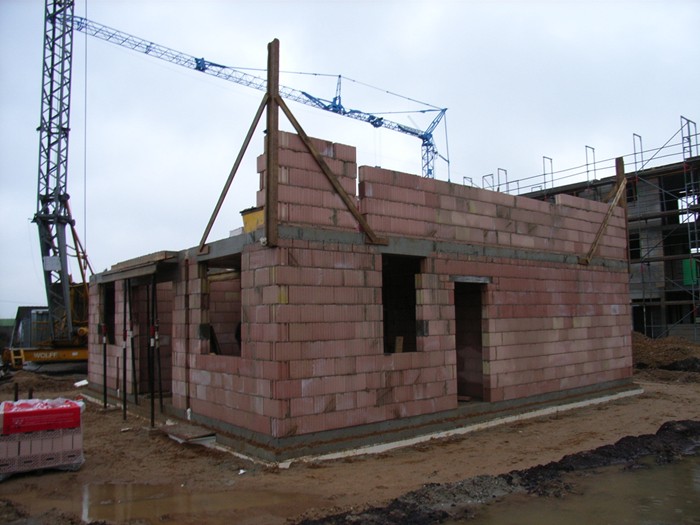

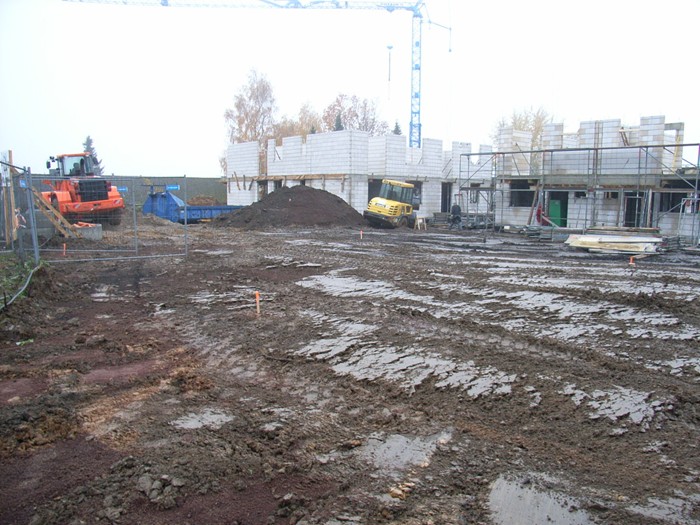

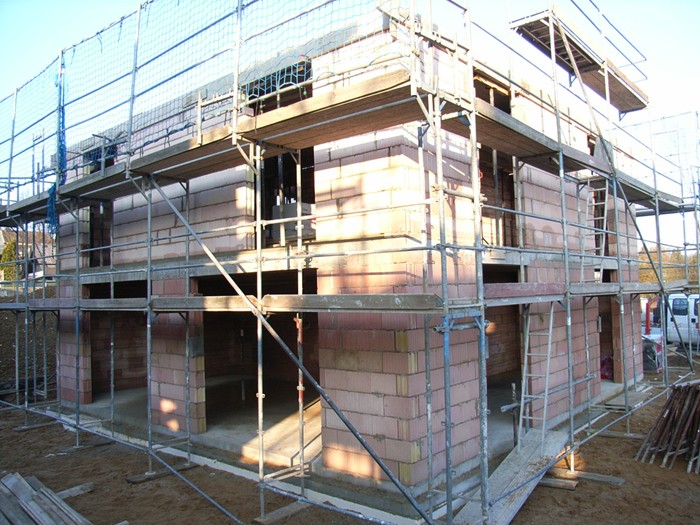

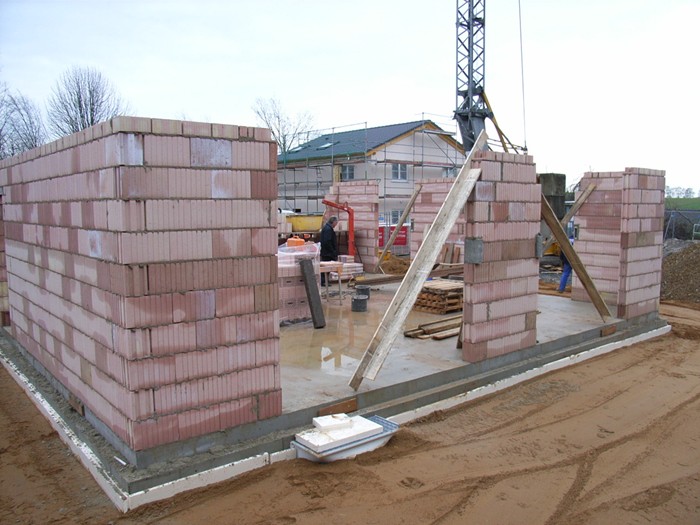

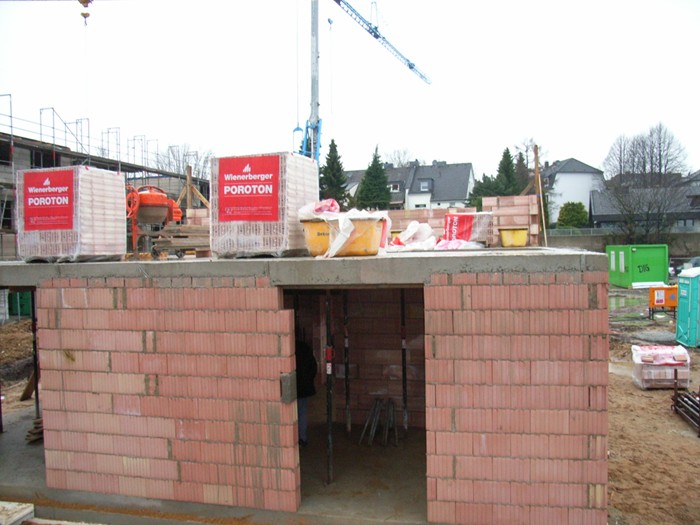

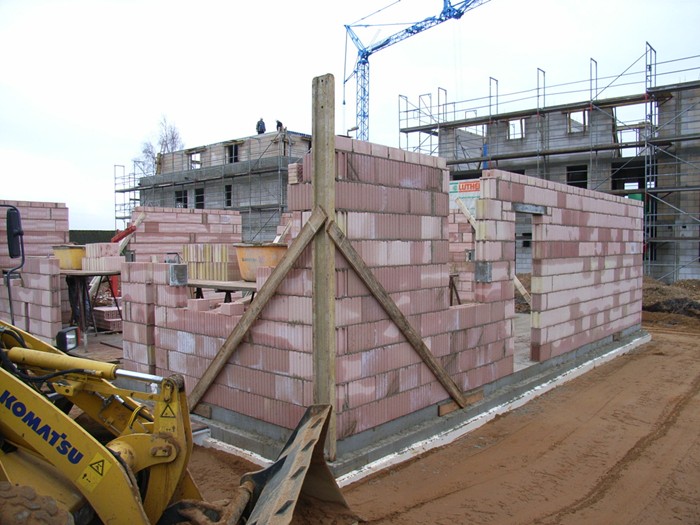

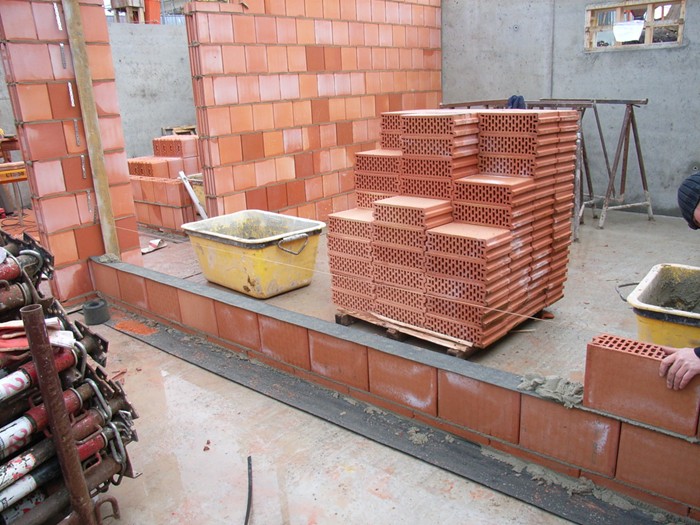

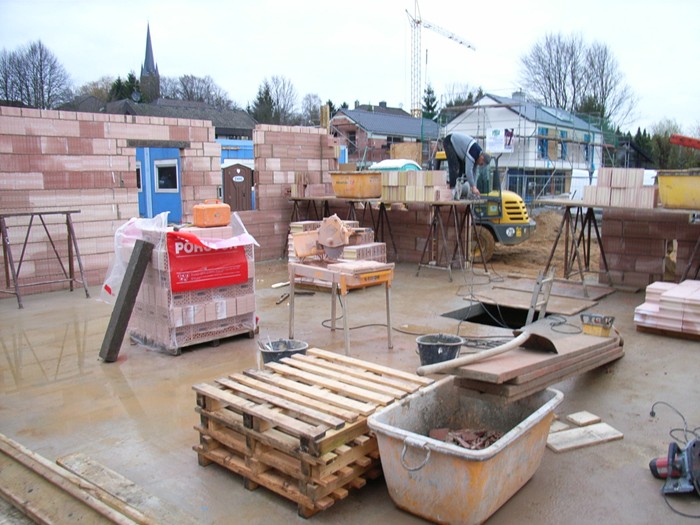

        Arbeitsräume sind verfüllt, Erdgeschossmauerwerk werden erstellt. 05.12.2007

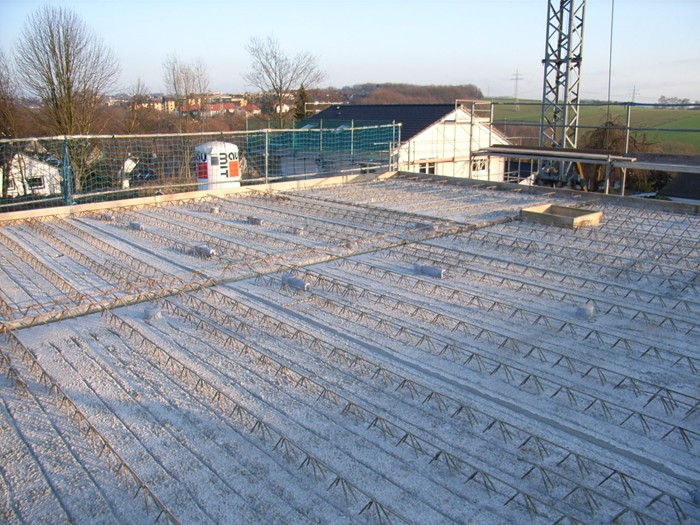

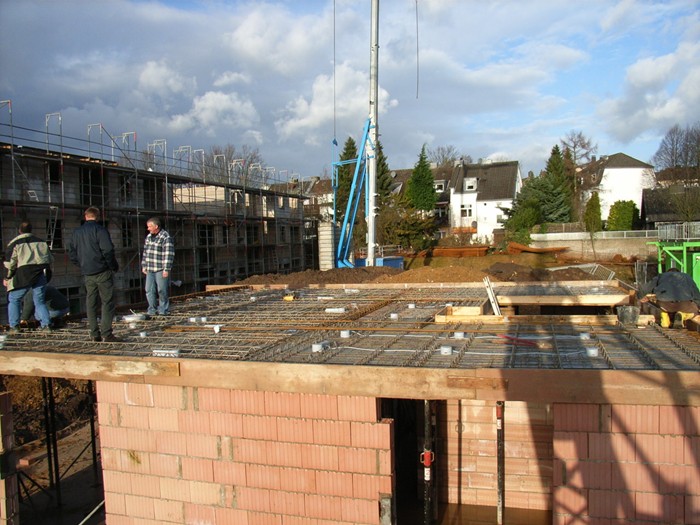

        Erdgeschossdecke wird heute betoniert. 07.12.2007

        Erdgeschossdecke betoniert, Mauerwerk Obergeschoss begonnen, 10.12.2007

        Obergeschossdecke wird zum Betonieren vorbereitet. 13.12.2007

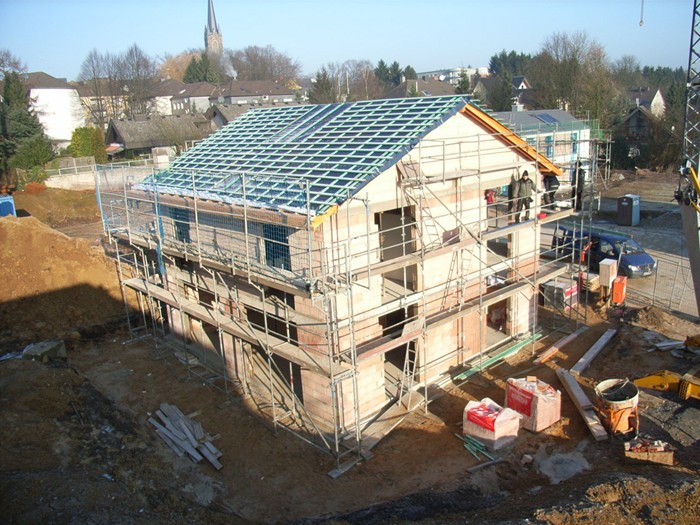

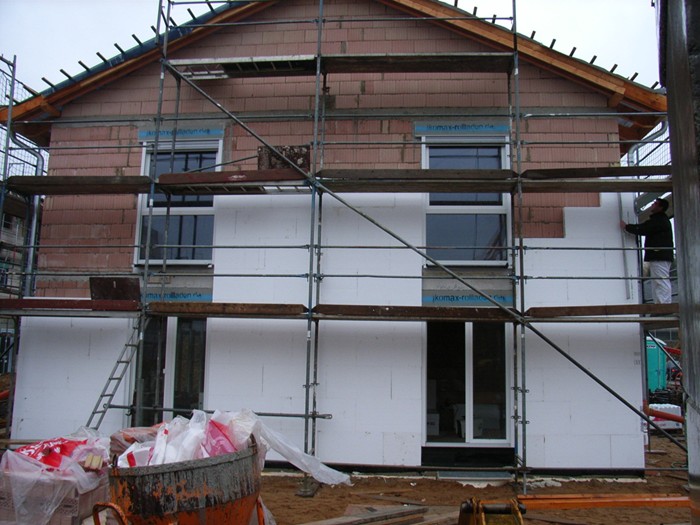

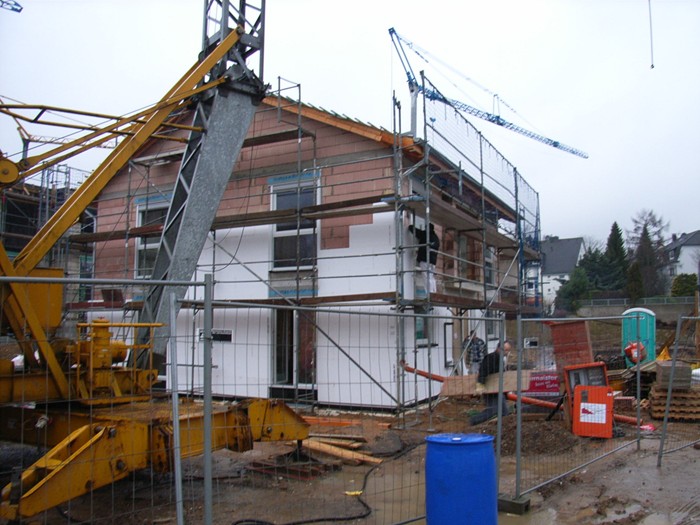

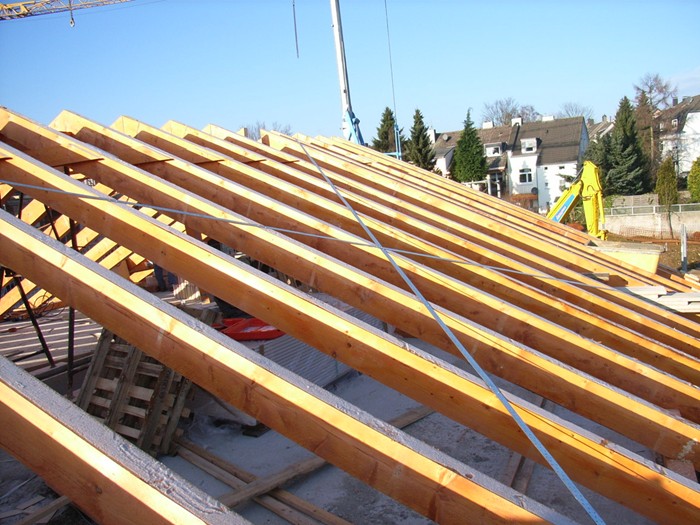

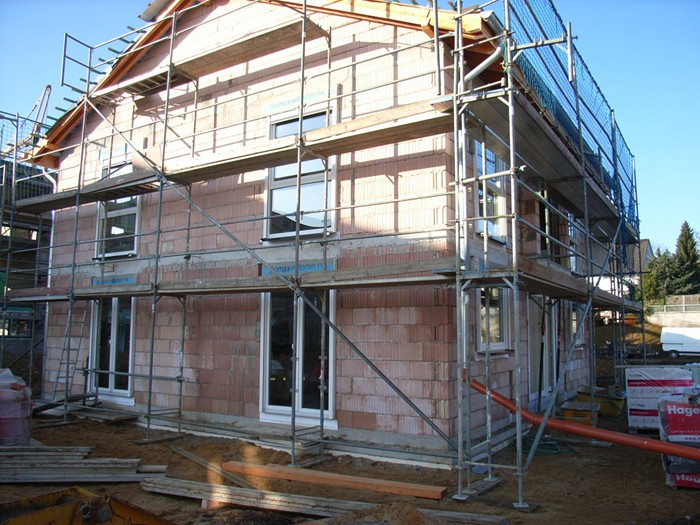

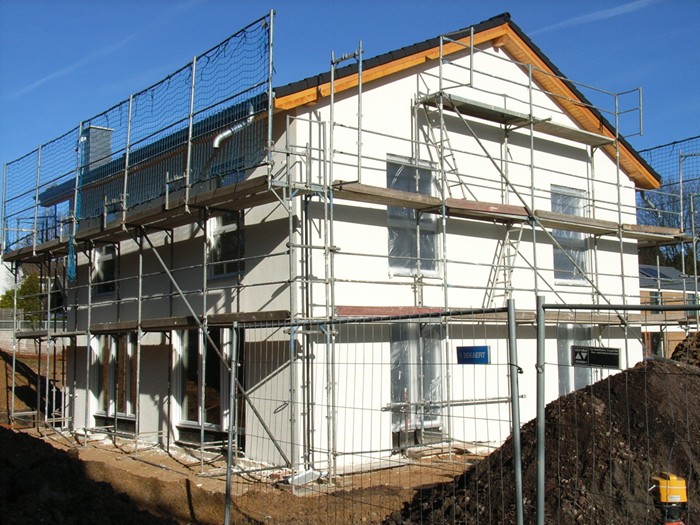

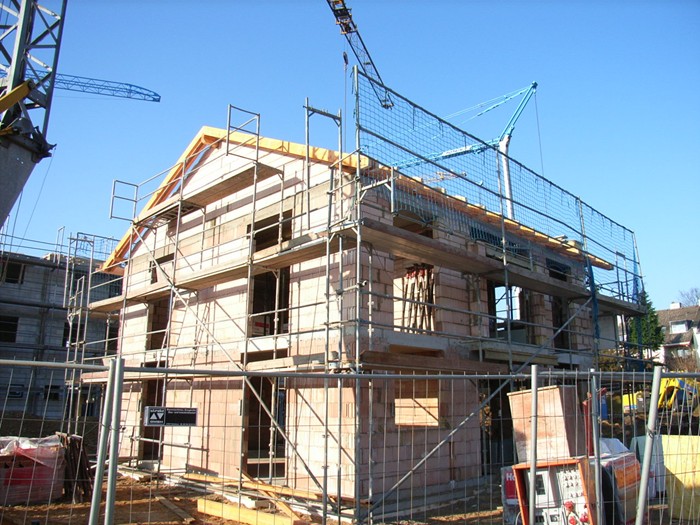

        Dachstuhl aufgestellt und Giebelmauerwerk erstellt. 18.12.2007

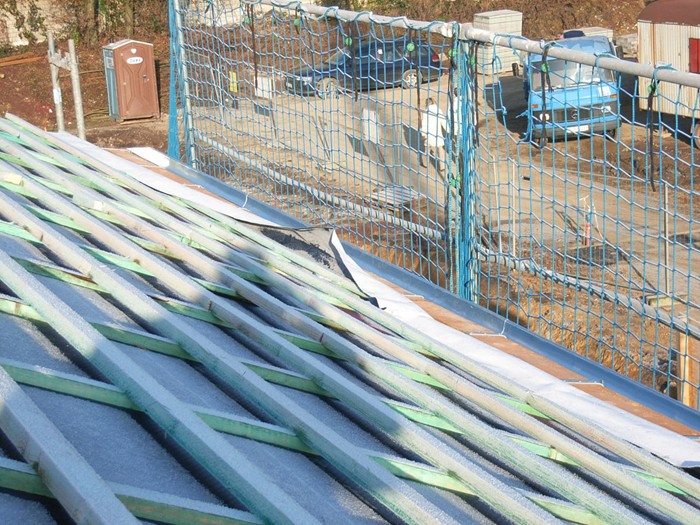

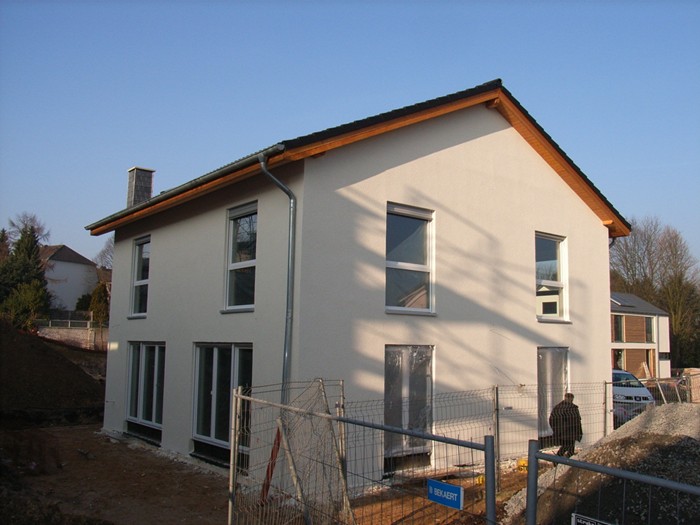

        Die Dachfolie ist aufgebracht, Dachrinnen montiert. 20.12.2007

        Der Innenausbau kann wegen der frostigen Witterung nicht weitergeführt werden.

        Wir wünschen unseren Kunden, Handwerkern und Webseitenbesuchern ein

        frohes Weihnachtsfest und einen guten Übergang ins Jahr 2008.

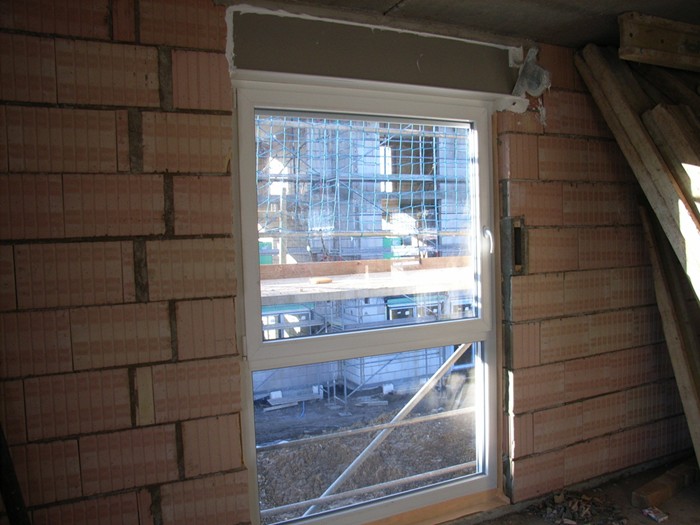

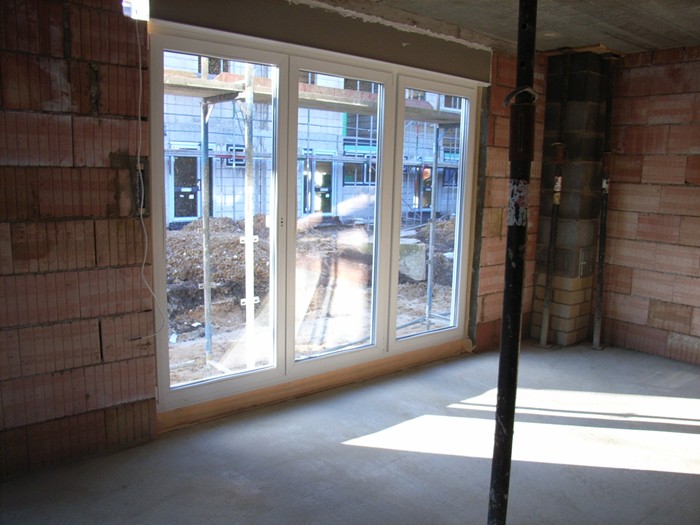

        Die Fenster wurden eingebaut. 02.01.2008

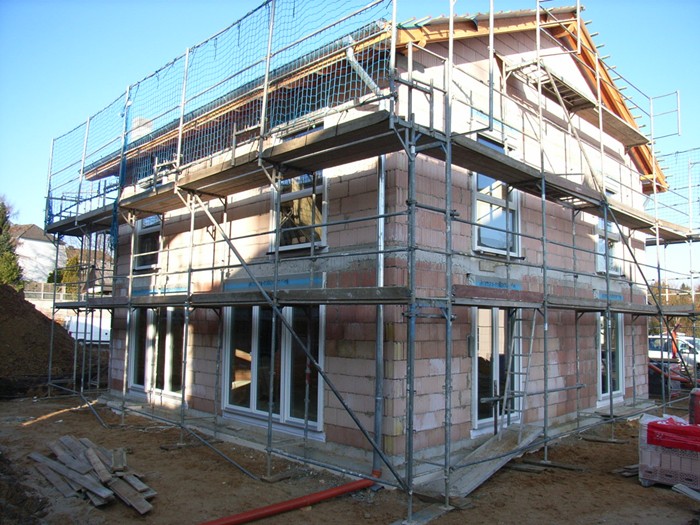

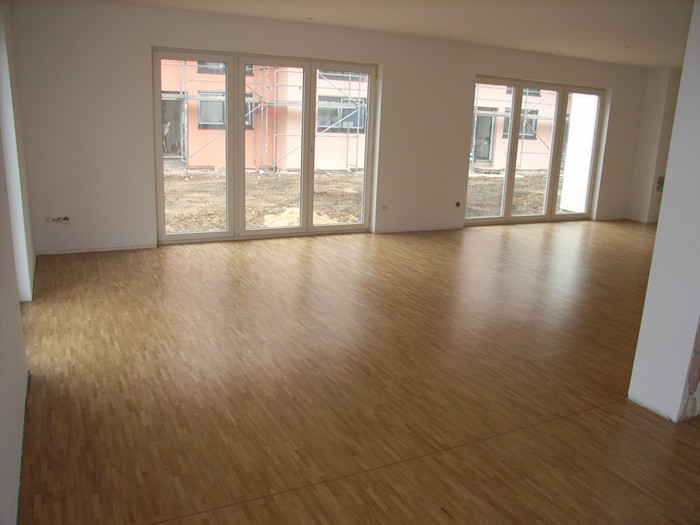

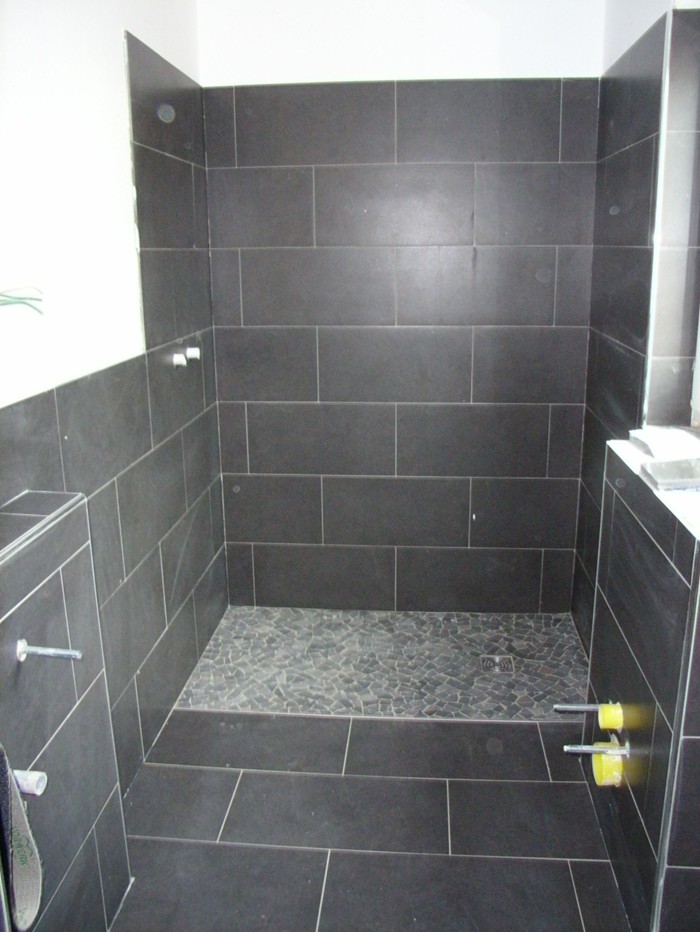

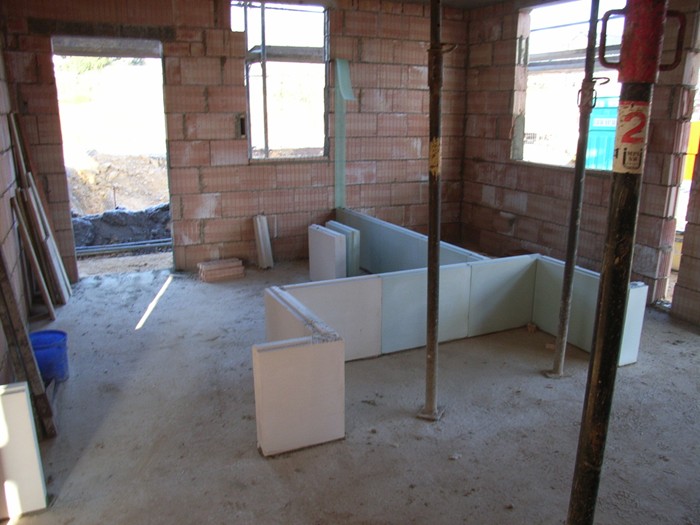

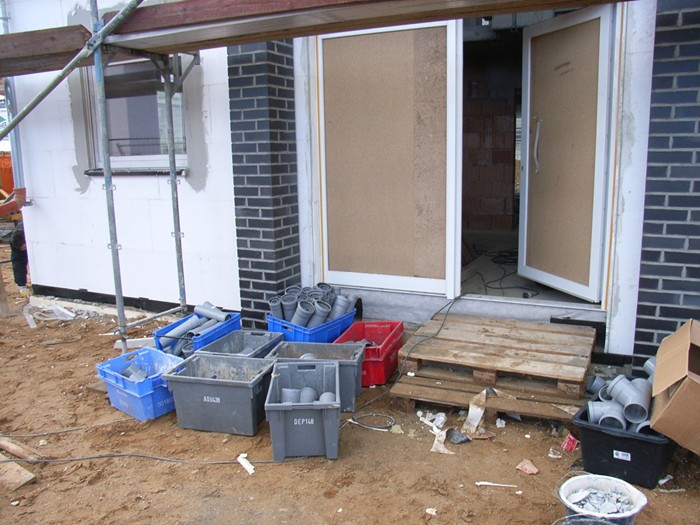

        Innenausbau und Außenputz 09.01.2008

        Dacheindeckung erfolgt, Eingangserker verblendet. 16.01.2008

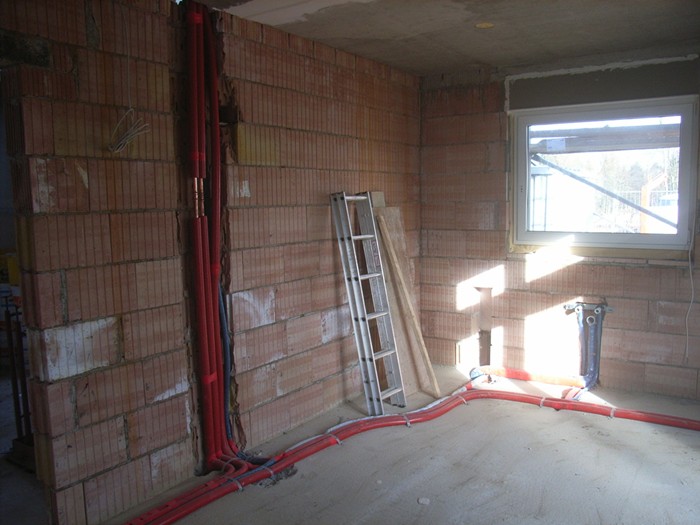

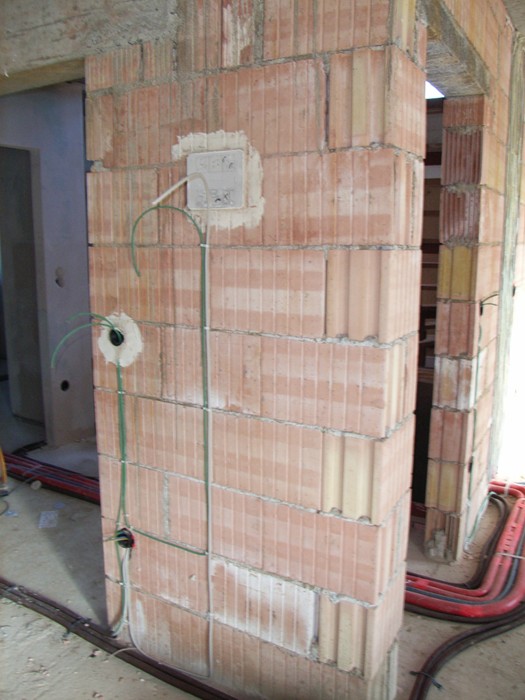

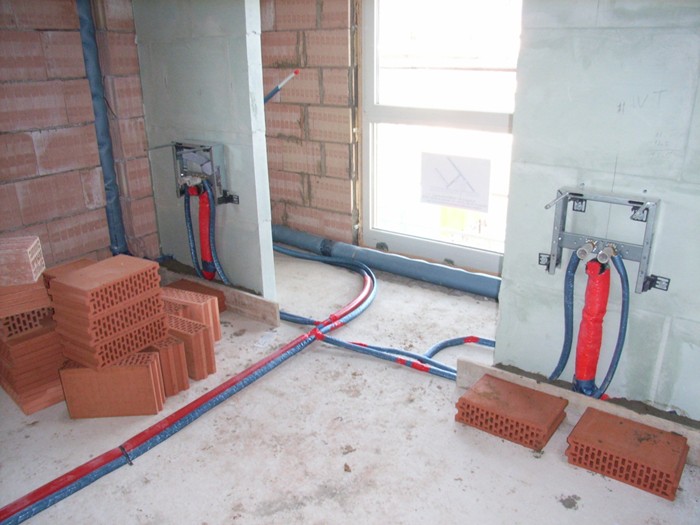

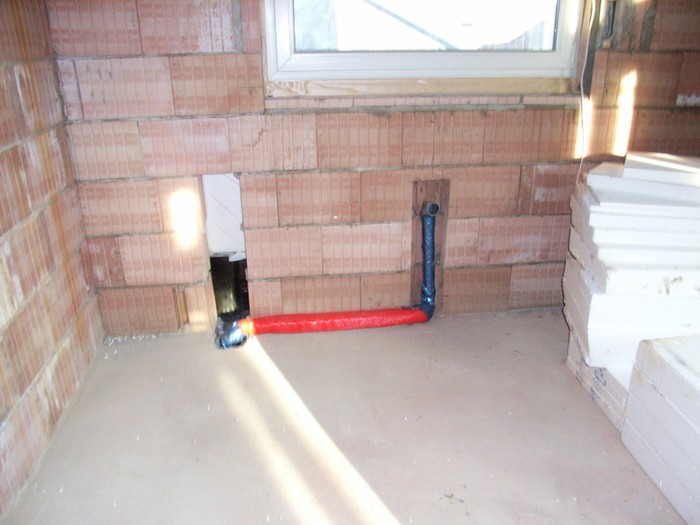

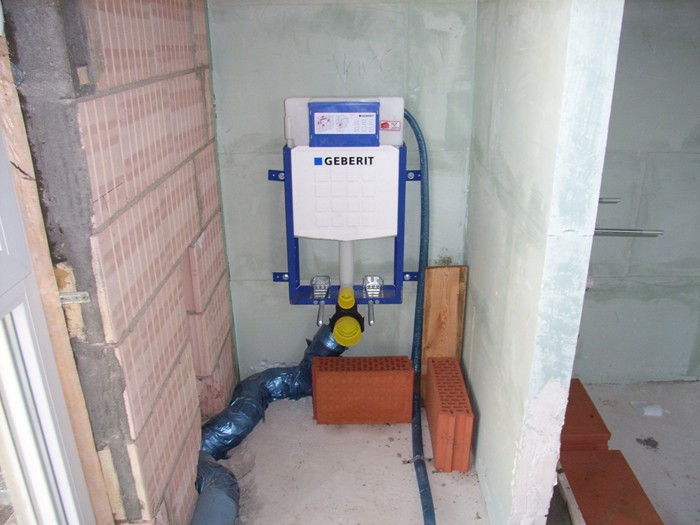

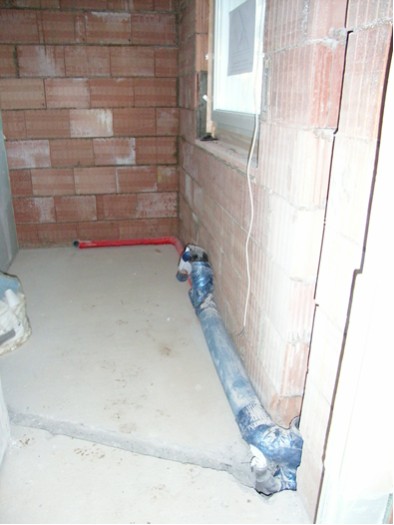

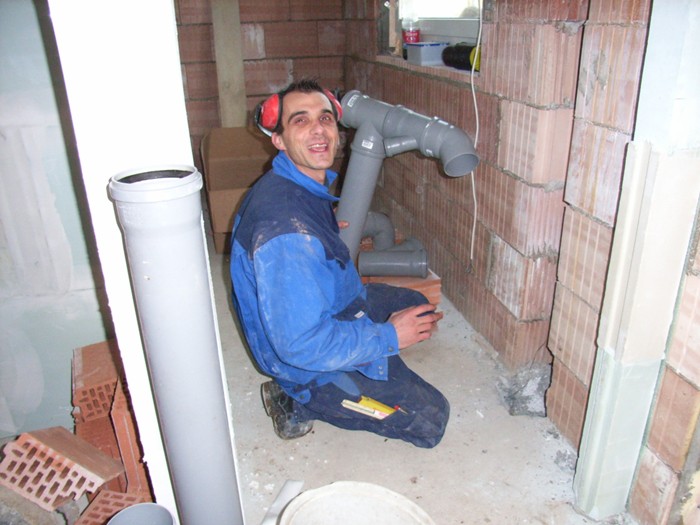

        Sanitär-und Heizungsrohinstallationen begonnen. 22.01.2008

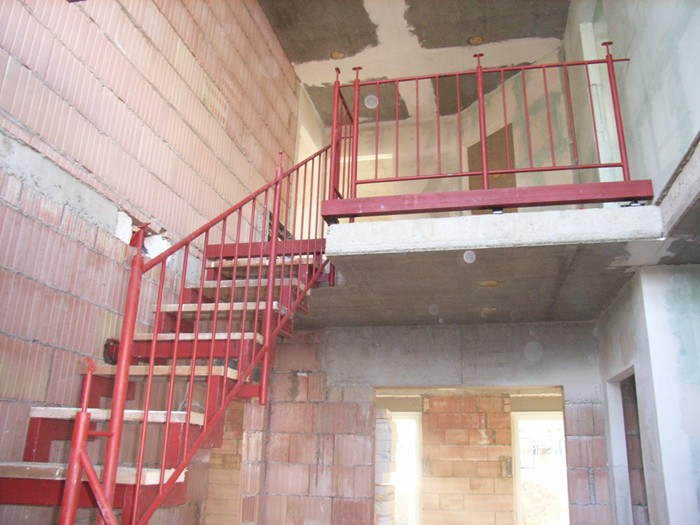

        Innentreppe eingebaut, Grundputz aufgetragen. 24.01.2008

        Sanitär-und Heizungsrohinstallation beendet. 25.01.2008

        Richtfest wurde nachgeholt. 26.01.2008

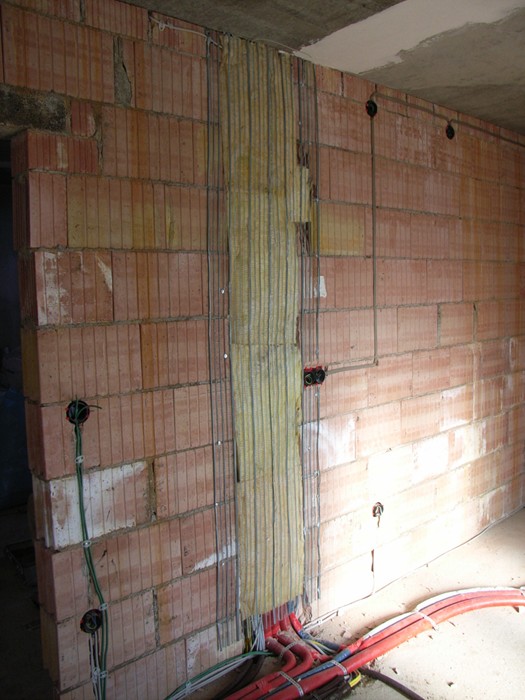

        Elektrorohinstallation begonnen. 29.01.2008

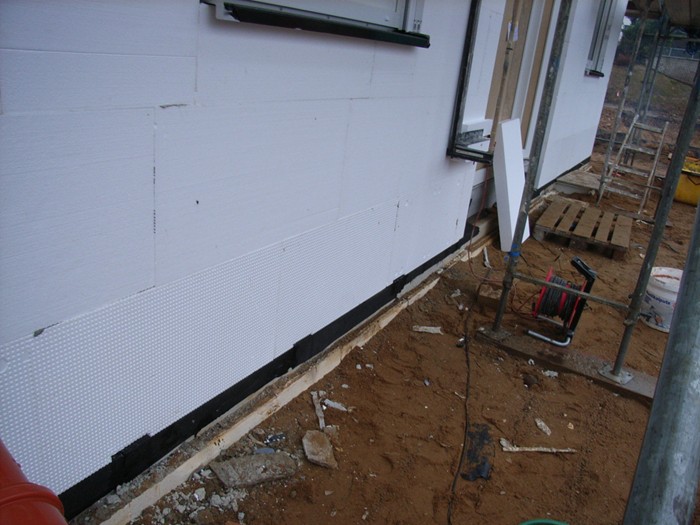

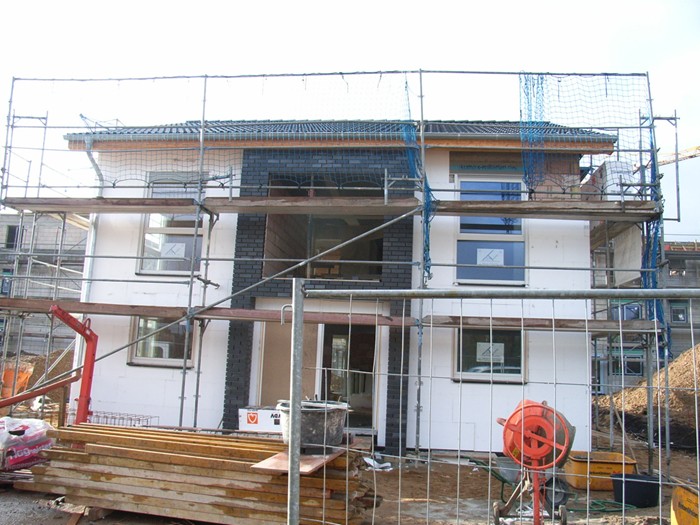

        Außenputz und Rohinstallationen fertig.08.02.2008

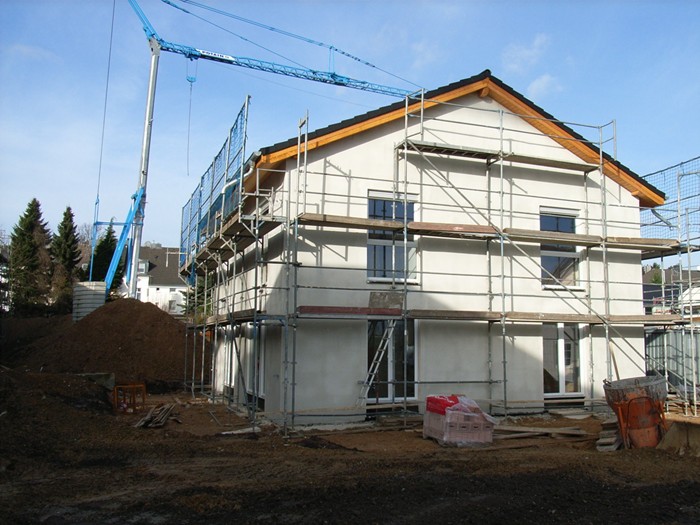

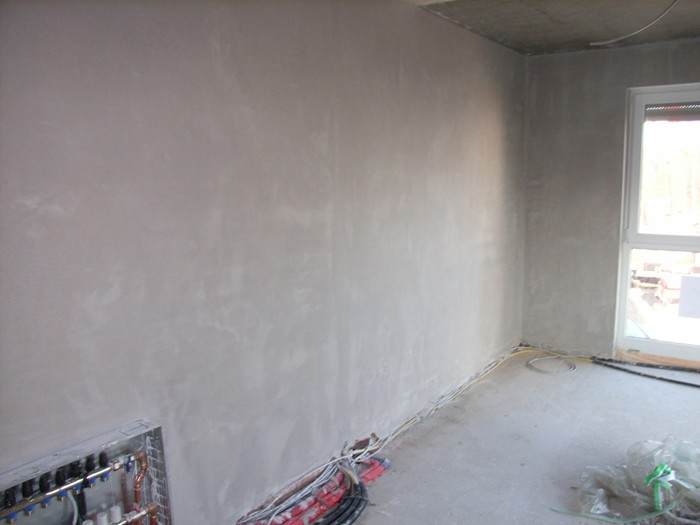

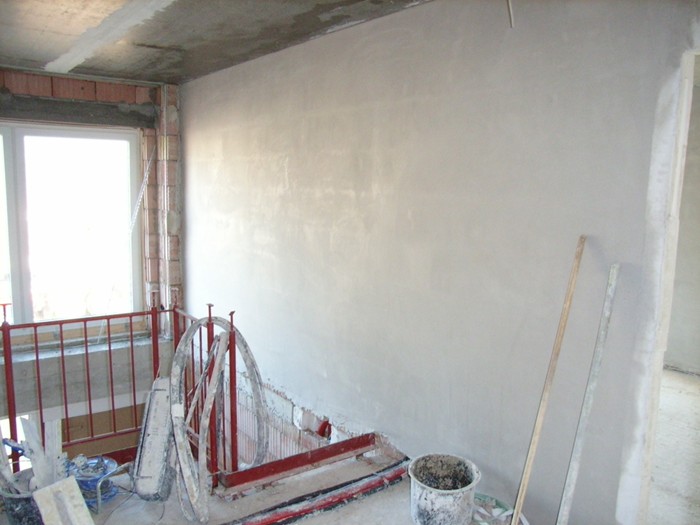

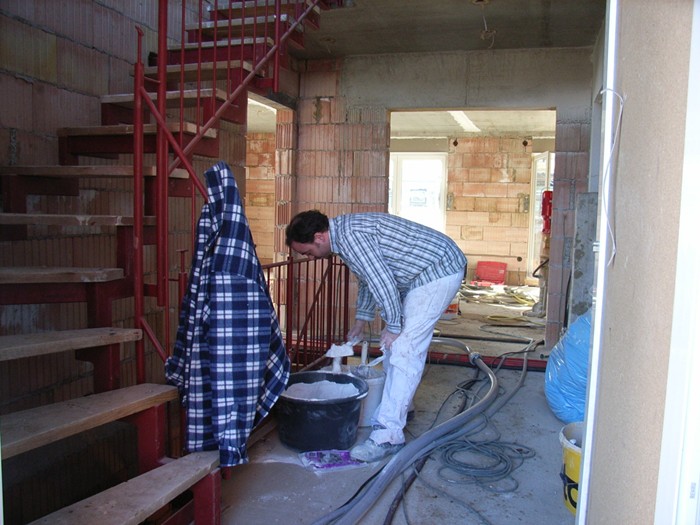

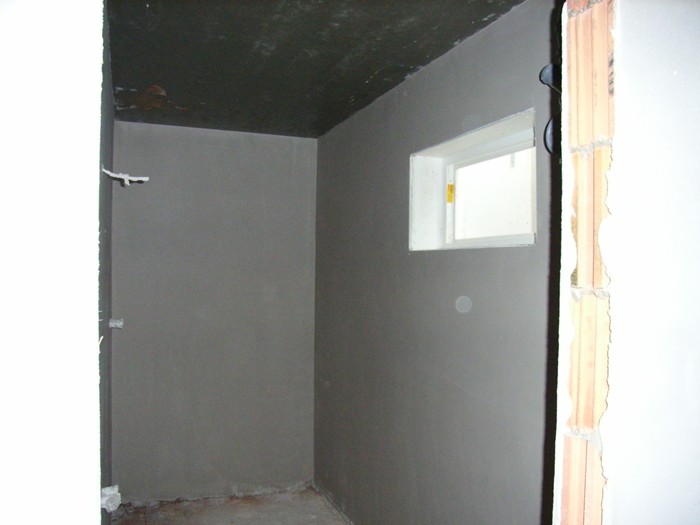

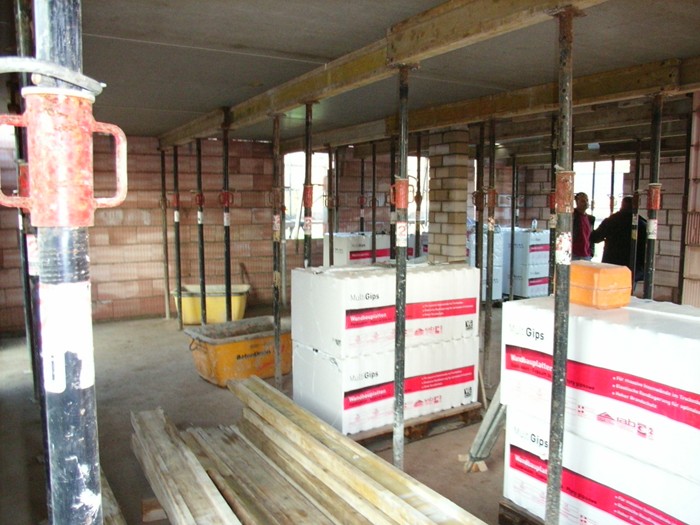

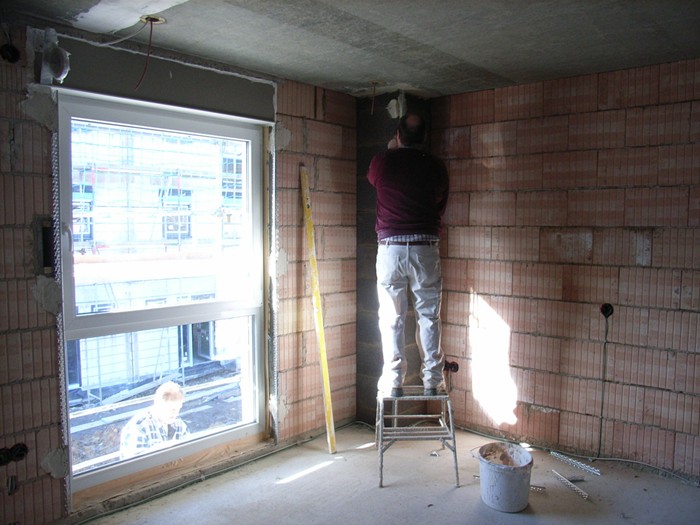

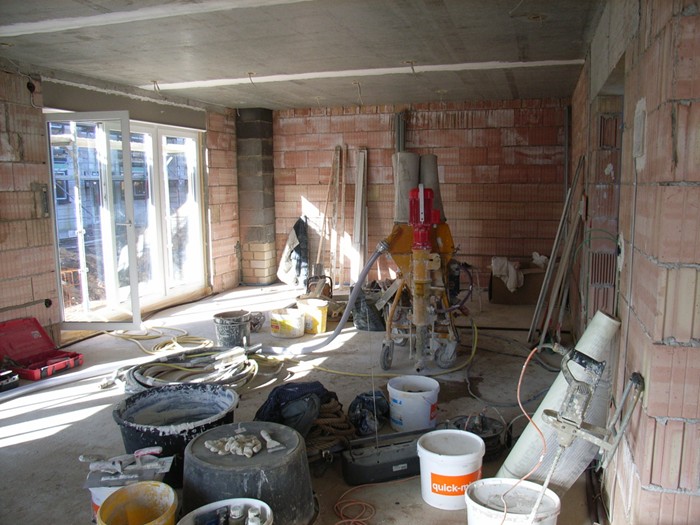

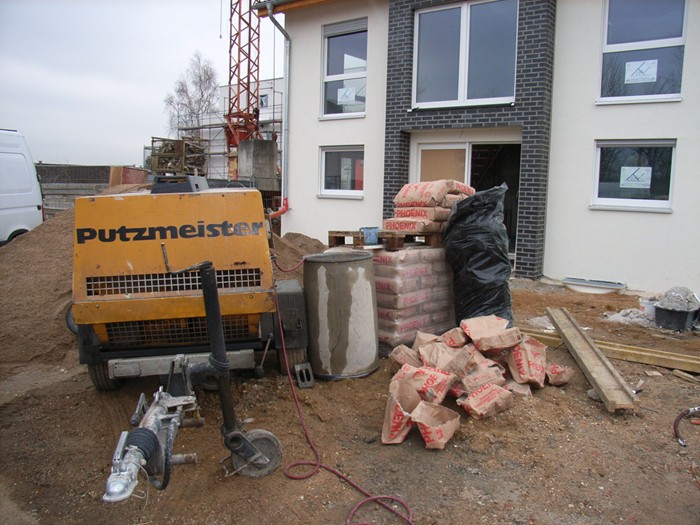

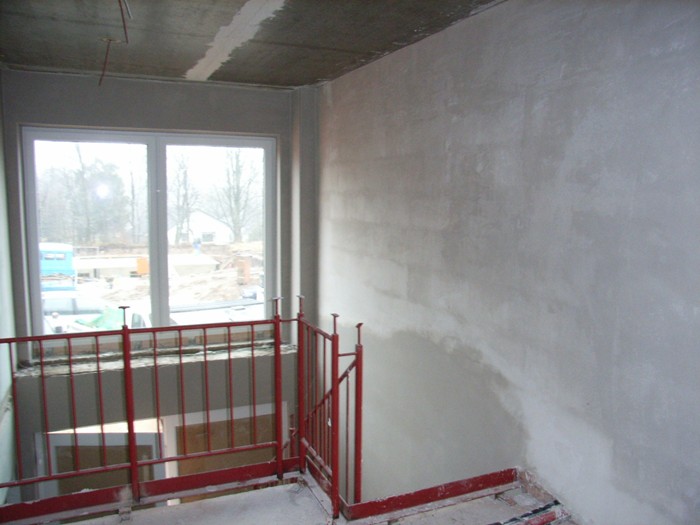

        Innenputzarbeiten begonnen. 11.02.2008

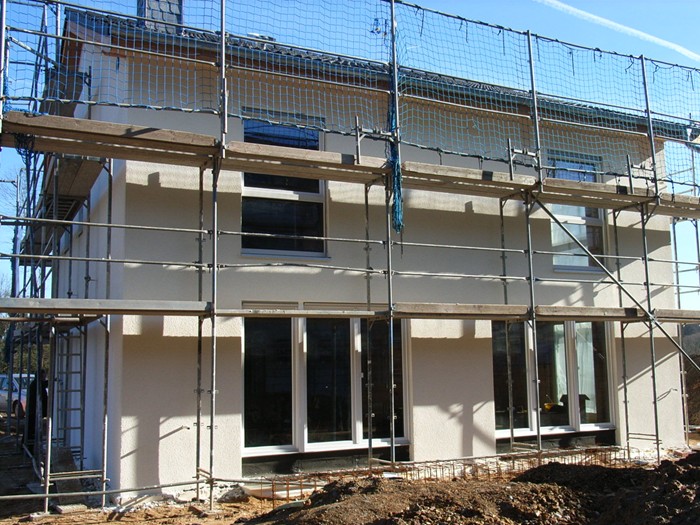

        Außengerüst wurde abgebaut, Innenputzarbeiten schreiten voran. 13.02.2008

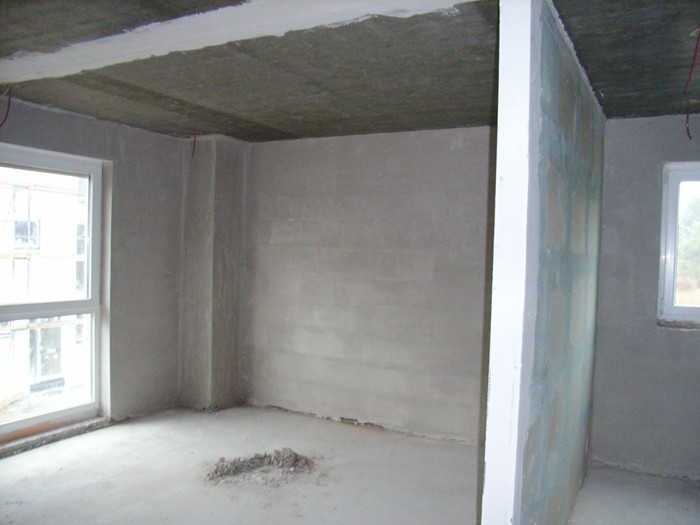

        Innenputzarbeiten abgeschlossen, Bohrung für Wärmepumpenanlage. 26.02.2008

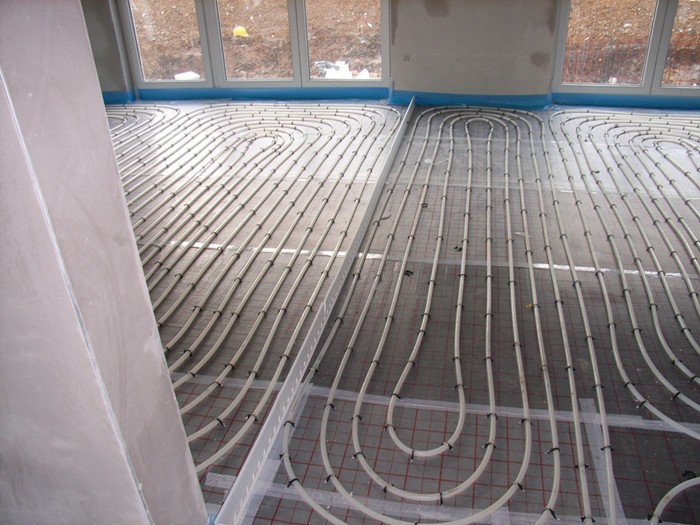

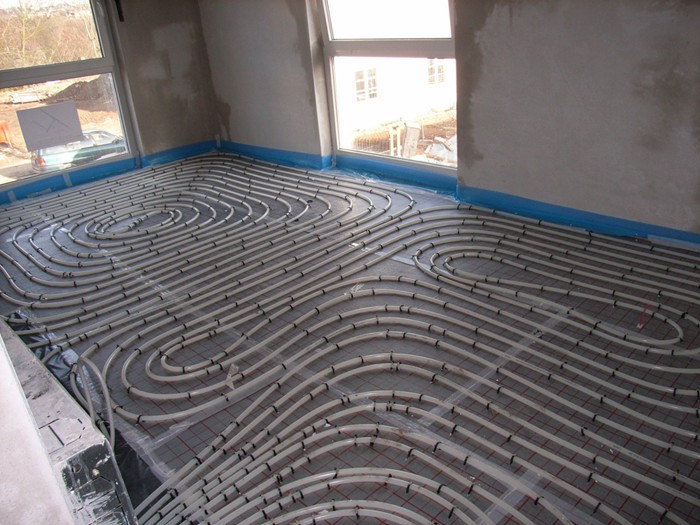

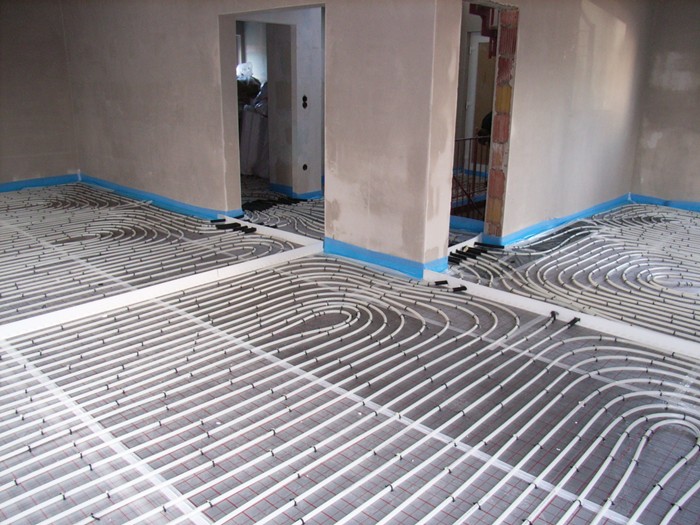

        Fußbodenheizung verlegt. 04.03.2008

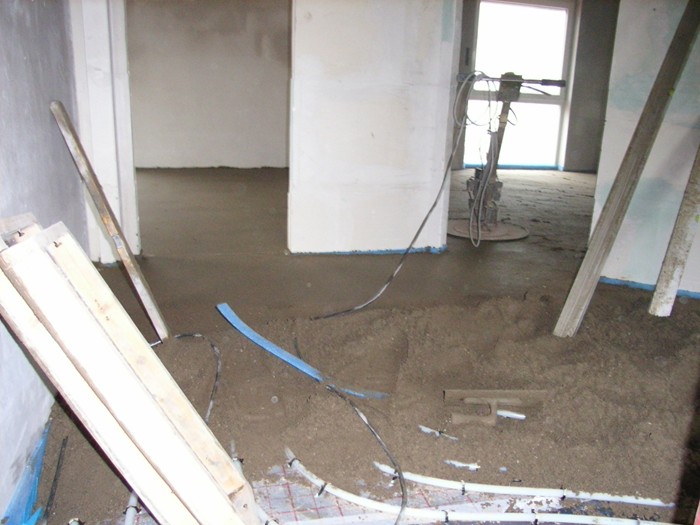

        Estrich wird verlegt. 06.03.2008

        Außenentwässerung angeschlossen. 14.03.2008

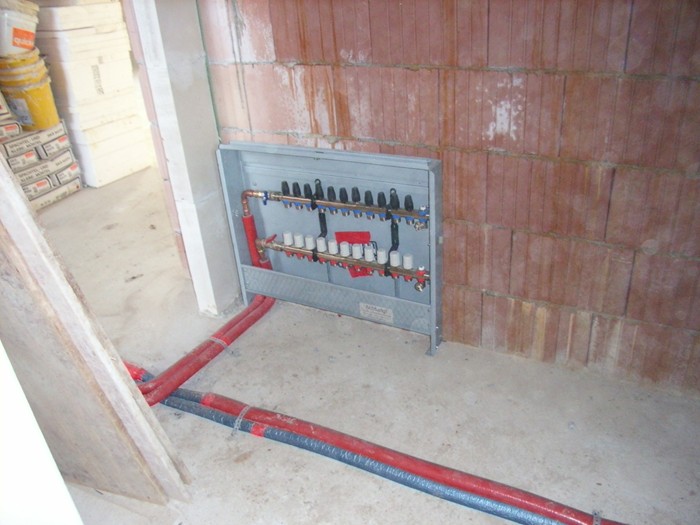

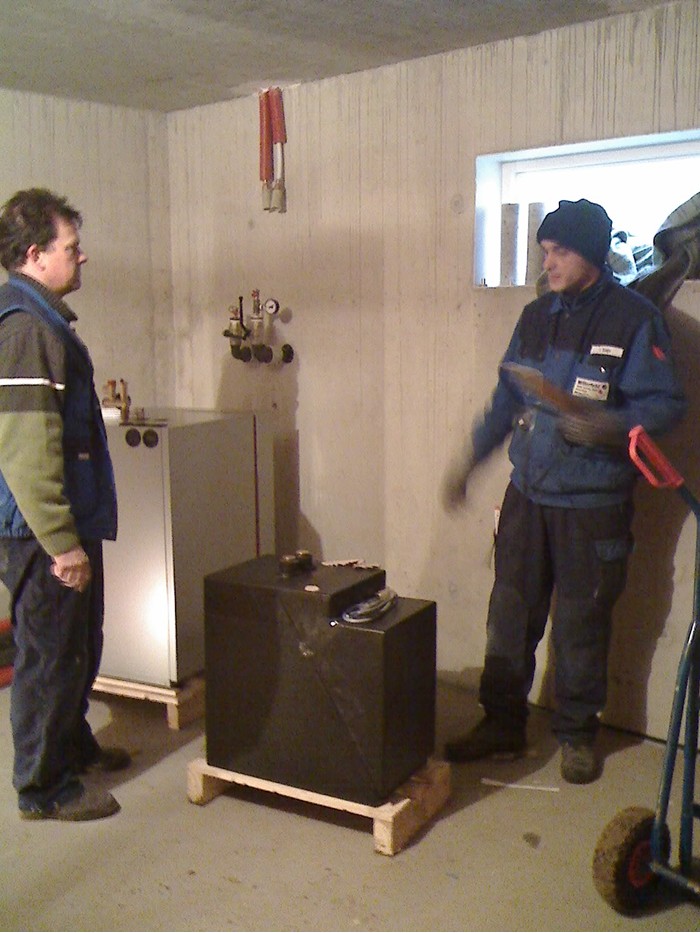

        Wärmepumpenanlage wird installiert. 26.03.2008

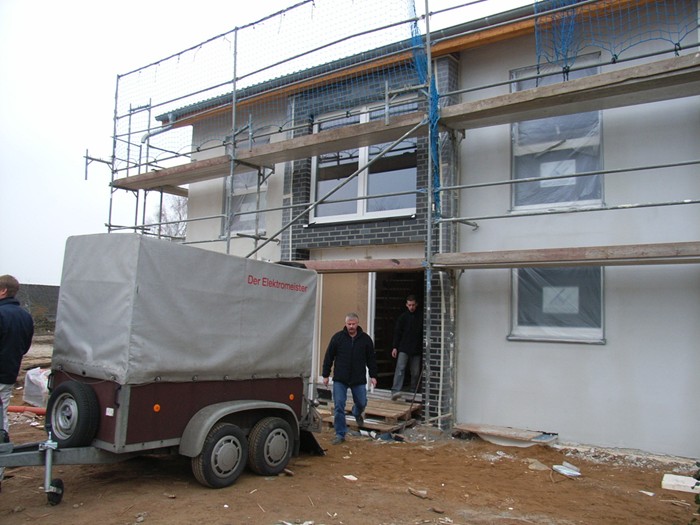

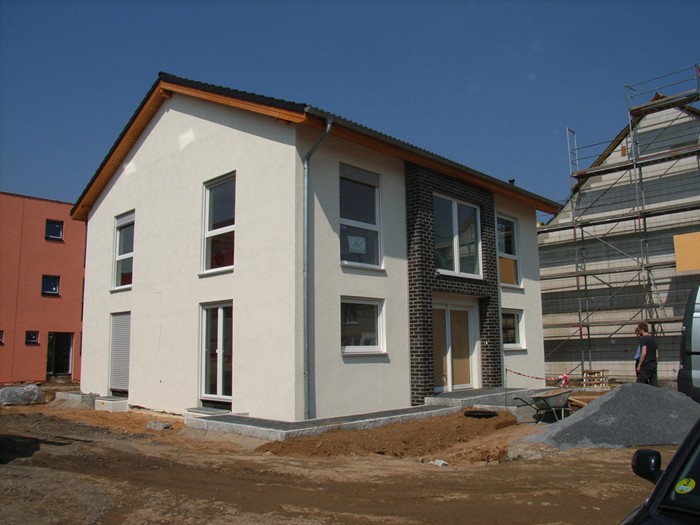

        Fertiggarage gestellt. 21.04.2008

        Die Eigenleistungen schreiten voran. 26.05.2008

        Feininstallationen und Außenanlagen. 04.06.2008

        Innentüren werden eingebaut. 06.06.2008

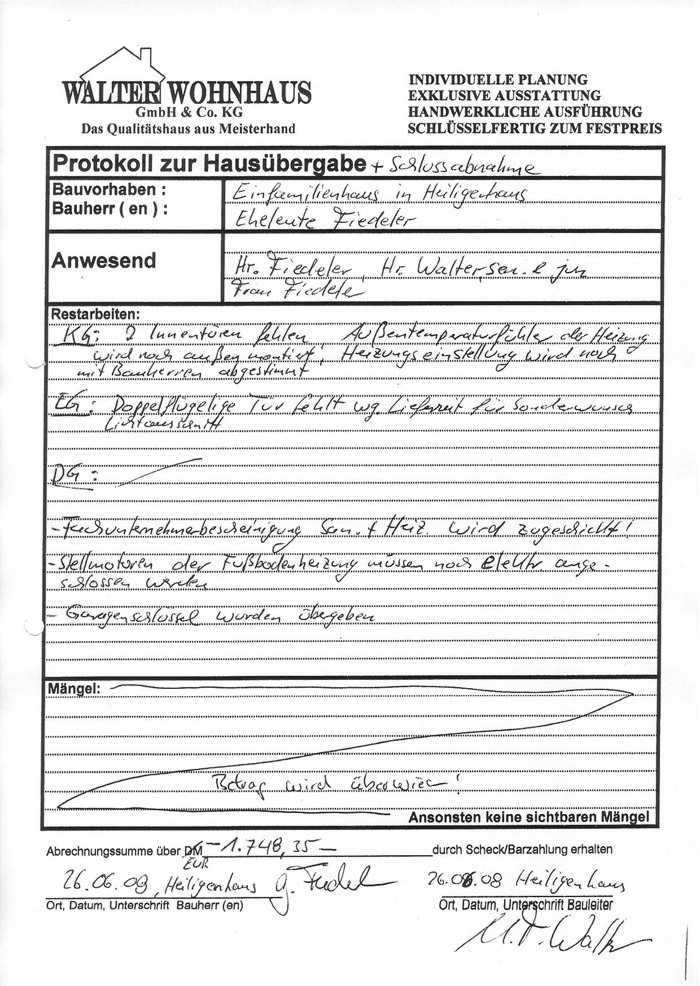

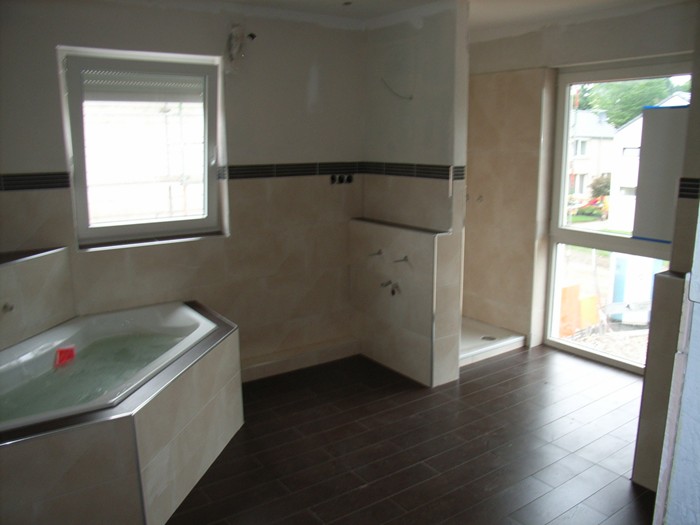

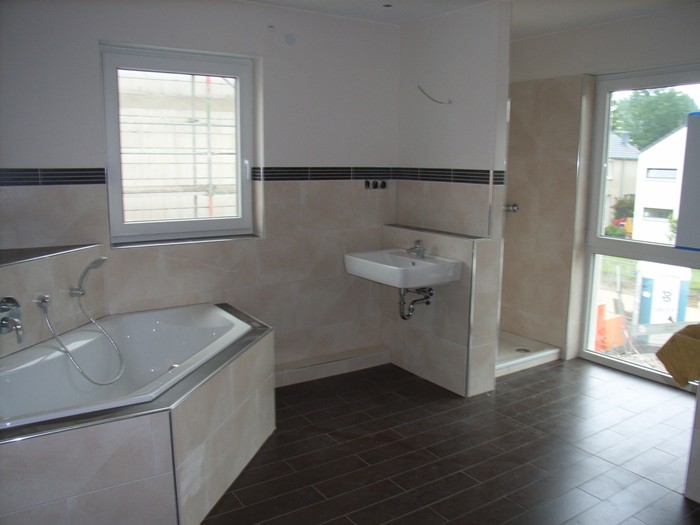

        Hausübergabe und Einzug ist erfolgt. 26.06.2008
