Haus Angerbogen:
Das Bauschild steht schon.
Der Bauantrag wurde gestellt. 17.11.2007

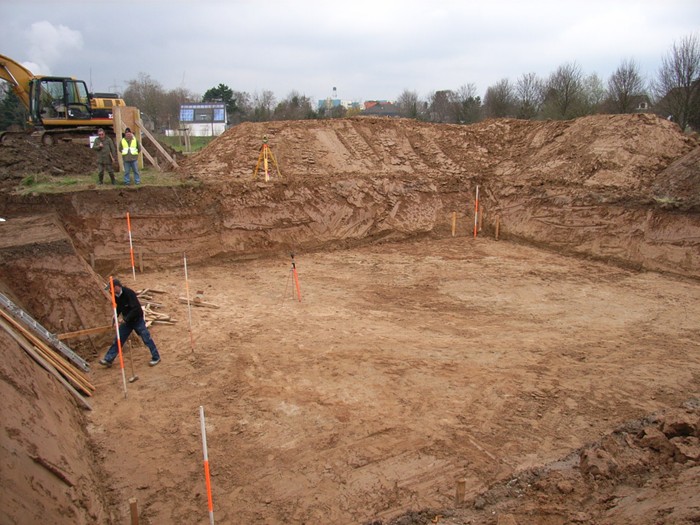

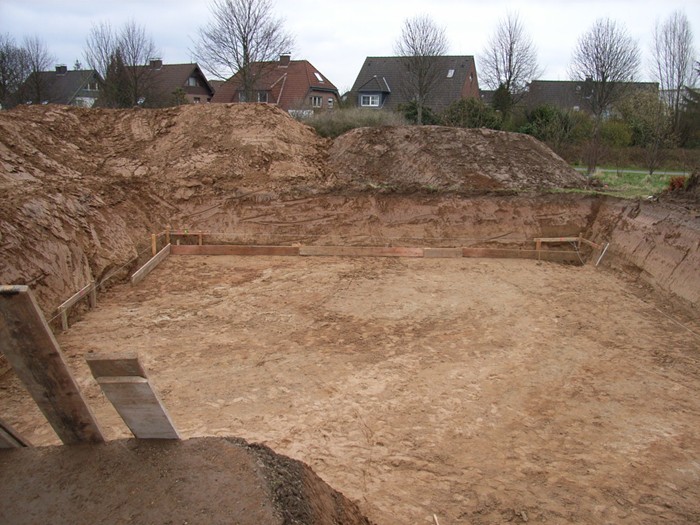

Jetzt wird begonnen. 27.03.2008

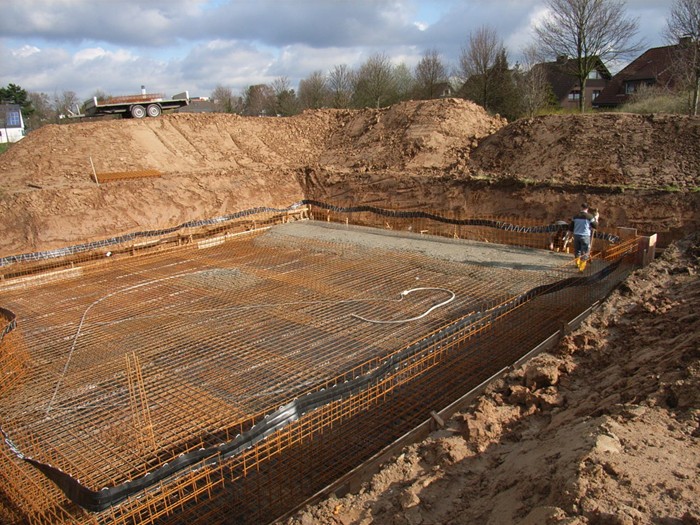

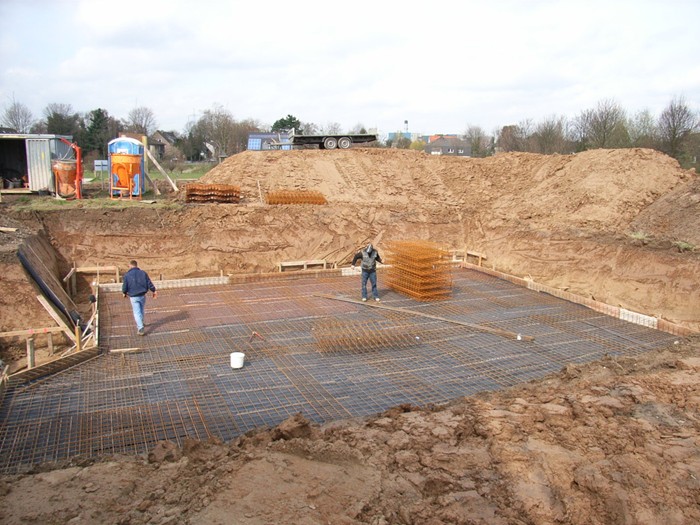

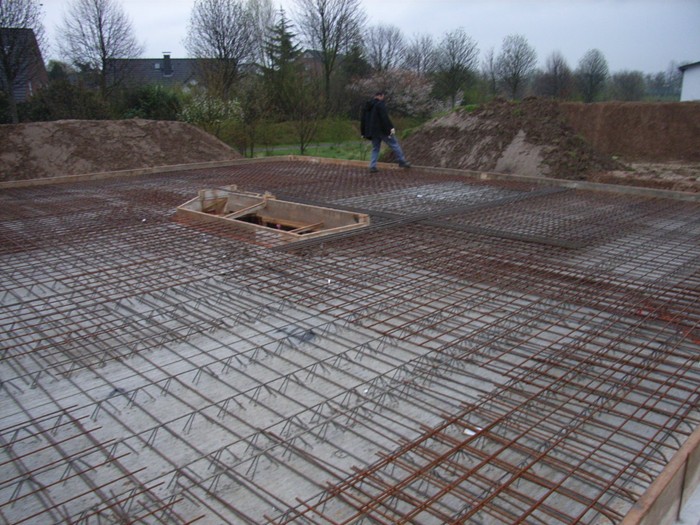

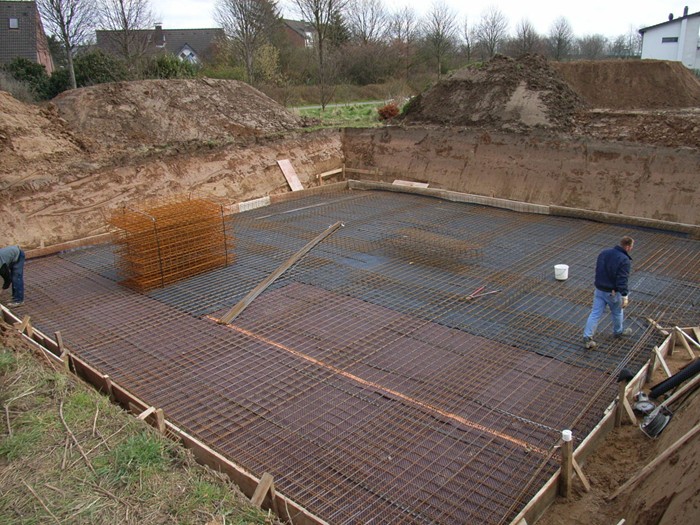

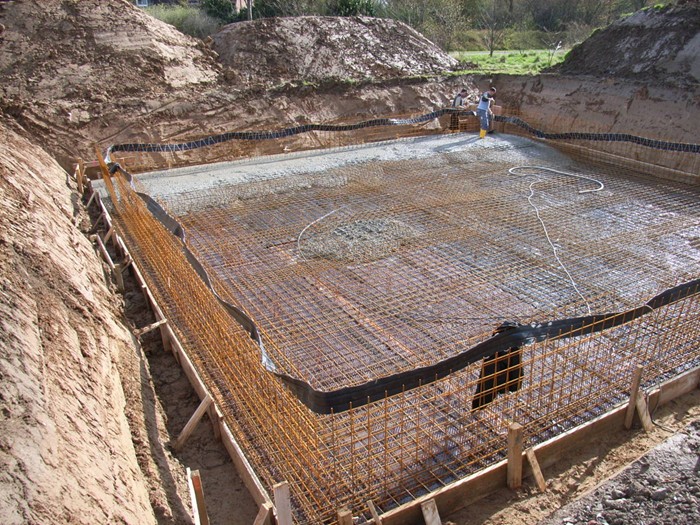

Die Bewehrung der Bodenplatte wird verlegt. 28.03.2008

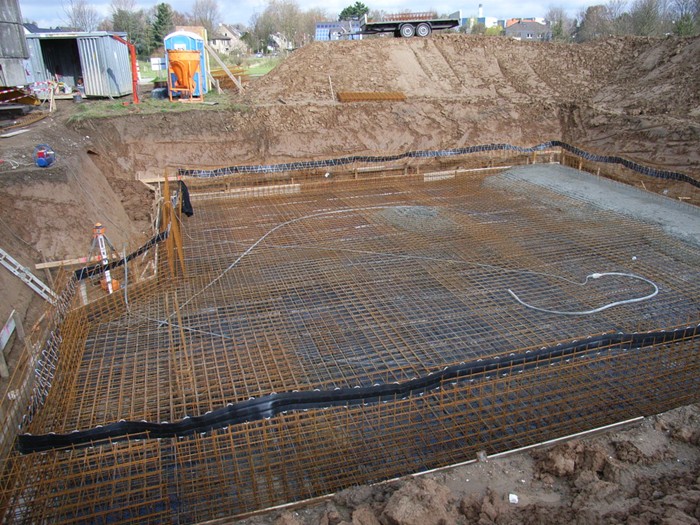

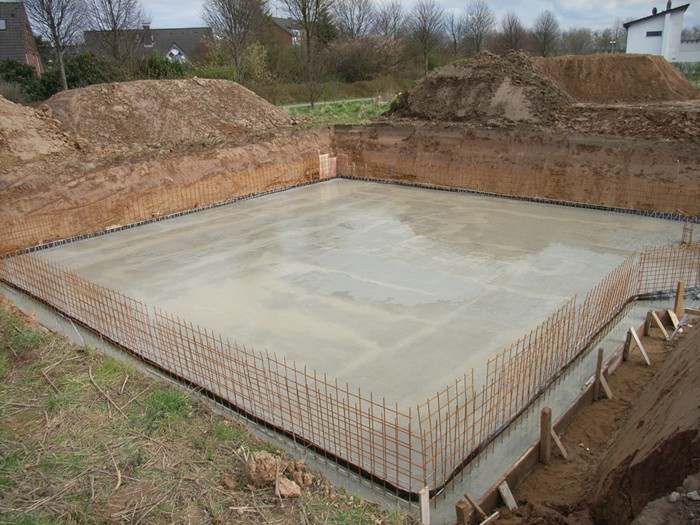

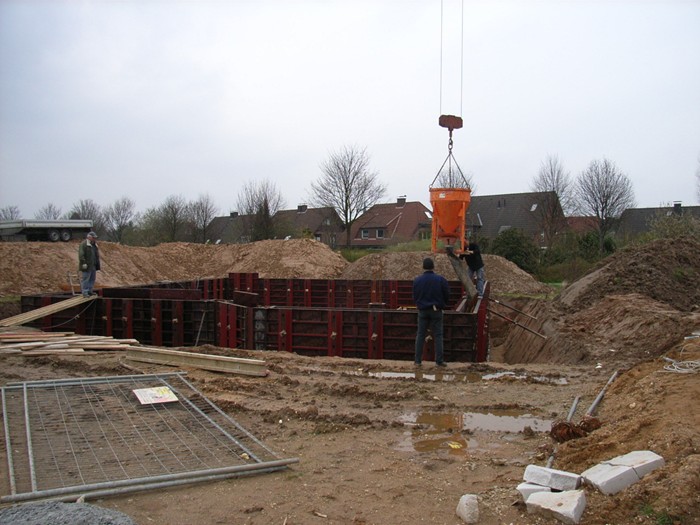

Die Bodenplatte wird betoniert. 31.03.2008
Das werden einmal die Kelleraußenwände. 02.04.2008

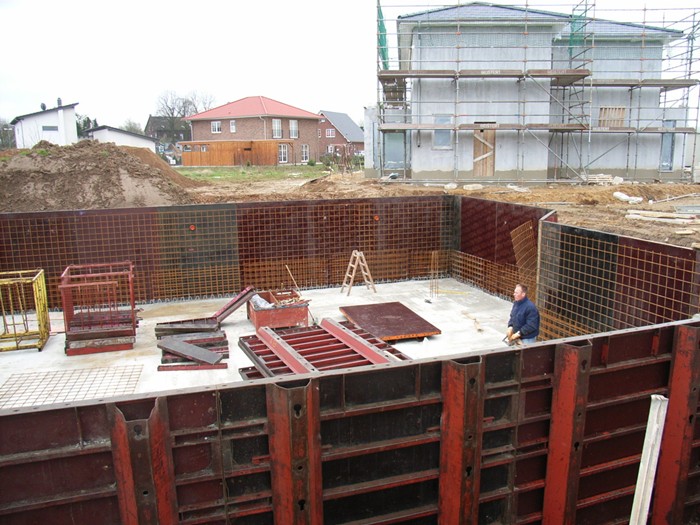

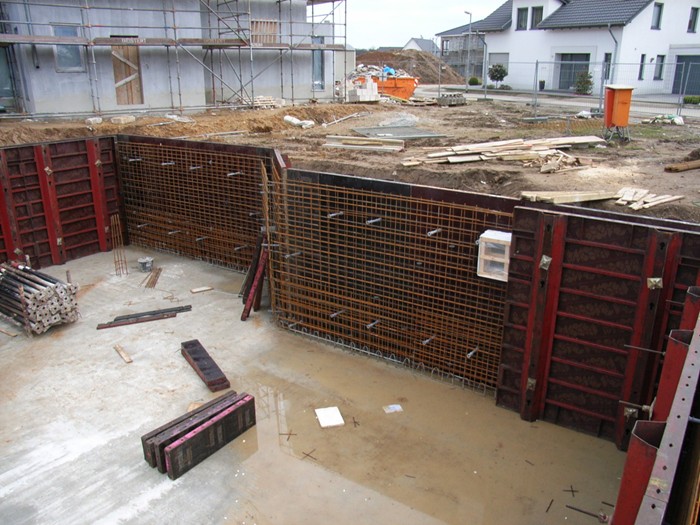

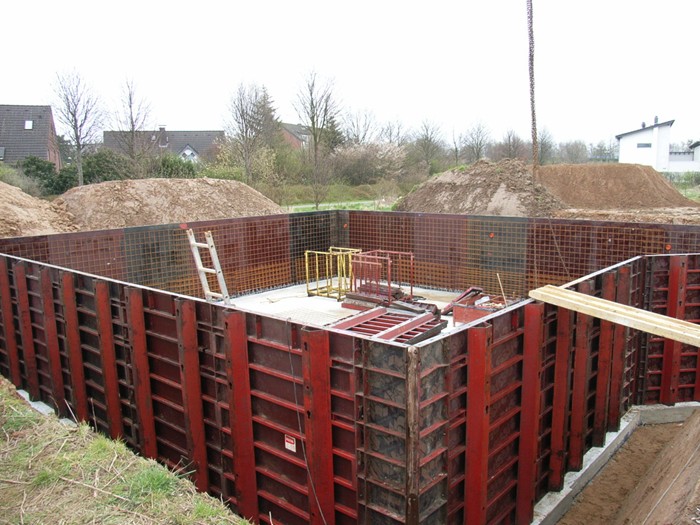

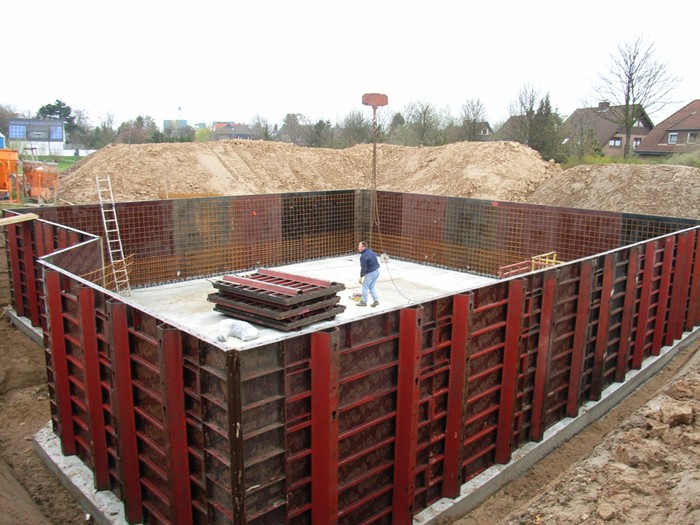

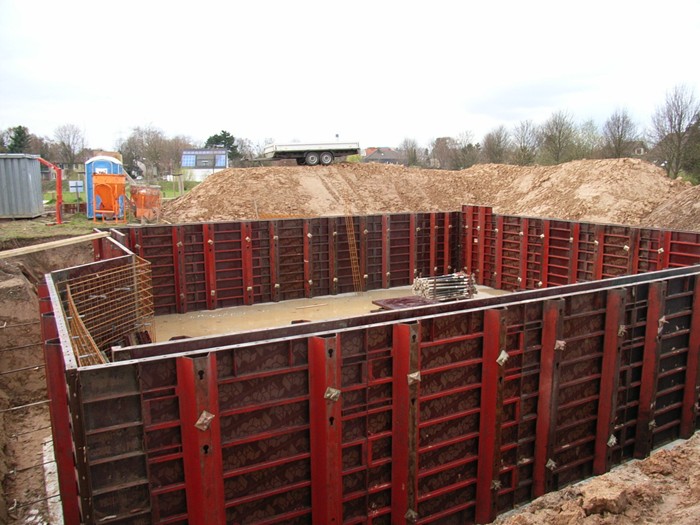

Die Kelleraußenwände sind bewehrt und fast fertig eingeschalt. 03.04.2008

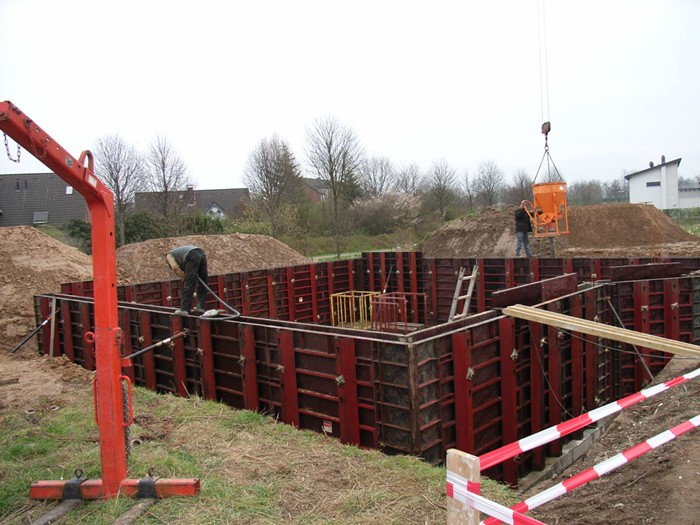

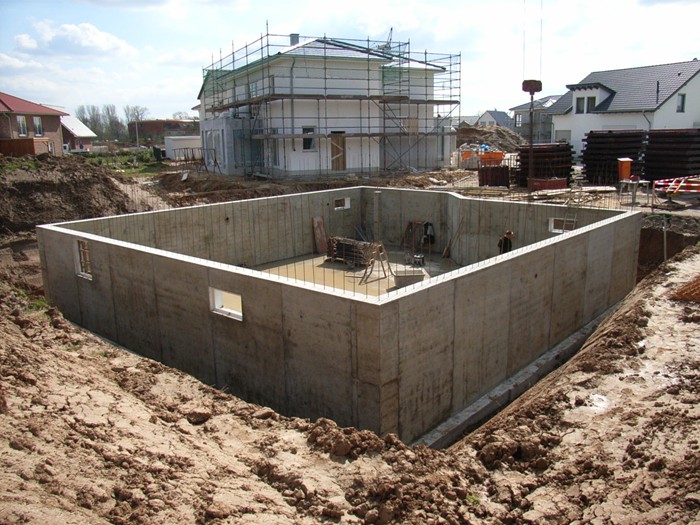

Die Kelleraußenwände werden betoniert. 04.04.2008

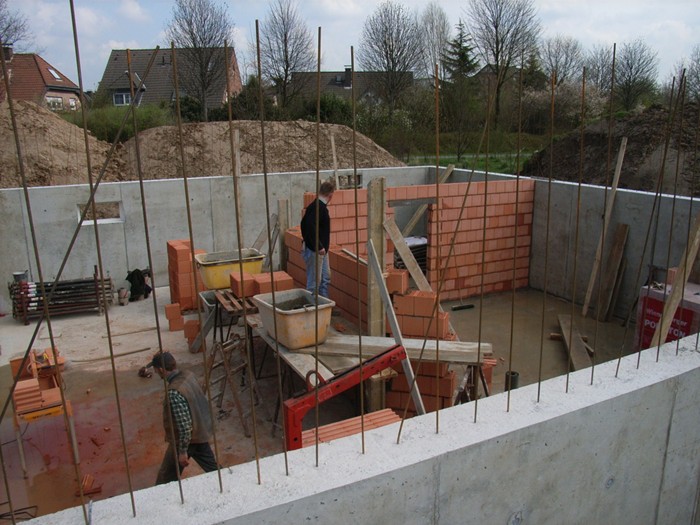

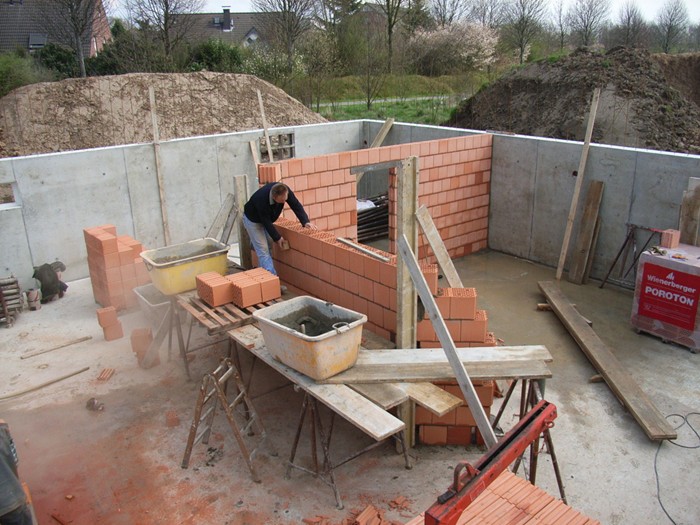

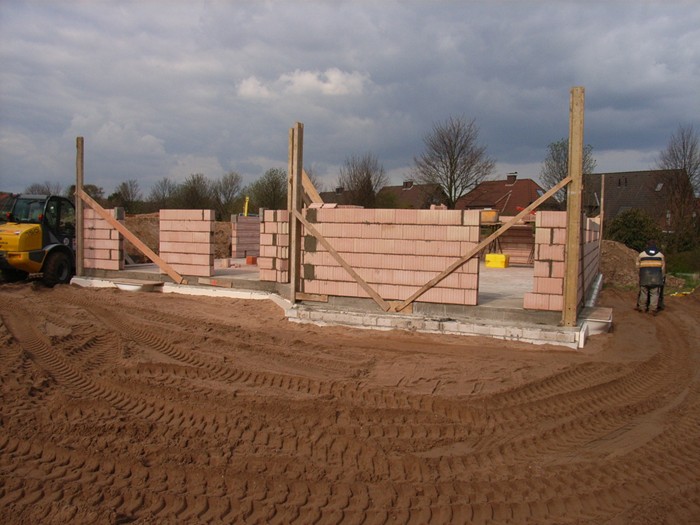

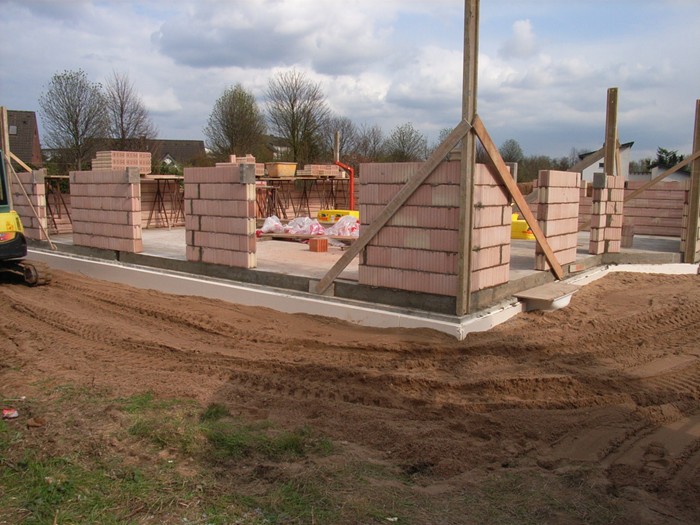

Kellerwände werden gemauert. 08.04.2008

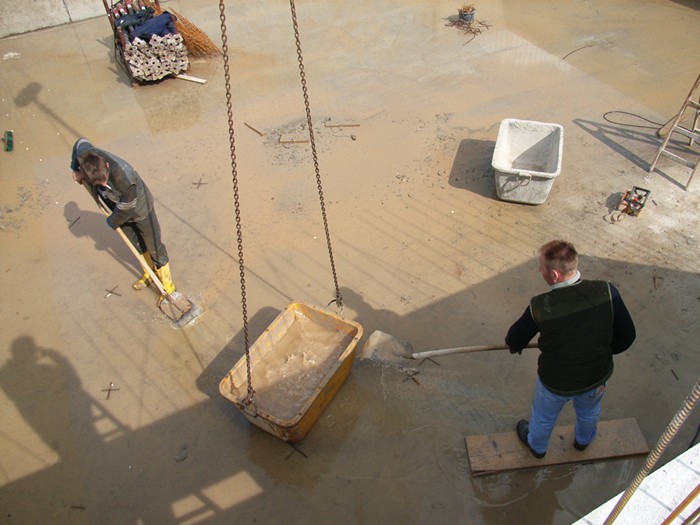

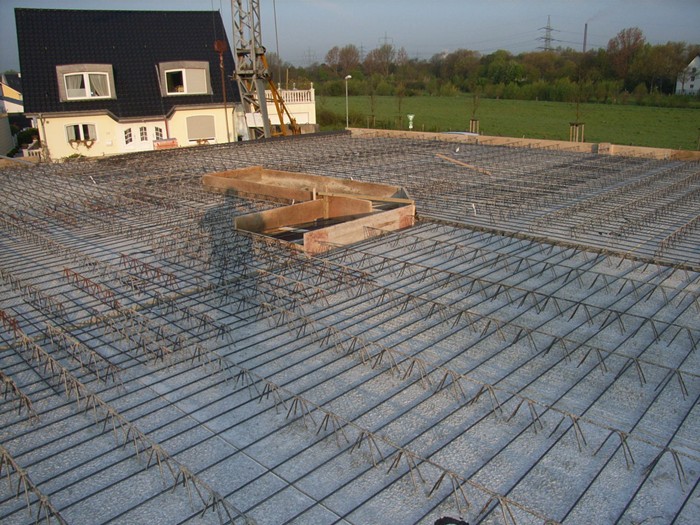

Kellerdecke betoniert. 14.04.2008

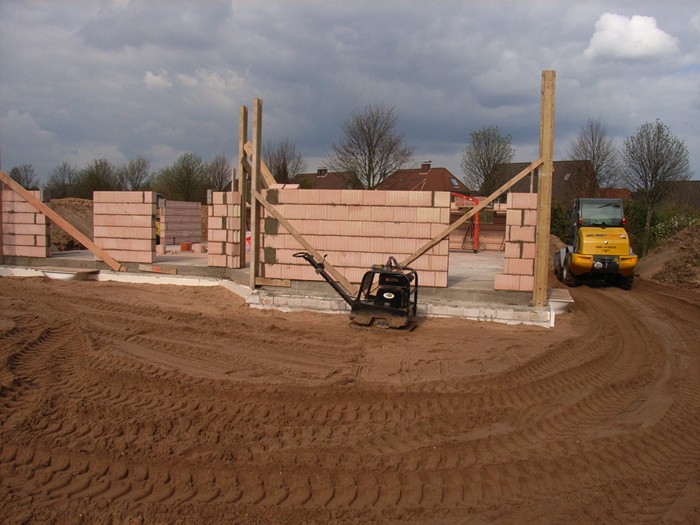

Arbeitsräume werden verfüllt, Erdgeschosswände errichtet.16.04.2008

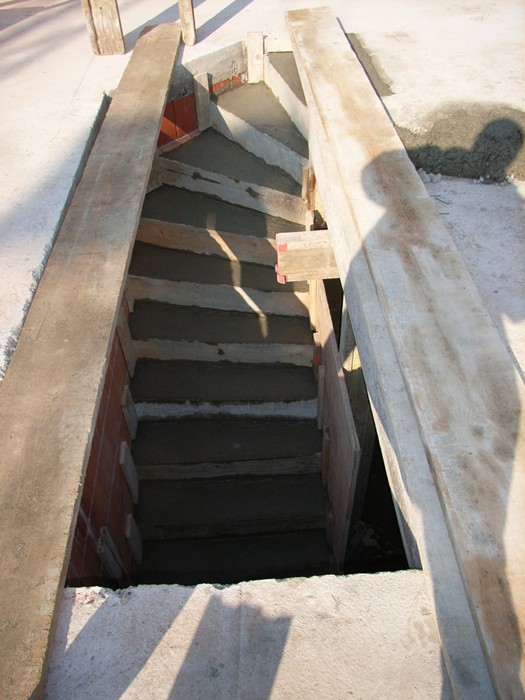

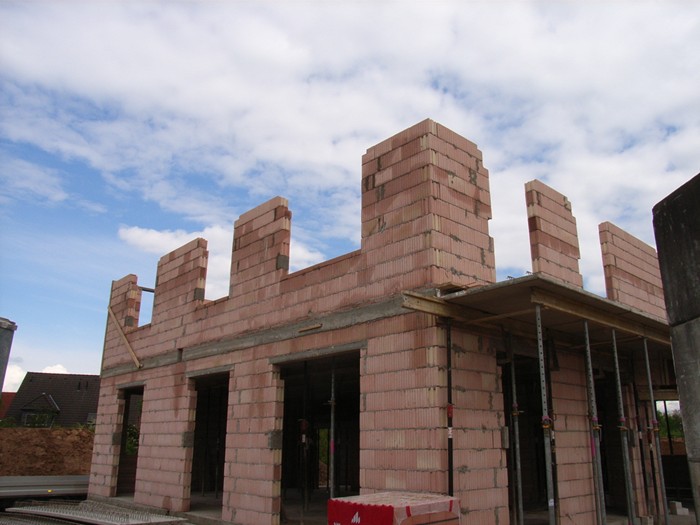

Das Erdgeschossmauerwerk wächst, Kellertreppe ist auch betoniert. 17.04.2008

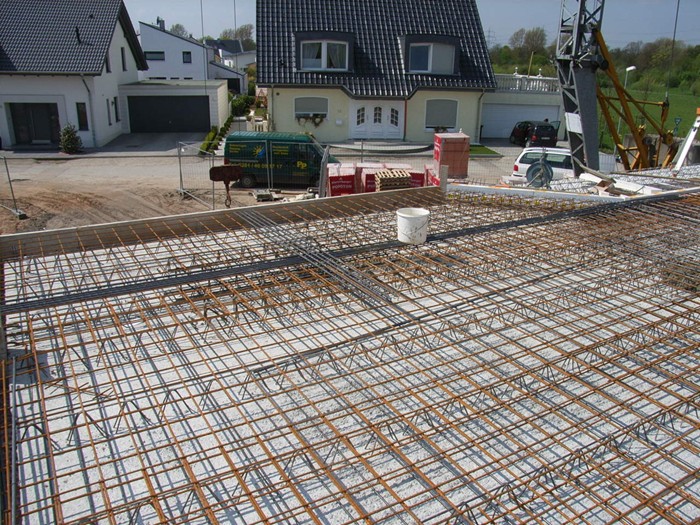

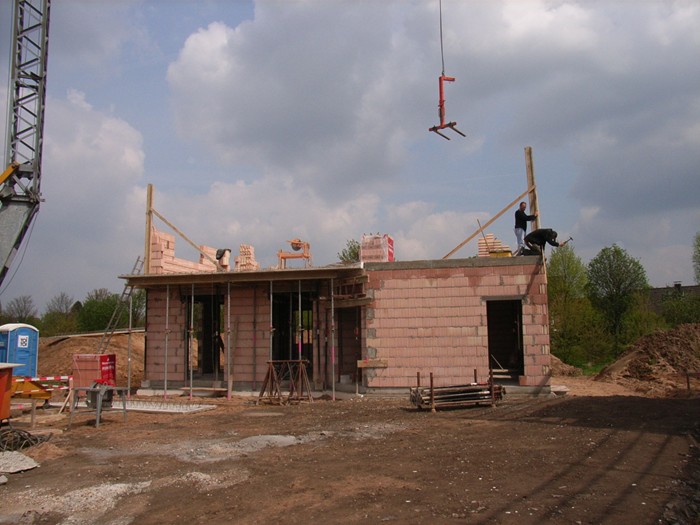

Die Erdgeschossdecke wird geschalt. 22.04.2008
Erdgeschossdecke betoniert. 23.04.2008

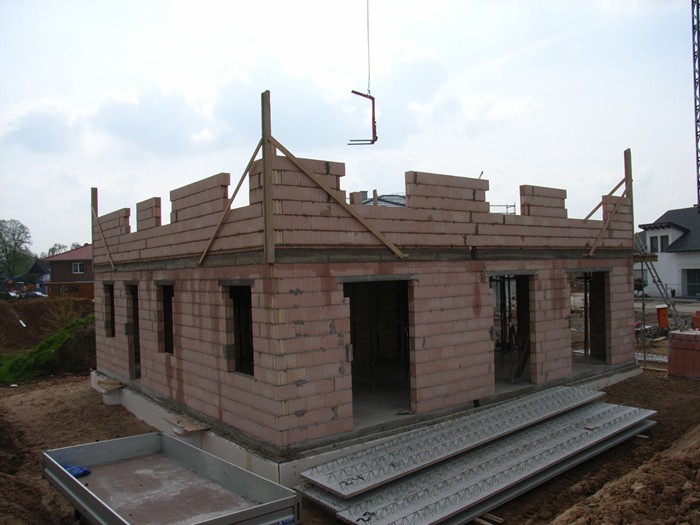

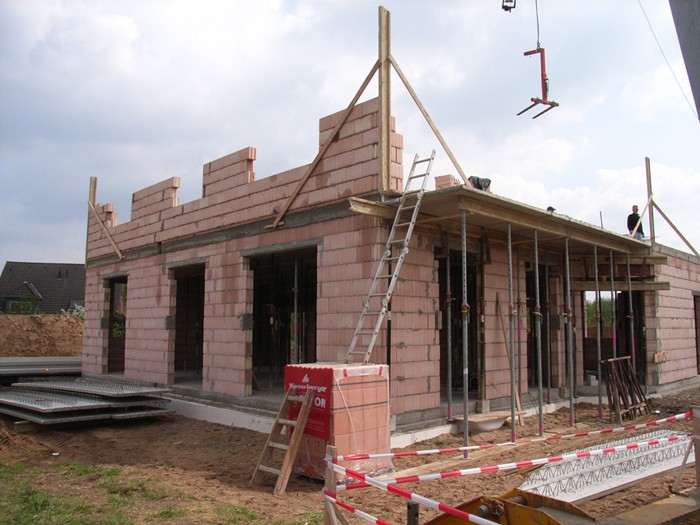

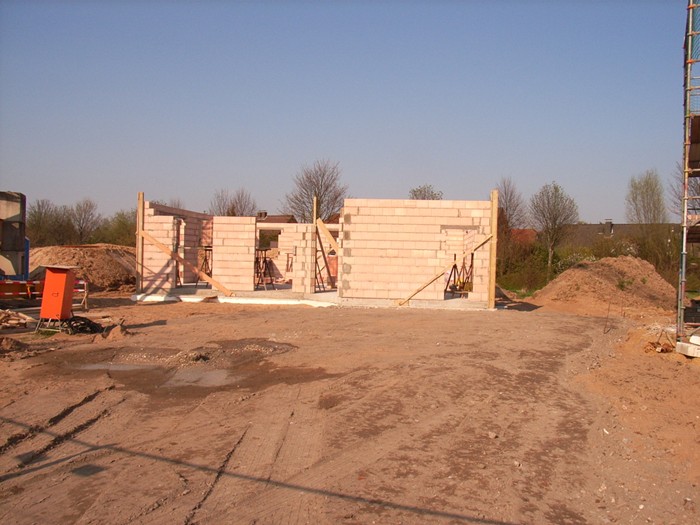

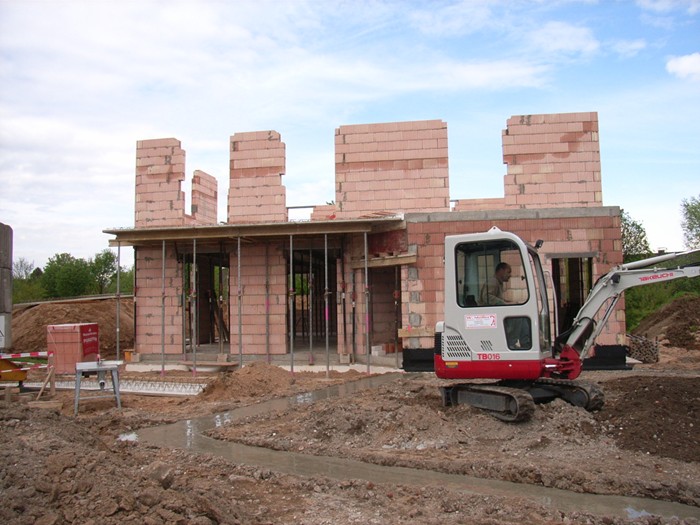

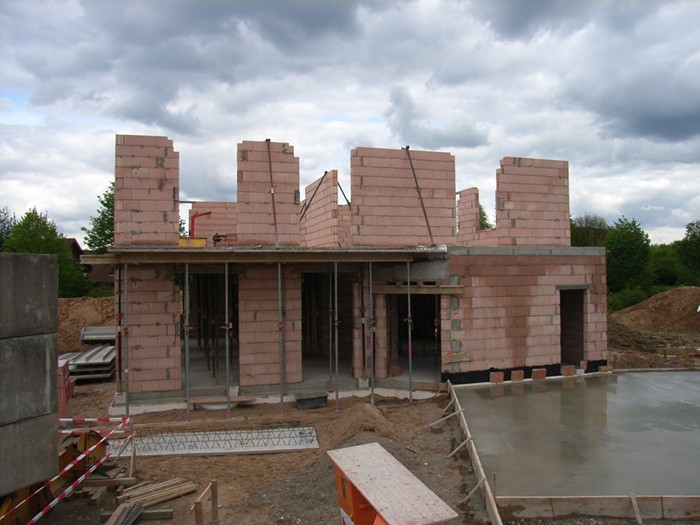

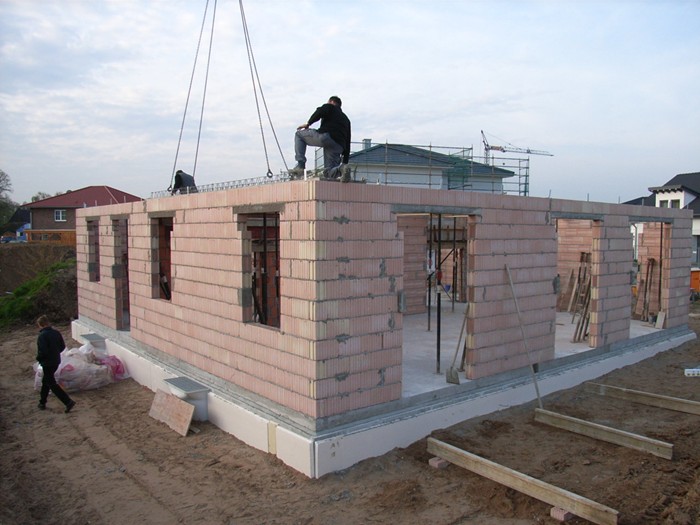

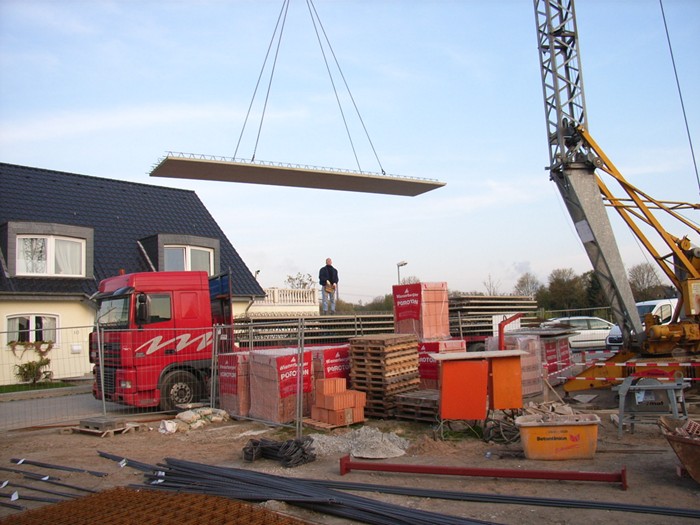

Die Obergeschosswände werden erstellt. 25.04.2008
Garagenfundamente betoniert. 29.04.2008

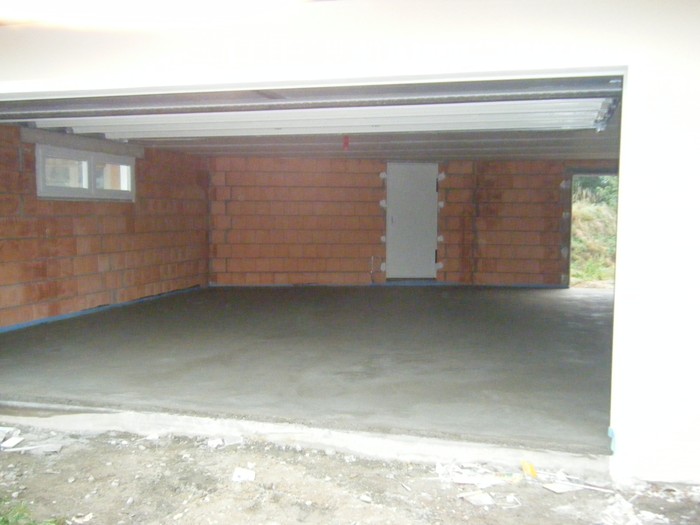

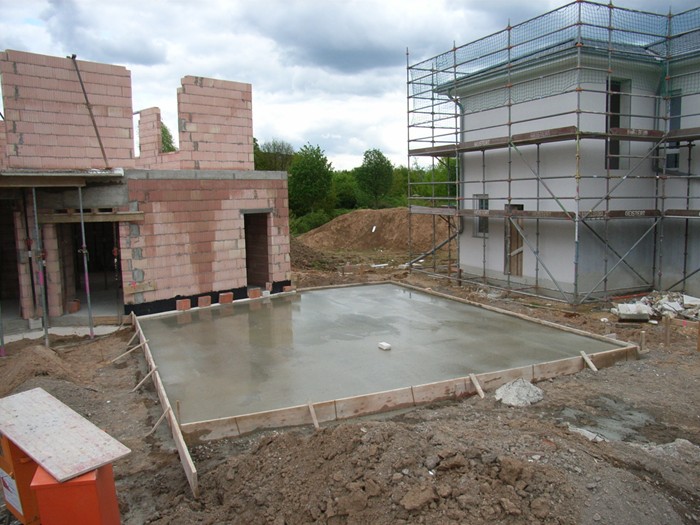

Bodenplatte Garage betoniert, Wände im Obergeschoss fertig gestellt. 30.04.2008
Garagenmauerwerk. 05.05.2008
Garagendecke betoniert. 08.05.2008
Obergeschossdecke und Innenmauerwerk. 14.05.2008

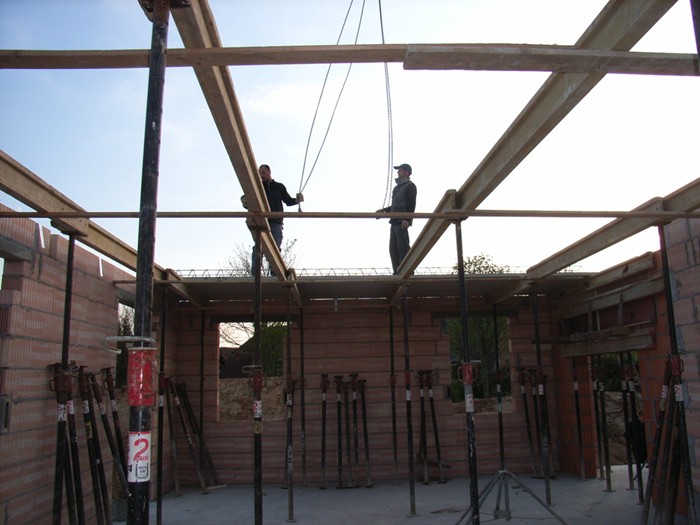

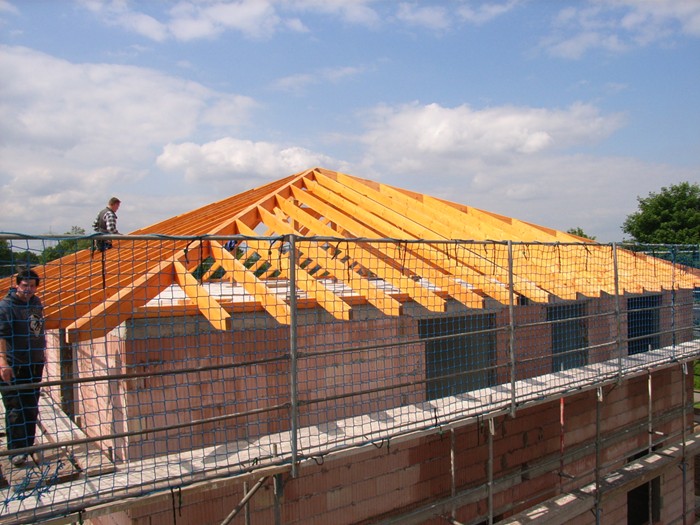

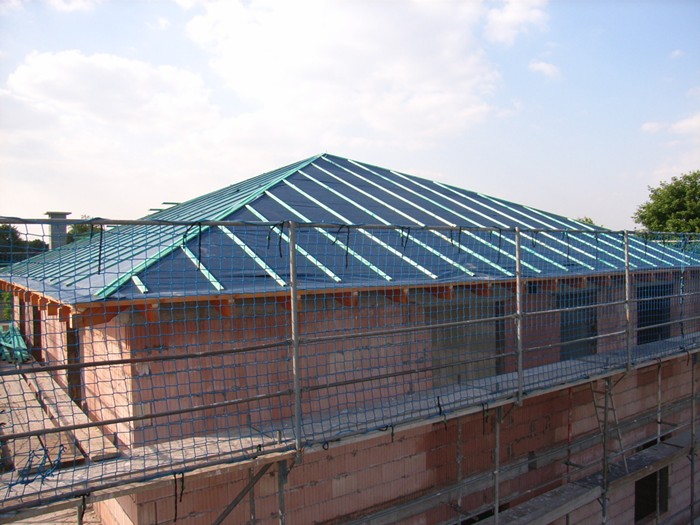

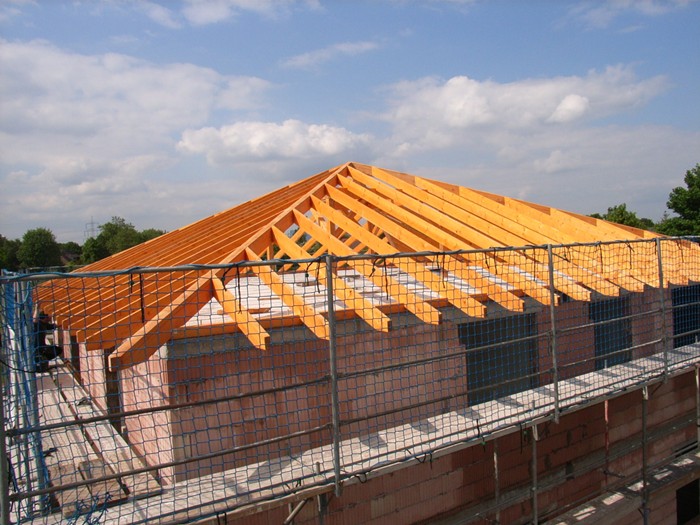

Dachstuhl errichtet. 19.05.2008
Dachfolie aufgebracht. 21.05.2008

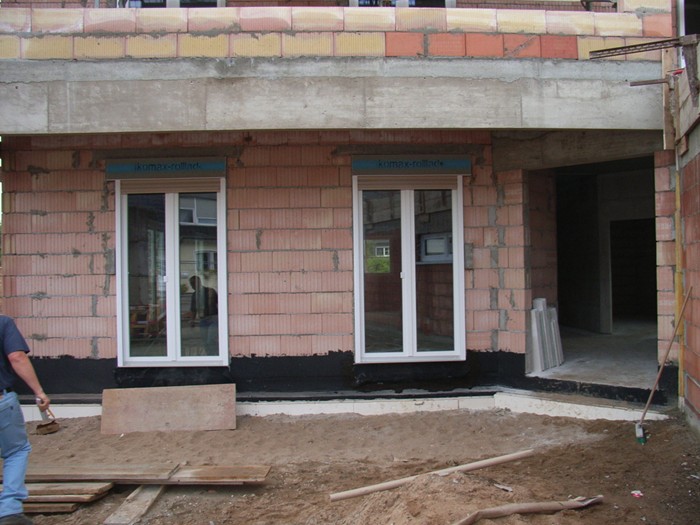

Fenster eingebaut. 26.05.2008

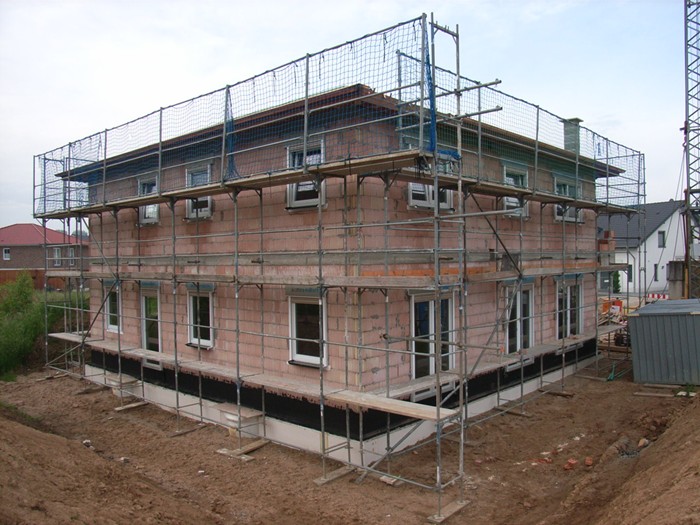

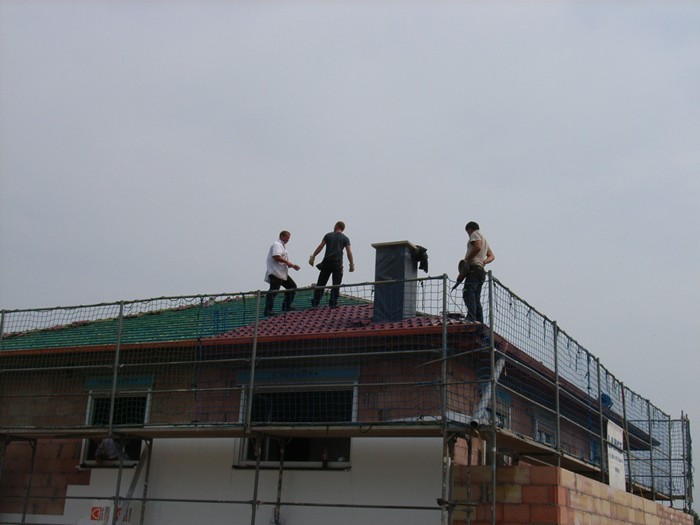

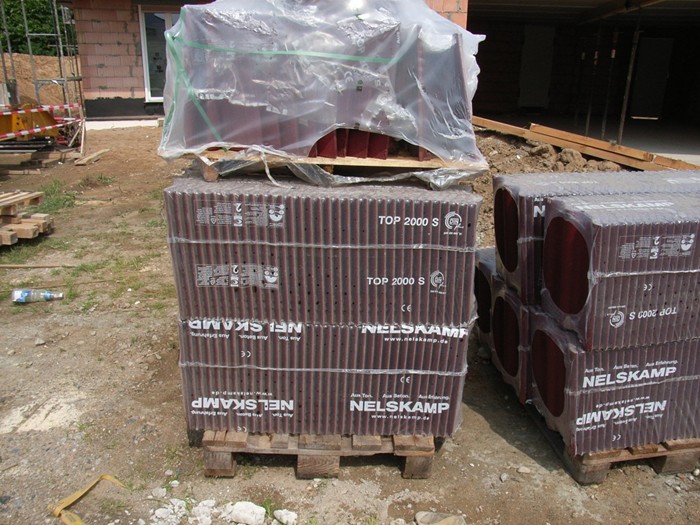

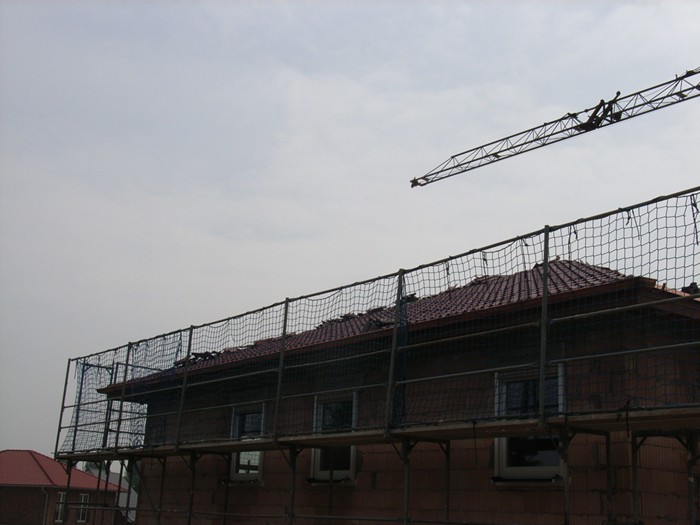

Das Dach wird gedeckt. 29.05.2008

Außenputz und Sanitärinstallationen. 02.06.2008
Außenputz und Sanitärinstallationen 04.06.2008

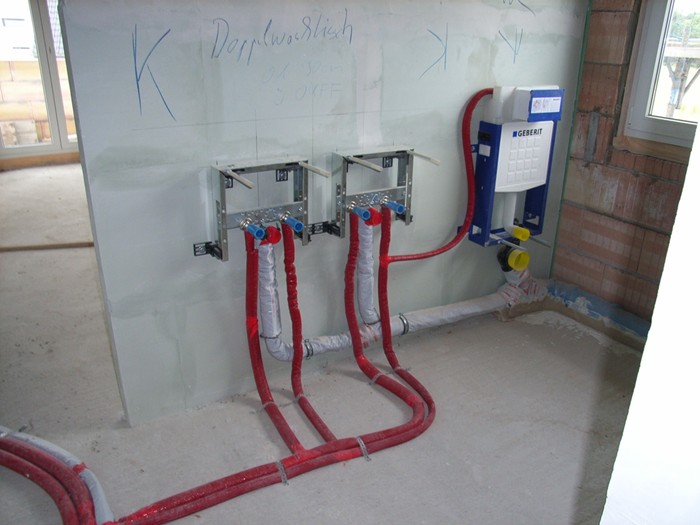

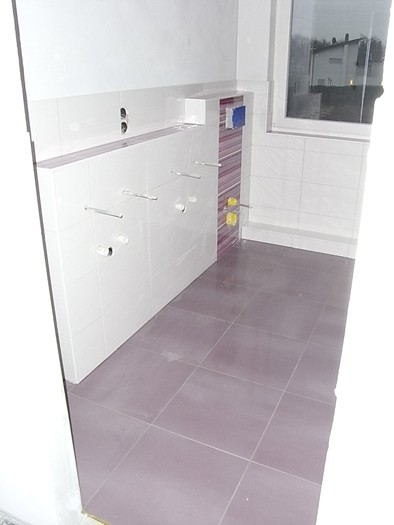

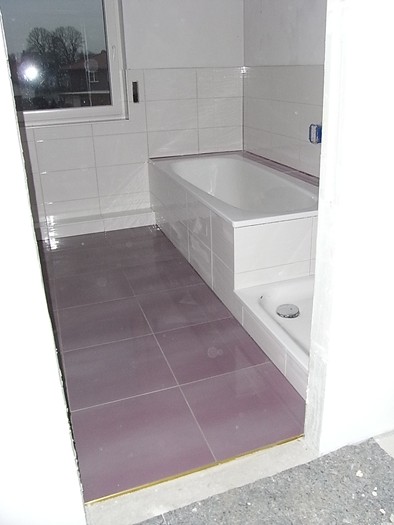

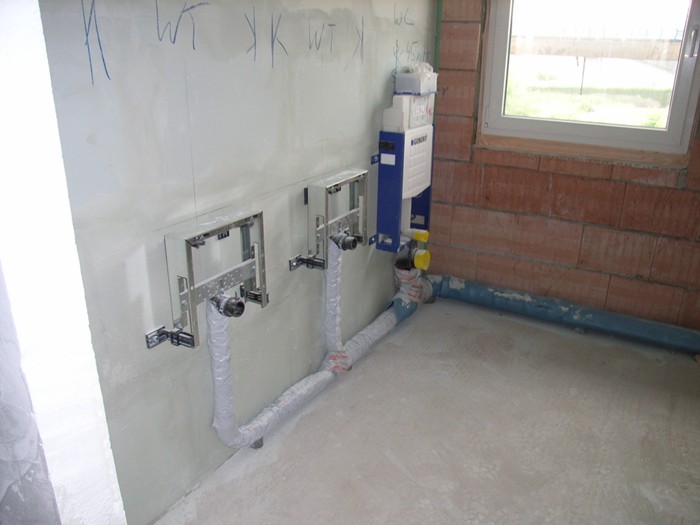

Sanitärinstallationen abgeschlossen. 13.06.2008

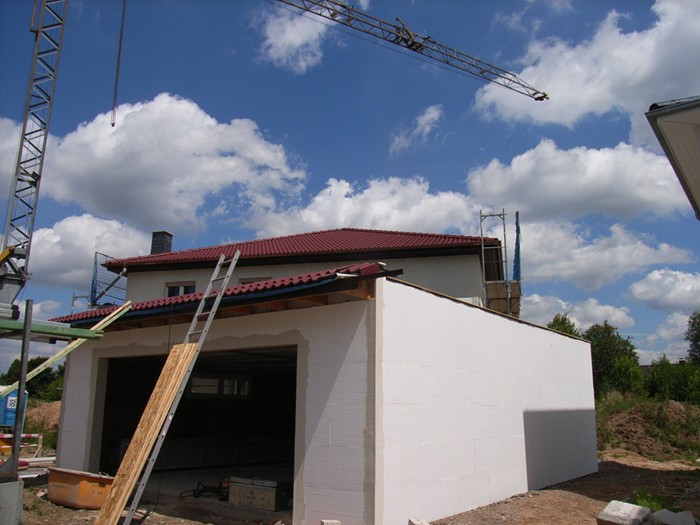

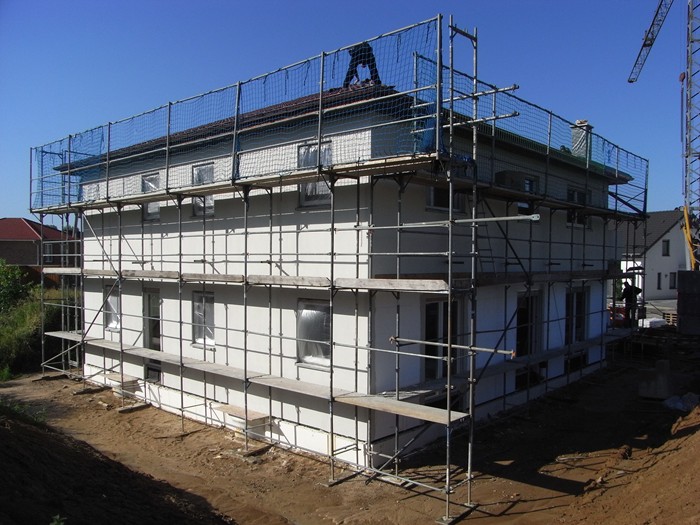

Dacheindeckung fertig gestellt. 22.06.2008

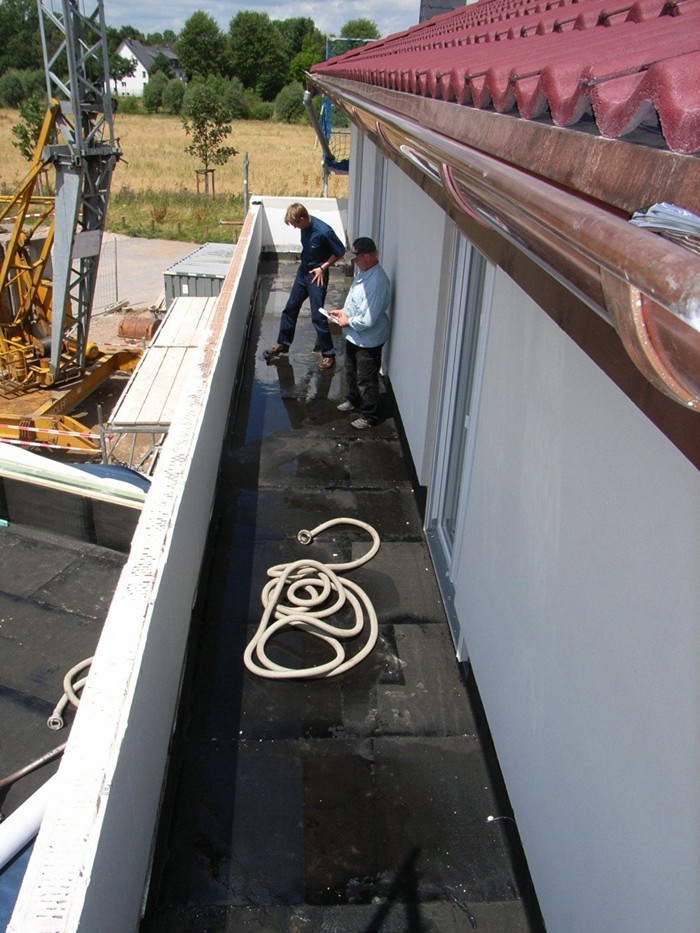

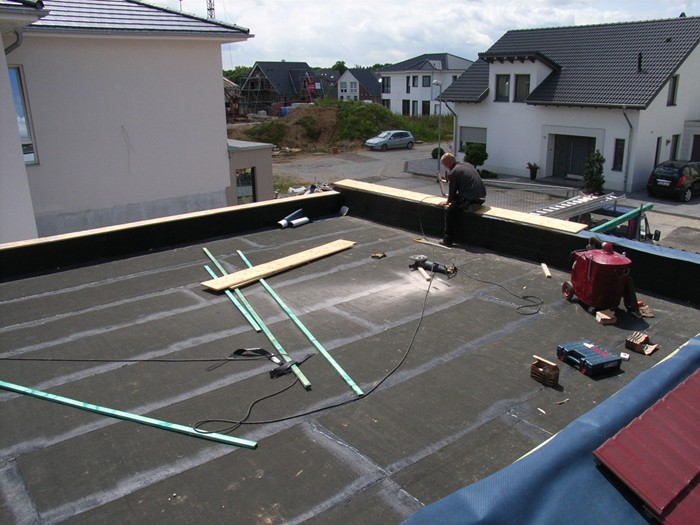

Flachdachabdichtungen.27.06.2008

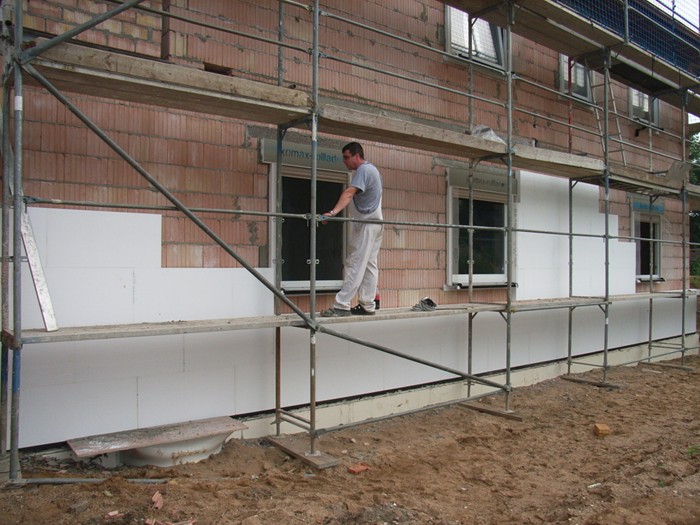

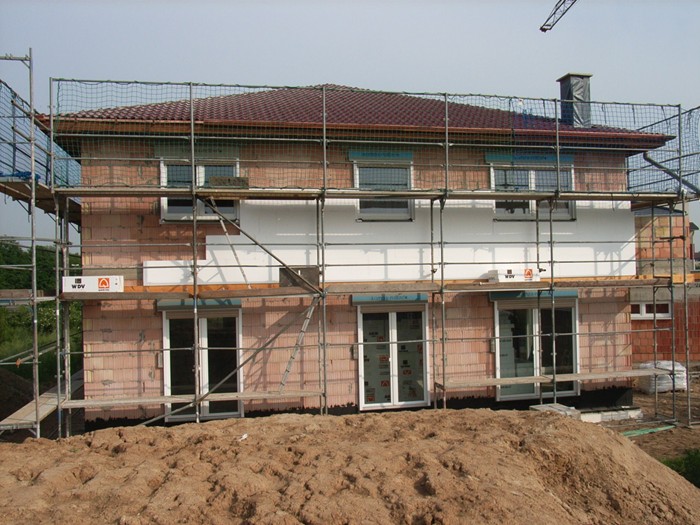

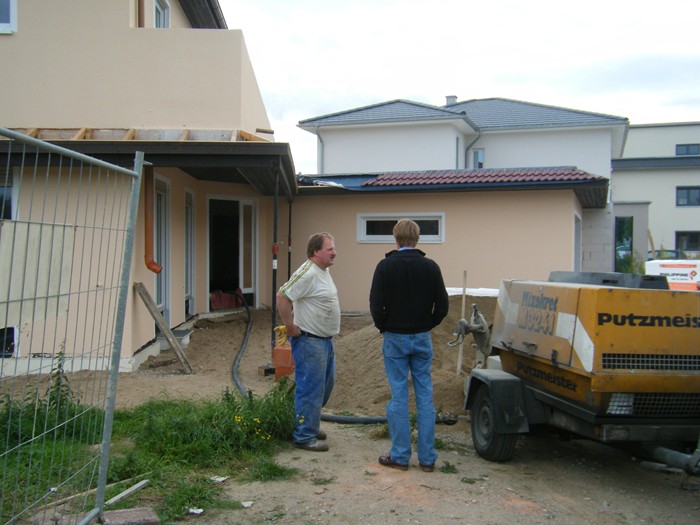

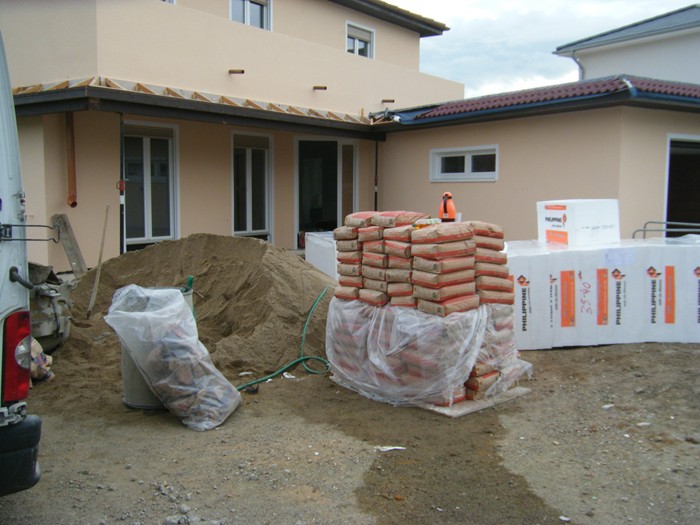

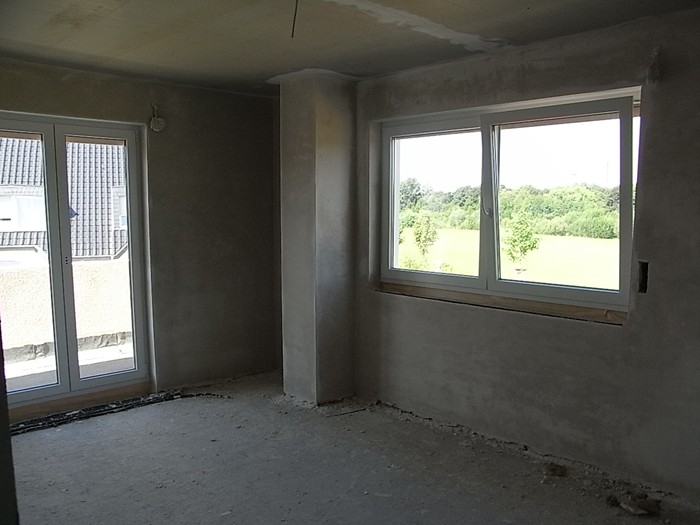

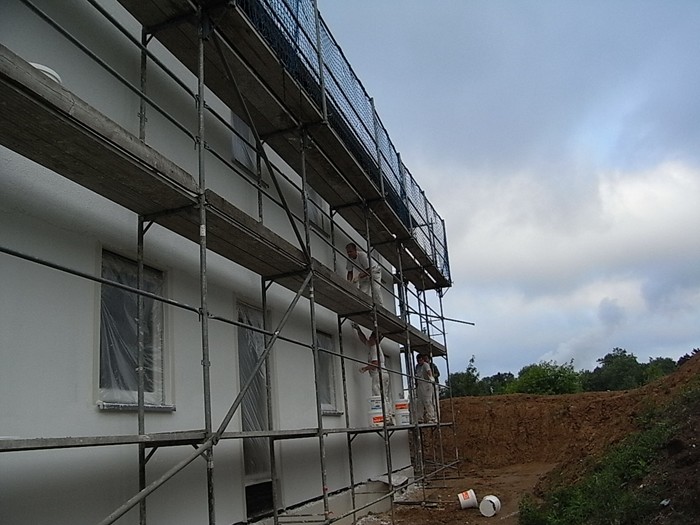

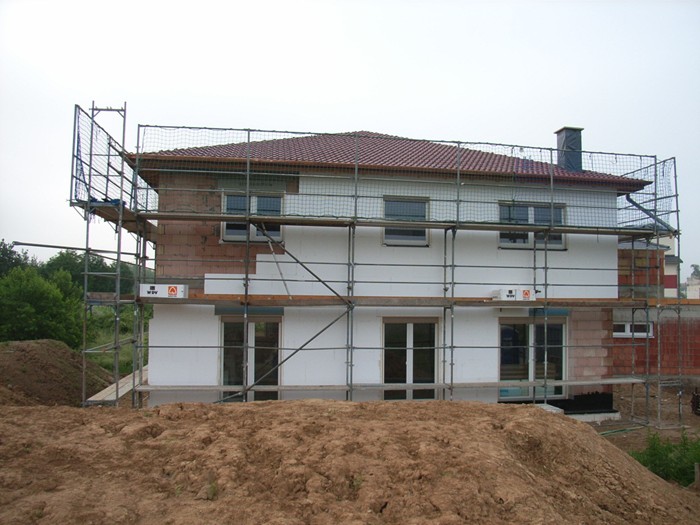

Die Außenputzarbeiten gehen dem Ende entgegen. 04.07.2008

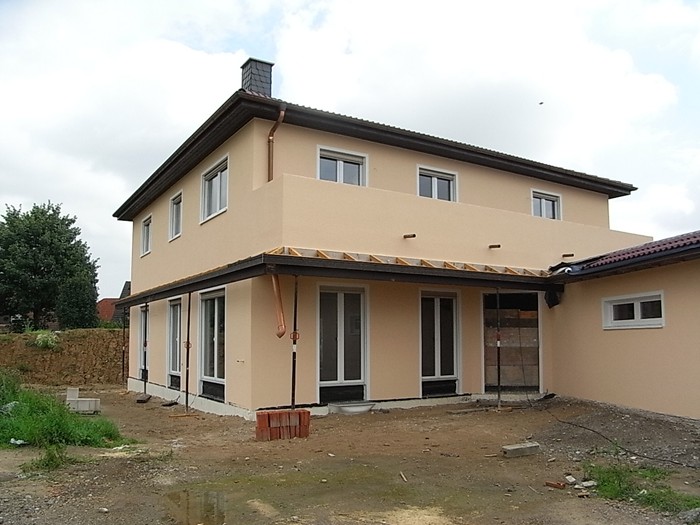

Das Haus bekommt sein Gesicht. 15.07.2008

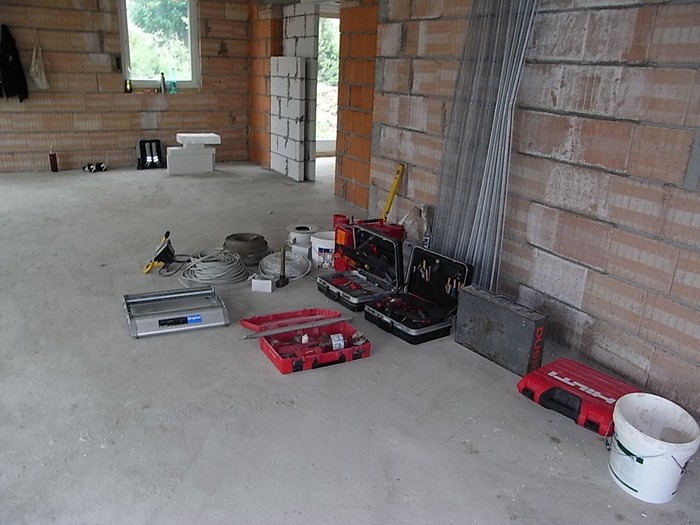

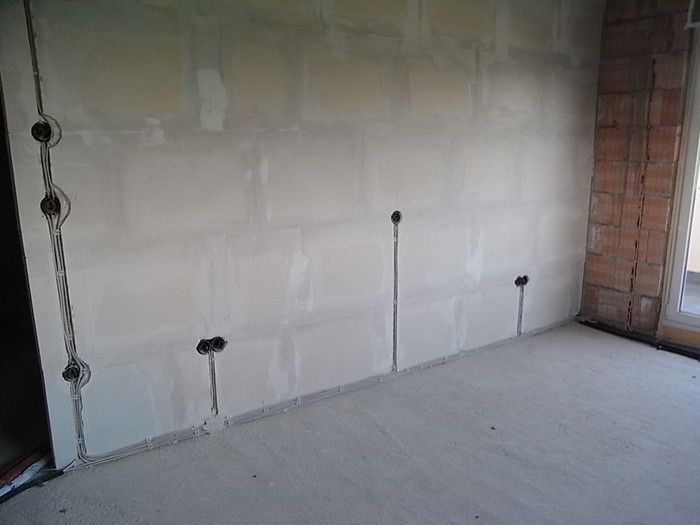

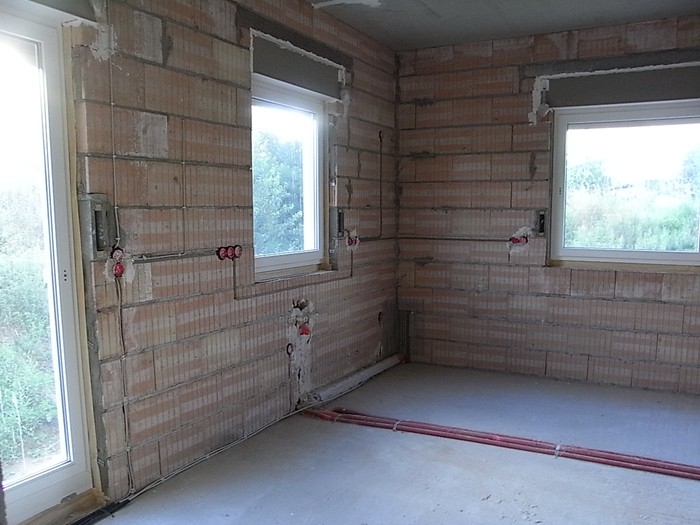

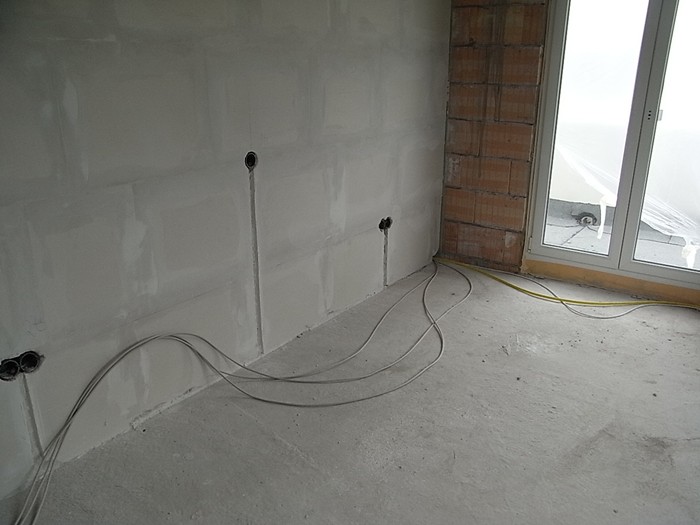

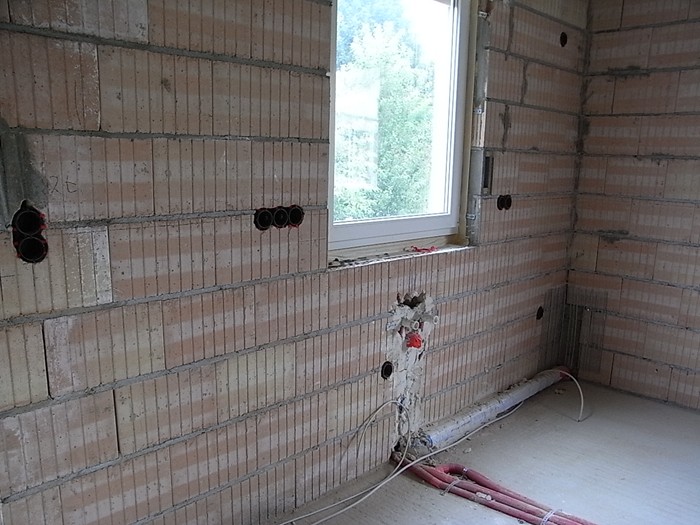

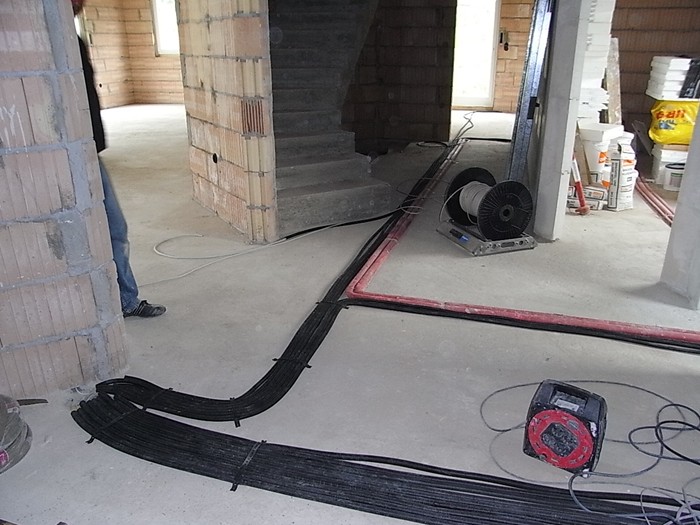

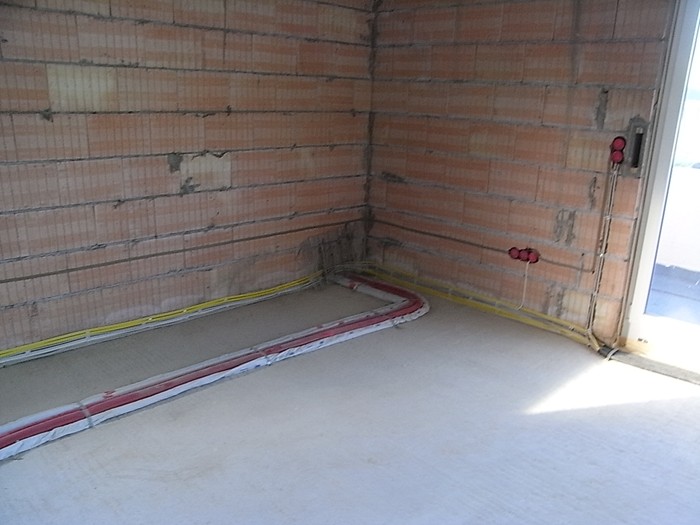

Nun können auch die Elektroinstallationen beginnen. 22.07.2008
Elektroinstallationen werden abgeschlossen. 06.08.2008

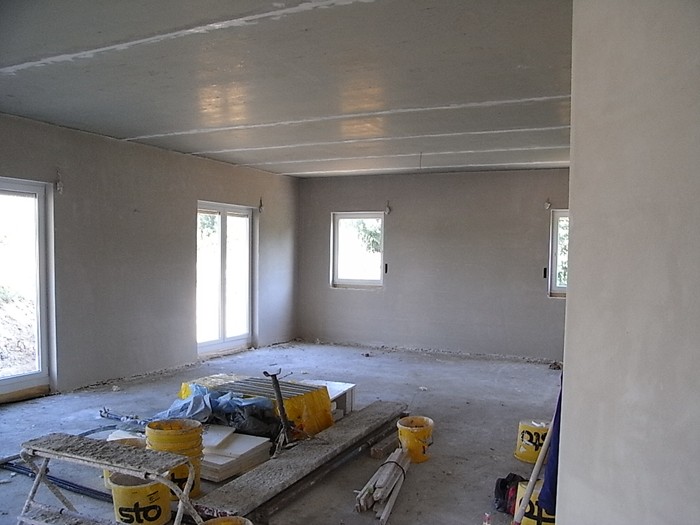

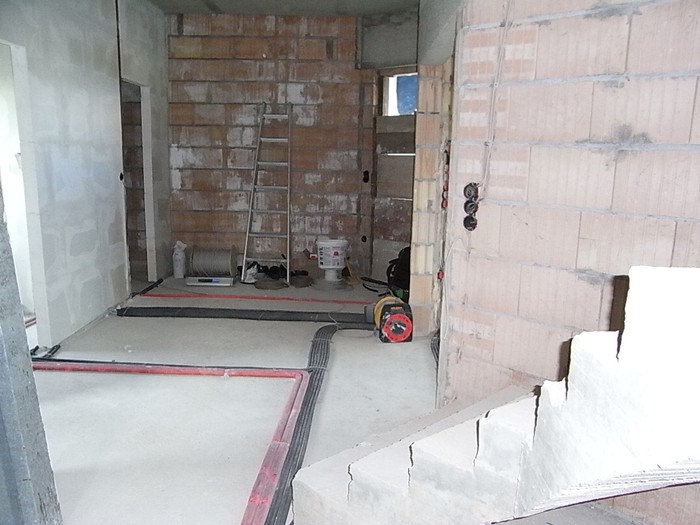

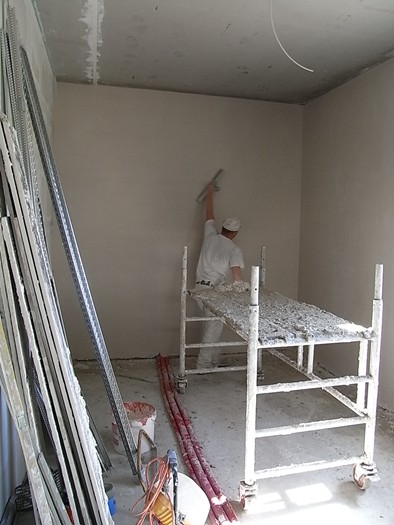

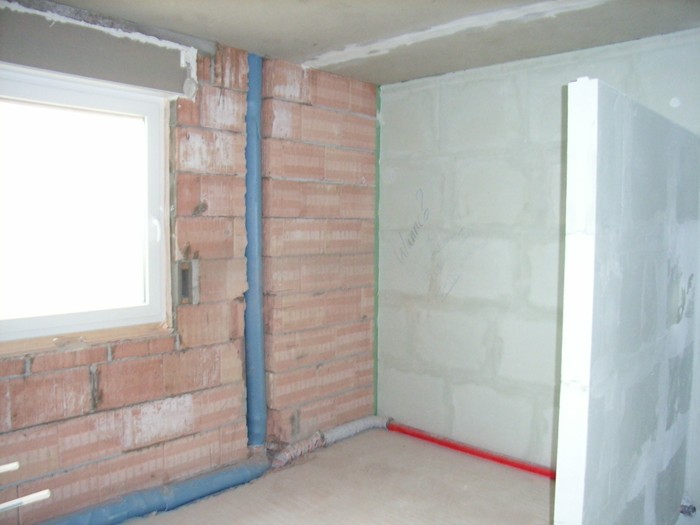

Innenputzarbeiten begonnen. 08.08.2008

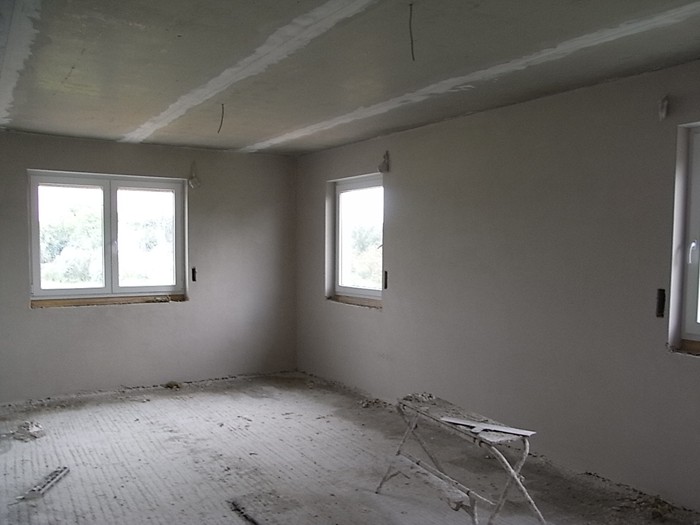

Innenputz abgeschlossen. 19.08.2008

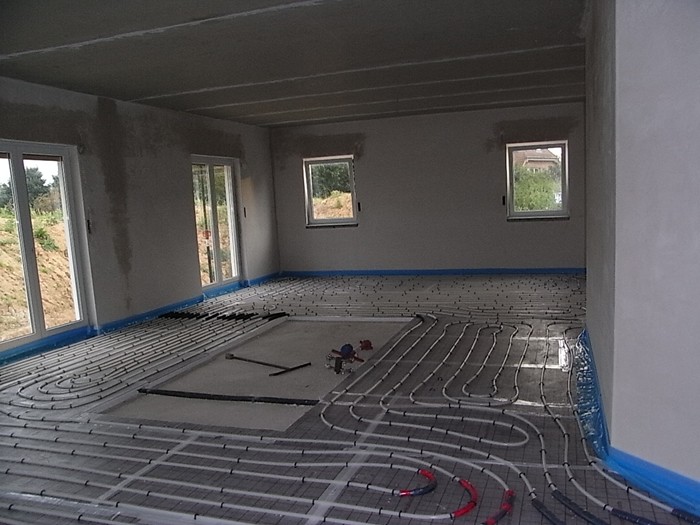

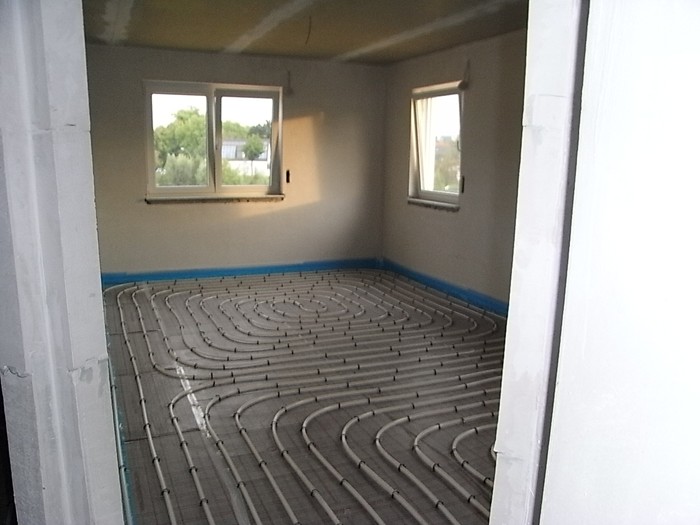

Estrich kann verlegt werden. 01.09.2008

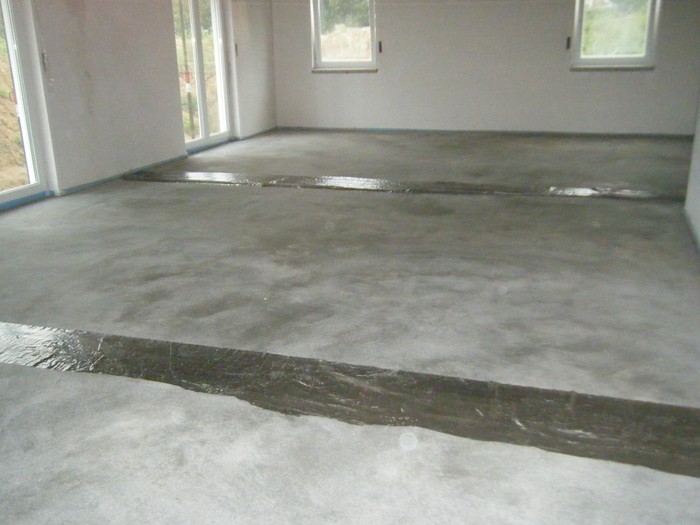

Estrich wird verlegt. 05.09.2008

Estrich ist verlegt, Brunnenbohrung für Wärmepumpe. 09.09.2008

Maler.- und Fliesenarbeiten gehen voran. 31.10.2008

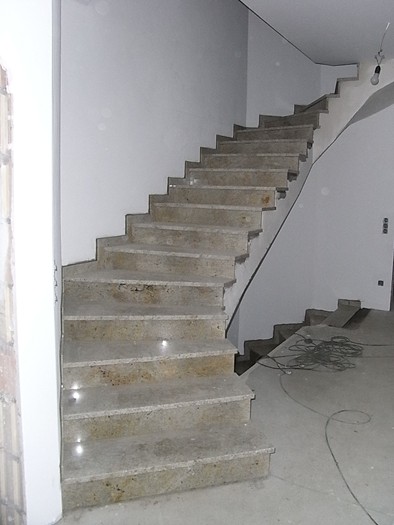

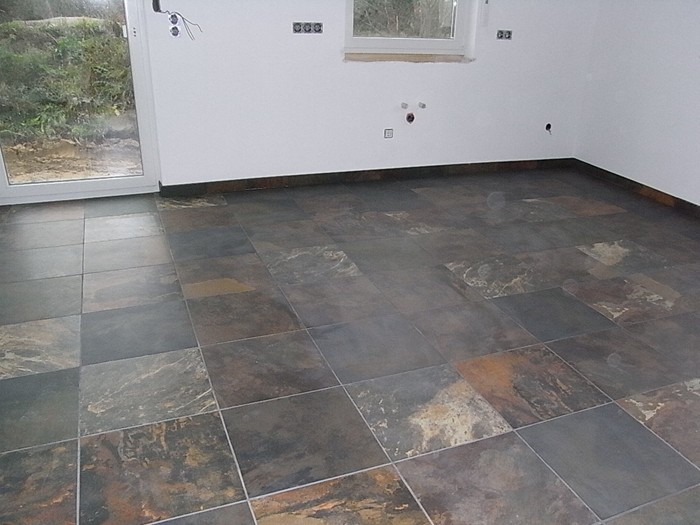

Betontreppe mit Granit belegt, Bodenfliesen verlegt. 27.11.2008

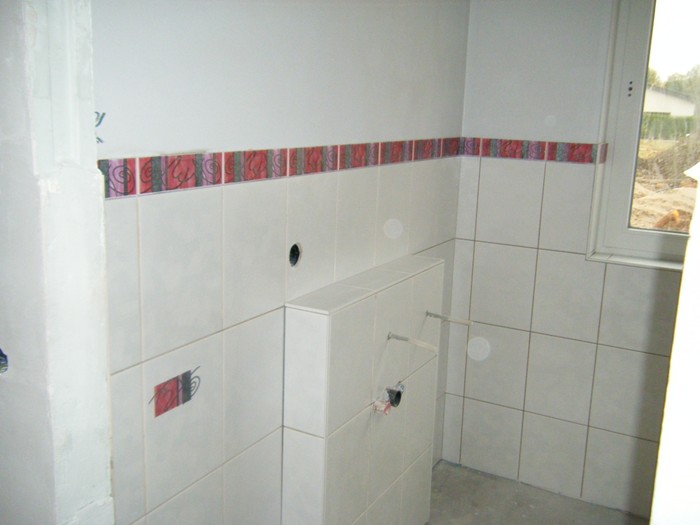

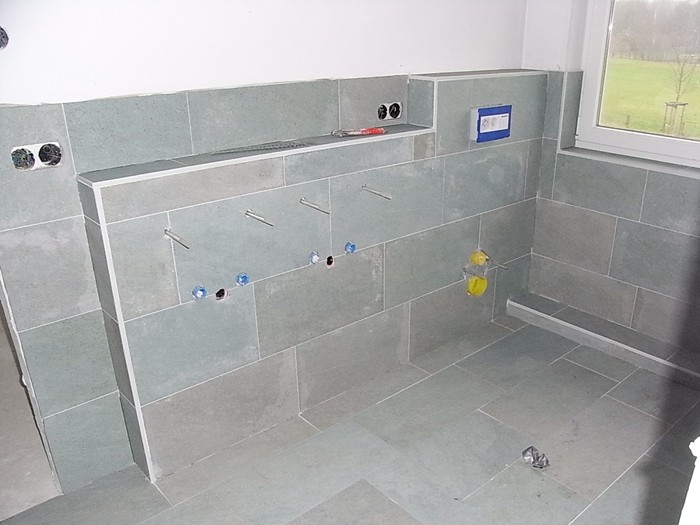

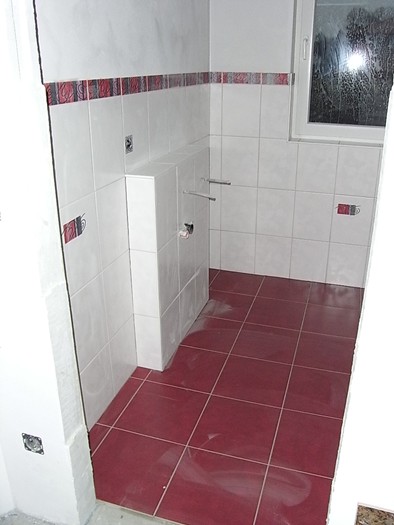

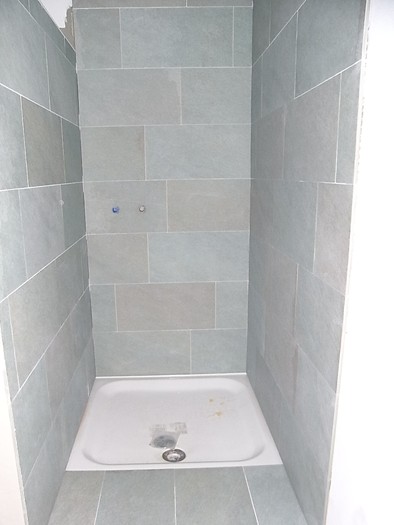

Die Fliesenarbeiten sind fertig gestellt. 08.12.2008
